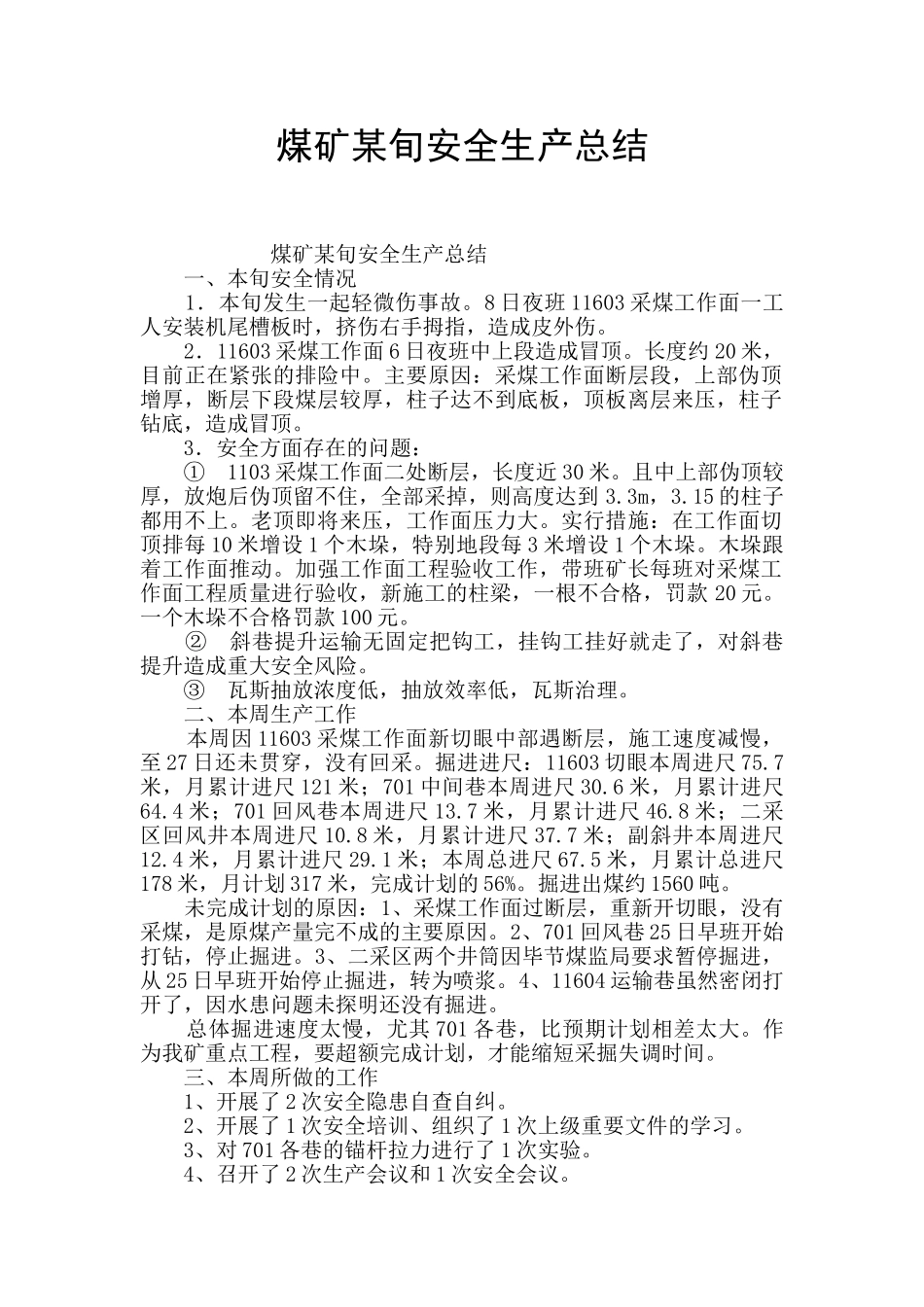

煤矿某旬安全生产总结 煤矿某旬安全生产总结 一、本旬安全情况 1.本旬发生一起轻微伤事故。8 日夜班 11603 采煤工作面一工人安装机尾槽板时,挤伤右手拇指,造成皮外伤。 2.11603 采煤工作面 6 日夜班中上段造成冒顶。长度约 20 米,目前正在紧张的排险中。主要原因:采煤工作面断层段,上部伪顶增厚,断层下段煤层较厚,柱子达不到底板,顶板离层来压,柱子钻底,造成冒顶。 3.安全方面存在的问题: ① 1103 采煤工作面二处断层,长度近 30 米。且中上部伪顶较厚,放炮后伪顶留不住,全部采掉,则高度达到 3.3m,3.15 的柱子都用不上。老顶即将来压,工作面压力大。实行措施:在工作面切顶排每 10 米增设 1 个木垛,特别地段每 3 米增设 1 个木垛。木垛跟着工作面推动。加强工作面工程验收工作,带班矿长每班对采煤工作面工程质量进行验收,新施工的柱梁,一根不合格,罚款 20 元。一个木垛不合格罚款 100 元。 ② 斜巷提升运输无固定把钩工,挂钩工挂好就走了,对斜巷提升造成重大安全风险。 ③ 瓦斯抽放浓度低,抽放效率低,瓦斯治理。 二、本周生产工作 本周因 11603 采煤工作面新切眼中部遇断层,施工速度减慢,至 27 日还未贯穿,没有回采。掘进进尺:11603 切眼本周进尺 75.7米,月累计进尺 121 米;701 中间巷本周进尺 30.6 米,月累计进尺64.4 米;701 回风巷本周进尺 13.7 米,月累计进尺 46.8 米;二采区回风井本周进尺 10.8 米,月累计进尺 37.7 米;副斜井本周进尺12.4 米,月累计进尺 29.1 米;本周总进尺 67.5 米,月累计总进尺178 米,月计划 317 米,完成计划的 56%。掘进出煤约 1560 吨。 未完成计划的原因:1、采煤工作面过断层,重新开切眼,没有采煤,是原煤产量完不成的主要原因。2、701 回风巷 25 日早班开始打钻,停止掘进。3、二采区两个井筒因毕节煤监局要求暂停掘进,从 25 日早班开始停止掘进,转为喷浆。4、11604 运输巷虽然密闭打开了,因水患问题未探明还没有掘进。 总体掘进速度太慢,尤其 701 各巷,比预期计划相差太大。作为我矿重点工程,要超额完成计划,才能缩短采掘失调时间。 三、本周所做的工作 1、开展了 2 次安全隐患自查自纠。 2、开展了 1 次安全培训、组织了 1 次上级重要文件的学习。 3、对 701 各巷的锚杆拉力进行了 1 次实验。 4、召开了 2 次生产会议和 1 次安全会议。 5、对部分制度...
