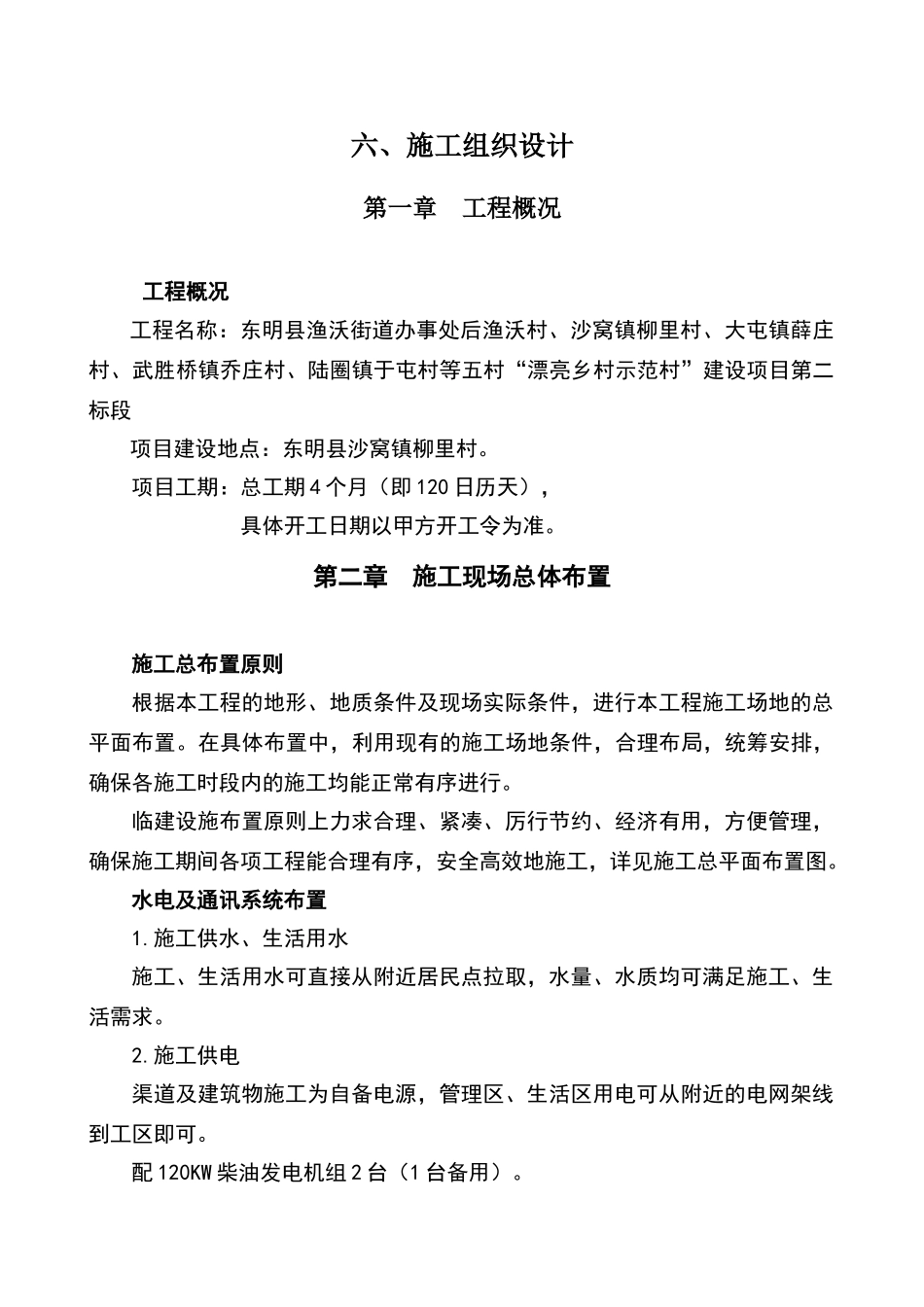

六、施工组织设计第一章 工程概况 工程概况工程名称:东明县渔沃街道办事处后渔沃村、沙窝镇柳里村、大屯镇薛庄村、武胜桥镇乔庄村、陆圈镇于屯村等五村“漂亮乡村示范村”建设项目第二标段项目建设地点:东明县沙窝镇柳里村
项目工期:总工期 4 个月(即 120 日历天), 具体开工日期以甲方开工令为准
第二章 施工现场总体布置施工总布置原则根据本工程的地形、地质条件及现场实际条件,进行本工程施工场地的总平面布置
在具体布置中,利用现有的施工场地条件,合理布局,统筹安排,确保各施工时段内的施工均能正常有序进行
临建设施布置原则上力求合理、紧凑、厉行节约、经济有用,方便管理,确保施工期间各项工程能合理有序,安全高效地施工,详见施工总平面布置图
水电及通讯系统布置1
施工供水、生活用水施工、生活用水可直接从附近居民点拉取,水量、水质均可满足施工、生活需求
施工供电渠道及建筑物施工为自备电源,管理区、生活区用电可从附近的电网架线到工区即可
配 120KW 柴油发电机组 2 台(1 台备用)

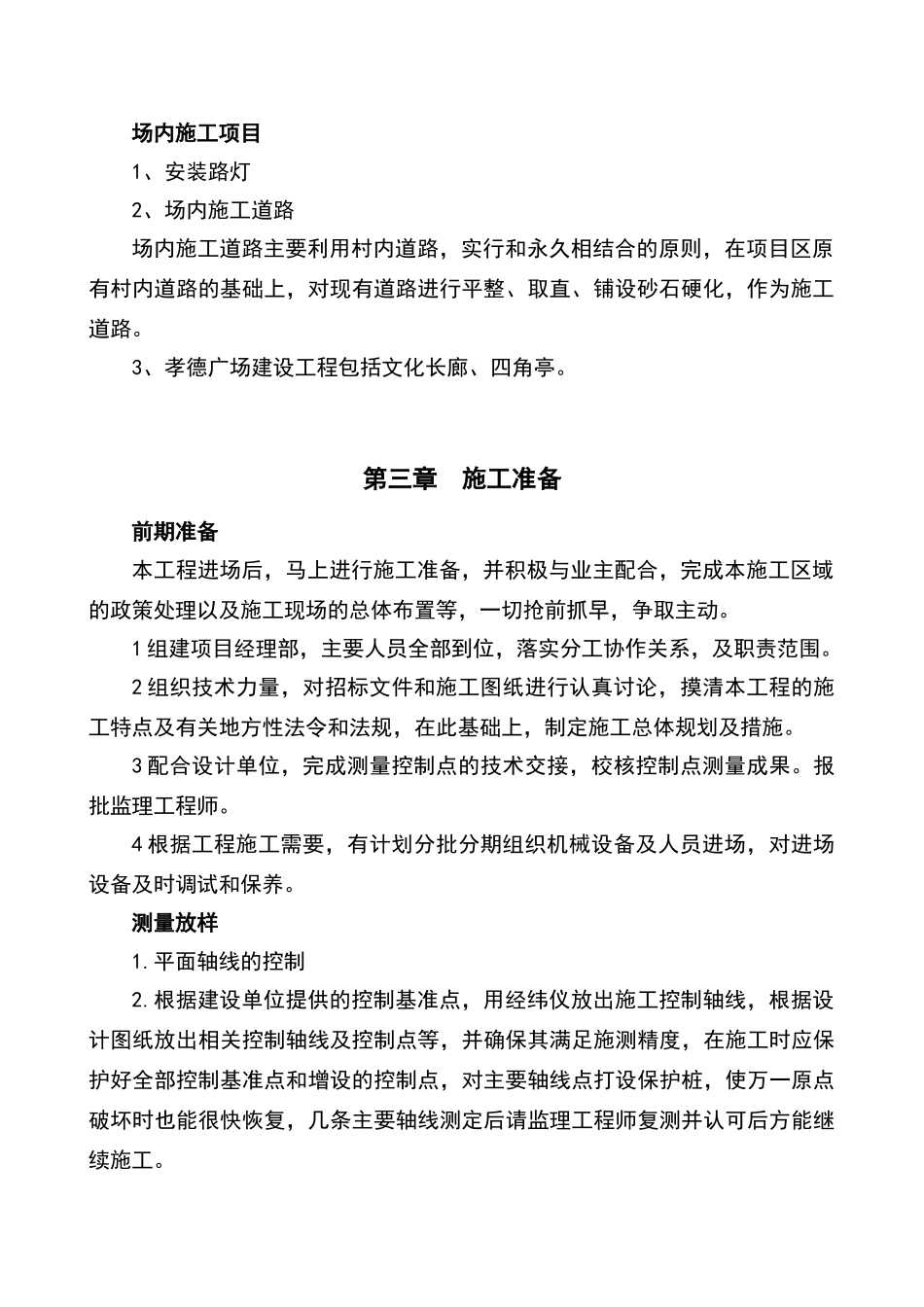

场内施工项目1、安装路灯2、场内施工道路场内施工道路主要利用村内道路,实行和永久相结合的原则,在项目区原有村内道路的基础上,对现有道路进行平整、取直、铺设砂石硬化,作为施工道路
3、孝德广场建设工程包括文化长廊、四角亭
第三章 施工准备前期准备本工程进场后,马上进行施工准备,并积极与业主配合,完成本施工区域的政策处理以及施工现场的总体布置等,一切抢前抓早,争取主动
1 组建项目经理部,主要人员全部到位,落实分工协作关系,及职责范围
2 组织技术力量,对招标文件和施工图纸进行认真讨论,摸清本工程的施工特点及有关地方性法令和法规,在此基础上,制定施工总体规划及措施
3 配合设计单位,完成测量控制点的技术交接,校核控制点测量成果
报批监理工程师
4 根据工程施工需要,有计划分批分期组织机械设备及人员进场,对
