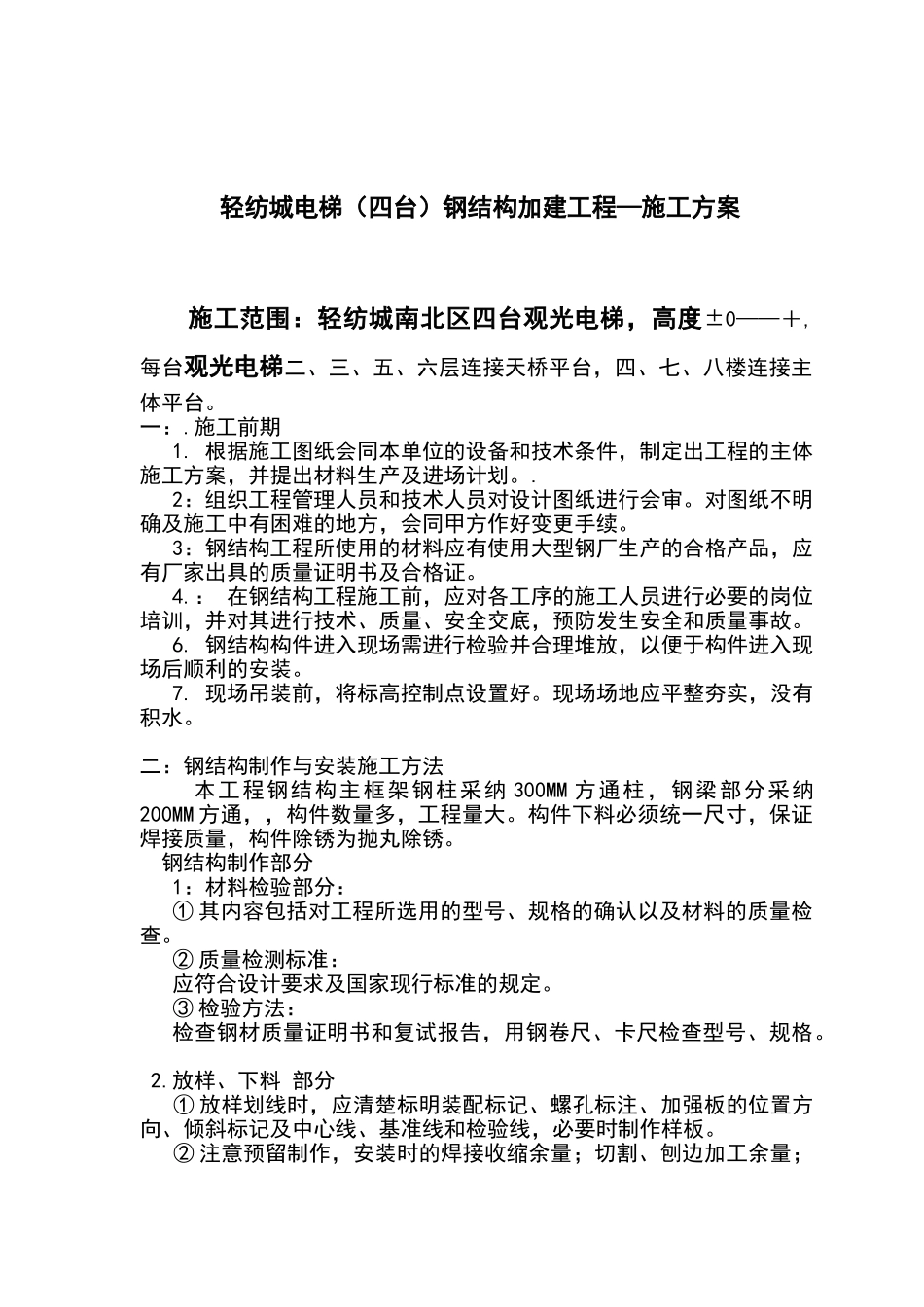

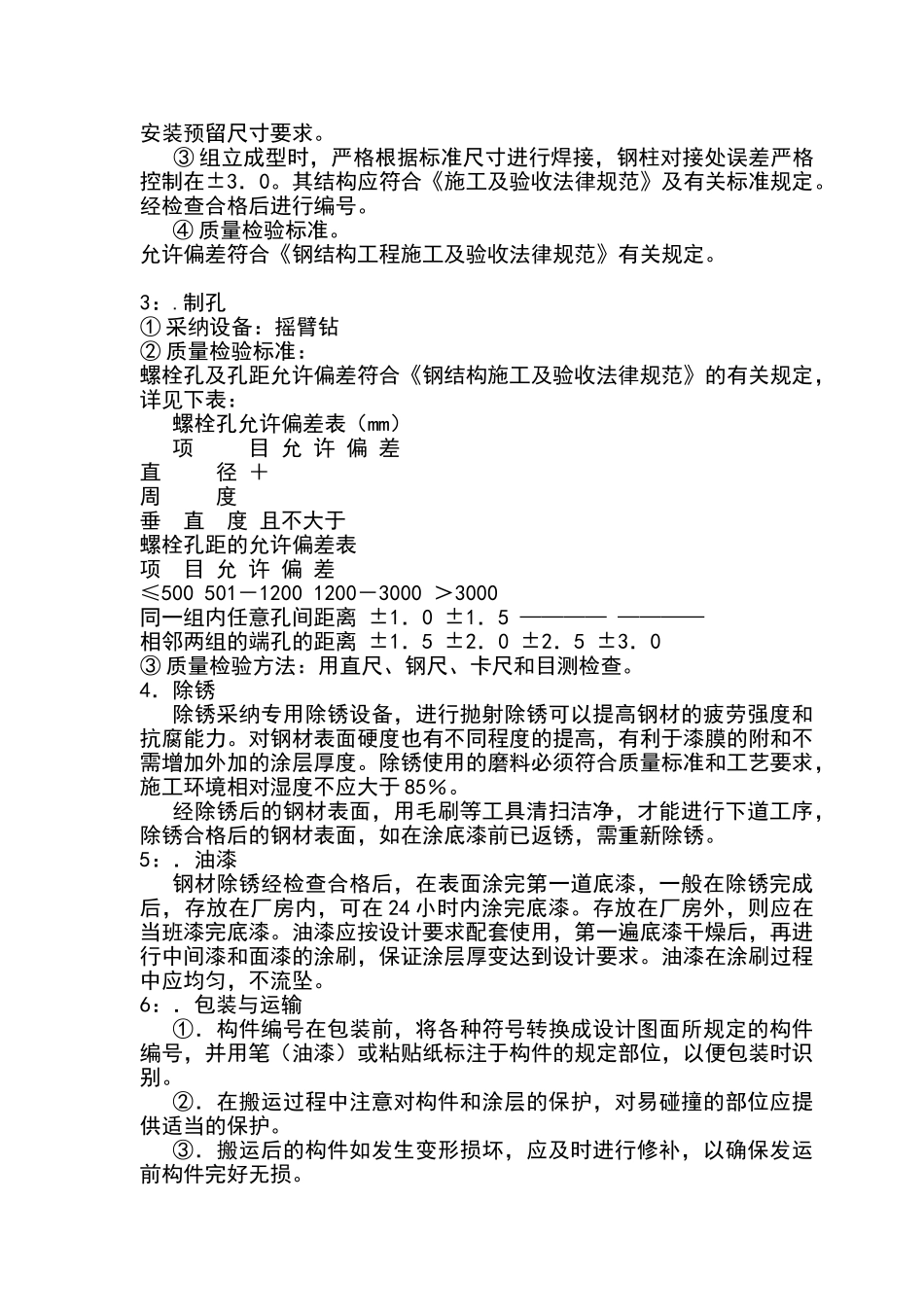

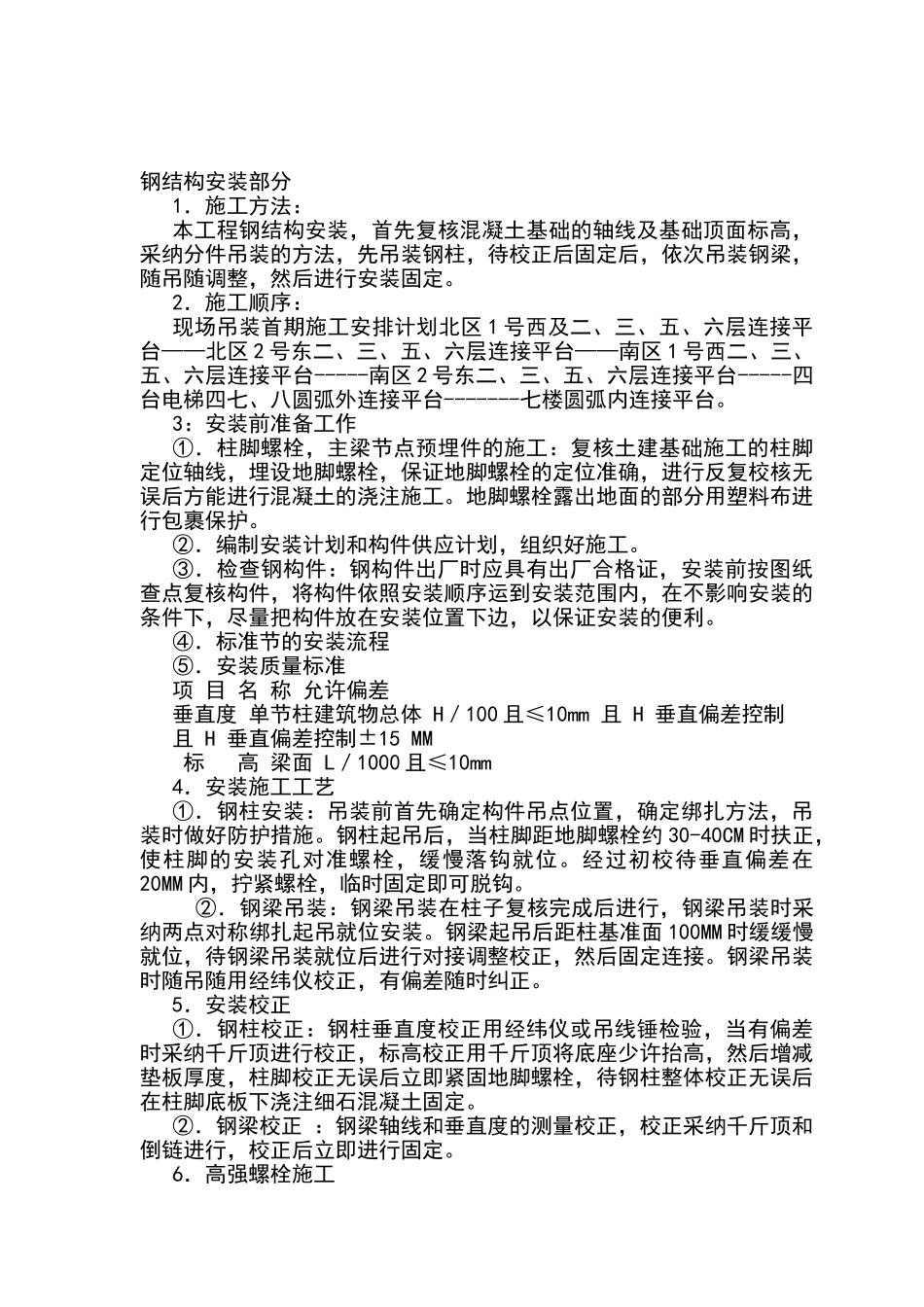

轻纺城电梯(四台)钢结构加建工程—施工方案施工范围:轻纺城南北区四台观光电梯,高度±0——+, 每台观光电梯二、三、五、六层连接天桥平台,四、七、八楼连接主体平台。一:.施工前期1. 根据施工图纸会同本单位的设备和技术条件,制定出工程的主体施工方案,并提出材料生产及进场计划。. 2:组织工程管理人员和技术人员对设计图纸进行会审。对图纸不明确及施工中有困难的地方,会同甲方作好变更手续。 3:钢结构工程所使用的材料应有使用大型钢厂生产的合格产品,应有厂家出具的质量证明书及合格证。4.: 在钢结构工程施工前,应对各工序的施工人员进行必要的岗位培训,并对其进行技术、质量、安全交底,预防发生安全和质量事故。 6. 钢结构构件进入现场需进行检验并合理堆放,以便于构件进入现场后顺利的安装。 7. 现场吊装前,将标高控制点设置好。现场场地应平整夯实,没有积水。 二:钢结构制作与安装施工方法 本工程钢结构主框架钢柱采纳 300MM 方通柱,钢梁部分采纳200MM 方通,,构件数量多,工程量大。构件下料必须统一尺寸,保证焊接质量,构件除锈为抛丸除锈。 钢结构制作部分1:材料检验部分:① 其内容包括对工程所选用的型号、规格的确认以及材料的质量检查。 ② 质量检测标准: 应符合设计要求及国家现行标准的规定。 ③ 检验方法: 检查钢材质量证明书和复试报告,用钢卷尺、卡尺检查型号、规格。 2.放样、下料 部分 ① 放样划线时,应清楚标明装配标记、螺孔标注、加强板的位置方向、倾斜标记及中心线、基准线和检验线,必要时制作样板。 ② 注意预留制作,安装时的焊接收缩余量;切割、刨边加工余量;安装预留尺寸要求。 ③ 组立成型时,严格根据标准尺寸进行焊接,钢柱对接处误差严格控制在±3.0。其结构应符合《施工及验收法律规范》及有关标准规定。经检查合格后进行编号。 ④ 质量检验标准。 允许偏差符合《钢结构工程施工及验收法律规范》有关规定。 3:.制孔 ① 采纳设备:摇臂钻 ② 质量检验标准: 螺栓孔及孔距允许偏差符合《钢结构施工及验收法律规范》的有关规定,详见下表: 螺栓孔允许偏差表(mm) 项 目 允 许 偏 差 直 径 + 周 度 垂 直 度 且不大于 螺栓孔距的允许偏差表 项 目 允 许 偏 差 ≤500 501-1200 1200-3000 >3000 同一组内任意孔间距离 ±1.0 ±1.5 ———— ———— 相邻两组的端孔的距离 ±1.5 ±2.0 ±2...
