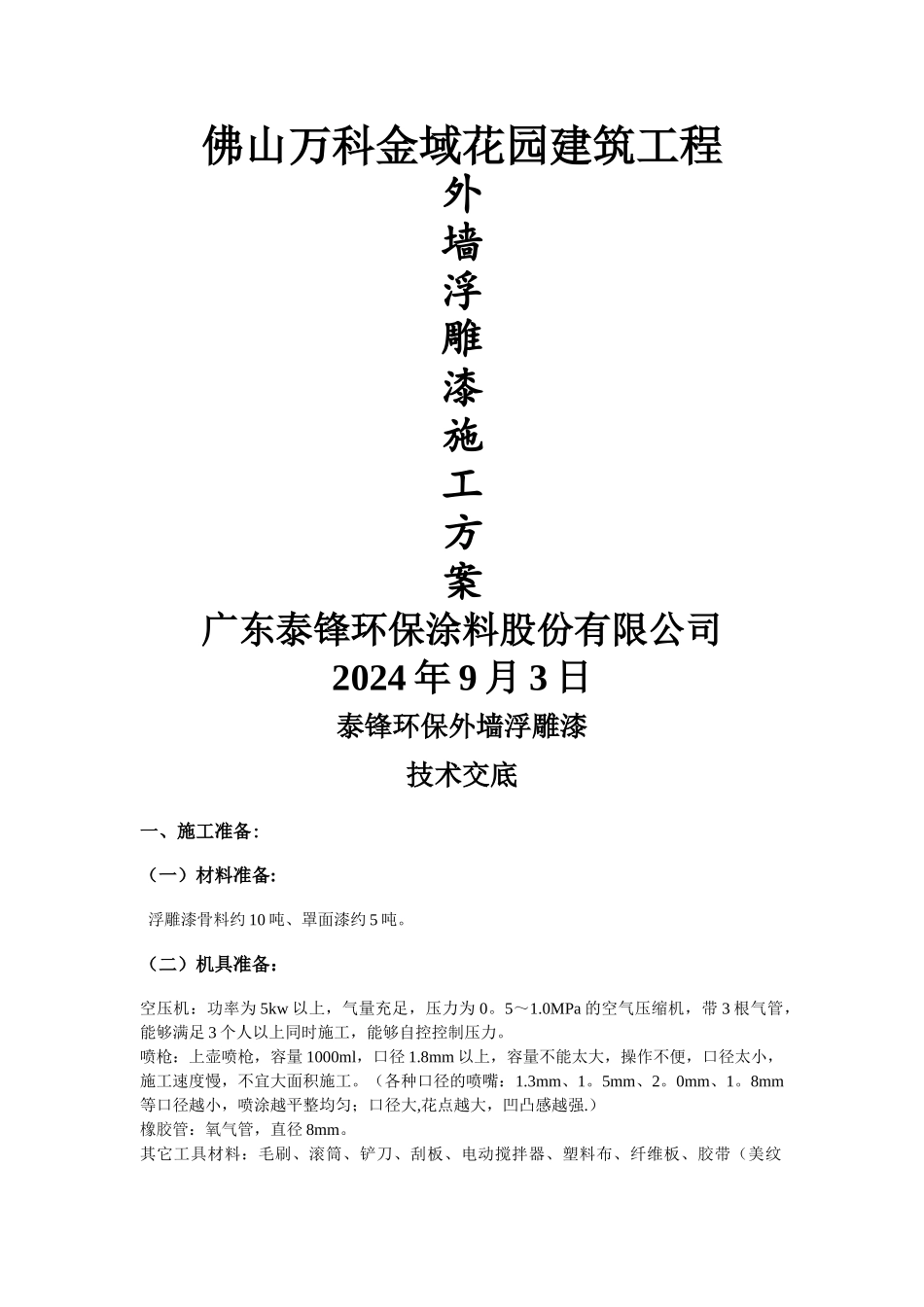

佛山万科金域花园建筑工程外墙浮雕漆施工方案广东泰锋环保涂料股份有限公司2024 年 9 月 3 日泰锋环保外墙浮雕漆技术交底一、施工准备:(一)材料准备: 浮雕漆骨料约 10 吨、罩面漆约 5 吨
(二)机具准备:空压机:功率为 5kw 以上,气量充足,压力为 0
0MPa 的空气压缩机,带 3 根气管,能够满足 3 个人以上同时施工,能够自控控制压力
喷枪:上壶喷枪,容量 1000ml,口径 1
8mm 以上,容量不能太大,操作不便,口径太小,施工速度慢,不宜大面积施工
(各种口径的喷嘴:1
8mm等口径越小,喷涂越平整均匀;口径大,花点越大,凹凸感越强
)橡胶管:氧气管,直径 8mm

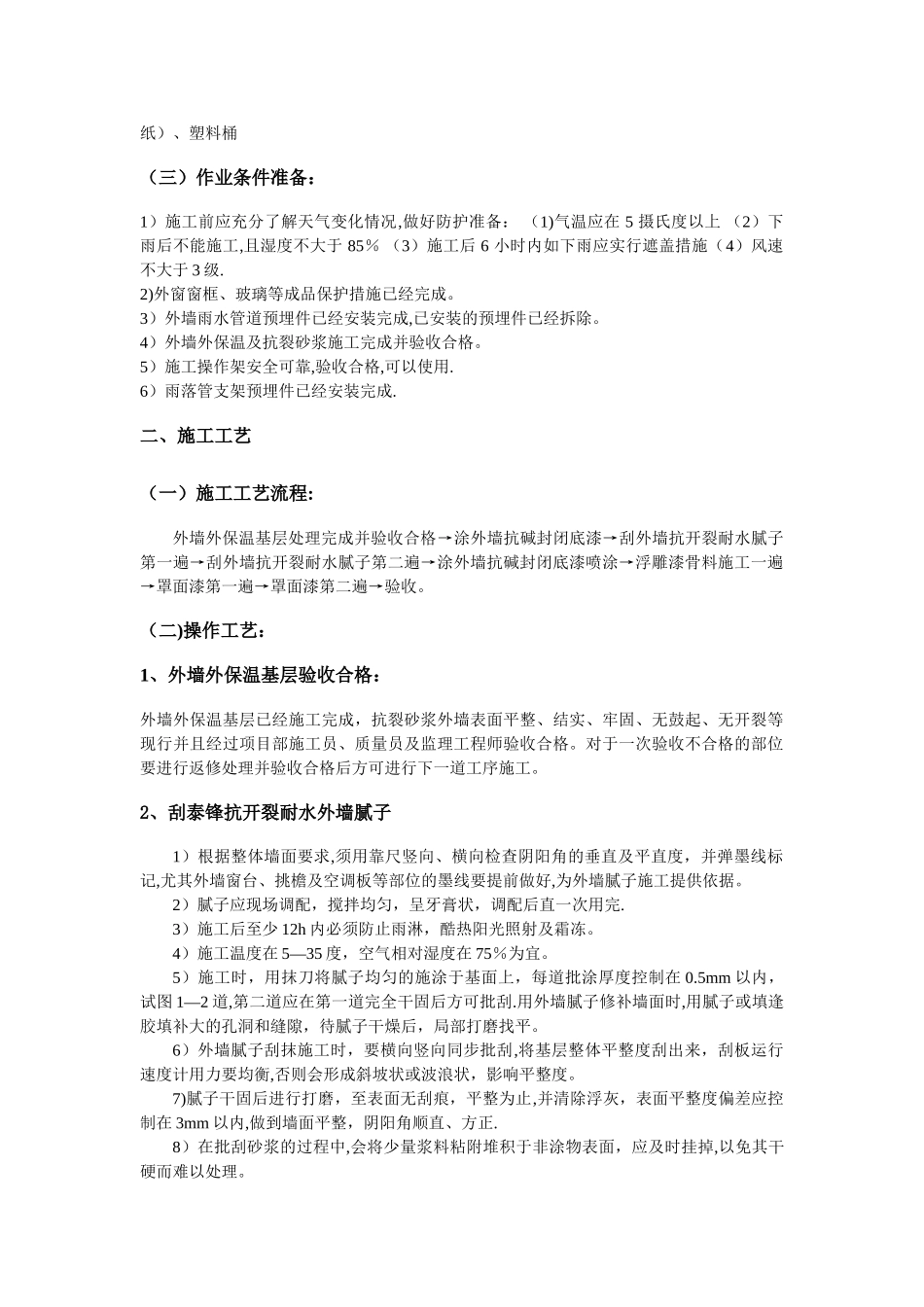

其它工具材料:毛刷、滚筒、铲刀、刮板、电动搅拌器、塑料布、纤维板、胶带(美纹纸)、塑料桶(三)作业条件准备:1)施工前应充分了解天气变化情况,做好防护准备: (1)气温应在 5 摄氏度以上 (2)下雨后不能施工,且湿度不大于 85% (3)施工后 6 小时内如下雨应实行遮盖措施(4)风速不大于 3 级
2)外窗窗框、玻璃等成品保护措施已经完成
3)外墙雨水管道预埋件已经安装完成,已安装的预埋件已经拆除
4)外墙外保温及抗裂砂浆施工完成并验收合格
5)施工操作架安全可靠,验收合格,可以使用
6)雨落管支架预埋件已经安装完成

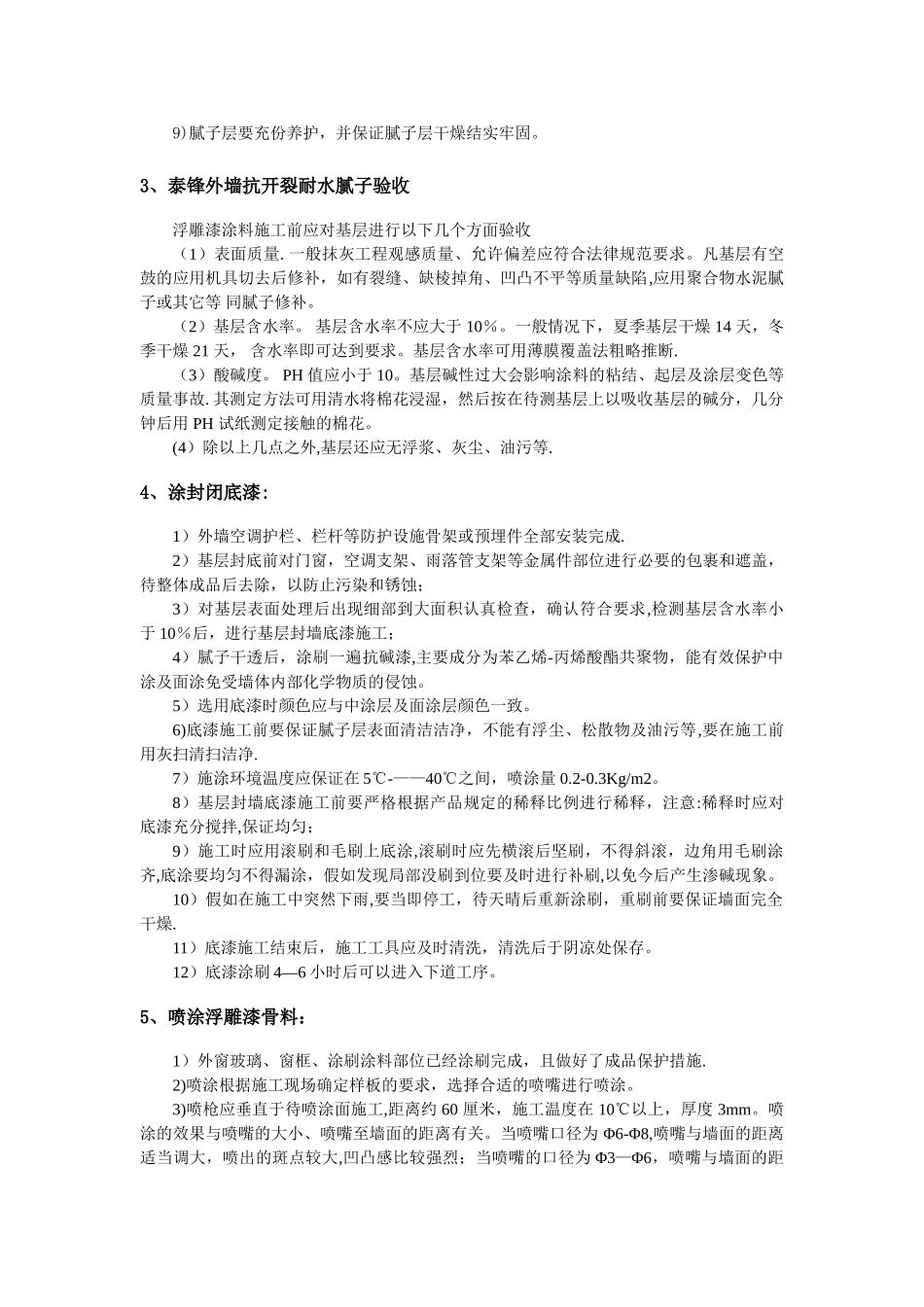

二、施工工艺(一)施工工艺流程:外墙外保温基层处理完成并验收合格→涂外墙抗碱封闭底漆→刮外墙抗开裂耐水腻子第一遍→刮外墙抗开裂耐水腻子第二遍→涂外墙抗碱封闭底漆喷涂→浮雕漆骨料施工一遍→罩面漆第一遍→罩面漆第二遍→验收
(二)操作工艺:1、外墙外保温基层验收合格:外墙外保温基层已经施工完成,抗裂砂浆外墙表面平整、结实、牢固、无鼓起、无开裂等现行并且经过项目部施工员、质量员及监理工程师验收合格
对于一次验收不合格的部位要进行返修处
