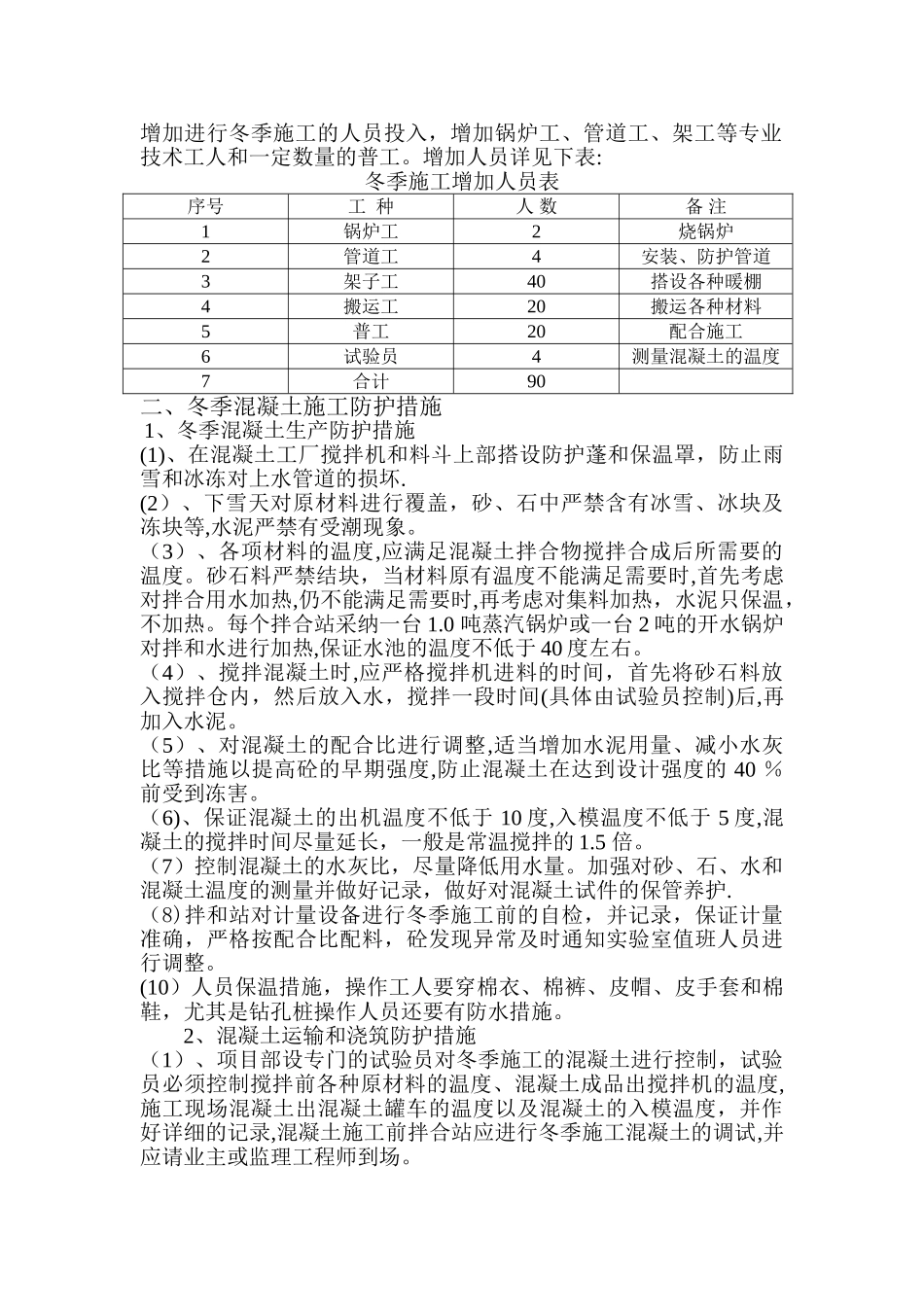

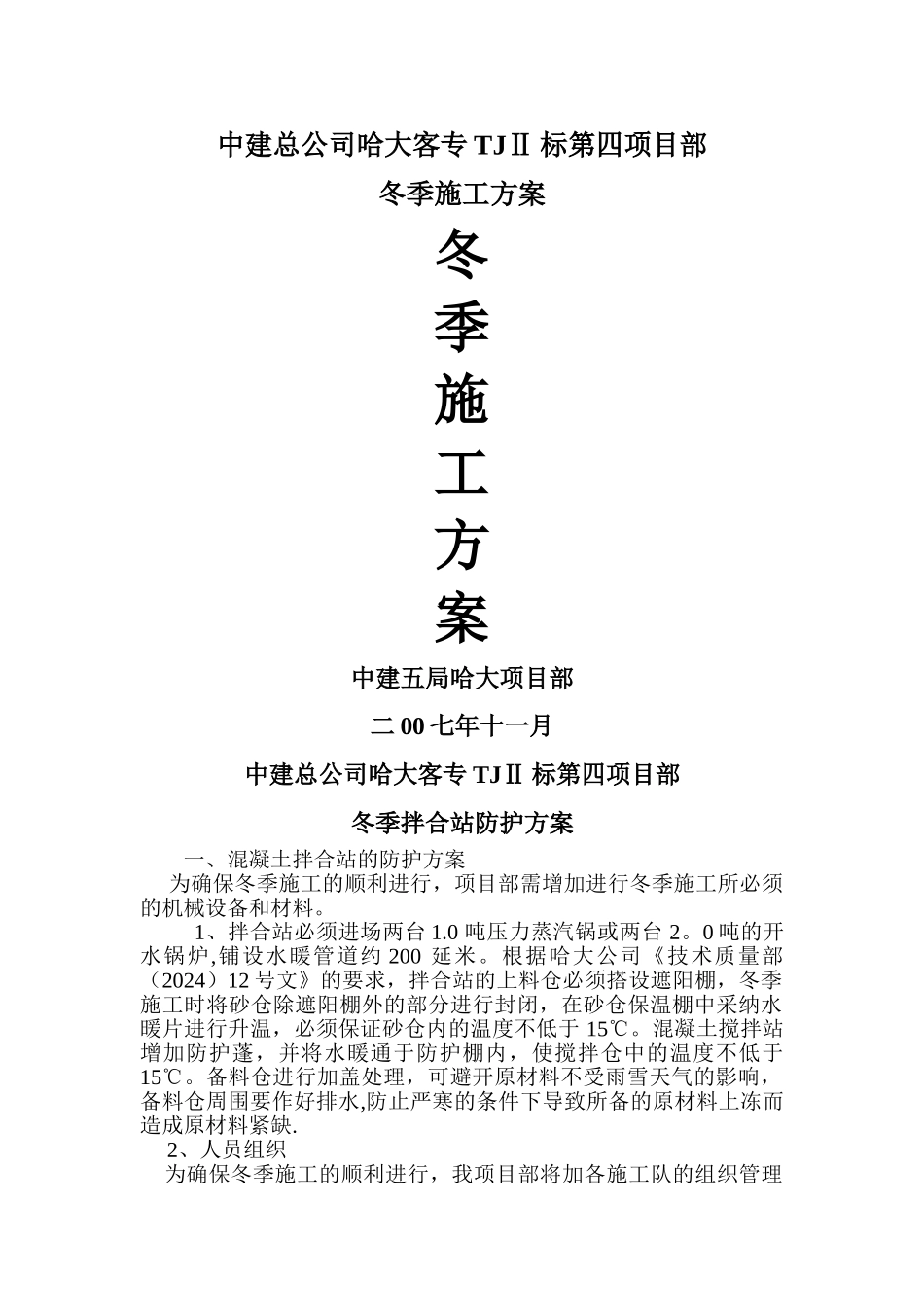

中建总公司哈大客专 TJⅡ 标第四项目部冬季施工方案冬季施工方案中建五局哈大项目部二 00 七年十一月中建总公司哈大客专 TJⅡ 标第四项目部冬季拌合站防护方案一、混凝土拌合站的防护方案 为确保冬季施工的顺利进行,项目部需增加进行冬季施工所必须的机械设备和材料。1、拌合站必须进场两台 1.0 吨压力蒸汽锅或两台 2。0 吨的开水锅炉,铺设水暖管道约 200 延米。根据哈大公司《技术质量部(2024)12 号文》的要求,拌合站的上料仓必须搭设遮阳棚,冬季施工时将砂仓除遮阳棚外的部分进行封闭,在砂仓保温棚中采纳水暖片进行升温,必须保证砂仓内的温度不低于 15℃。混凝土搅拌站增加防护蓬,并将水暖通于防护棚内,使搅拌仓中的温度不低于15℃。备料仓进行加盖处理,可避开原材料不受雨雪天气的影响,备料仓周围要作好排水,防止严寒的条件下导致所备的原材料上冻而造成原材料紧缺. 2、人员组织 为确保冬季施工的顺利进行,我项目部将加各施工队的组织管理增加进行冬季施工的人员投入,增加锅炉工、管道工、架工等专业技术工人和一定数量的普工。增加人员详见下表:冬季施工增加人员表序号工 种人 数备 注1锅炉工2烧锅炉2管道工4安装、防护管道3架子工40搭设各种暖棚4搬运工20搬运各种材料5普工20配合施工6试验员4测量混凝土的温度7合计90二、冬季混凝土施工防护措施 1、冬季混凝土生产防护措施 (1)、在混凝土工厂搅拌机和料斗上部搭设防护蓬和保温罩,防止雨雪和冰冻对上水管道的损坏. (2)、下雪天对原材料进行覆盖,砂、石中严禁含有冰雪、冰块及冻块等,水泥严禁有受潮现象。 (3)、各项材料的温度,应满足混凝土拌合物搅拌合成后所需要的温度。砂石料严禁结块,当材料原有温度不能满足需要时,首先考虑对拌合用水加热,仍不能满足需要时,再考虑对集料加热,水泥只保温,不加热。每个拌合站采纳一台 1.0 吨蒸汽锅炉或一台 2 吨的开水锅炉对拌和水进行加热,保证水池的温度不低于 40 度左右。 (4)、搅拌混凝土时,应严格搅拌机进料的时间,首先将砂石料放入搅拌仓内,然后放入水,搅拌一段时间(具体由试验员控制)后,再加入水泥。(5)、对混凝土的配合比进行调整,适当增加水泥用量、减小水灰比等措施以提高砼的早期强度,防止混凝土在达到设计强度的 40 %前受到冻害。 (6)、保证混凝土的出机温度不低于 10 度,入模温度不低于 5 度,混凝土的搅拌时间尽量延长,一般是常温搅拌的 1.5 倍。 (7)控制混凝土的...
