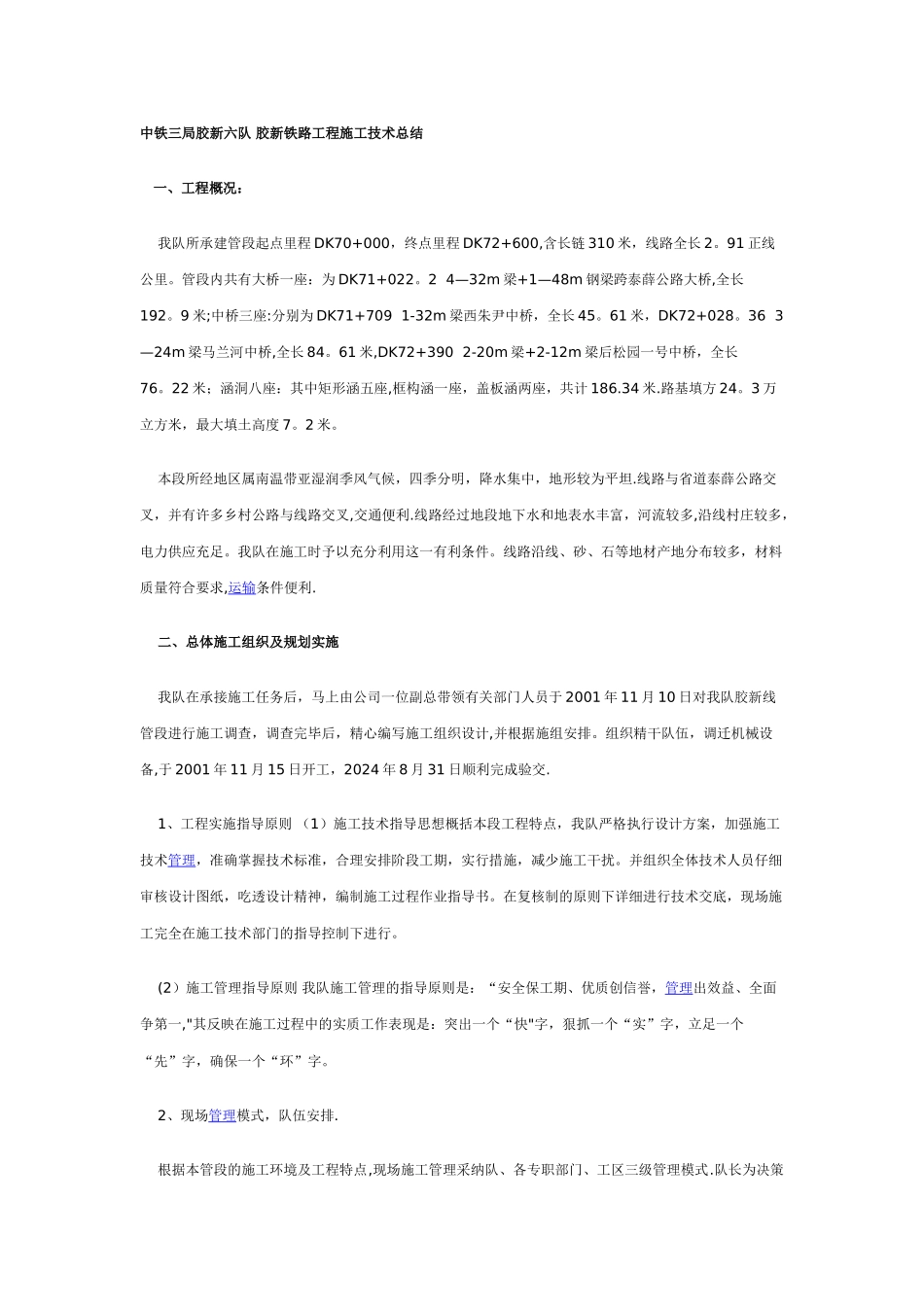

中铁三局胶新六队 胶新铁路工程施工技术总结 一、工程概况: 我队所承建管段起点里程 DK70+000,终点里程 DK72+600,含长链 310 米,线路全长 2
91 正线公里
管段内共有大桥一座:为 DK71+022
2 4—32m 梁+1—48m 钢梁跨泰薛公路大桥,全长192
9 米;中桥三座:分别为 DK71+709 1-32m 梁西朱尹中桥,全长 45
61 米,DK72+028
36 3—24m 梁马兰河中桥,全长 84
61 米,DK72+390 2-20m 梁+2-12m 梁后松园一号中桥,全长76
22 米;涵洞八座:其中矩形涵五座,框构涵一座,盖板涵两座,共计 186
路基填方 24
3 万立方米,最大填土高度 7
本段所经地区属南温带亚湿润季风气候,四季分明,降水集中,地形较为平坦
线路与省道泰薛公路交叉,并有许多乡村公路与线路交叉,交通便利
线路经过地段地下水和地表水丰富,河流较多,沿线村庄较多,电力供应充足
我队在施工时予以充分利用这一有利条件
线路沿线、砂、石等地材产地分布较多,材料质量符合要求,运输条件便利
二、总体施工组织及规划实施 我队在承接施工任务后,马上由公司一位副总带领有关部门人员于 2001 年 11 月 10 日对我队胶新线管段进行施工调查,调查完毕后,精心编写施工组织设计,并根据施组安排
组织精干队伍,调迁机械设备,于 2001 年 11 月 15 日开工,2024 年 8 月 31 日顺利完成验交
1、工程实施指导原则 (1)施工技术指导思想概括本段工程特点,我队严格执行设计方案,加强施工技术管理,准确掌握技术标准,合理安排阶段工期,实行措施,减少施工干扰
并组织全体技术人员仔细审核设计图纸,吃透设计精神,编制施工过程作业指导书
在复核制的原则下详细进行技术交底,现场施工完全在施工技术部门的指导控制下
