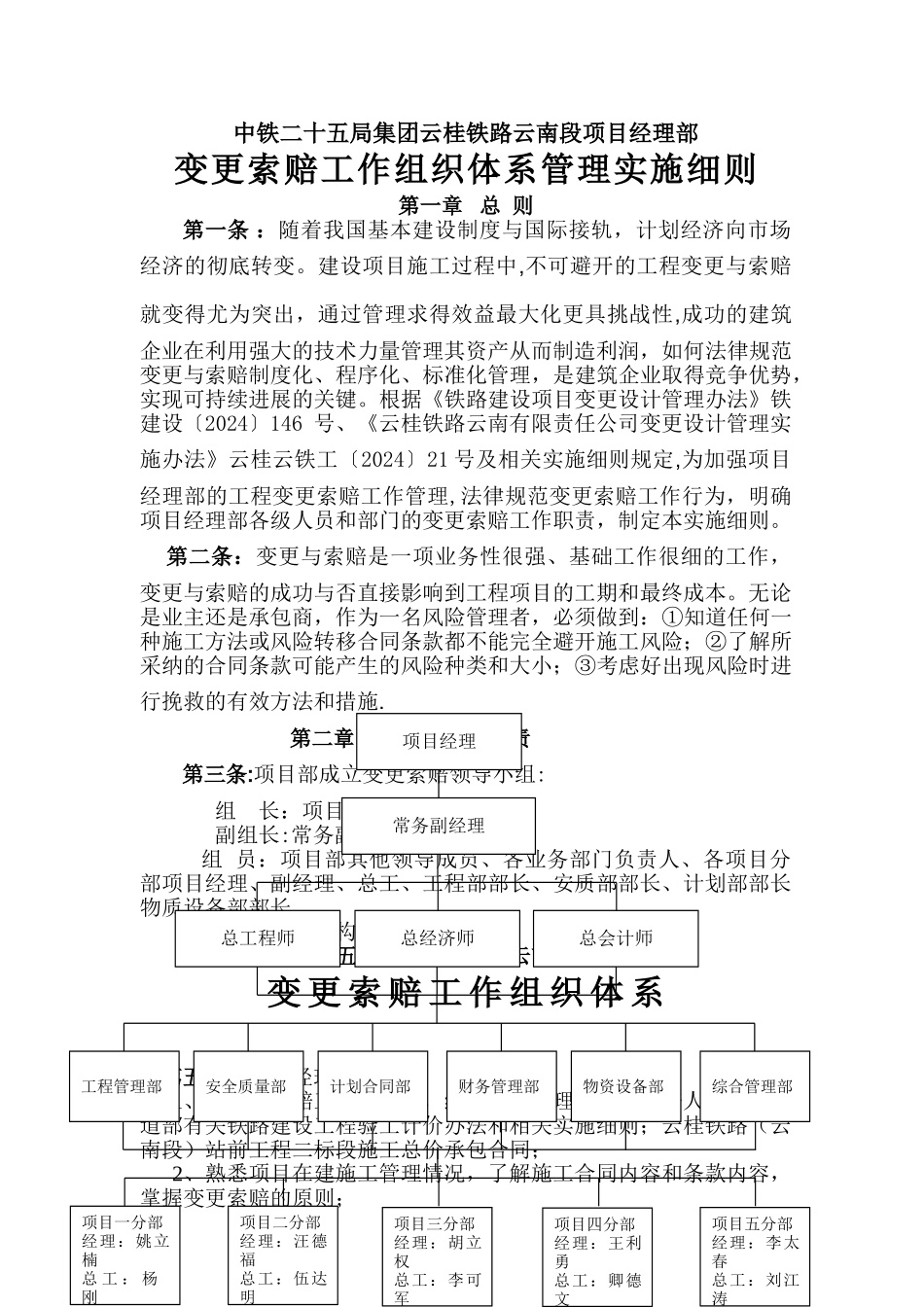

中铁二十五局集团云桂铁路云南段项目经理部变更索赔工作组织体系管理实施细则第一章 总 则第一条 :随着我国基本建设制度与国际接轨,计划经济向市场经济的彻底转变
建设项目施工过程中,不可避开的工程变更与索赔就变得尤为突出,通过管理求得效益最大化更具挑战性,成功的建筑企业在利用强大的技术力量管理其资产从而制造利润,如何法律规范变更与索赔制度化、程序化、标准化管理,是建筑企业取得竞争优势,实现可持续进展的关键
根据《铁路建设项目变更设计管理办法》铁建设〔2024〕146 号、《云桂铁路云南有限责任公司变更设计管理实施办法》云桂云铁工〔2024〕21 号及相关实施细则规定,为加强项目经理部的工程变更索赔工作管理,法律规范变更索赔工作行为,明确项目经理部各级人员和部门的变更索赔工作职责,制定本实施细则
第二条:变更与索赔是一项业务性很强、基础工作很细的工作,变更与索赔的成功与否直接影响到工程项目的工期和最终成本
无论是业主还是承包商,作为一名风险管理者,必须做到:①知道任何一种施工方法或风险转移合同条款都不能完全避开施工风险;②了解所采纳的合同条款可能产生的风险种类和大小;③考虑好出现风险时进行挽救的有效方法和措施
第二章 组织机构、职责第三条:项目部成立变更索赔领导小组:组 长:项目经理副组长:常务副经理、总经济师 组 员:项目部其他领导成员、各业务部门负责人、各项目分部项目经理、副经理、总工、工程部部长、安质部部长、计划部部长物质设备部部长
第四条:组织机构见下图中铁二十五局集团云桂铁路云南段项目经理部变 更 索 赔 工 作 组 织 体 系第五条:项目经理职责1、对变更索赔工作负总责,组织项目经理部变更索赔人员学习铁道部有关铁路建设工程验工计价办法和相关实施细则;云桂铁路(云南段)站前工程二标段施工总价承包合同;2、熟悉项目在建施工管理情况,了解施工合同内容和条款内容,掌握变更索
