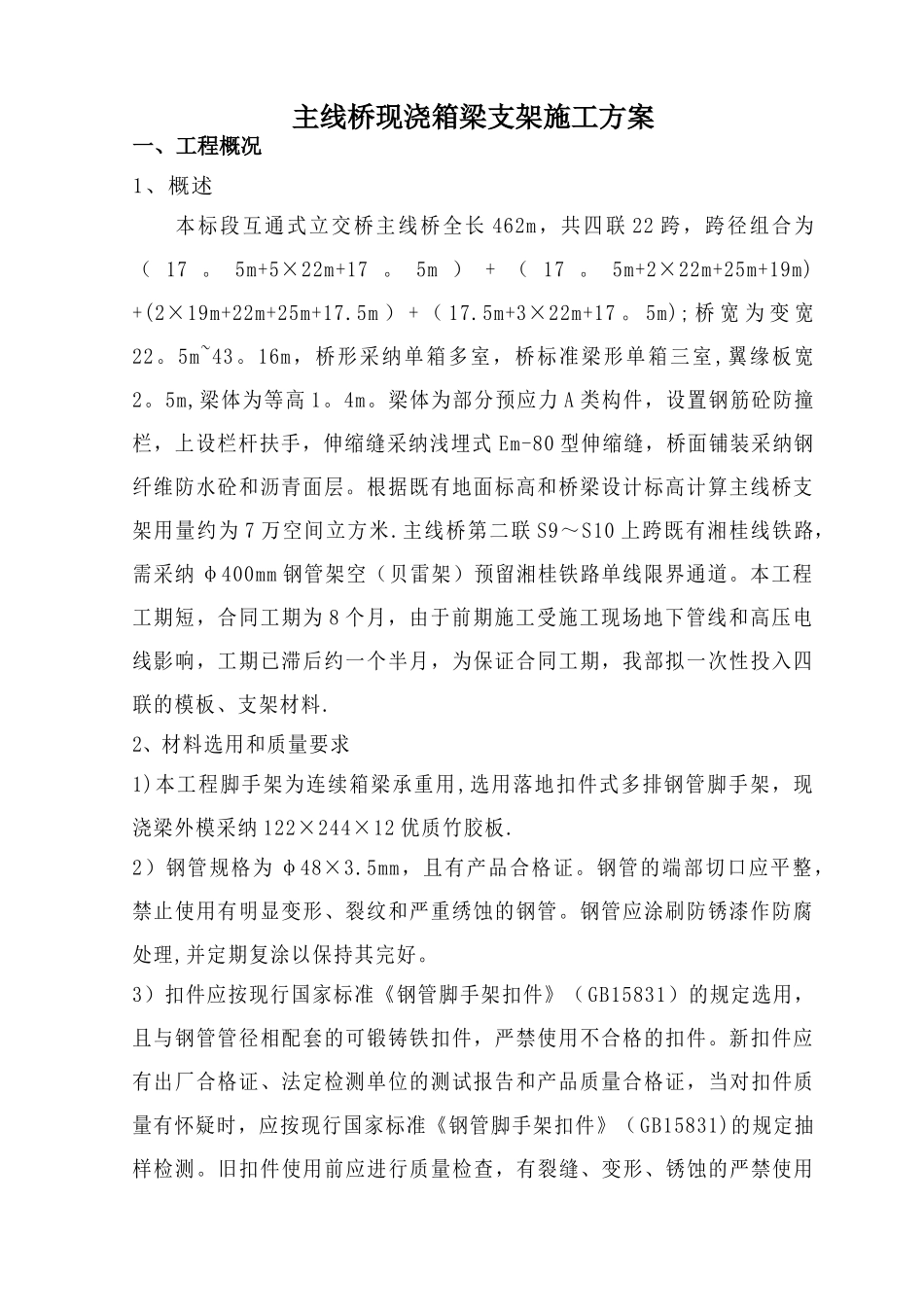

主线桥现浇箱梁支架施工方案一、工程概况1、概述本标段互通式立交桥主线桥全长 462m,共四联 22 跨,跨径组合为( 17
5m+5×22m+17
5m ) + ( 17
5m+2×22m+25m+19m)+(2×19m+22m+25m+17
5m ) + ( 17
5m+3×22m+17
5m); 桥 宽 为 变 宽22
16m,桥形采纳单箱多室,桥标准梁形单箱三室 ,翼缘板宽2
5m,梁体为等高 1
梁体为部分预应力 A 类构件,设置钢筋砼防撞栏,上设栏杆扶手,伸缩缝采纳浅埋式 Em-80 型伸缩缝,桥面铺装采纳钢纤维防水砼和沥青面层
根据既有地面标高和桥梁设计标高计算主线桥支架用量约为 7 万空间立方米
主线桥第二联 S9~S10 上跨既有湘桂线铁路,需采纳 φ400mm 钢管架空(贝雷架)预留湘桂铁路单线限界通道
本工程工期短,合同工期为 8 个月,由于前期施工受施工现场地下管线和高压电线影响,工期已滞后约一个半月,为保证合同工期,我部拟一次性投入四联的模板、支架材料
2、材料选用和质量要求1)本工程脚手架为连续箱梁承重用 ,选用落地扣件式多排钢管脚手架,现浇梁外模采纳 122×244×12 优质竹胶板
2)钢管规格为 φ48×3
5mm,且有产品合格证
钢管的端部切口应平整,禁止使用有明显变形、裂纹和严重绣蚀的钢管
钢管应涂刷防锈漆作防腐处理,并定期复涂以保持其完好
3)扣件应按现行国家标准《钢管脚手架扣件》( GB15831)的规定选用,且与钢管管径相配套的可锻铸铁扣件,严禁使用不合格的扣件
新扣件应有出厂合格证、法定检测单位的测试报告和产品质量合格证,当对扣件质量有怀疑时,应按现行国家标准《钢管脚手架扣件》( GB15831)的规定抽样检测
旧扣件使用前应进行质量检查,有裂缝、变形、锈蚀的严禁使用出现滑丝的螺栓必须更换
