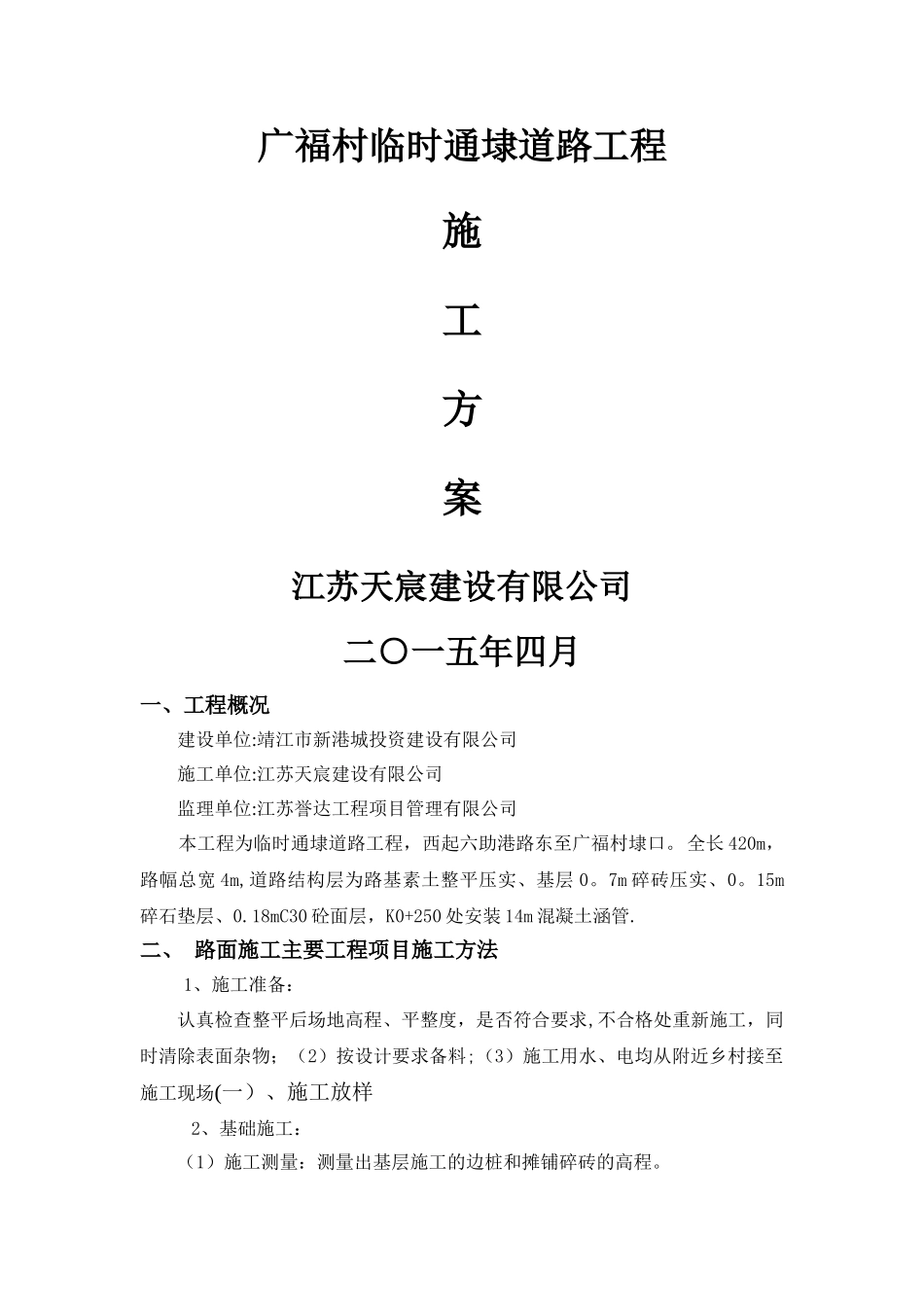

广福村临时通埭道路工程施工方案江苏天宸建设有限公司二○一五年四月一、工程概况建设单位:靖江市新港城投资建设有限公司施工单位:江苏天宸建设有限公司监理单位:江苏誉达工程项目管理有限公司 本工程为临时通埭道路工程,西起六助港路东至广福村埭口
全长 420m,路幅总宽 4m,道路结构层为路基素土整平压实、基层 0
7m 碎砖压实、0
15m碎石垫层、0
18mC30 砼面层,K0+250 处安装 14m 混凝土涵管

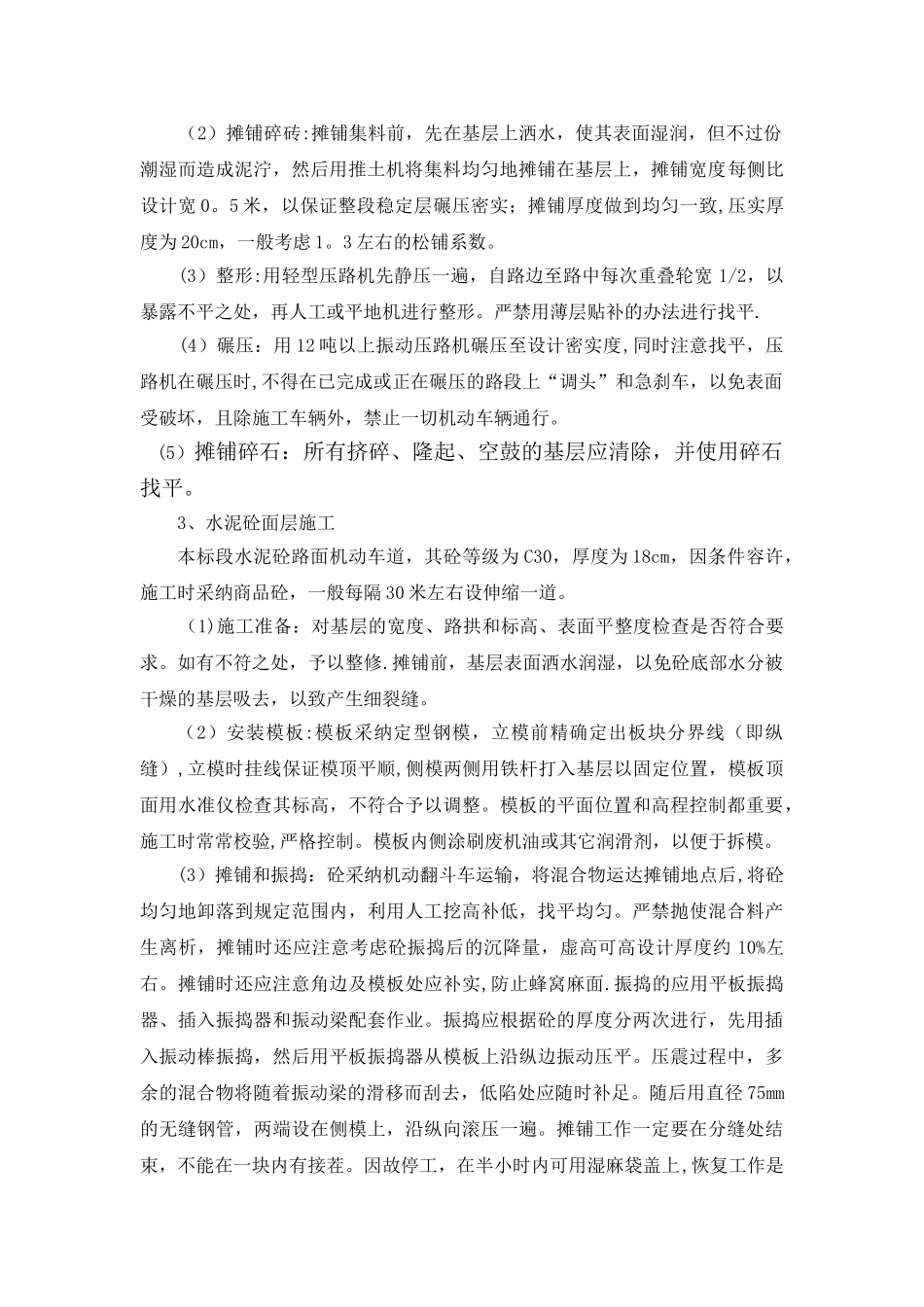

二、 路面施工主要工程项目施工方法 1、施工准备:认真检查整平后场地高程、平整度,是否符合要求,不合格处重新施工,同时清除表面杂物;(2)按设计要求备料;(3)施工用水、电均从附近乡村接至施工现场(一)、施工放样 2、基础施工: (1)施工测量:测量出基层施工的边桩和摊铺碎砖的高程
(2)摊铺碎砖:摊铺集料前,先在基层上洒水,使其表面湿润,但不过份潮湿而造成泥泞,然后用推土机将集料均匀地摊铺在基层上,摊铺宽度每侧比设计宽 0
5 米,以保证整段稳定层碾压密实;摊铺厚度做到均匀一致,压实厚度为 20cm,一般考虑 1
3 左右的松铺系数
(3)整形:用轻型压路机先静压一遍,自路边至路中每次重叠轮宽 1/2,以暴露不平之处,再人工或平地机进行整形
严禁用薄层贴补的办法进行找平
(4)碾压:用 12 吨以上振动压路机碾压至设计密实度,同时注意找平,压路机在碾压时,不得在已完成或正在碾压的路段上“调头”和急刹车,以免表面受破坏,且除施工车辆外,禁止一切机动车辆通行
(5)摊铺碎石:所有挤碎、隆起、空鼓的基层应清除,并使用碎石找平

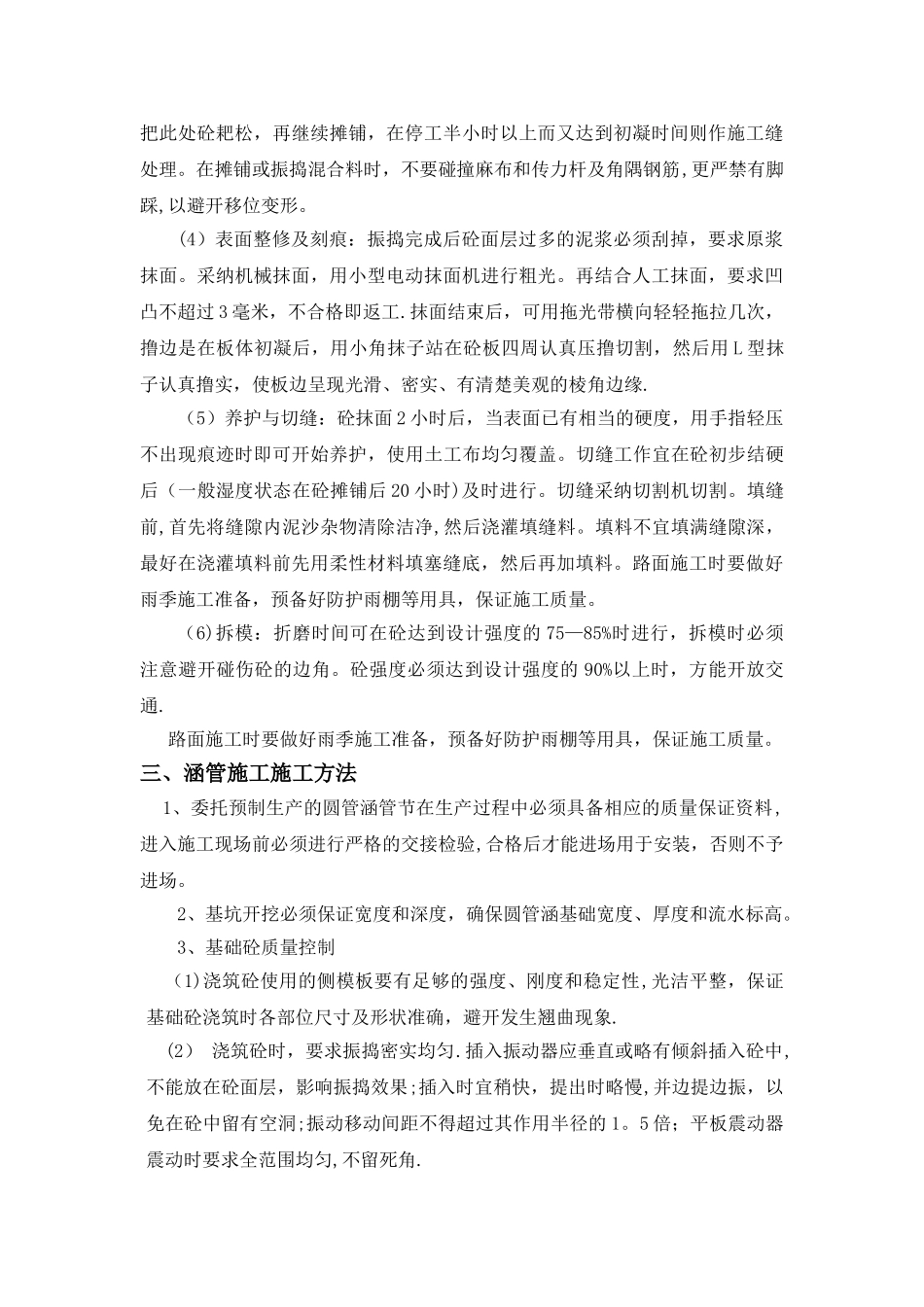

3、水泥砼面层施工本标段水泥砼路面机动车道,其砼等级为 C30,厚度为 18cm,因条件容许,施工时采纳商品砼,一般每隔 30 米左右设伸缩一道
(1)施工准备:对基层的宽度、路拱和标高、表面平整度检查是否符合要求
如有不符之处,予以整修
