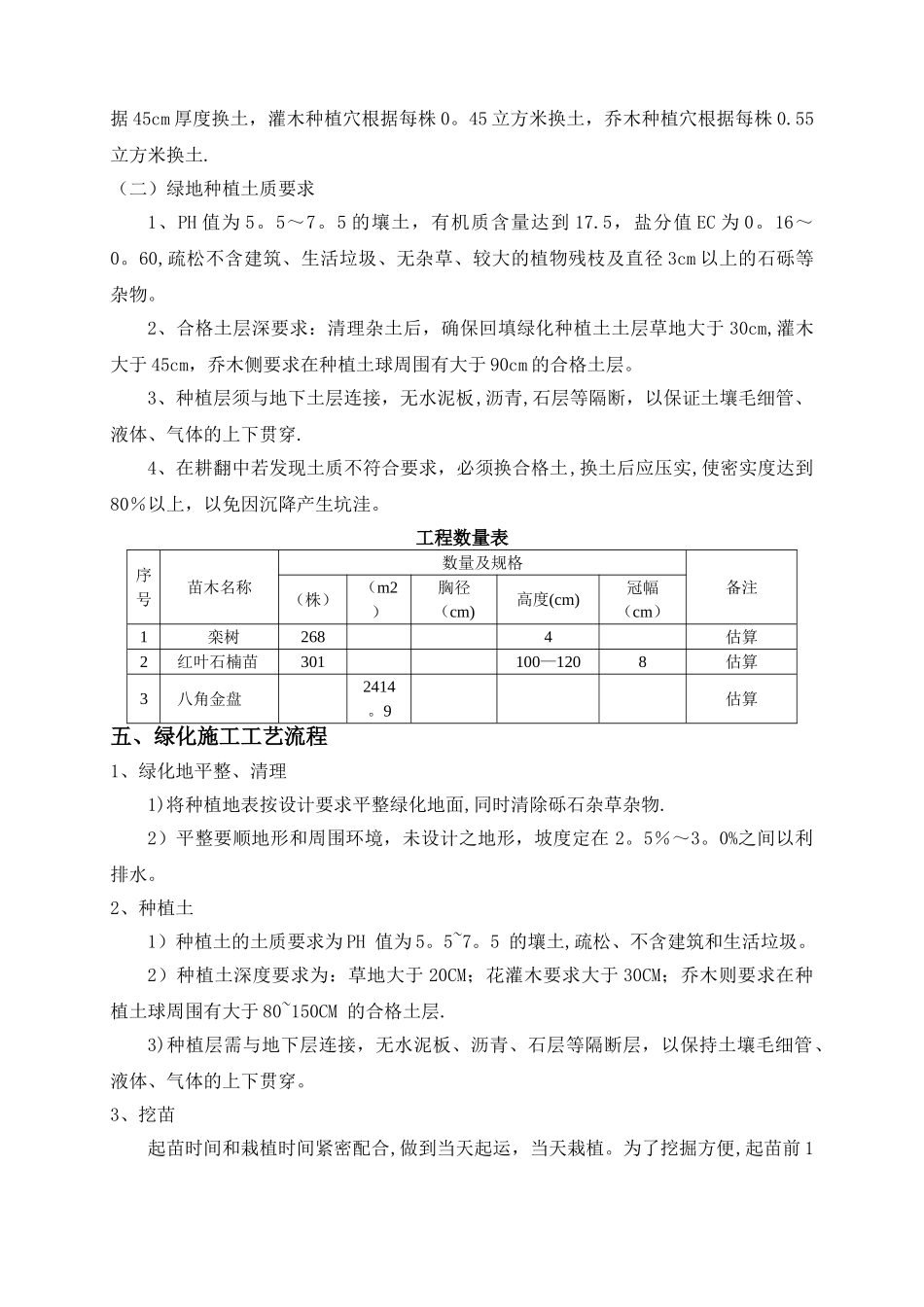

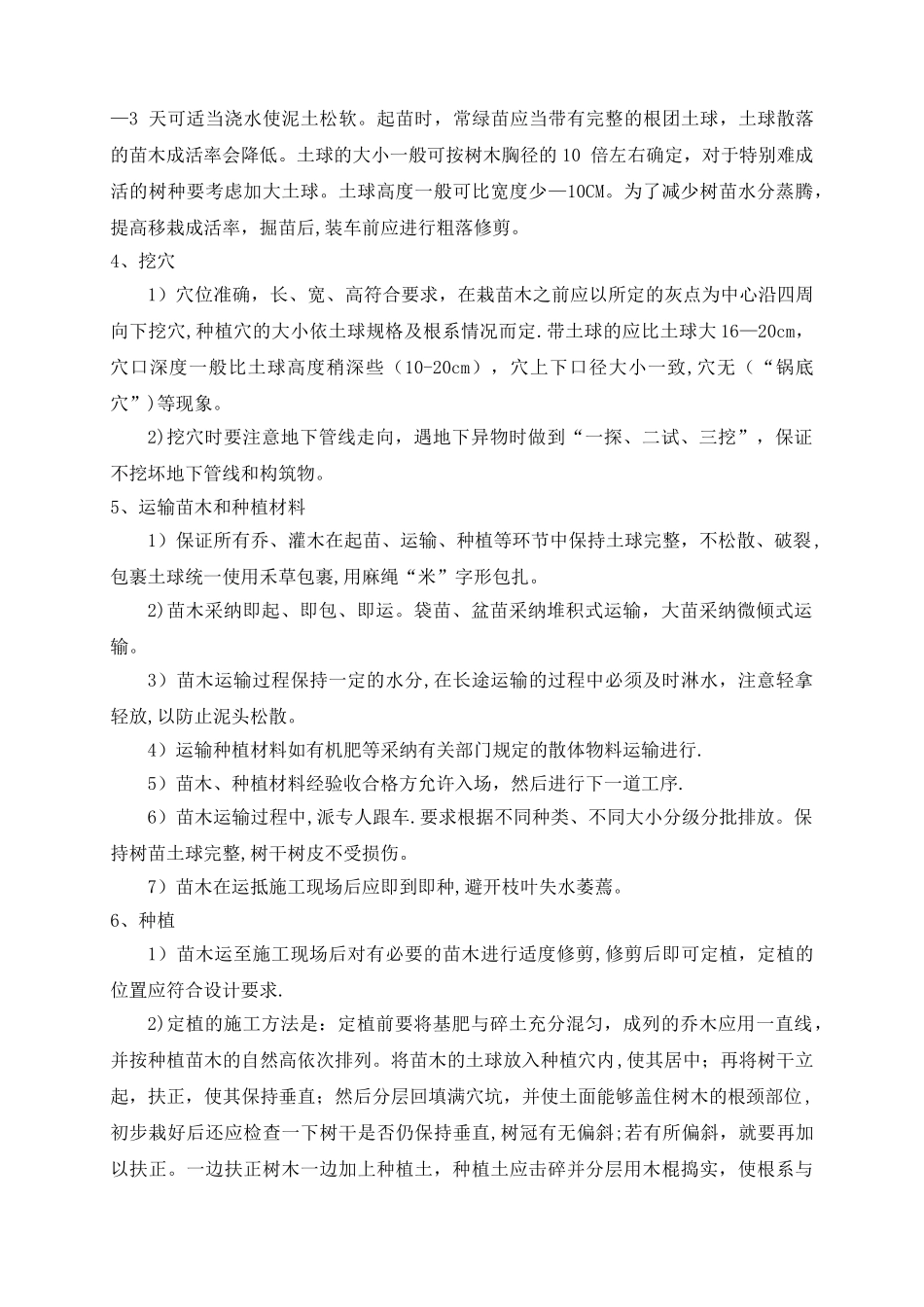

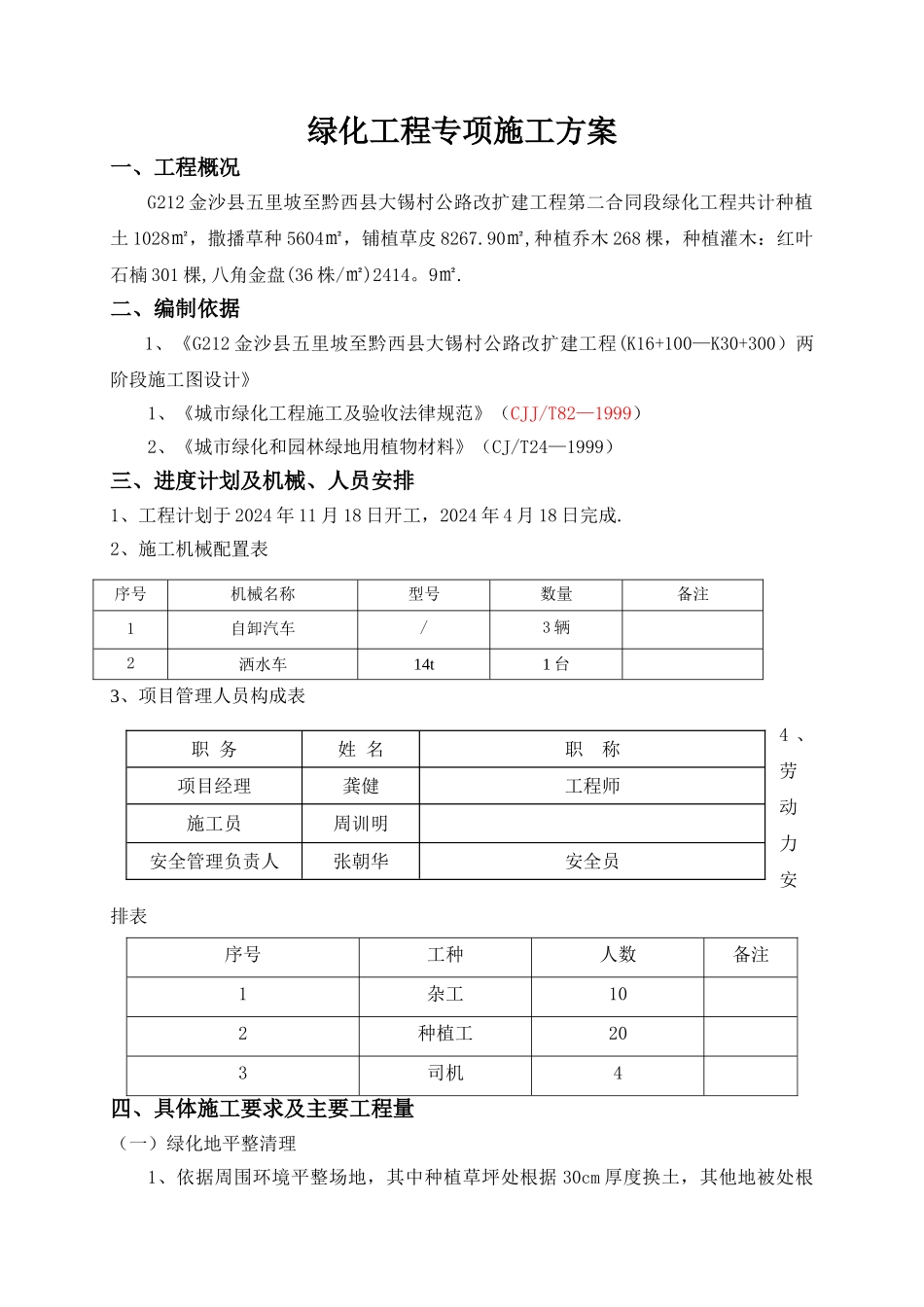

绿化工程专项施工方案一、工程概况G212 金沙县五里坡至黔西县大锡村公路改扩建工程第二合同段绿化工程共计种植土 1028㎡,撒播草种 5604㎡,铺植草皮 8267.90㎡,种植乔木 268 棵,种植灌木:红叶石楠 301 棵,八角金盘(36 株/㎡)2414。9㎡.二、编制依据 1、《G212 金沙县五里坡至黔西县大锡村公路改扩建工程(K16+100—K30+300)两阶段施工图设计》 1、《城市绿化工程施工及验收法律规范》(CJJ/T82—1999)2、《城市绿化和园林绿地用植物材料》(CJ/T24—1999)三、进度计划及机械、人员安排1、工程计划于 2024 年 11 月 18 日开工,2024 年 4 月 18 日完成.2、施工机械配置表序号机械名称型号数量备注1自卸汽车/3 辆2洒水车14t1 台3、项目管理人员构成表4 、劳动力安排表序号工种人数备注1杂工102种植工203司机4四、具体施工要求及主要工程量(一)绿化地平整清理1、依据周围环境平整场地,其中种植草坪处根据 30cm 厚度换土,其他地被处根职 务姓 名职 称项目经理龚健工程师施工员周训明安全管理负责人张朝华安全员据 45cm 厚度换土,灌木种植穴根据每株 0。45 立方米换土,乔木种植穴根据每株 0.55立方米换土.(二)绿地种植土质要求1、PH 值为 5。5~7。5 的壤土,有机质含量达到 17.5,盐分值 EC 为 0。16~0。60,疏松不含建筑、生活垃圾、无杂草、较大的植物残枝及直径 3cm 以上的石砾等杂物。2、合格土层深要求:清理杂土后,确保回填绿化种植土土层草地大于 30cm,灌木大于 45cm,乔木侧要求在种植土球周围有大于 90cm 的合格土层。3、种植层须与地下土层连接,无水泥板,沥青,石层等隔断,以保证土壤毛细管、液体、气体的上下贯穿.4、在耕翻中若发现土质不符合要求,必须换合格土,换土后应压实,使密实度达到80%以上,以免因沉降产生坑洼。工程数量表序号苗木名称数量及规格备注(株)(m2)胸径(cm)高度(cm)冠幅(cm)1栾树2684估算2红叶石楠苗301100—1208估算3八角金盘2414。9估算五、绿化施工工艺流程1、绿化地平整、清理1)将种植地表按设计要求平整绿化地面,同时清除砾石杂草杂物.2)平整要顺地形和周围环境,未设计之地形,坡度定在 2。5%~3。0%之间以利排水。2、种植土1)种植土的土质要求为 PH 值为 5。5~7。5 的壤土,疏松、不含建筑和生活垃圾。2)种植土深度要求为:草地大于 20CM;花灌木要求大于 30CM;乔木则要求在种植土球周围有大于 80~150CM 的合格土层.3)种...
