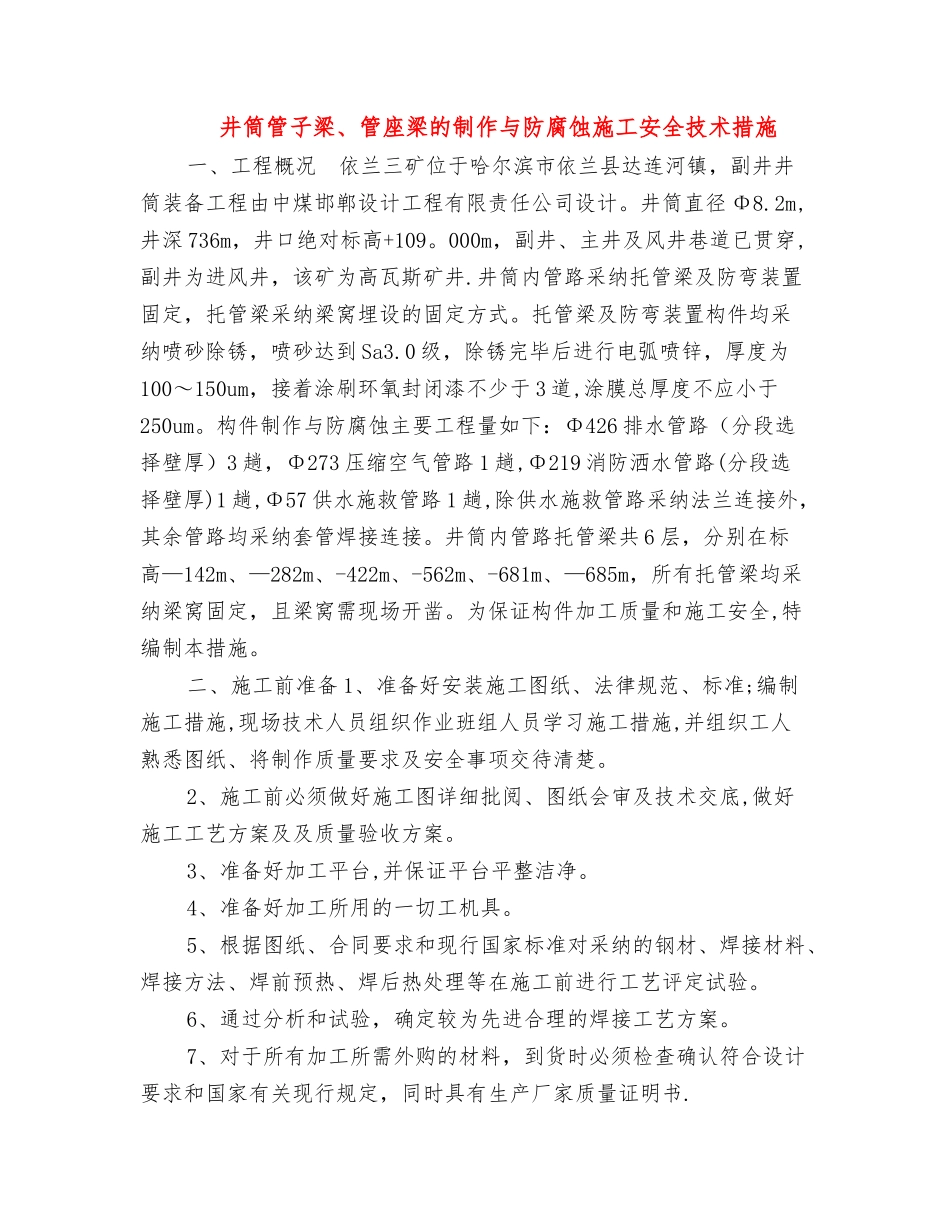

井筒管子梁、管座梁的制作与防腐蚀施工安全技术措施一、工程概况 依兰三矿位于哈尔滨市依兰县达连河镇,副井井筒装备工程由中煤邯郸设计工程有限责任公司设计
井筒直径 Φ8
2m,井深 736m,井口绝对标高+109
000m,副井、主井及风井巷道已贯穿,副井为进风井,该矿为高瓦斯矿井
井筒内管路采纳托管梁及防弯装置固定,托管梁采纳梁窝埋设的固定方式
托管梁及防弯装置构件均采纳喷砂除锈,喷砂达到 Sa3
0 级,除锈完毕后进行电弧喷锌,厚度为100~150um,接着涂刷环氧封闭漆不少于 3 道,涂膜总厚度不应小于250um
构件制作与防腐蚀主要工程量如下:Φ426 排水管路(分段选择壁厚)3 趟,Φ273 压缩空气管路 1 趟,Φ219 消防洒水管路(分段选择壁厚)1 趟,Φ57 供水施救管路 1 趟,除供水施救管路采纳法兰连接外,其余管路均采纳套管焊接连接
井筒内管路托管梁共 6 层,分别在标高—142m、—282m、-422m、-562m、-681m、—685m,所有托管梁均采纳梁窝固定,且梁窝需现场开凿
为保证构件加工质量和施工安全,特编制本措施
二、施工前准备 1、准备好安装施工图纸、法律规范、标准;编制施工措施,现场技术人员组织作业班组人员学习施工措施,并组织工人熟悉图纸、将制作质量要求及安全事项交待清楚
2、施工前必须做好施工图详细批阅、图纸会审及技术交底,做好施工工艺方案及及质量验收方案
3、准备好加工平台,并保证平台平整洁净
4、准备好加工所用的一切工机具
5、根据图纸、合同要求和现行国家标准对采纳的钢材、焊接材料、焊接方法、焊前预热、焊后热处理等在施工前进行工艺评定试验
6、通过分析和试验,确定较为先进合理的焊接工艺方案
7、对于所有加工所需外购的材料,到货时必须检查确认符合设计要求和国家有关现行规定,同时具有生产厂家质量证明书

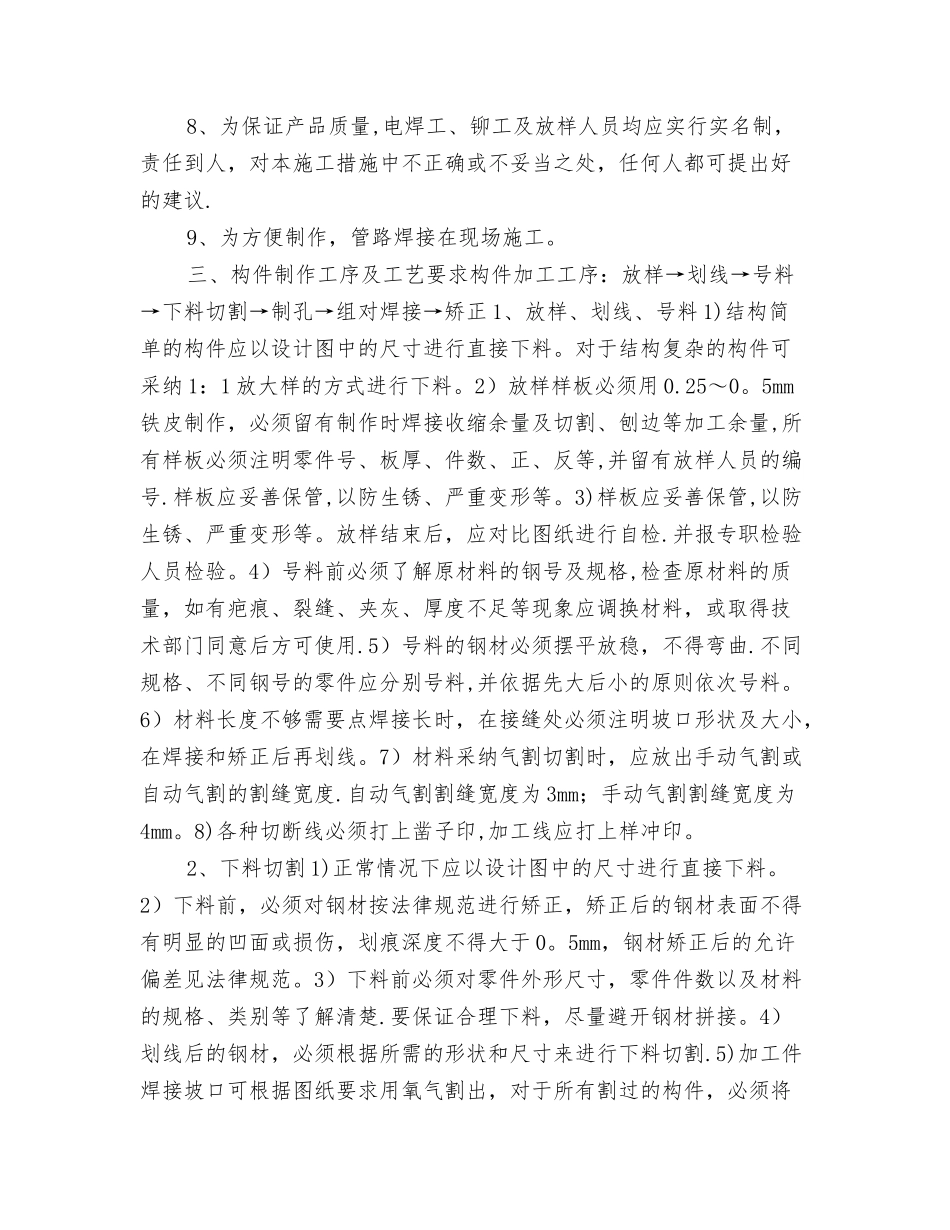

8、为保证产品质量,电焊工、铆工及
