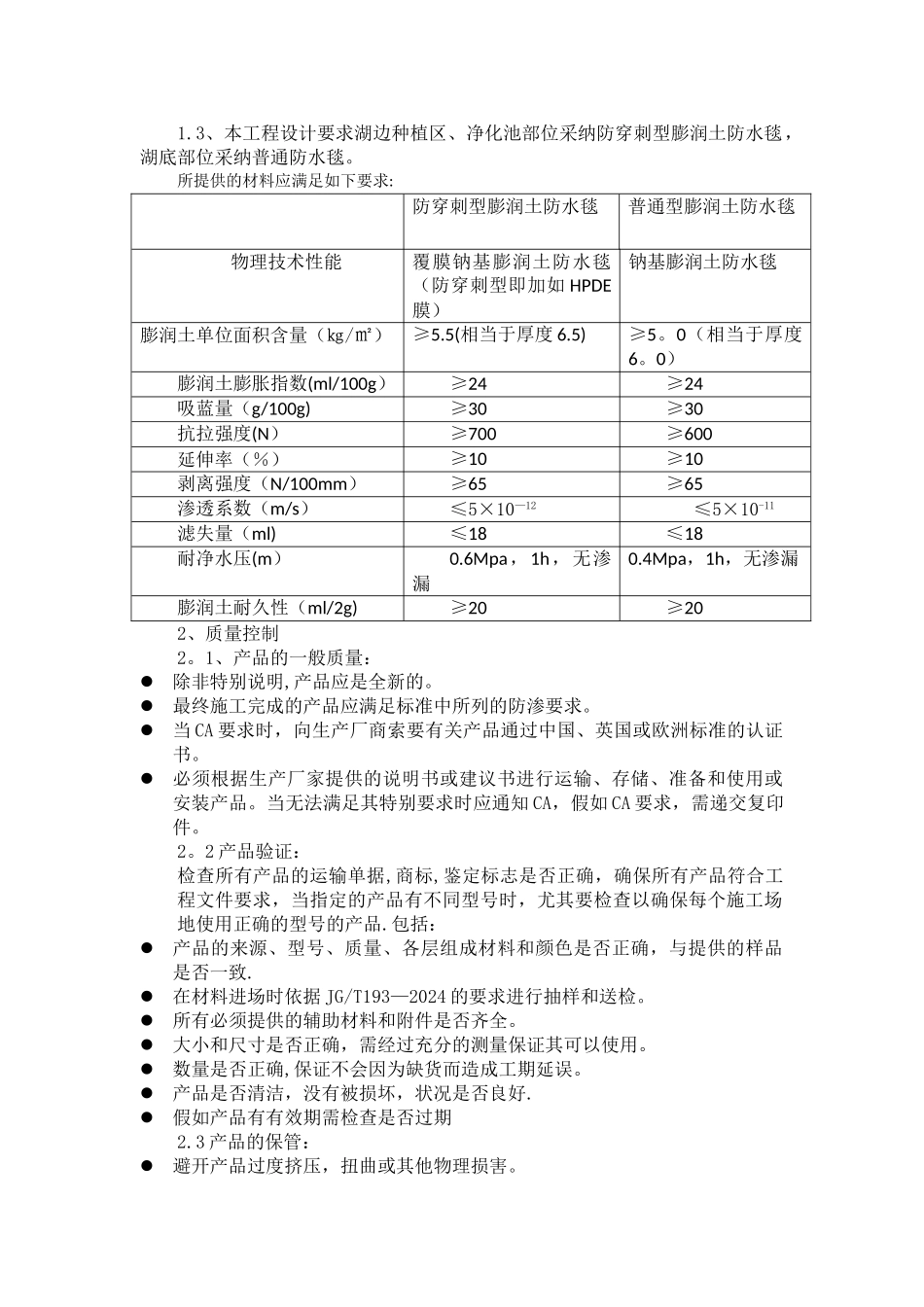

人工湖施工方案一、编制依据1、室外工程招标文件.2、室外工程施工图纸及标准图集。3、《混凝土结构工程施工质量验收法律规范》(GB50204—2024)4、《建筑与市政降水工程技术法律规范》(JGJ/T111-98)5、《建筑工程施工质量验收统一标准》(GB50300-2001)6、《中华人民共和国建筑工业行业标准--钠基膨润土防水毯执行标准》(JG/T193-2024)7、《园林土方工程操作规程》(YL02-04)8、《园林土建工程操作规程》(YL02-03)9、《园林绿化工程操作规程》(YL02-01)10、《建筑地面工程施工质量验收法律规范》(GB50209-2024)11、《建筑工程质量验收统一标准》(GB50300—2001)12、《园林工程质量检验评定标准》(DG/TJ08-701—2000)13、《园林栽植土质量标准》(DGJ08-231-1998)14、《园林绿化工程施工及验收法律规范》(DB11/T 212-2024)15、《建筑工程施工质量评价标准》(GB/T50375—2024)16、《施工现场临时用电安全技术法律规范》(JGJ46—2024)17、《建设工程文件归档整理法律规范》(GB/T50328-2001)18、《建设工程安全生产管理条例》19、当地的水文、气象及本项目的地质资料20、国家和当地方法令、法规具体规定二、工程概况根据图纸,人工湖湖泊约占 1。47 万平方米,整个湖水驳岸分为自然驳岸和人工驳岸.用于景观湖底及驳岸的膨润土防水毯(GCL)大约面积为 2。3 万平方米。人工湖湖底结构层由下向上分别为素土夯实层、10cm 厚细砂均衡协调层、45cm 厚粘土层、膨润土防水毯、15 cm 厚过筛细土、45cm 厚粘土层,50cm 厚优质河塘土层.湖心有多个小岛。设计湖底标高为 5.500 米,设计水面标高为6.800 米,最高水位 7。000 米。三、本工程的总体目标工程质量目标:创“钱江杯”施工安全目标:杜绝发生因公伤亡事故、重大机械事故、重大治安事故、重大交通事故及重大火灾事故;杜绝一切重伤事故,安全轻伤率控制在 2‰以下。文明施工目标:杭州市浙江省标化施工场地四、膨润土防水毯(GCL)技术要求1、适用标准1。1、本次采购的国内生产的天然钠基膨润土防水毯的原料、生产、抽检、运输、储存、保管、包装、标识等应符合《中华人民共和国建筑工业行业标准:钠基膨润土防水毯》(JG/T193—2024)及其中所引用的各标准、法律规范的要求.1。2、进口材料应符合供应商在投标文件中提交的,经发标方认可的国际、美国、欧洲或其他国家的质量标准。1.3、本工程设计要求湖边种植区、净化池部位采纳防穿刺型膨润土防水毯,湖底部位采纳普通防...
