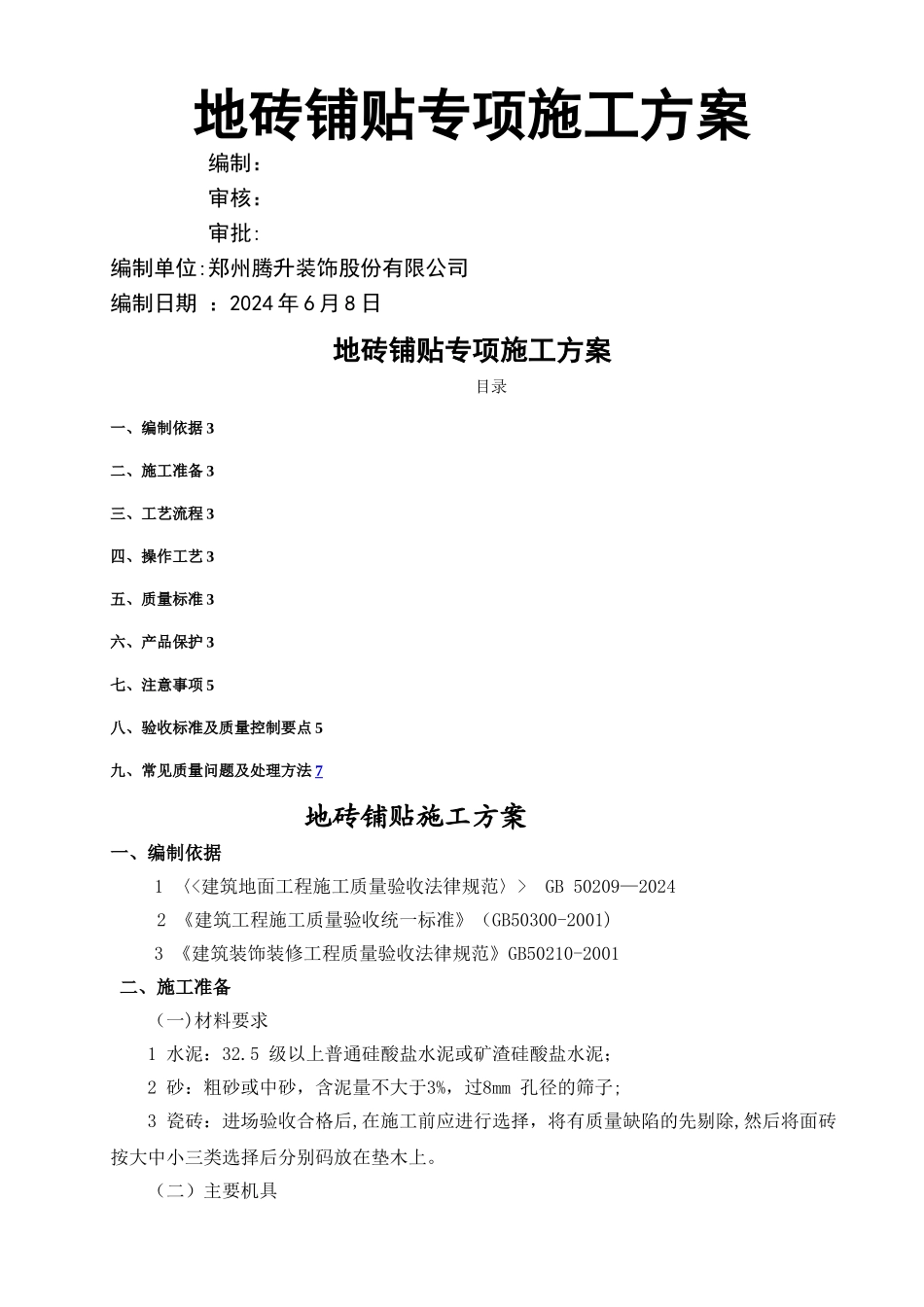

地砖铺贴专项施工方案编制:审核:审批:编制单位:郑州腾升装饰股份有限公司编制日期 :2024 年 6 月 8 日地砖铺贴专项施工方案目录一、编制依据 3二、施工准备 3三、工艺流程 3四、操作工艺 3五、质量标准 3六、产品保护 3七、注意事项 5八、验收标准及质量控制要点 5九、常见质量问题及处理方法 7地砖铺贴施工方案一、编制依据1 〈<建筑地面工程施工质量验收法律规范〉> GB 50209—20242 《建筑工程施工质量验收统一标准》(GB50300-2001)3 《建筑装饰装修工程质量验收法律规范》GB50210-2001二、施工准备(一)材料要求1 水泥:32.5 级以上普通硅酸盐水泥或矿渣硅酸盐水泥;2 砂:粗砂或中砂,含泥量不大于3%,过8mm 孔径的筛子;3 瓷砖:进场验收合格后,在施工前应进行选择,将有质量缺陷的先剔除,然后将面砖按大中小三类选择后分别码放在垫木上。(二)主要机具小水桶、半裁桶、笤帚、方尺、平锹、铁抹子、大杠、筛子、窄手推车、钢丝刷、喷壶、橡皮锤、小线、云石机、水平尺等.(三)作业条件l 墙上四周弹好 1m水平线;2 室内墙面湿作业已经做完;3 穿楼地面的管洞已经堵严塞实;4 楼地面垫层已经做完;5 板块应预先用水浸湿,并码放好,铺时达到表面无明水。6 复杂的地面施工前,应绘制施工大样图,并做出样板间,经检查合格后,方可大面积施工。三、工艺流程基层处理→找标高、弹线→铺找平层→弹铺砖控制线→铺砖→勾缝、擦缝→养护→踢脚板安装四、操作工艺(一)基层处理、定标高1 将基层表面的浮土或砂浆铲掉,清扫洁净,有油污时,应用10%火碱水刷净,并用清水冲洗洁净;2 根据一米水平线和设计图纸找出板面标高.(二)弹控制线1 先根据排砖图,确定铺砌的缝隙宽度。2 根据排砖图及缝宽在地面上弹纵、横控制线。注意该十字线与墙面抹灰时控制房间方正的十字线是否对应平行,同时注意开间方向的控制线是否与走廊的纵向控制线平行,不平行时应调整至平行.以避开在门口位置的分色砖出现大小头。3 排砖原则:1)开间方向要对称(垂直门口方向分中)。2)非整砖尽量排在远离门口及隐蔽处,如:暖气罩下面。3)为了排整砖,可以用分色砖调整。4)与走廊的砖缝尽量对上,对不上时可以在门口处用分色砖分隔。5)根据排砖原则画出排砖图。6)有地漏的房间应注意坡度、坡向。(三)铺贴瓷砖为了找好位置和标高,应从门口开始,纵向先铺2~3 行砖,以此为标筋拉纵横水平标高线,铺时应从里面对外退着操作,人不得踏在刚铺好的砖...
