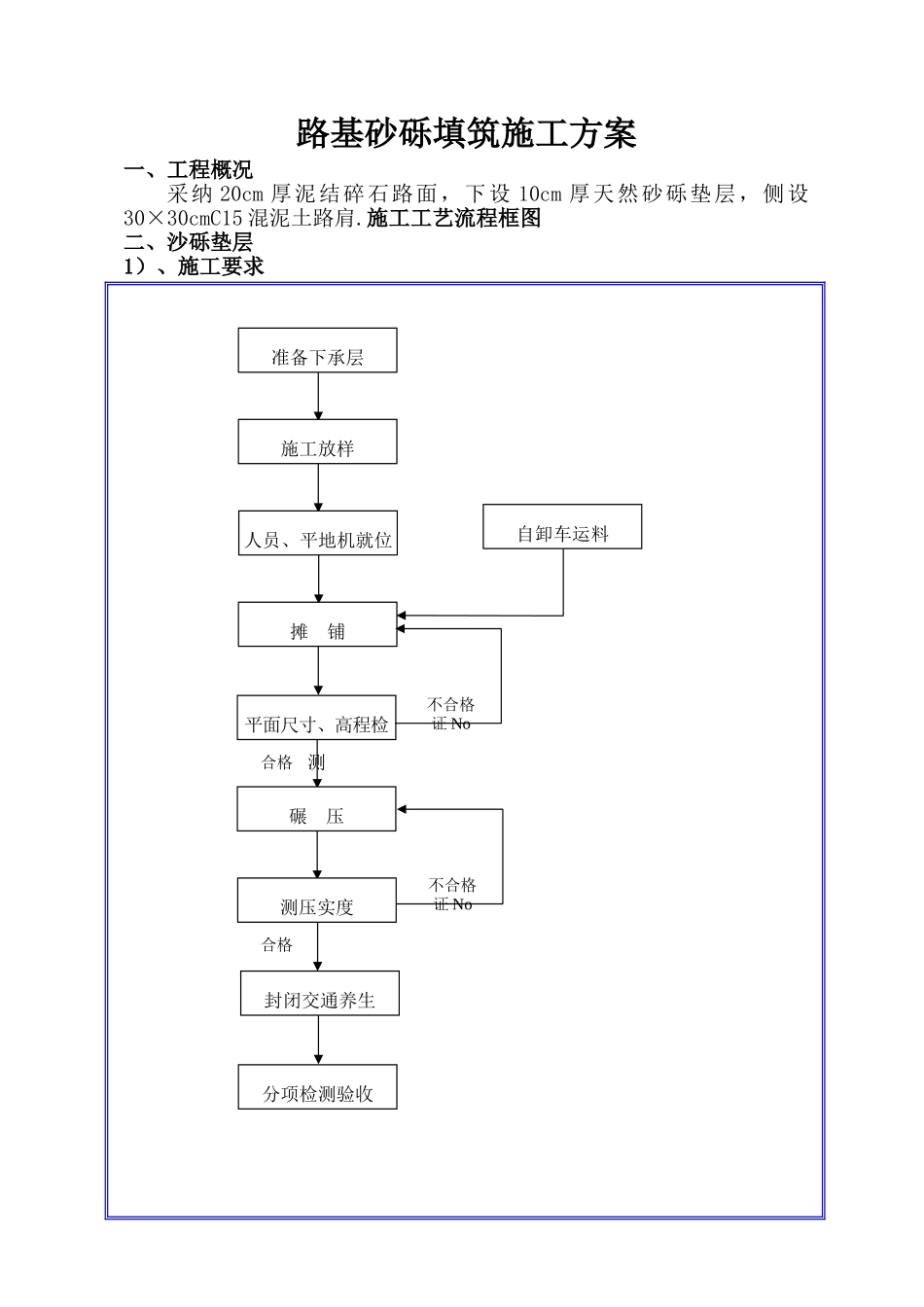

路基砂砾填筑施工方案一、工程概况采纳 20cm 厚泥结碎石路面,下设 10cm 厚天然砂砾垫层,侧设30×30cmC15 混泥土路肩

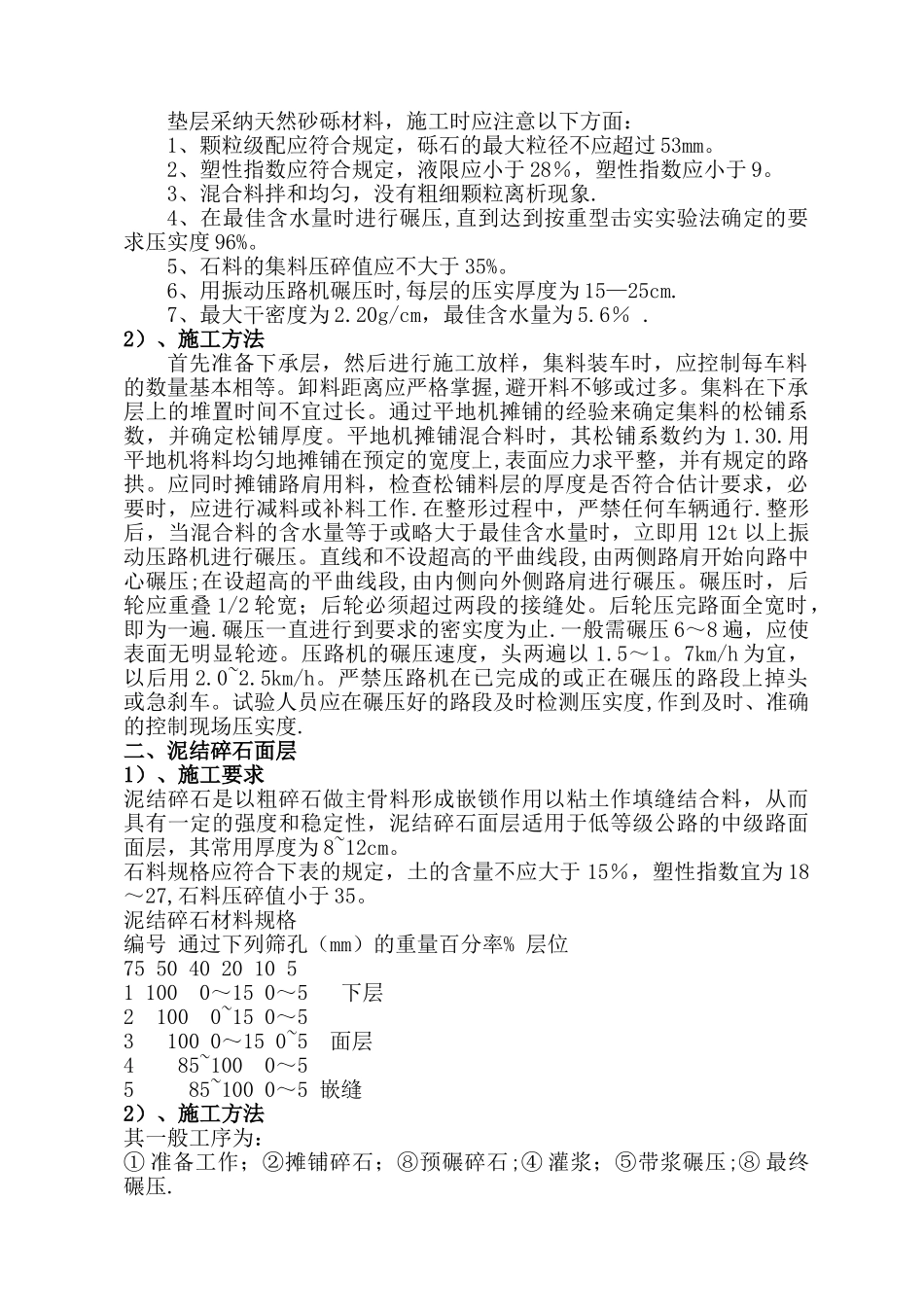

施工工艺流程框图二、沙砾垫层1)、施工要求合格合格准备下承层施工放样人员、平地机就位摊 铺平面尺寸、高程检测碾 压测压实度封闭交通养生自卸车运料分项检测验收不合格证 No不合格证 No垫层采纳天然砂砾材料,施工时应注意以下方面:1、颗粒级配应符合规定,砾石的最大粒径不应超过 53mm
2、塑性指数应符合规定,液限应小于 28%,塑性指数应小于 9
3、混合料拌和均匀,没有粗细颗粒离析现象
4、在最佳含水量时进行碾压,直到达到按重型击实实验法确定的要求压实度 96%
5、石料的集料压碎值应不大于 35%
6、用振动压路机碾压时,每层的压实厚度为 15—25cm
7、最大干密度为 2
20g/cm,最佳含水量为 5
2)、施工方法首先准备下承层,然后进行施工放样,集料装车时,应控制每车料的数量基本相等
卸料距离应严格掌握,避开料不够或过多
集料在下承层上的堆置时间不宜过长
通过平地机摊铺的经验来确定集料的松铺系数,并确定松铺厚度
平地机摊铺混合料时,其松铺系数约为 1
用平地机将料均匀地摊铺在预定的宽度上,表面应力求平整,并有规定的路拱
应同时摊铺路肩用料,检查松铺料层的厚度是否符合估计要求,必要时,应进行减料或补料工作
在整形过程中,严禁任何车辆通行
整形后,当混合料的含水量等于或略大于最佳含水量时,立即用 12t 以上振动压路机进行碾压
直线和不设超高的平曲线段,由两侧路肩开始向路中心碾压;在设超高的平曲线段,由内侧向外侧路肩进行碾压
碾压时,后轮应重叠 1/2 轮宽;后轮必须超过两段的接缝处
后轮压完路面全宽时,即为一遍
碾压一直进行到要求的密实度为止
一般需碾压 6~8 遍,应使表面无明显轮迹
压路机的碾压速度,头两遍以 1
