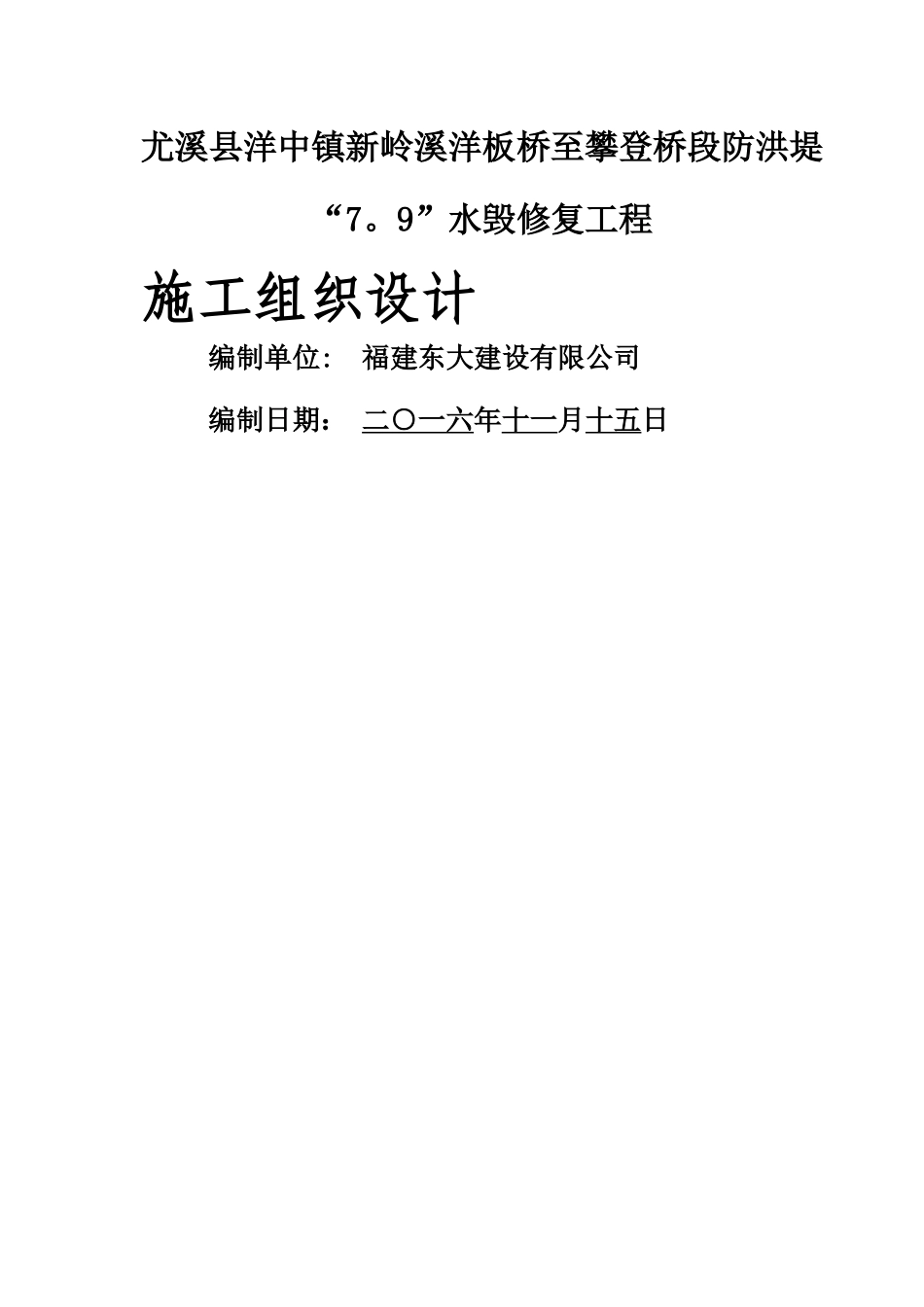

尤溪县洋中镇新岭溪洋板桥至攀登桥段防洪堤“7

9”水毁修复工程施工组织设计编制单位: 福建东大建设有限公司编制日期: 二○一六年十一月十五日目 录一、工程概况 3二、工程规模 2 三、管理人员及用工配置 2 四、投入施工机械 3 五、所需材料用量概算 3 六、计划工期及工期安排 3 七、施工布置 3 八、施工方案 3 九、进度计划保证措施 9 十、施工质量保证措施 9 十一、安全文明施工措施 11 十二、文明施工保证措施 11 一、工程概况尤溪县洋中镇新岭溪洋板桥至攀登桥段防洪堤“7
9”水毁修复工程:该项目洋板桥至攀登桥段总长:213
采纳断面为复式断面,结构形式 20 年一遇洪水高程下采纳 C20 埋石砼并设计置亲水步道平台;20 年一遇洪水高程上采纳回填砂砾石草皮护坡
二、工程规模序号项目名称项目特征描述单位工程量1埋石挡土墙土方开挖(沟槽基础开挖)m³3729
1C20 埋石混凝土块石强度要求大于 Mu40,片石尺寸不大于浇筑部位的 1/3
m³4189Φ75PVC 管m495
3模板㎡3282

5三、管理人员及用工配置1、项目经理:刘永清2、技术负责人:阙耀登3、测量负责人: 谢龙强4、材料员: 陈健华5、质量员:吴光辉6、安全员:蒋立德7、混凝土工:2 0 人(两个班)8、模工、架子工:15人四、投入施工机械1、挖掘机 1 台(JS220)、装载机 1 台(LG850),用于基槽土石方清挖及浇筑砼投料;2、混泥土搅拌机机 1 台,供混泥土搅拌用;3、振捣棒 3 台,振捣混泥土用;4、小型装载机 1 台,供搅拌混泥土进料用;5、运输车 5 辆,土石方运输和材料运输使用;五、所需材料用量概算(一)主材概算量1、普通硅酸盐水泥:约 1000 吨;2、河砂:3000m3;3、碎石:4000m3;4、片石:1000m3;(二)辅助材料概算量1、木模板:3282m2;
