)本工程共 7 种类型护岸,基本施工工序为:1、测量放样:项目部设专职测量组,负责全过程的施工测量放线与内部测量复核工作
开工前,对业主或设计部门提供的测量基点做标、高程进行复核,并以书面形式将复核资料报监理核验,复核通过后以上述测量基点为依据,引测建立施工测量控制网
根据施工布置图与工程附近地形、地貌情况,采用 30cm*30cm*60cm 的现浇砼桩作为基点
所建立的平面高程控制网的测量资料提供给监理校验无误后,方予使用
建立好的施工控制网每月进行一次校测,遇到人机活动等因素影响点变位或恶劣天气的异常情况,增加校验次数
为控制好驳岸线型美观,按设计图驳岸控制点放出特征点,再建立 20*20m 方格网,加密驳岸的细部点,最终定出驳岸线,用石灰线加以标识
2、对沿线驳岸防护工程基槽土方采用挖掘机开挖,并留出基槽槽底以上 20cm 的保护层,在施工底板前采用人工突击开挖
基槽边坡按规范要求结合相应土质放坡比进行开挖,并在基础两侧预留 1m 以上的工作面
对于土质差的地段,考虑到易塌方,一方面加大坡比,另外采用挡土板进行支撑,以保证安全
驳岸开挖后多余的土方采用汽车运至指定的地点进行回填利用或者弃置
由于驳岸防护工程开挖土方后,基底低于地下水面,另基坑距河道较近,地下水丰富,开挖后会有较多渗水,在施工过程中,在基底开挖排水沟及集水坑,在工作面两侧 2%放坡至宽高为 400*500 的排水沟,以保证基底不受水浸泡
采用 6 台的潜水泵作为基坑排水之需
D 型驳岸基槽排水沟设置示意图见下图(B1、E、F、G、H、B2 型驳岸如地下水位丰富均采用基槽外两侧工作面设置宽高为 400*500 的排水沟)
3、现场施工材料按要求进行堆放,按设计荷载要求:挡墙后 6m 范围内堆载不超过 5KN/m2,墙后 10m 范围内不得堆载重物

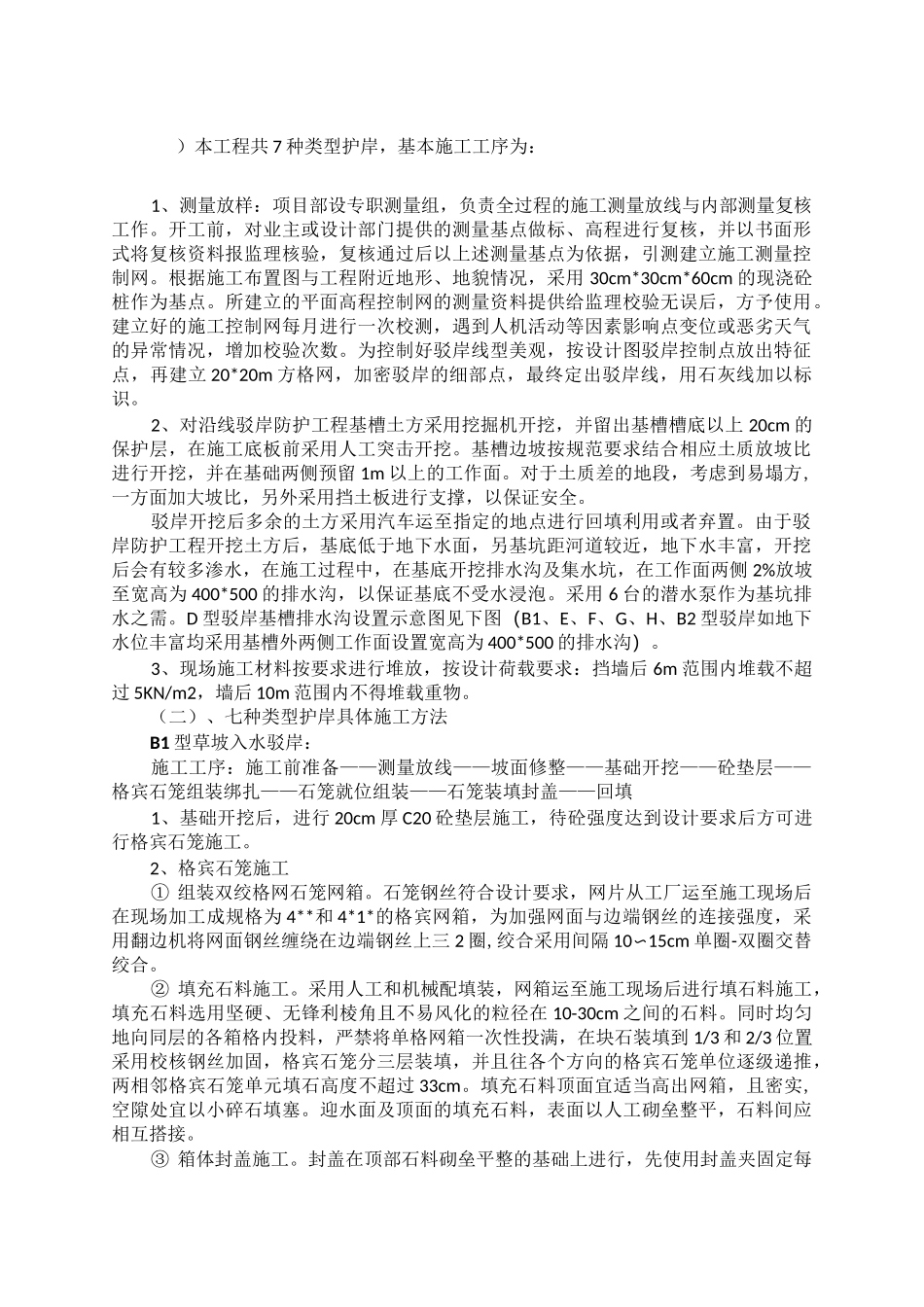

(二)、七种类型护岸具体施工方法B1 型草坡入水驳岸:施工
