编制依据— 1 —二
工程概况— 1 —三
编制范围— 2 —四
模板施工工艺— 2 -4
1 施工准备— 2 —4
2 模板安装- 2 -4
3 模板拆卸- 5 -4
4 模板保养及维修- 6 —五
混凝土浇筑— 6 -5
1 第一次混凝土浇筑- 6 -5
2 二次模板安装、浇注混凝土— 7 —5
3 脱模及养护— 7 —六
危险因素及其应对措施— 7 —6
1 重大危险源的识别— 7 —6
2 危险源的预防措施— 8 —七
施工机械人员配备— 10 -八
安全生产资金保障及计划— 11 —8
1 安全投入资金的保证— 11 -8
2 安全生产投入资金的来源— 11 —8
3 安全生产投入资金的使用原则— 11 —8
4 安全生产投入主要使用范围— 11 —8
5 安全资金投入计划- 12 —九
确保工程质量和工期的措施- 12 —9
1 确保工程质量的措施- 12 —9
2 工期保证措施— 13 —十
安全目标和安全保证措施- 14 —10
1 安全目标— 14 —10
2 安全生产保证措施- 14 —十一
施工安全应急预案— 15 —11
1 生产安全事故应急救援处置的指挥— 15 -11
2 应急救援的物质准备— 17 -11
3 周边医院情况资料— 17 —11
4 具体应急预案— 17 —石济客专 SJZ—8 标齐济(黄河前)特大桥墩身模板安装、拆除安全专项施工方案一

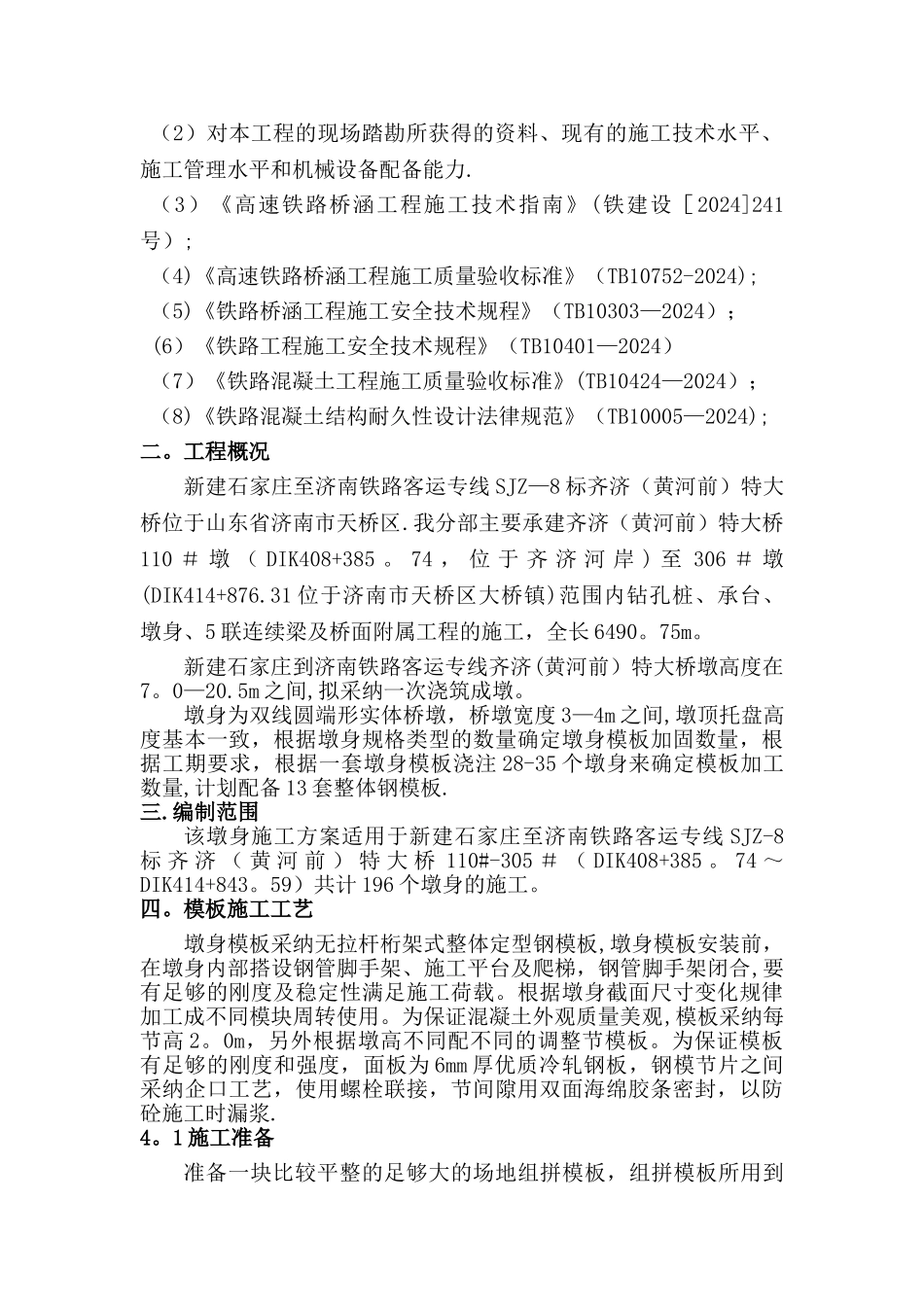

编制依据(1)新建铁路石家庄至济南客运专线齐济(黄河前)特大桥设计文件及施工图;(2)对本工程的现场踏勘所获得的资料、现有的施工技术水平、施工管理水平和机械设备配备能力

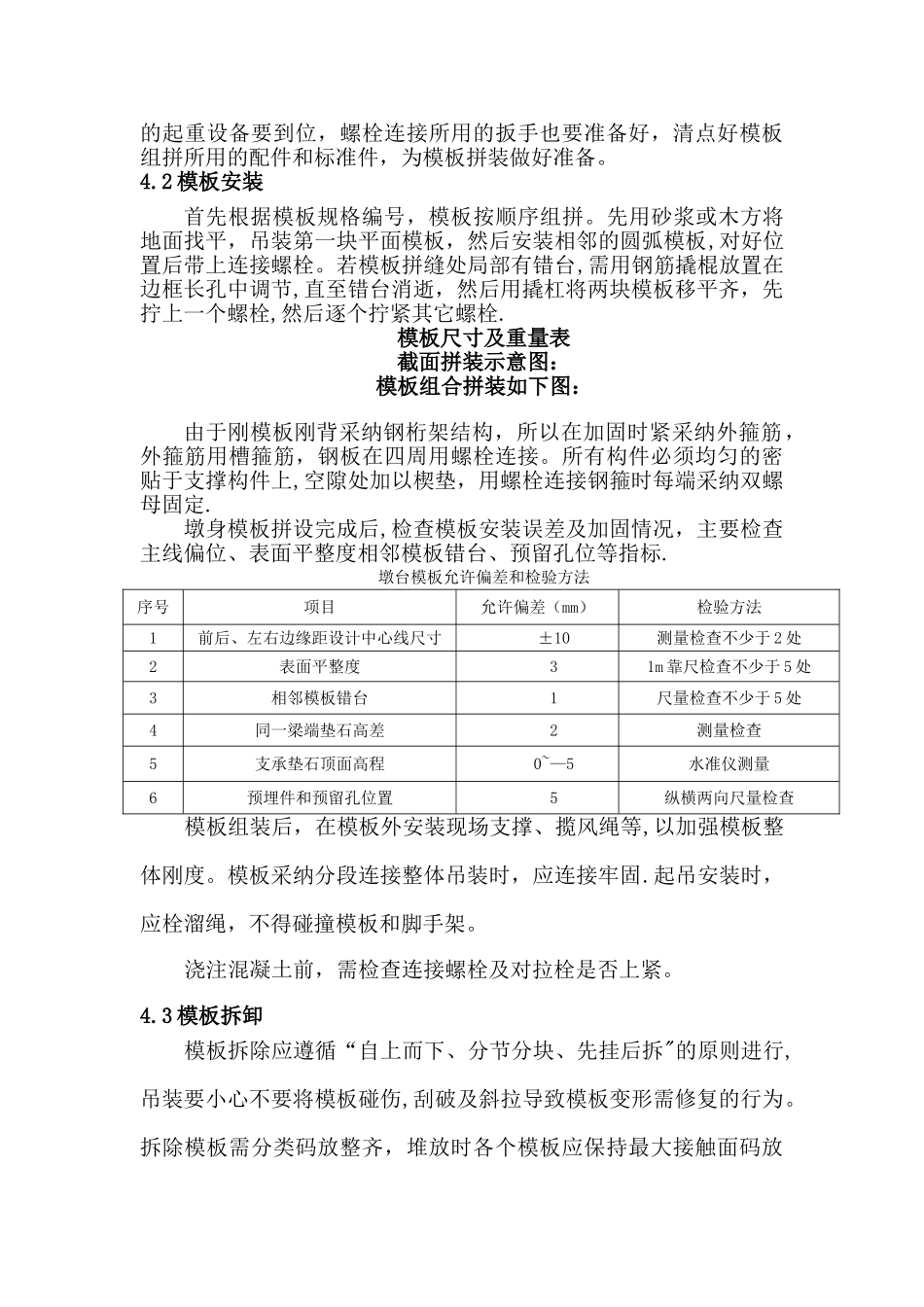

(3)《高速铁路桥涵工程施工技术指南》(铁建设[2024]241号);(4)《高速铁路桥涵工程施工质量验收标准》(TB10752-2024);(5)《铁路桥涵工程施工安全技术规程》(TB10303—2024);(6)《铁
