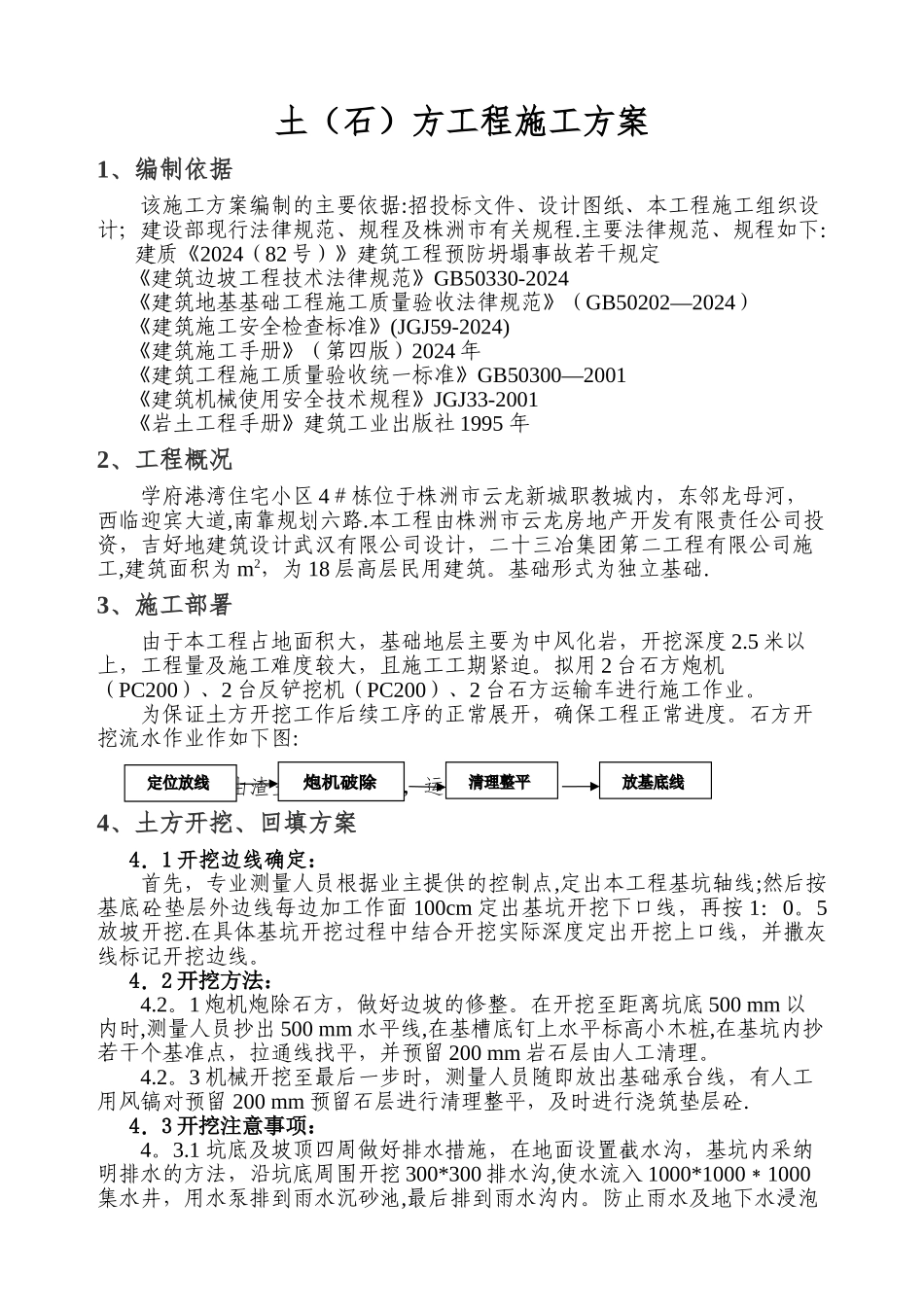

目 录1、编制依据 12 、工程概况 1 3 、施工部署 1 4 、土 ( 石)方开挖、回填方案 2 5 、质量技术组织措施 4 6 、主要管理措施 ERROR: REFERENCE SOURCE NOT FOUND 7 、雨季施工 9 8 、应急预案 10 9 、施工机具配置 11 土(石)方工程施工方案1、编制依据该施工方案编制的主要依据:招投标文件、设计图纸、本工程施工组织设计;建设部现行法律规范、规程及株洲市有关规程
主要法律规范、规程如下: 建质《2024(82 号)》建筑工程预防坍塌事故若干规定《建筑边坡工程技术法律规范》GB50330-2024《建筑地基基础工程施工质量验收法律规范》(GB50202—2024)《建筑施工安全检查标准》(JGJ59-2024)《建筑施工手册》(第四版)2024 年《建筑工程施工质量验收统一标准》GB50300—2001《建筑机械使用安全技术规程》JGJ33-2001《岩土工程手册》建筑工业出版社 1995 年2、工程概况学府港湾住宅小区 4#栋位于株洲市云龙新城职教城内,东邻龙母河,西临迎宾大道,南靠规划六路
本工程由株洲市云龙房地产开发有限责任公司投资,吉好地建筑设计武汉有限公司设计,二十三冶集团第二工程有限公司施工,建筑面积为 m2,为 18 层高层民用建筑
基础形式为独立基础
3、施工部署由于本工程占地面积大,基础地层主要为中风化岩,开挖深度 2
5 米以上,工程量及施工难度较大,且施工工期紧迫
拟用 2 台石方炮机(PC200)、2 台反铲挖机(PC200)、2 台石方运输车进行施工作业
为保证土方开挖工作后续工序的正常展开,确保工程正常进度
石方开挖流水作业作如下图:开挖石方由渣土车进行外运,运距 6km

4、土方开挖、回填方案4.1 开挖边线确定:首先,专业测量人员根据业主提供的控制点,定出本工程基坑轴线;然后按基底
