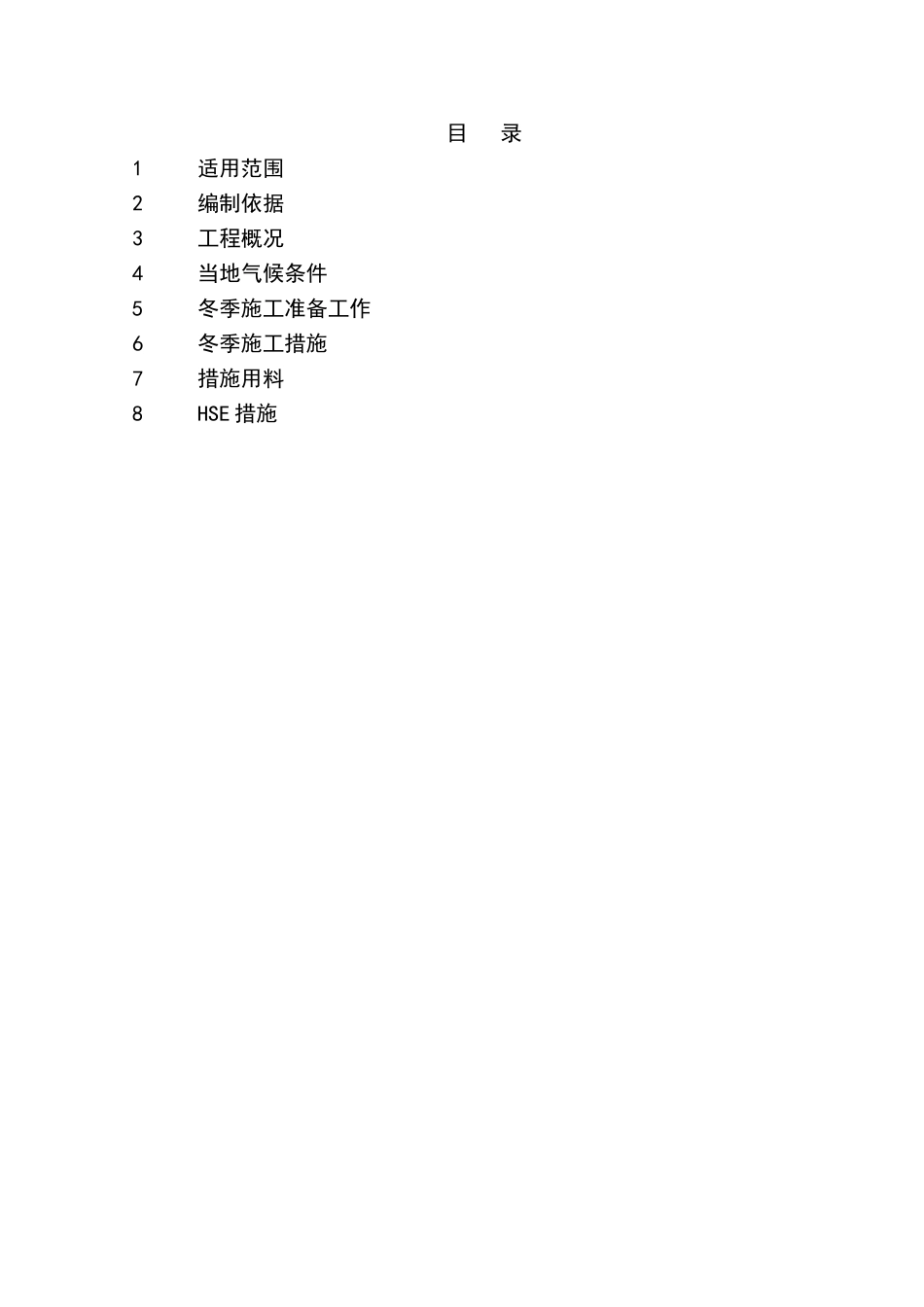

综合重大一般山西鲁能晋北铝业二期 100 万吨氧化铝分级分解、分解循环水、综合管网安装工程冬季施工方案编制:审核:批准:中国建筑第七工程局山西鲁能晋北铝业项目部二○○九年九月十八日√目 录1适用范围2编制依据3工程概况4当地气候条件5冬季施工准备工作6冬季施工措施7措施用料8HSE 措施1适用范围本方案仅适用于山西鲁能晋北铝业二期 100 万吨氧化铝分级分解系统48 台分解槽安装冬季施工.2编制依据东北大学设计院提供的施工图及设计说明《钢制焊接常压容器》 JB/T4735—97《钢制压力容器无损检测》 JB4730—2024《现场设备、工业管道焊接工程施工及验收法律规范》GB50236—98《立式圆槽形钢制焊接油罐施工及验收法律规范》GB50128-2024《建筑冬期施工规程》 JGJ104-97《工业设备及管道绝热工程施工及验收法律规范》 GBJ126—89《钢结构工程施工及验收法律规范》GB50205—20013工程概述3。1 二期氧化铝分级分解系统位于山西鲁能晋北铝业有限公司院内,一期工程的南侧,铝厂大道的东侧.由东北大学设计院设计,北京毕派克工程建设监理公司监理,中国建筑第七工程局负责施工。冬季施工主要包括以下工程内容:1、分解槽接管、阀门安装焊接,分解槽的充水试验。2、分解槽附属钢结构,包括管道支架、电葫芦支架、溜槽平台、24米平台、清扫孔平台等。目前 1、2 系列已基本完成,正在进行 3、4 系列的施工。3、分解槽工艺管道、溜槽安装.目前 1、2 系列已基本完成,正在进行 3、4 系列的施工.由于阀门大部分未到货,管道试压全部未进行.4、设备安装调试。包括搅拌装置(含减速机)、分级机、板式换热器、污水泵、循环泵等各种泵类。目前 90%以上均未安装。3。2 分解循环水工程在分解槽东南角方向,距分解槽约 20 米,安装工程包括 19 台泵及配套工艺管道安装。3。3 综合管网Ⅰ标段包括:L 线、L1 线、K 线、K1 线、K2 线、K3 线;管道分界线为 1/K.包括钢结构管道支架制作安装、金属管道安装、塑钢管道安装。在气温低于 0℃、室外日平均气温连续 5 天稳定低于 5℃时,进入冬季施工。根据本工程施工的具体情况,制定冬季施工需要实行防护的具体工程项目、工作内容,制定相应的冬季施工防护措施,保证工程实体质量.4当地气候条件工程所在地属温带季风型干燥的大陆性气候,四季分明,春季干旱多西北风,夏季雨多气温高,秋季凉爽而短暂,冬季寒冷少雪。多年统计其主要气象资料如下:年平均气温: 8。3℃极端最高气温:40。4...
