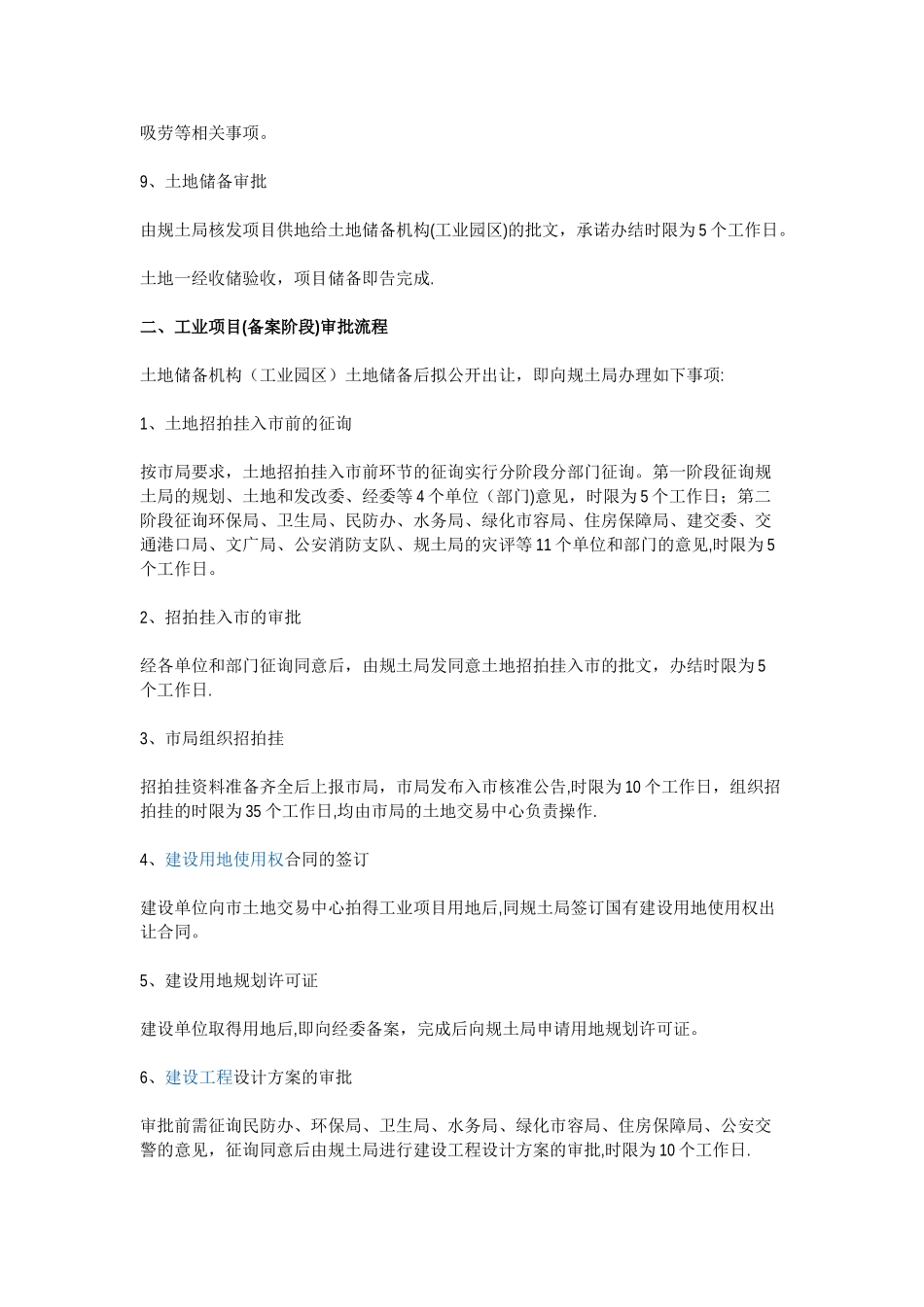

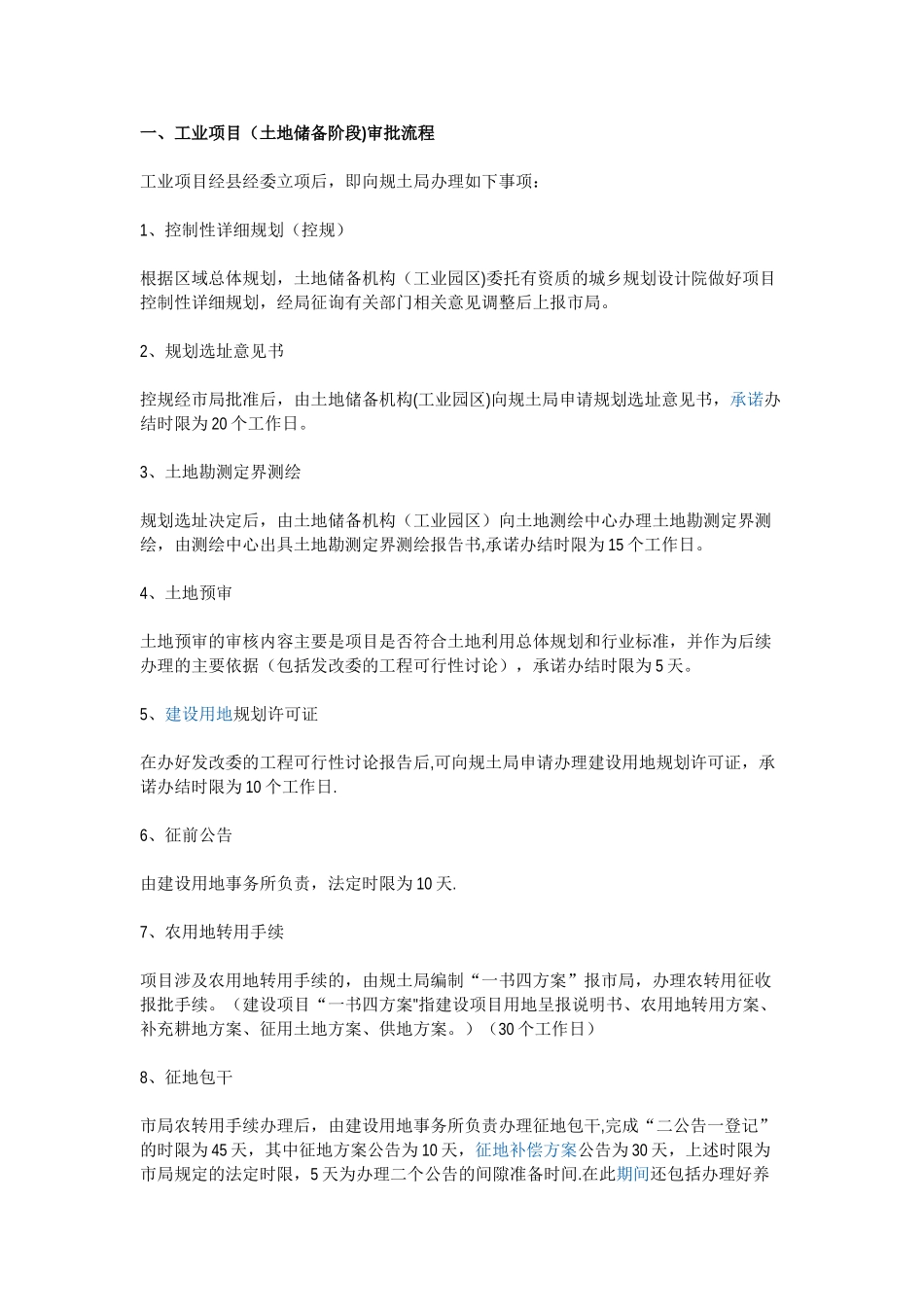

一、工业项目(土地储备阶段)审批流程工业项目经县经委立项后,即向规土局办理如下事项:1、控制性详细规划(控规)根据区域总体规划,土地储备机构(工业园区)委托有资质的城乡规划设计院做好项目控制性详细规划,经局征询有关部门相关意见调整后上报市局
2、规划选址意见书控规经市局批准后,由土地储备机构(工业园区)向规土局申请规划选址意见书,承诺办结时限为 20 个工作日
3、土地勘测定界测绘规划选址决定后,由土地储备机构(工业园区)向土地测绘中心办理土地勘测定界测绘,由测绘中心出具土地勘测定界测绘报告书,承诺办结时限为 15 个工作日
4、土地预审土地预审的审核内容主要是项目是否符合土地利用总体规划和行业标准,并作为后续办理的主要依据(包括发改委的工程可行性讨论),承诺办结时限为 5 天
5、建设用地规划许可证在办好发改委的工程可行性讨论报告后,可向规土局申请办理建设用地规划许可证,承诺办结时限为 10 个工作日
6、征前公告由建设用地事务所负责,法定时限为 10 天
7、农用地转用手续项目涉及农用地转用手续的,由规土局编制“一书四方案”报市局,办理农转用征收报批手续
(建设项目“一书四方案"指建设项目用地呈报说明书、农用地转用方案、补充耕地方案、征用土地方案、供地方案
)(30 个工作日)8、征地包干市局农转用手续办理后,由建设用地事务所负责办理征地包干,完成“二公告一登记”的时限为 45 天,其中征地方案公告为 10 天,征地补偿方案公告为 30 天,上述时限为市局规定的法定时限,5 天为办理二个公告的间隙准备时间
在此期间还包括办理好养吸劳等相关事项
9、土地储备审批由规土局核发项目供地给土地储备机构(工业园区)的批文,承诺办结时限为 5 个工作日
土地一经收储验收,项目储备即告完成

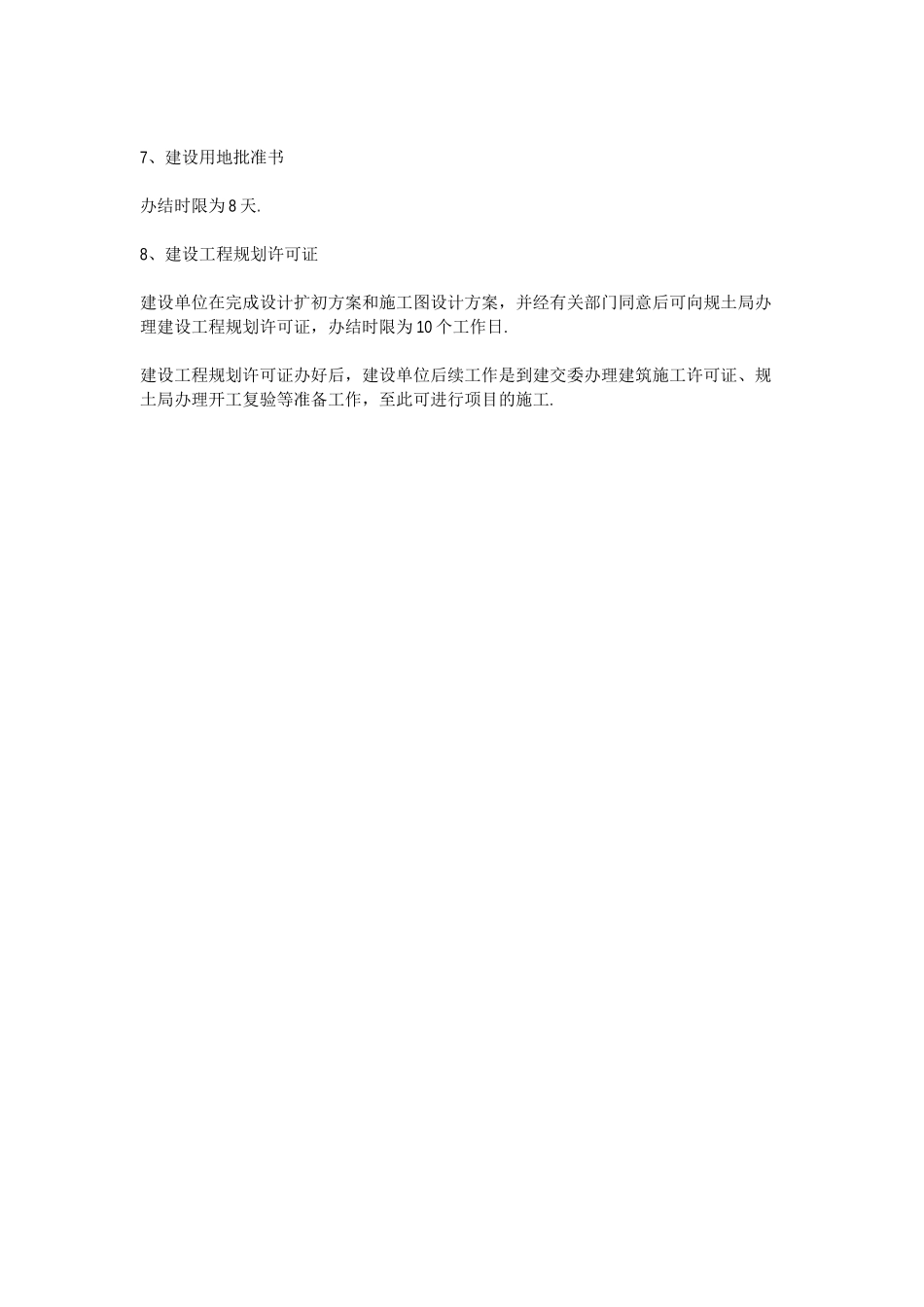

二、工业项目(备案阶段)审批流程土地储备机构(工业园区)土地储备后拟公开出让,即向规土局办理如
