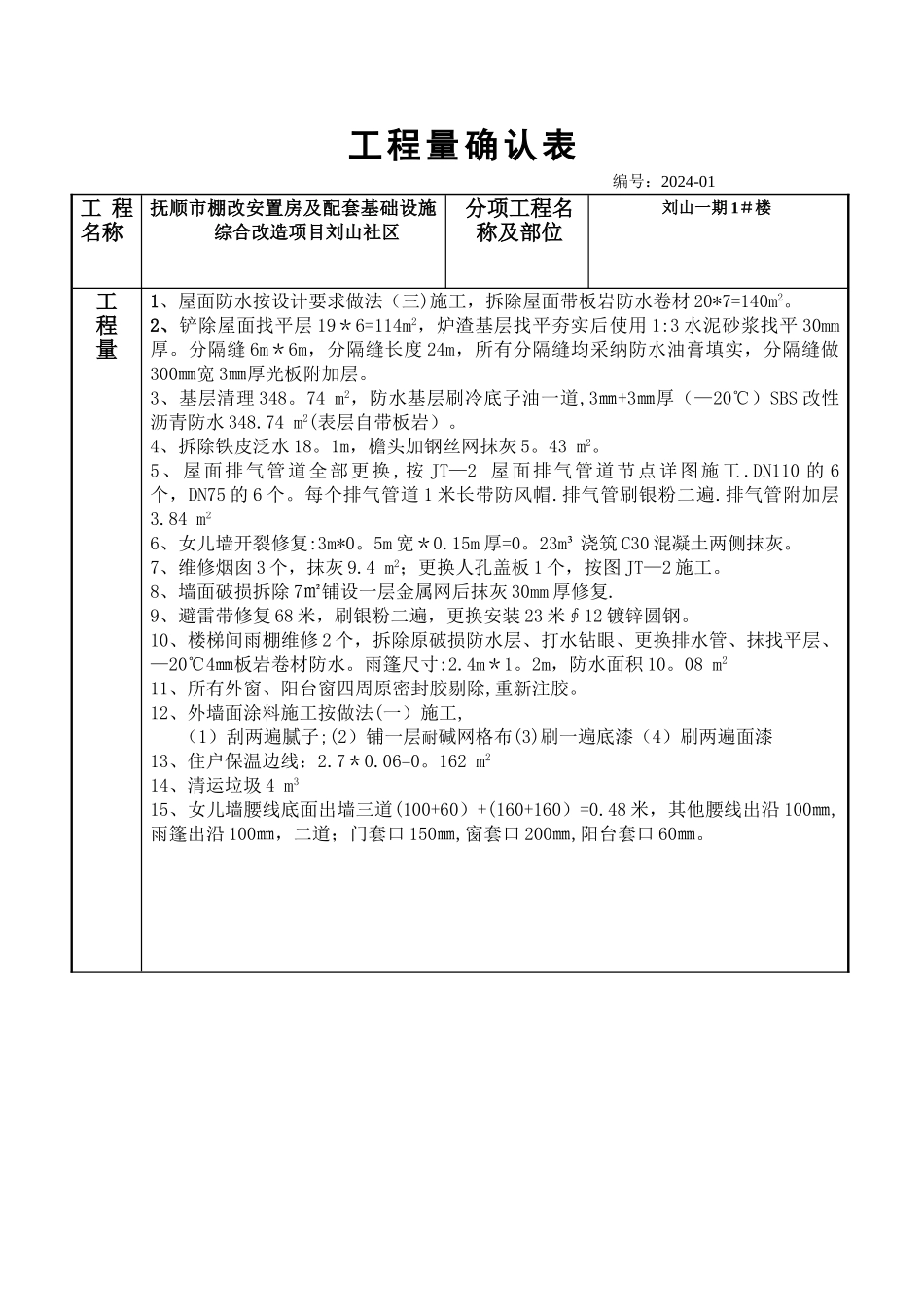

工程量确认表编号:2024-01工 程名称抚顺市棚改安置房及配套基础设施综合改造项目刘山社区分项工程名称及部位刘山一期 1#楼工程量1、屋面防水按设计要求做法(三)施工,拆除屋面带板岩防水卷材 20*7=140m2。2、铲除屋面找平层 19*6=114m2,炉渣基层找平夯实后使用 1:3 水泥砂浆找平 30mm厚。分隔缝 6m*6m,分隔缝长度 24m,所有分隔缝均采纳防水油膏填实,分隔缝做300㎜宽 3㎜厚光板附加层。3、基层清理 348。74 m2,防水基层刷冷底子油一道,3㎜+3㎜厚(—20℃)SBS 改性沥青防水 348.74 m2(表层自带板岩)。4、拆除铁皮泛水 18。1m,檐头加钢丝网抹灰 5。43 m2。5、屋面排气管道全部更换 ,按 JT—2 屋面排气管道节点详图施工 .DN110 的 6个,DN75 的 6 个。每个排气管道 1 米长带防风帽.排气管刷银粉二遍.排气管附加层3.84 m26、女儿墙开裂修复:3m*0。5m 宽*0.15m 厚=0。23m³ 浇筑 C30 混凝土两侧抹灰。7、维修烟囱 3 个,抹灰 9.4 m2;更换人孔盖板 1 个,按图 JT—2 施工。8、墙面破损拆除 7㎡铺设一层金属网后抹灰 30mm 厚修复.9、避雷带修复 68 米,刷银粉二遍,更换安装 23 米∮12 镀锌圆钢。10、楼梯间雨棚维修 2 个,拆除原破损防水层、打水钻眼、更换排水管、抹找平层、—20℃4㎜板岩卷材防水。雨篷尺寸:2.4m*1。2m,防水面积 10。08 m211、所有外窗、阳台窗四周原密封胶剔除,重新注胶。12、外墙面涂料施工按做法(一)施工, (1)刮两遍腻子;(2)铺一层耐碱网格布(3)刷一遍底漆(4)刷两遍面漆13、住户保温边线:2.7*0.06=0。162 m214、清运垃圾 4 m315、女儿墙腰线底面出墙三道(100+60)+(160+160)=0.48 米,其他腰线出沿 100㎜,雨篷出沿 100㎜,二道;门套口 150㎜,窗套口 200㎜,阳台套口 60㎜。确认单位建设单位:年月日监理单位:年月日施工单位:年月日物业单位:年月 日工程量确认表编号:2024—02工 程名称抚顺市棚改安置房及配套基础设施综合改造项目刘山社区分项工程名称及部位刘山一期 2#楼工程量1、屋面防水按设计要求做法(三)施工,拆除屋面带板岩防水卷材 237m2。2、铲除屋面找平层 10*6+6*9+7*8+3*4+5*9=227m2,炉渣基层找平夯实后使用 1:3 水泥砂浆找平 30mm 厚。分隔缝 6m*6m,分隔缝长度 60m,所有分隔缝均采纳防水油膏填实,分隔缝做 300㎜宽 3㎜厚光板附加层。3、基层清理 1108.06 m2,防水基层刷冷底子油一道,3㎜+3㎜...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

工程量确认表(1版)

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
