工程项目管理经典案例分析

工程项目管理经典案例分析_第1页
1/6
工程项目管理经典案例分析_第2页
2/6
工程项目管理经典案例分析_第3页
3/6

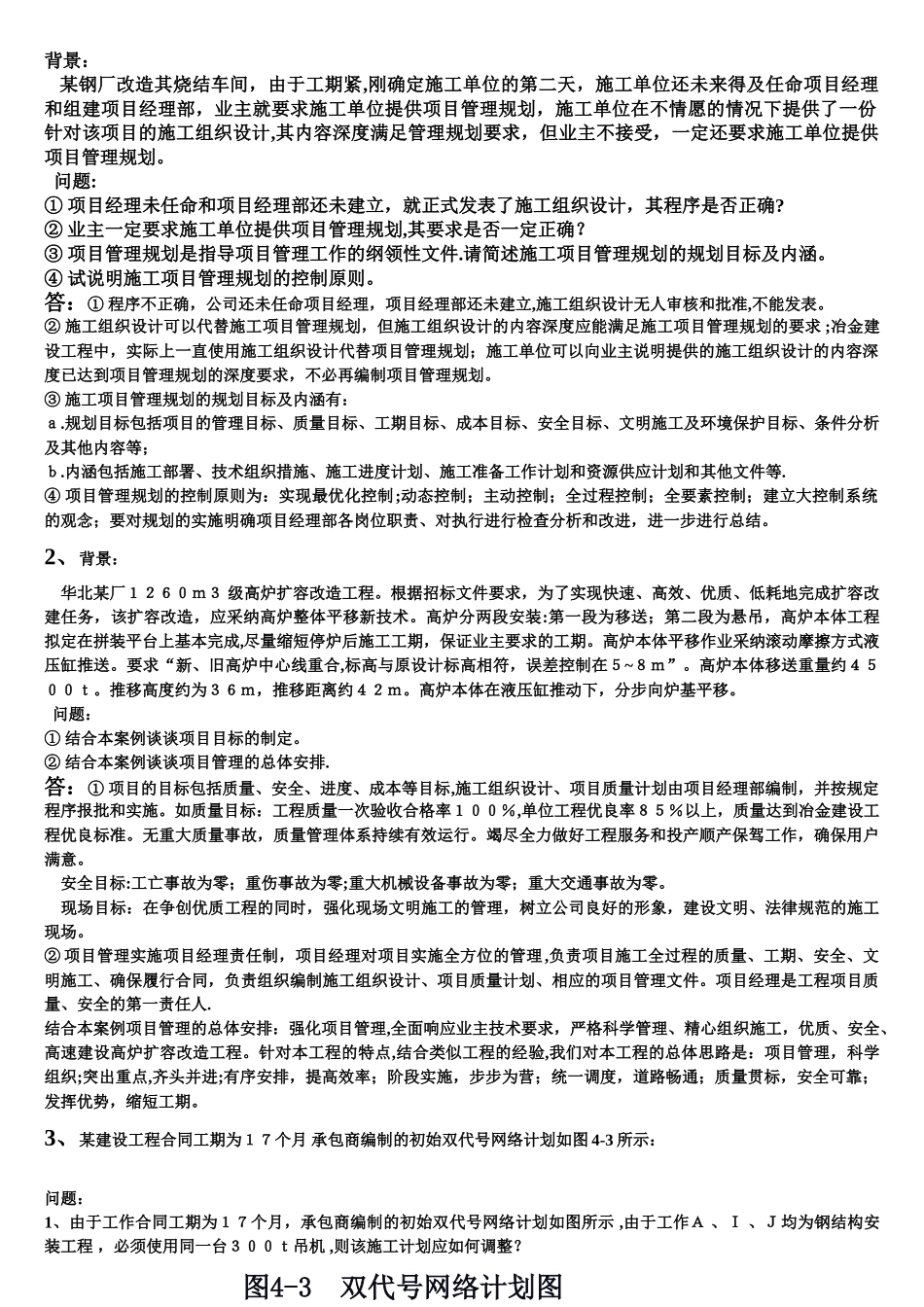

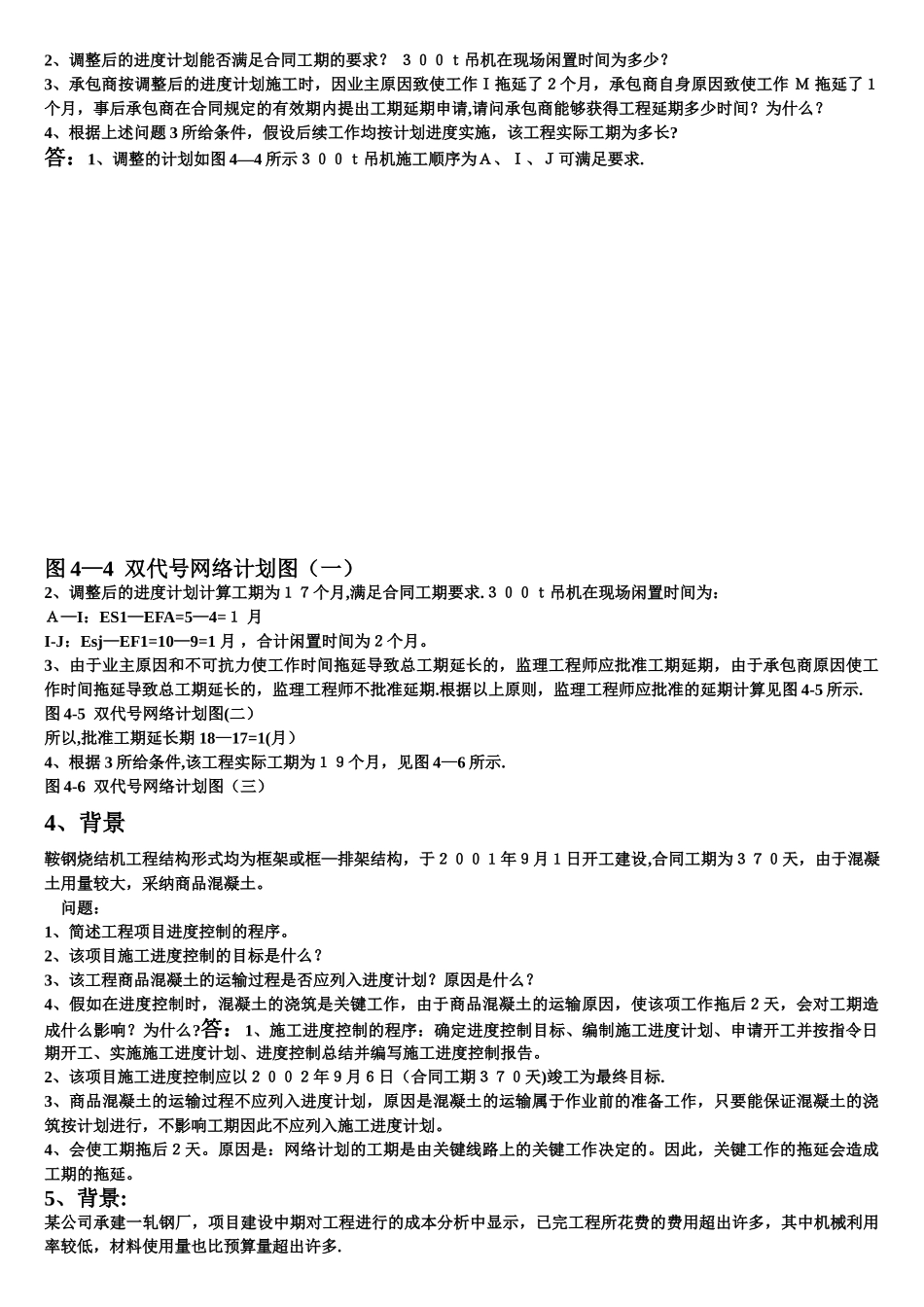

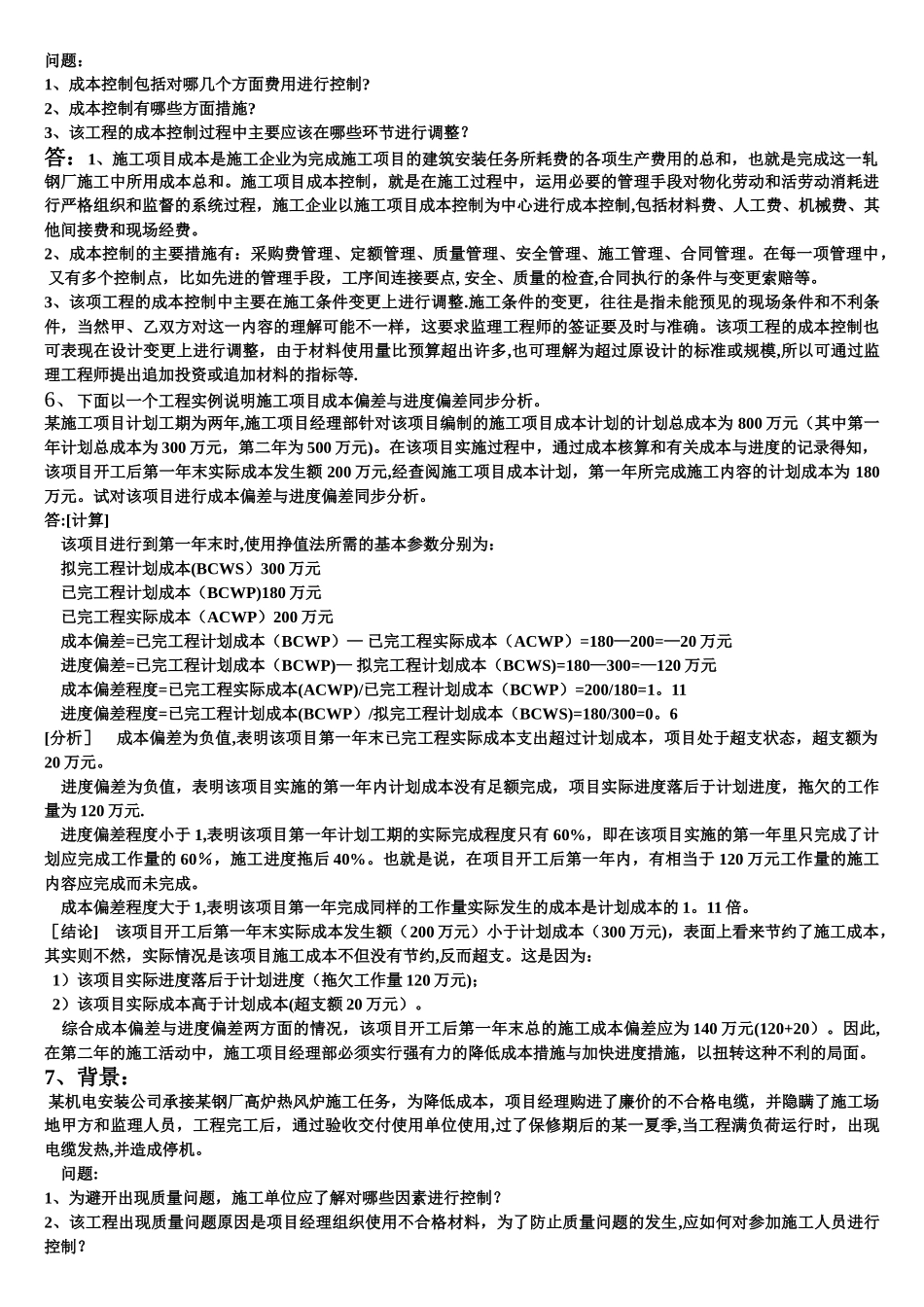

背景: 某钢厂改造其烧结车间,由于工期紧,刚确定施工单位的第二天,施工单位还未来得及任命项目经理和组建项目经理部,业主就要求施工单位提供项目管理规划,施工单位在不情愿的情况下提供了一份针对该项目的施工组织设计,其内容深度满足管理规划要求,但业主不接受,一定还要求施工单位提供项目管理规划。 问题:① 项目经理未任命和项目经理部还未建立,就正式发表了施工组织设计,其程序是否正确?② 业主一定要求施工单位提供项目管理规划,其要求是否一定正确?③ 项目管理规划是指导项目管理工作的纲领性文件.请简述施工项目管理规划的规划目标及内涵。④ 试说明施工项目管理规划的控制原则。答:① 程序不正确,公司还未任命项目经理,项目经理部还未建立,施工组织设计无人审核和批准,不能发表。② 施工组织设计可以代替施工项目管理规划,但施工组织设计的内容深度应能满足施工项目管理规划的要求 ;冶金建设工程中,实际上一直使用施工组织设计代替项目管理规划;施工单位可以向业主说明提供的施工组织设计的内容深度已达到项目管理规划的深度要求,不必再编制项目管理规划。③ 施工项目管理规划的规划目标及内涵有:a.规划目标包括项目的管理目标、质量目标、工期目标、成本目标、安全目标、文明施工及环境保护目标、条件分析及其他内容等;b.内涵包括施工部署、技术组织措施、施工进度计划、施工准备工作计划和资源供应计划和其他文件等.④ 项目管理规划的控制原则为:实现最优化控制;动态控制;主动控制;全过程控制;全要素控制;建立大控制系统的观念;要对规划的实施明确项目经理部各岗位职责、对执行进行检查分析和改进,进一步进行总结。2、背景: 华北某厂1260m3 级高炉扩容改造工程。根据招标文件要求,为了实现快速、高效、优质、低耗地完成扩容改建任务,该扩容改造,应采纳高炉整体平移新技术。高炉分两段安装:第一段为移送;第二段为悬吊,高炉本体工程拟定在拼装平台上基本完成,尽量缩短停炉后施工工期,保证业主要求的工期。高炉本体平移作业采纳滚动摩擦方式液压缸推送。要求“新、旧高炉中心线重合,标高与原设计标高相符,误差控制在5~8m”。高炉本体移送重量约4500t。推移高度约为36m,推移距离约42m。高炉本体在液压缸推动下,分步向炉基平移。 问题:① 结合本案例谈谈项目目标的制定。② 结合本案例谈谈项目管理的总体安排.答:① 项目的目标包括质量、安全、进度、成本等目标...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

工程项目管理经典案例分析

您可能关注的文档

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
