电脑桌面
添加小米粒文库到电脑桌面
安装后可以在桌面快捷访问

市政桥梁施工组织设计-门头沟冯村沟水环境整治工程--西苑路桥施组

市政桥梁施工组织设计-门头沟冯村沟水环境整治工程--西苑路桥施组_第1页
1/12
市政桥梁施工组织设计-门头沟冯村沟水环境整治工程--西苑路桥施组_第2页
2/12
市政桥梁施工组织设计-门头沟冯村沟水环境整治工程--西苑路桥施组_第3页
3/12

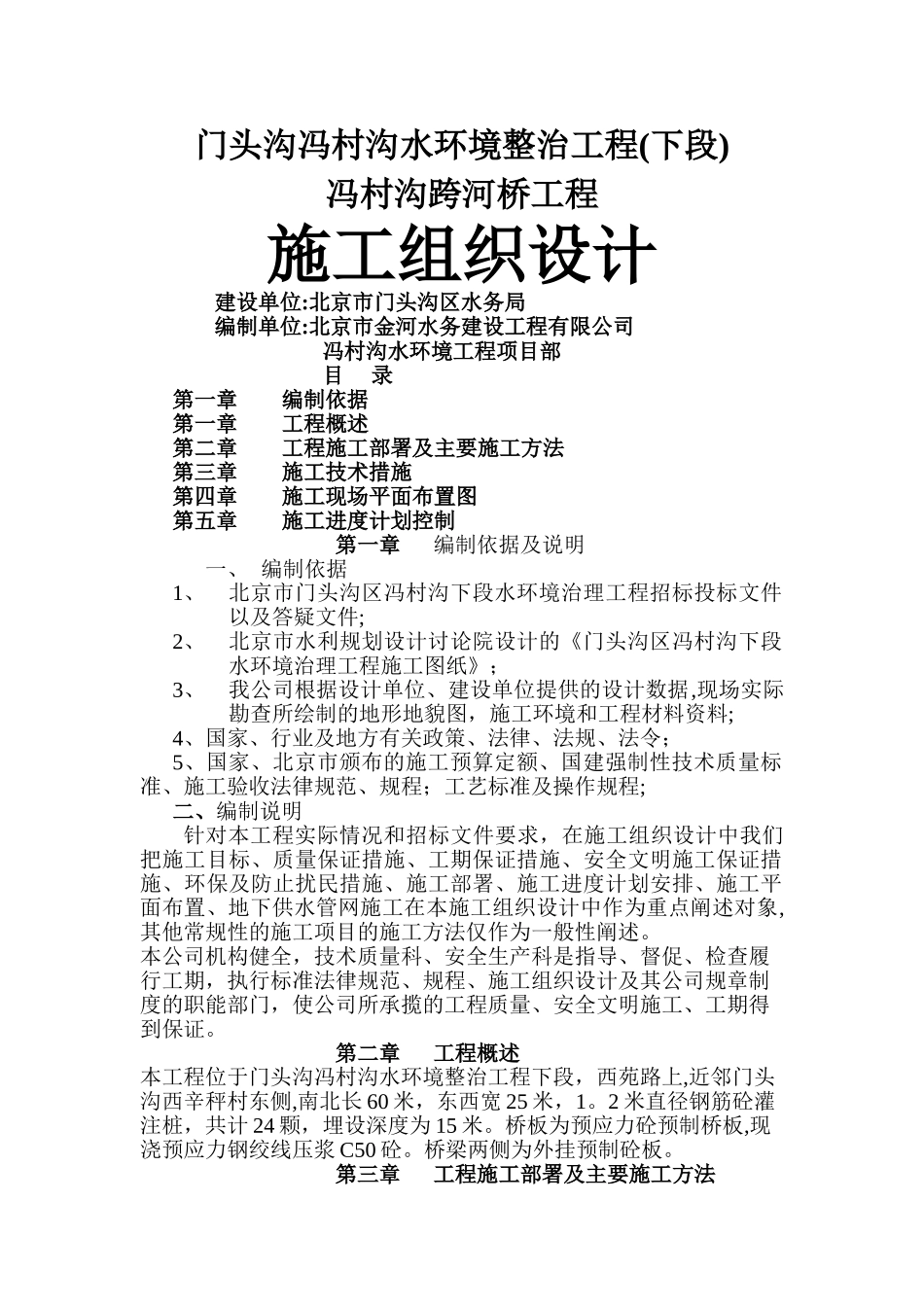

门头沟冯村沟水环境整治工程(下段)冯村沟跨河桥工程施工组织设计建设单位:北京市门头沟区水务局编制单位:北京市金河水务建设工程有限公司冯村沟水环境工程项目部目 录第一章编制依据第一章工程概述第二章工程施工部署及主要施工方法第三章施工技术措施第四章施工现场平面布置图第五章施工进度计划控制第一章编制依据及说明一、 编制依据1、北京市门头沟区冯村沟下段水环境治理工程招标投标文件以及答疑文件;2、北京市水利规划设计讨论院设计的《门头沟区冯村沟下段水环境治理工程施工图纸》;3、我公司根据设计单位、建设单位提供的设计数据,现场实际勘查所绘制的地形地貌图,施工环境和工程材料资料;4、国家、行业及地方有关政策、法律、法规、法令;5、国家、北京市颁布的施工预算定额、国建强制性技术质量标准、施工验收法律规范、规程;工艺标准及操作规程;二、编制说明针对本工程实际情况和招标文件要求,在施工组织设计中我们把施工目标、质量保证措施、工期保证措施、安全文明施工保证措施、环保及防止扰民措施、施工部署、施工进度计划安排、施工平面布置、地下供水管网施工在本施工组织设计中作为重点阐述对象,其他常规性的施工项目的施工方法仅作为一般性阐述。本公司机构健全,技术质量科、安全生产科是指导、督促、检查履行工期,执行标准法律规范、规程、施工组织设计及其公司规章制度的职能部门,使公司所承揽的工程质量、安全文明施工、工期得到保证。第二章工程概述本工程位于门头沟冯村沟水环境整治工程下段,西苑路上,近邻门头沟西辛秤村东侧,南北长 60 米,东西宽 25 米,1。2 米直径钢筋砼灌注桩,共计 24 颗,埋设深度为 15 米。桥板为预应力砼预制桥板,现浇预应力钢绞线压浆 C50 砼。桥梁两侧为外挂预制砼板。第三章工程施工部署及主要施工方法一、 工程施工部署1、公司组织强有力的项目经理部,将把该工程做为公司 2024年工作重点,列为公司创建优质工程,任命具有丰富施工经验的同志为项目经理,配备两名工程技术负责人为技术总负责,项目部管理机构为:项目经理部下设七部、两室、一组,技术质量部、材料采购部、工程预算部、生产调度部、后勤保障部、安全保卫部、机械设备部、行政财务室、资料实验室、工程测量组。1、项目部主要岗位职责分工项目经理部采纳项目经理负责制,项目副经理和技术负责人直接对项目经理负责,工程总调度负责协助项目经理工作,并在项目经理不在时代替项目经理工作。(1)、项目经...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

市政桥梁施工组织设计-门头沟冯村沟水环境整治工程--西苑路桥施组

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
