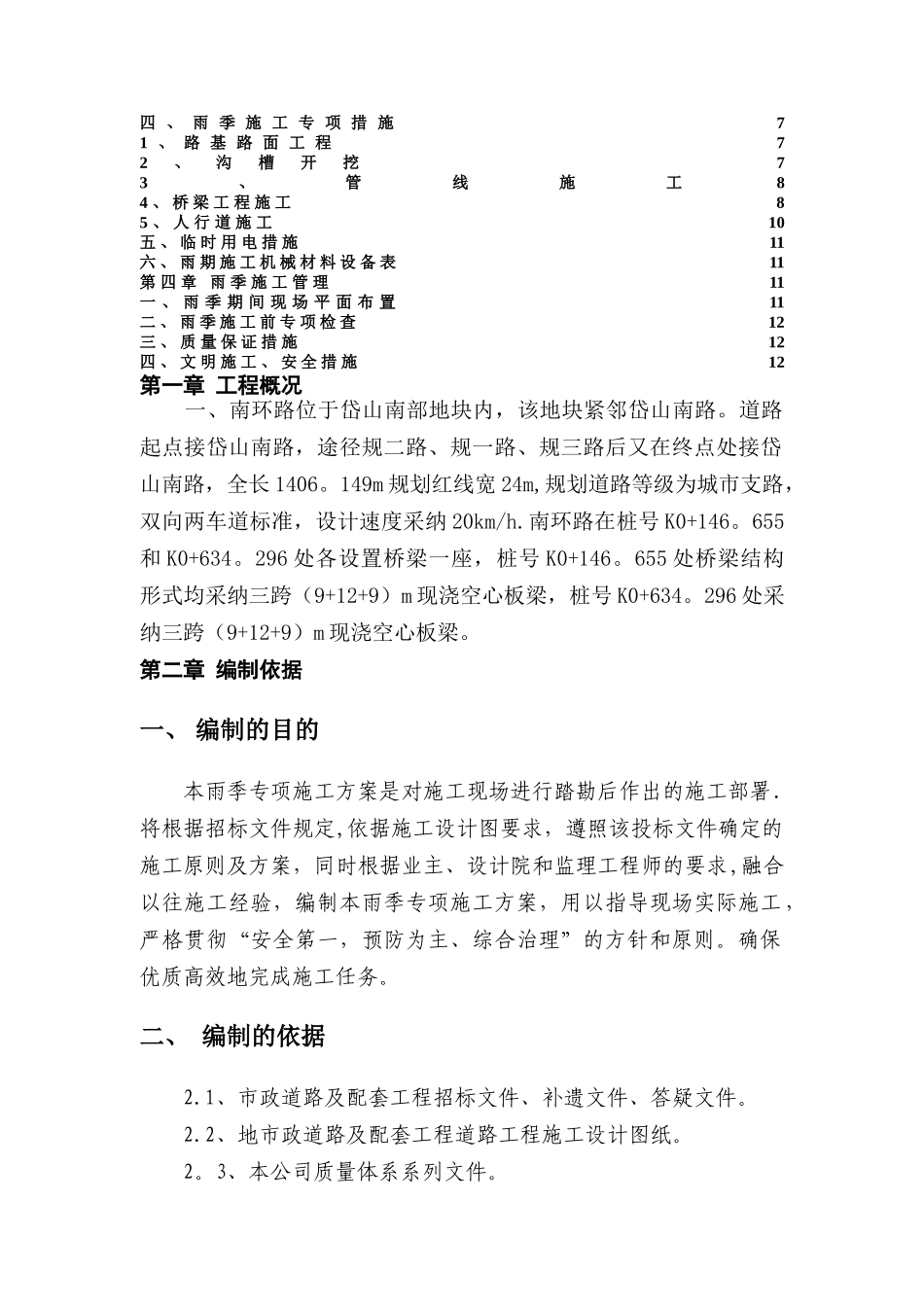

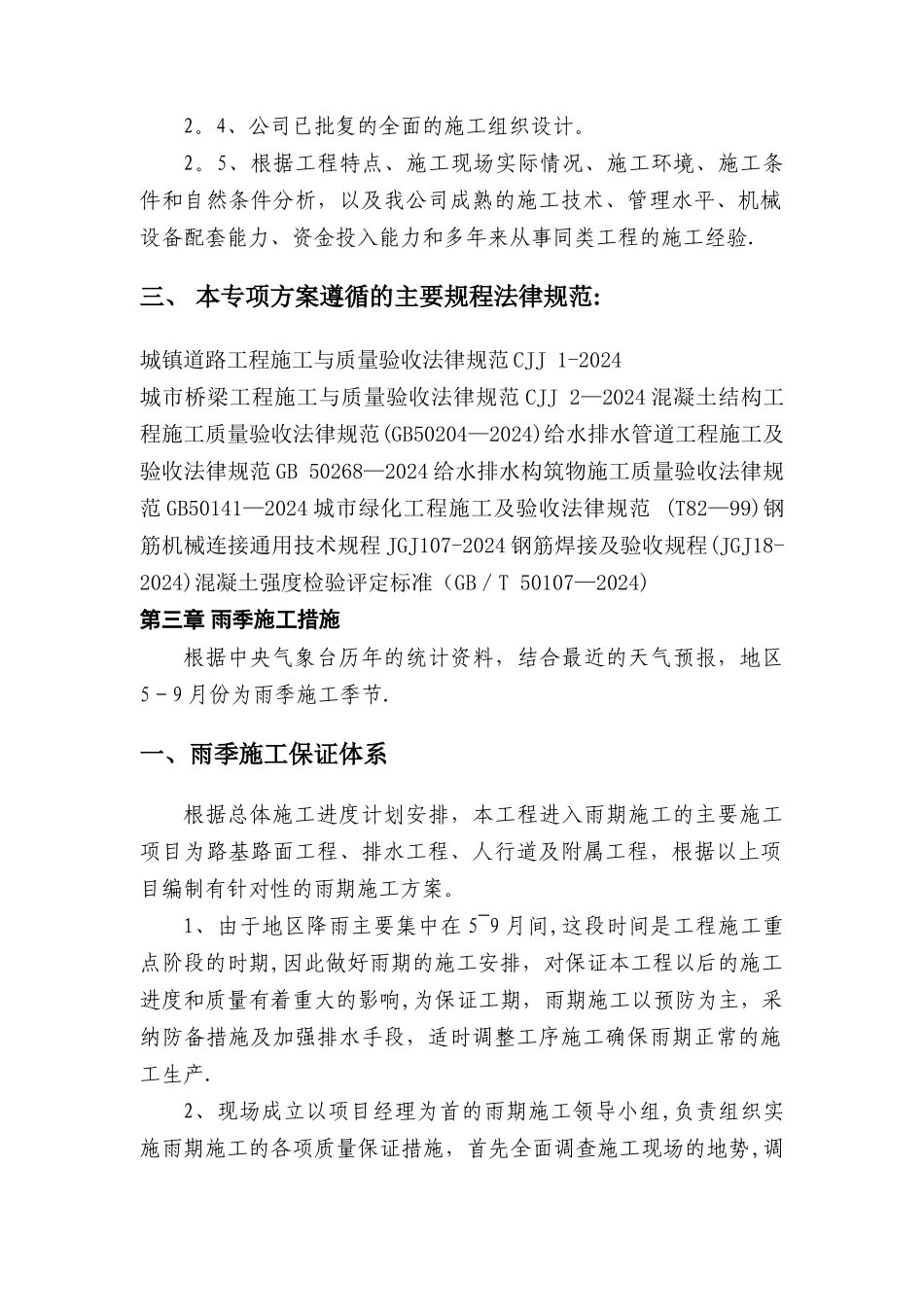

岱山南部地块南环路建设工程雨季专项施工方案编制人: 审核人: 批准人:锦润建设集团有限公司岱山南部地块南环路建设工程项目经理部2024 年 6 月 28 日目录第 一 章 工 程 概 况 3一 、 工 程 概 述 3第 二 章 编 制 依 据 3一 、 编 制 目 的 3二 、 编 制 的 依 据 3三 本 专 项 方 案 遵 循 的 主 要 规 程 法 律 规 范 4第 三 章 雨 季 施 工 措 施 4一 、 雨 季 施 工 保 证 体 系 4二 、 雨 季 施 工 准 备 5三 、 雨 季 施 工 技 术 措 施 6四 、 雨 季 施 工 专 项 措 施 71 、 路 基 路 面 工 程 72、沟槽开挖 73、管线施工84 、 桥 梁 工 程 施 工 85 、 人 行 道 施 工 10五 、 临 时 用 电 措 施 11六 、 雨 期 施 工 机 械 材 料 设 备 表 11第 四 章 雨 季 施 工 管 理 11一 、 雨 季 期 间 现 场 平 面 布 置 11二 、 雨 季 施 工 前 专 项 检 查 12三 、 质 量 保 证 措 施 12四 、 文 明 施 工 、 安 全 措 施 12第一章 工程概况一、南环路位于岱山南部地块内,该地块紧邻岱山南路。道路起点接岱山南路,途径规二路、规一路、规三路后又在终点处接岱山南路,全长 1406。149m 规划红线宽 24m,规划道路等级为城市支路,双向两车道标准,设计速度采纳 20km/h.南环路在桩号 K0+146。655和 K0+634。296 处各设置桥梁一座,桩号 K0+146。655 处桥梁结构形式均采纳三跨(9+12+9)m 现浇空心板梁,桩号 K0+634。296 处采纳三跨(9+12+9)m 现浇空心板梁。第二章 编制依据一、 编制的目的本雨季专项施工方案是对施工现场进行踏勘后作出的施工部署.将根据招标文件规定,依据施工设计图要求,遵照该投标文件确定的施工原则及方案,同时根据业主、设计院和监理工程师的要求,融合以往施工经验,编制本雨季专项施工方案,用以指导现场实际施工,严格贯彻“安全第一,预防为主、综合治理”的方针和原则。确保优质高效地完成施工任务。二、 编制的依据2.1、市政道路及配套工程招标文件、补遗文件、答疑文件。2.2、地市政道路及配套工程道路工程施工设计图纸。2。3、本公司质量体系系列文件。2。4、公司已批复的全面的施工组织设计。2。5、根据工程特点、施工现场实际情况、施工环境、施工条件和自然条件分析,以及...
