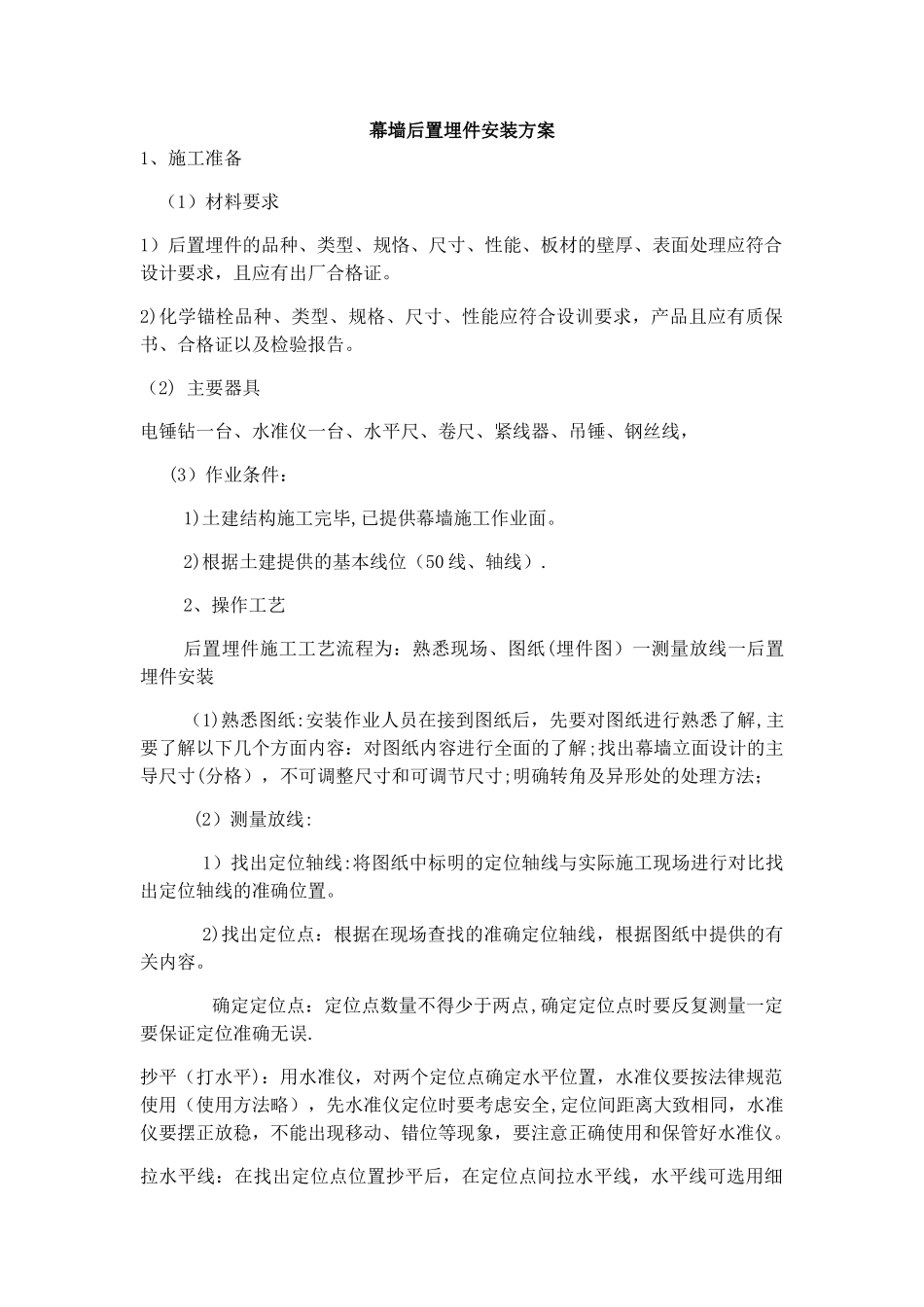

幕墙后置埋件安装方案1、施工准备 (1)材料要求1)后置埋件的品种、类型、规恪、尺寸、性能、板材的壁厚、表面处理应符合设计要求,且应有出厂合格证
2)化学锚栓品种、类型、规格、尺寸、性能应符合设训要求,产品且应有质保书、合格证以及检验报告
(2) 主要器具电锤钻一台、水准仪一台、水平尺、卷尺、紧线器、吊锤、钢丝线, (3)作业条件:1)土建结构施工完毕,已提供幕墙施工作业面
2)根据土建提供的基本线位(50 线、轴线)
2、操作工艺后置埋件施工工艺流程为:熟悉现场、图纸(埋件图)一测量放线一后置埋件安装(1)熟悉图纸:安装作业人员在接到图纸后,先要对图纸进行熟悉了解,主要了解以下几个方面内容:对图纸内容进行全面的了解;找出幕墙立面设计的主导尺寸(分格),不可调整尺寸和可调节尺寸;明确转角及异形处的处理方法; (2)测量放线: 1)找出定位轴线:将图纸中标明的定位轴线与实际施工现场进行对比找出定位轴线的准确位置
2)找出定位点:根据在现场查找的准确定位轴线,根据图纸中提供的有关内容
确定定位点:定位点数量不得少于两点,确定定位点时要反复测量一定要保证定位准确无误
抄平(打水平):用水准仪,对两个定位点确定水平位置,水准仪要按法律规范使用(使用方法略),先水准仪定位时要考虑安全,定位间距离大致相同,水准仪要摆正放稳,不能出现移动、错位等现象,要注意正确使用和保管好水准仪
拉水平线:在找出定位点位置抄平后,在定位点间拉水平线,水平线可选用细钢丝线,同时用紧线器收紧,保证钢丝线的水平度

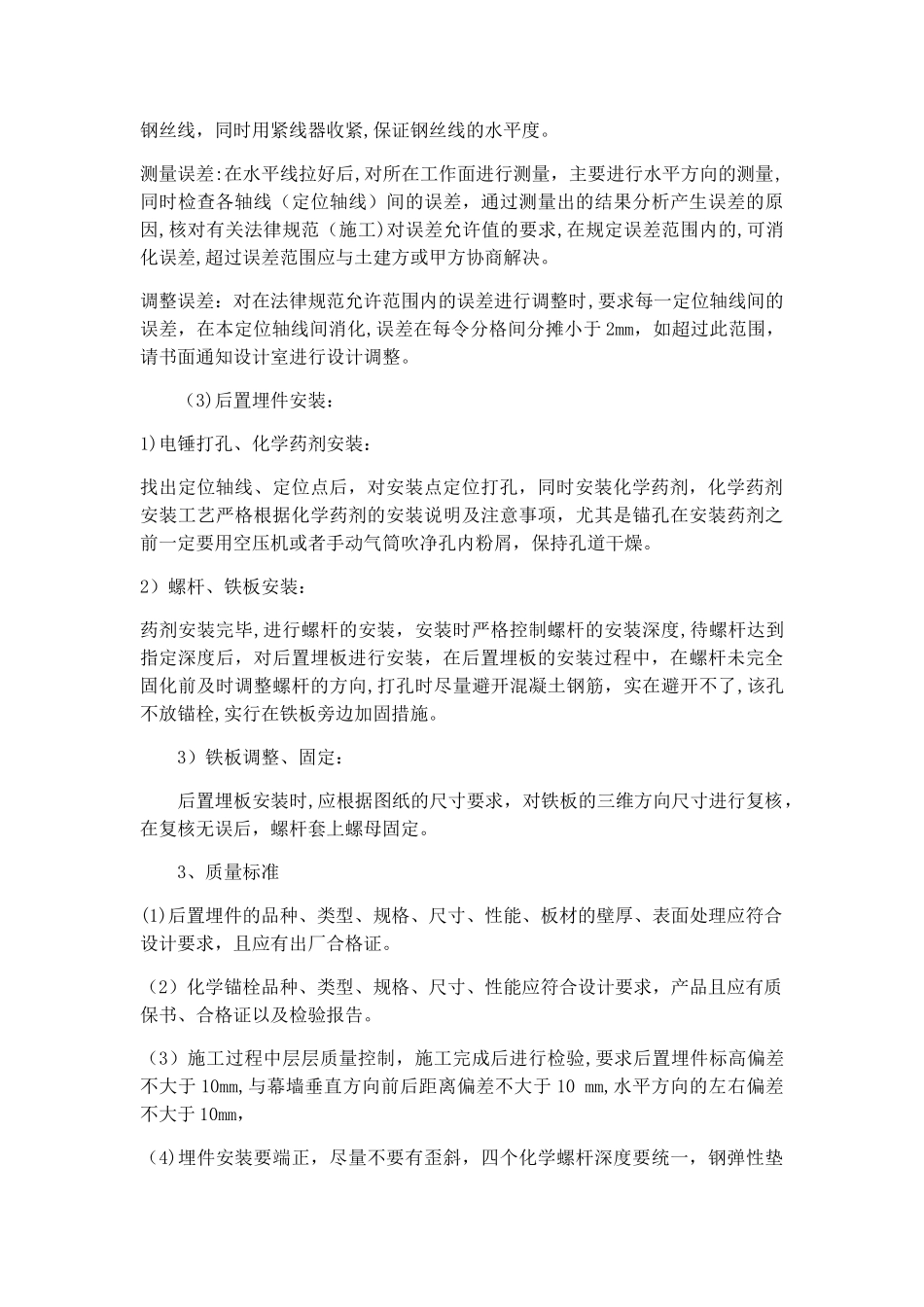

测量误差:在水平线拉好后,对所在工作面进行测量,主要进行水平方向的测量,同时检查各轴线(定位轴线)间的误差,通过测量出的结果分析产生误差的原因,核对有关法律规范(施工)对误差允许值的要求,在规定误差范围内的,可消化误差,超过误差范围应与土建方或甲方协商解决

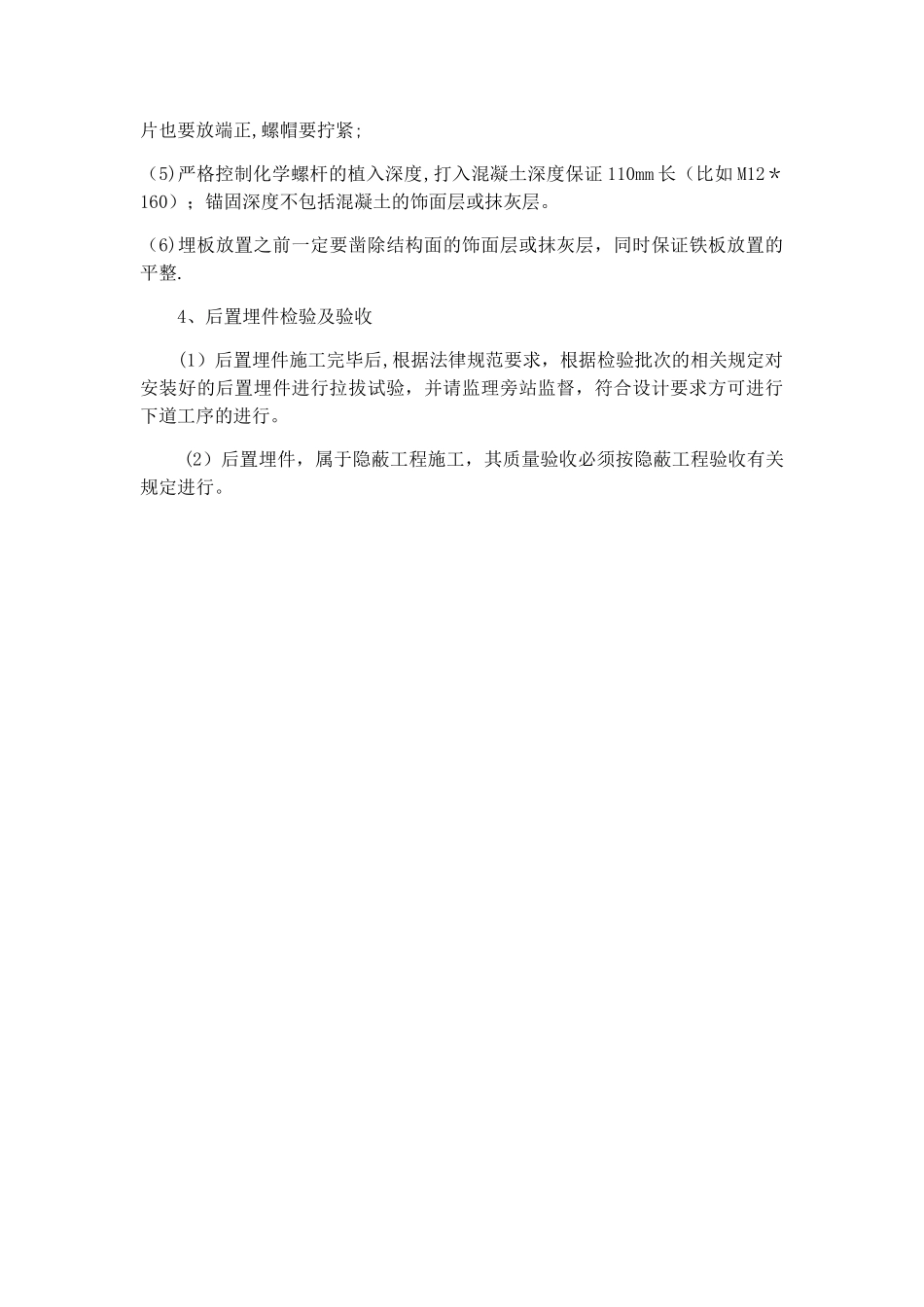

调整误差:对在法律规范允许范围内的误差
