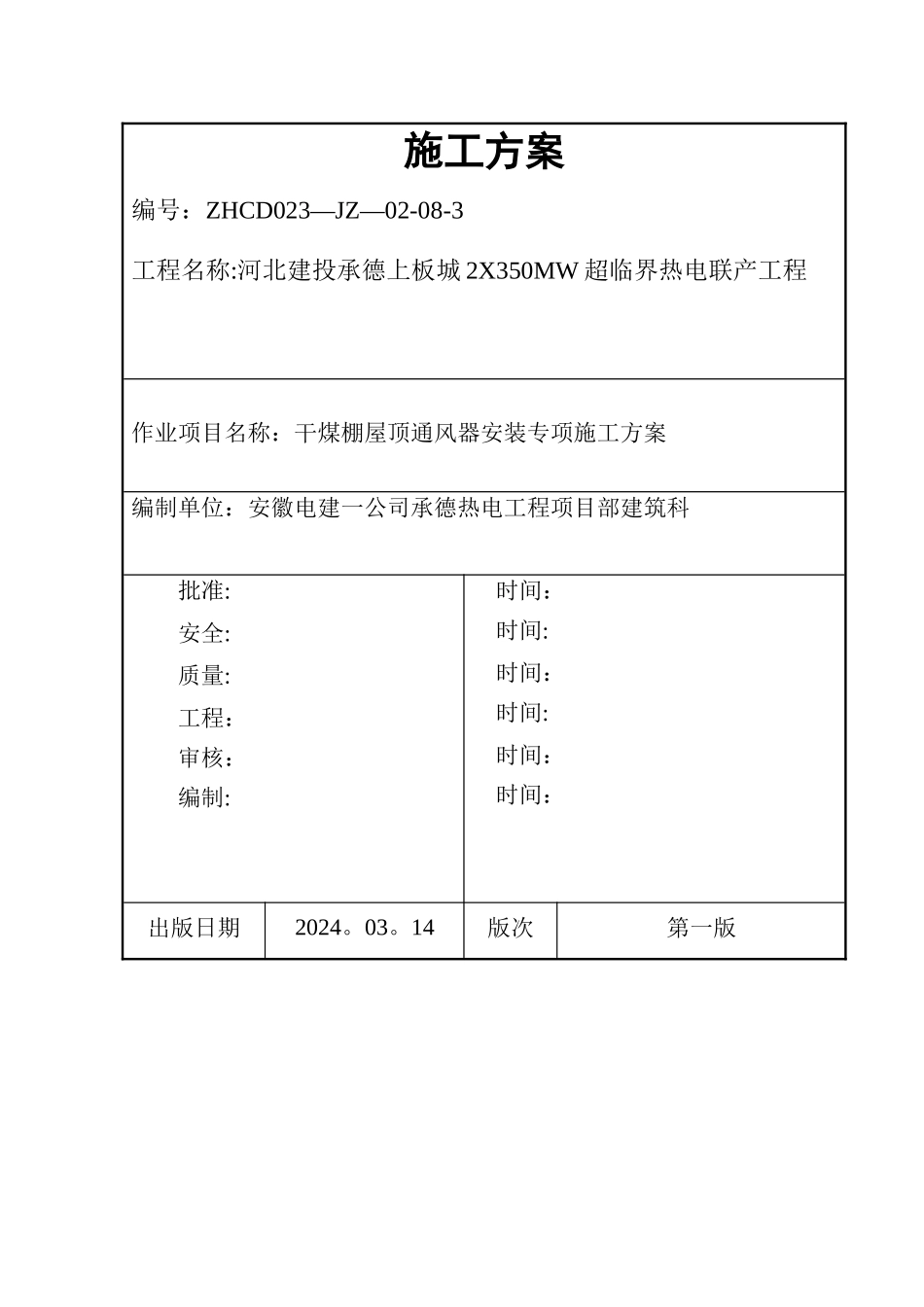

施工方案编号:ZHCD023—JZ—02-08-3工程名称:河北建投承德上板城 2X350MW 超临界热电联产工程作业项目名称:干煤棚屋顶通风器安装专项施工方案编制单位:安徽电建一公司承德热电工程项目部建筑科批准:安全:质量:工程:审核:编制:时间:时间:时间:时间:时间:时间:出版日期2024

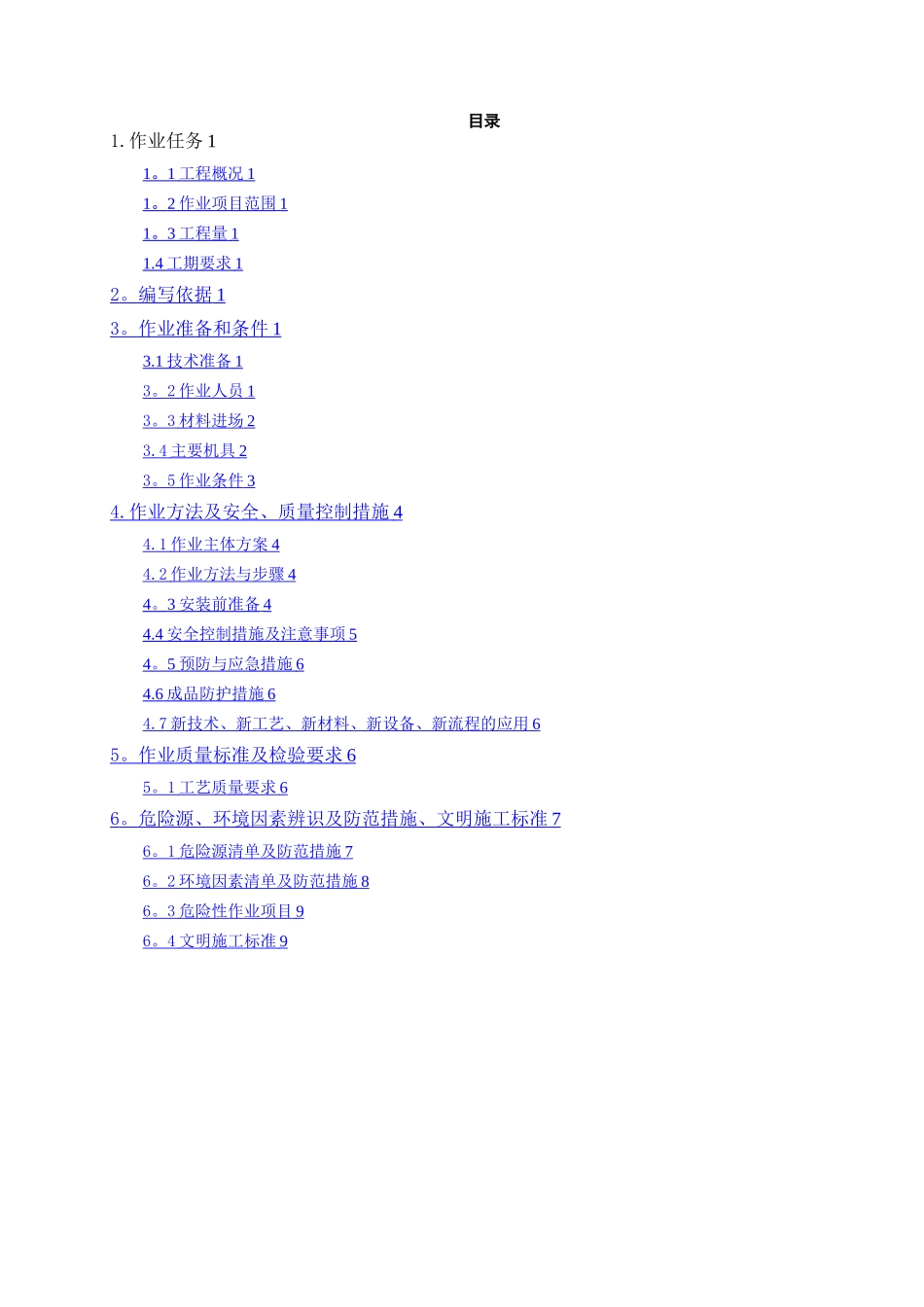

14版次第一版目录1
作业任务 11
1 工程概况 1 1
2 作业项目范围 1 1
3 工程量 1 1
4 工期要求 1 2
编写依据 1 3
作业准备和条件 1 3
1 技术准备 1 3
2 作业人员 1 3
3 材料进场 2 3
4 主要机具 2 3
5 作业条件 3 4
作业方法及安全、质量控制措施 4 4
1 作业主体方案 4 4
2 作业方法与步骤 4 4
3 安装前准备 4 4
4 安全控制措施及注意事项 5 4
5 预防与应急措施 6 4
6 成品防护措施 6 4
7 新技术、新工艺、新材料、新设备、新流程的应用 6 5
作业质量标准及检验要求 6 5
1 工艺质量要求 6 6
危险源、环境因素辨识及防范措施、文明施工标准 7 6
1 危险源清单及防范措施 7 6
2 环境因素清单及防范措施 8 6
3 危险性作业项目 9 6
4 文明施工标准 9 1

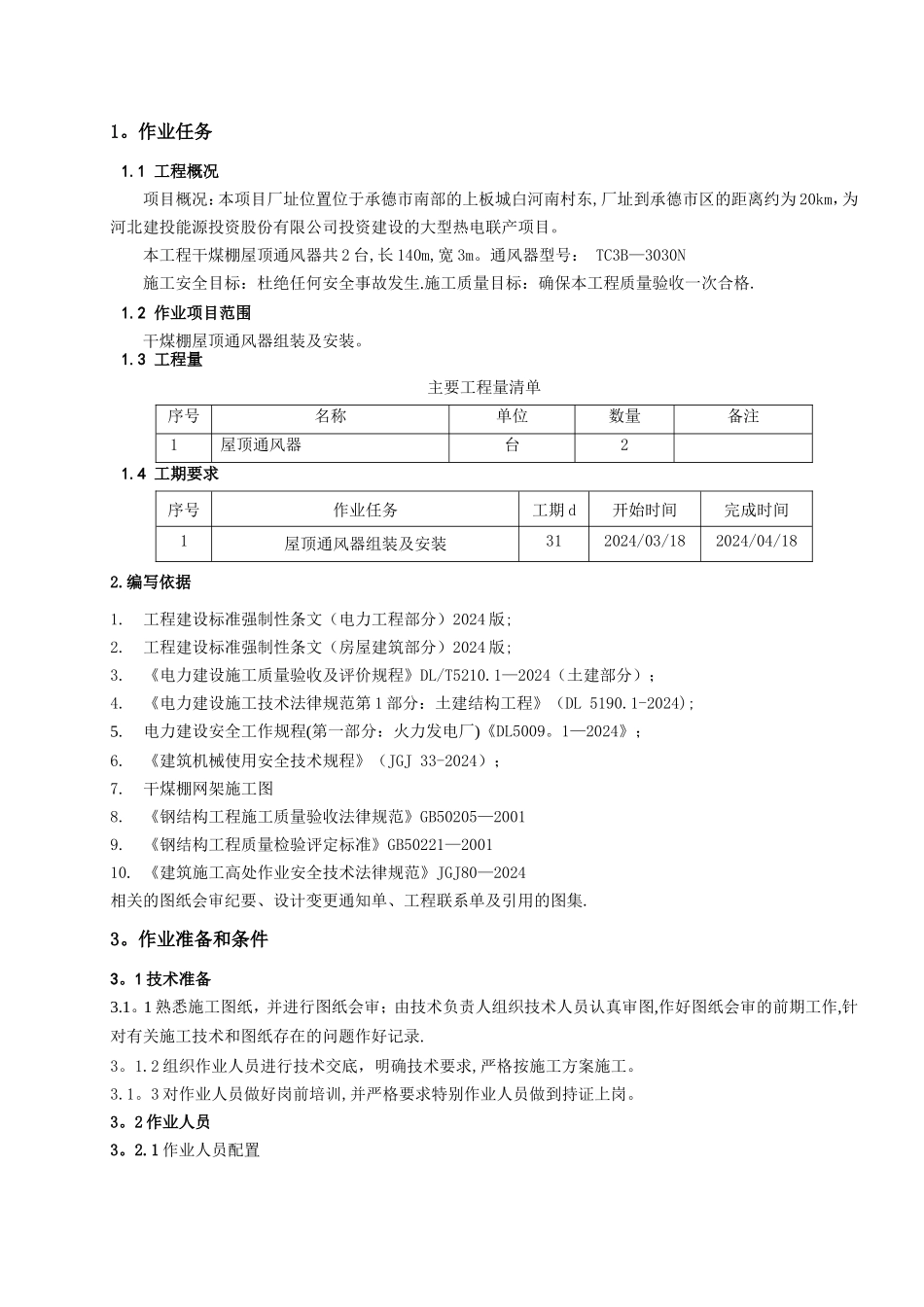

1 工程概况项目概况:本项目厂址位置位于承德市南部的上板城白河南村东,厂址到承德市区的距离约为 20km,为河北建投能源投资股份有限公司投资建设的大型热电联产项目
本工程干煤棚屋顶通风器共 2 台,长 140m,宽 3m
通风器型号: TC3B—3030N 施工安全目标:杜绝任何安全事故发生
施工质量目标:确保本工程质量验收一次合格
2 作业项目范围干煤棚屋顶通风器组装及安装
3 工程量主要工程量清单序号名称单位数量备注1
