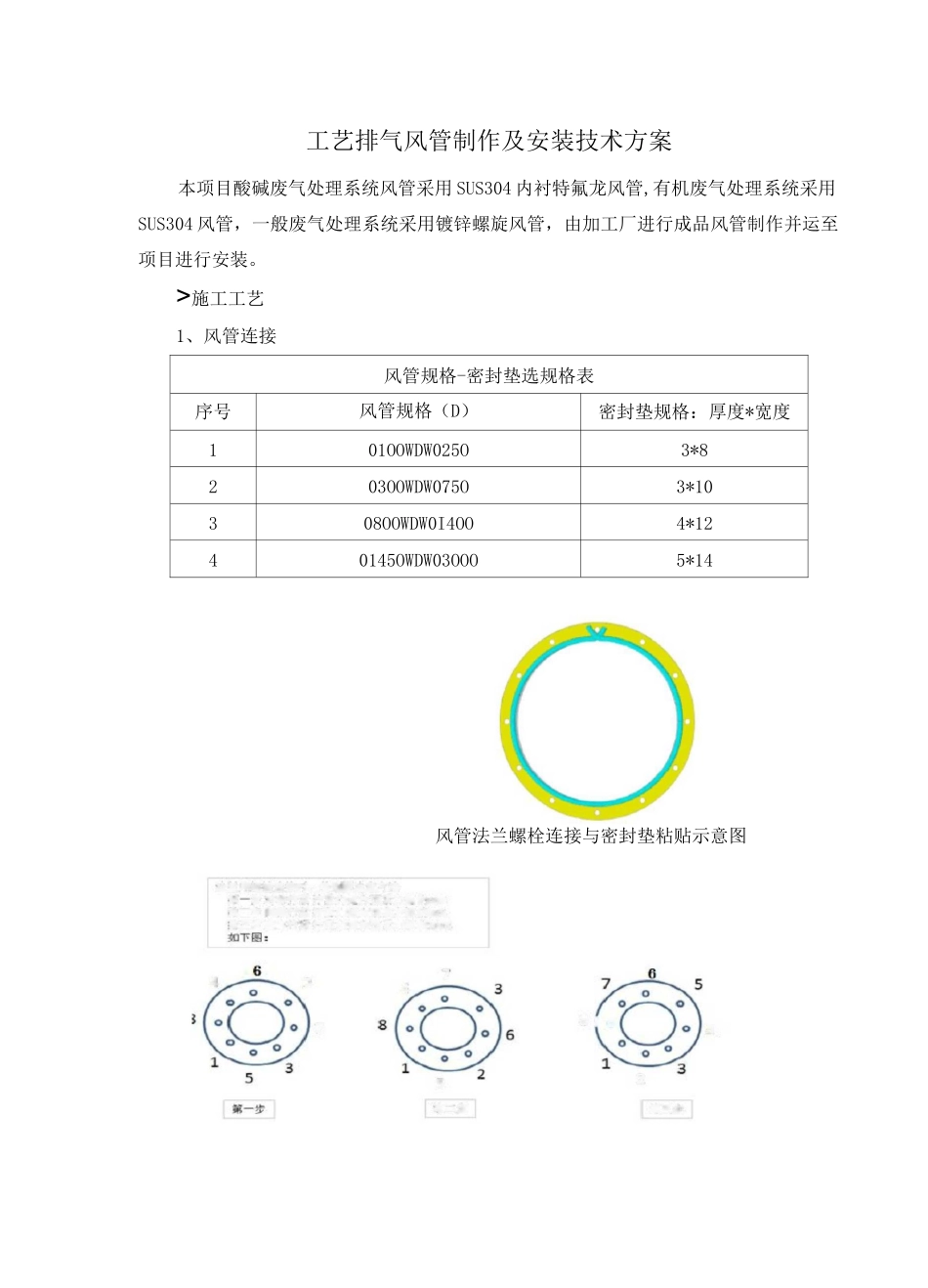

742474258Io链兰用艰怪连接时》特別亜注竜方赴第步对称拧应拧'眾闩矩如礴露尢 I 拒前切%第二抹I 司關拧孚狞常心矩为蒂零力申的酣褊箱三歩顺序疔第拧蠶厂雄为図'庇力矩加 18%弟二步第三工艺排气风管制作及安装技术方案本项目酸碱废气处理系统风管采用 SUS304 内衬特氟龙风管,有机废气处理系统采用SUS304 风管,一般废气处理系统采用镀锌螺旋风管,由加工厂进行成品风管制作并运至项目进行安装

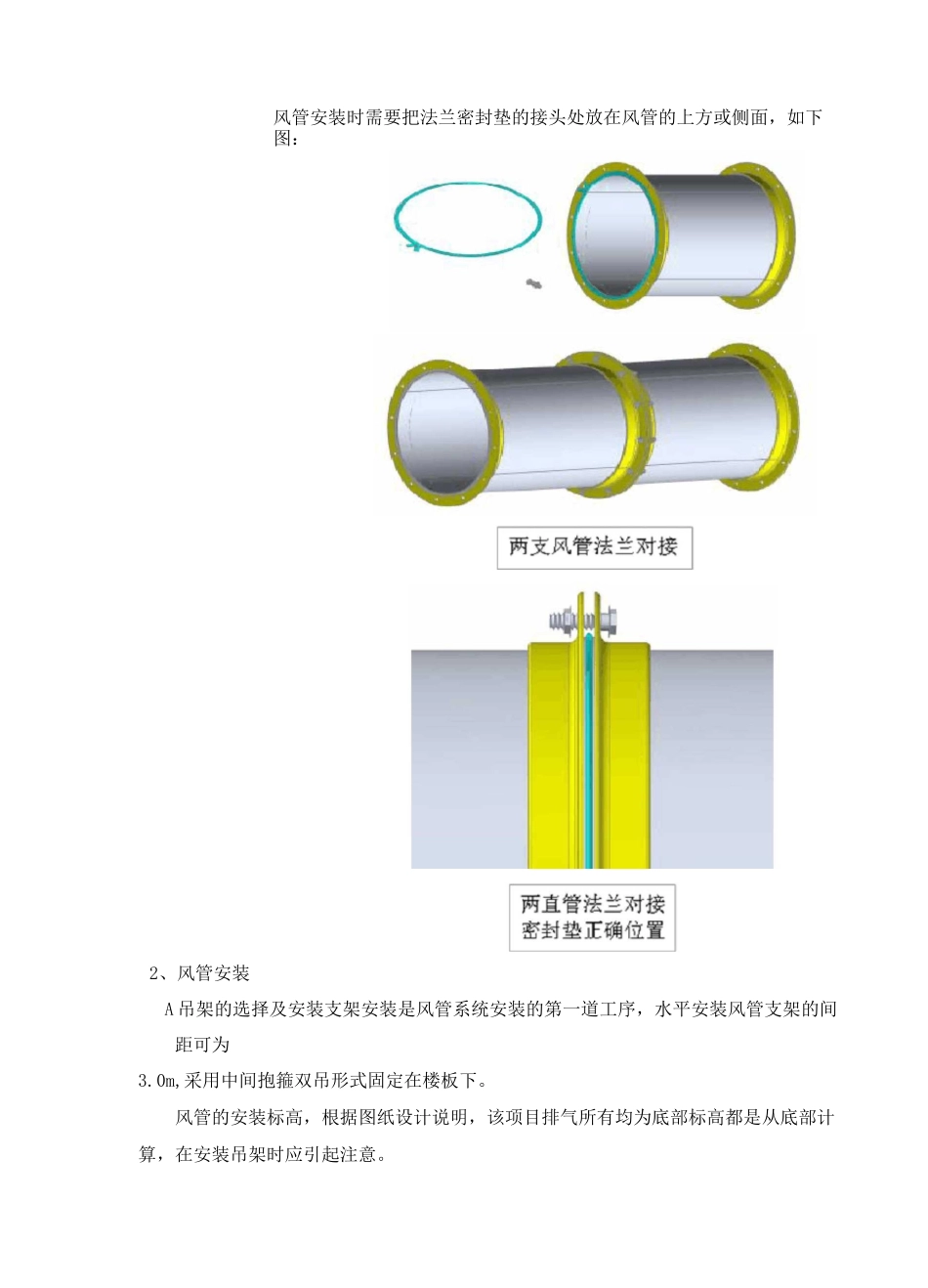

>施工工艺1、风管连接风管规格-密封垫选规格表序号风管规格(D)密封垫规格:厚度*宽度101OOWDW025O3*8203OOWDW075O3*10308OOWDW0I4OO4*1240145OWDW03OOO5*14风管法兰螺栓连接与密封垫粘贴示意图风管安装时需要把法兰密封垫的接头处放在风管的上方或侧面,如下图:2、风管安装A 吊架的选择及安装支架安装是风管系统安装的第一道工序,水平安装风管支架的间距可为3
0m,采用中间抱箍双吊形式固定在楼板下
风管的安装标高,根据图纸设计说明,该项目排气所有均为底部标高都是从底部计算,在安装吊架时应引起注意

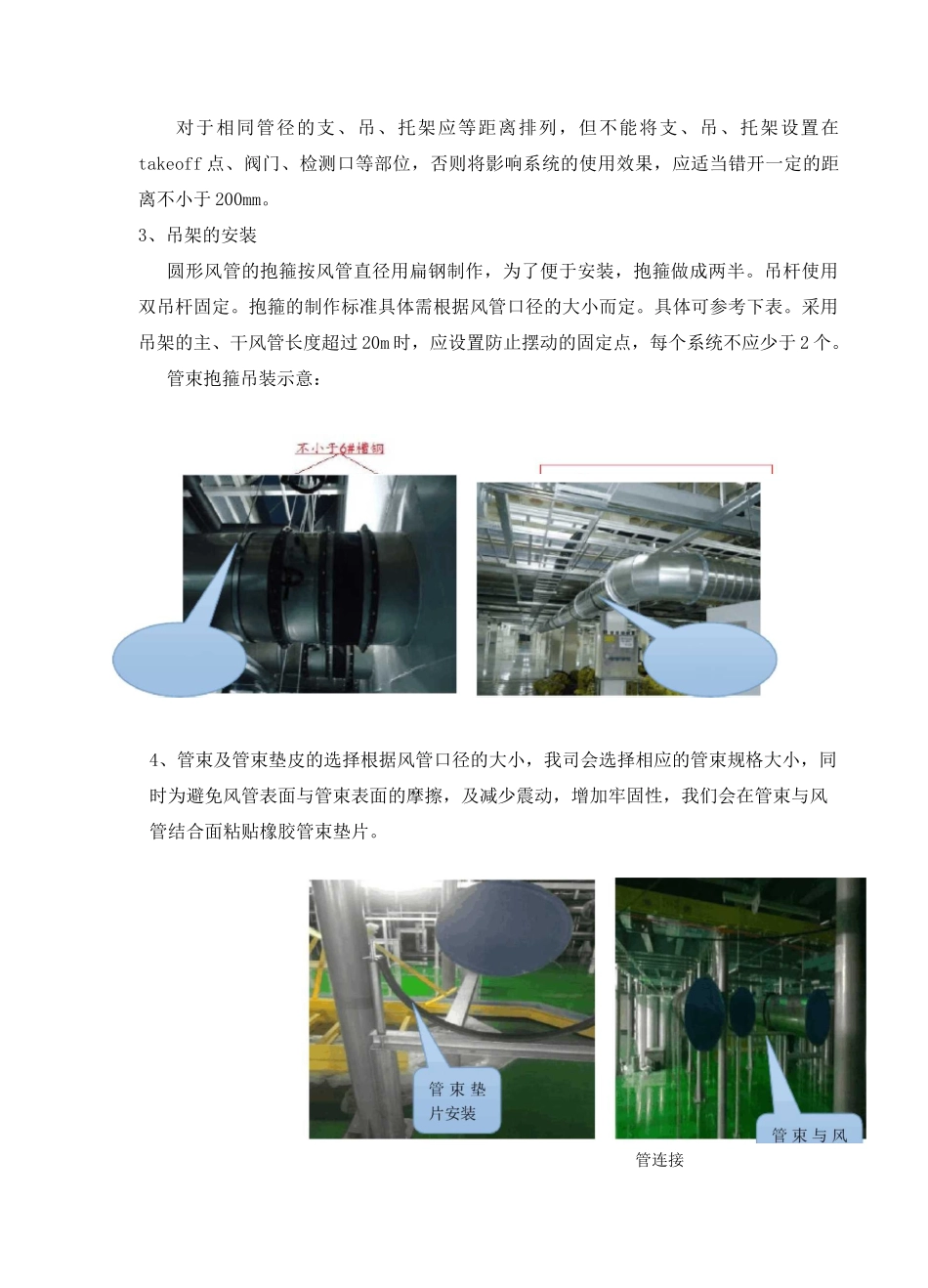

现场实际安装图片:U双吊抱箍双吊抱箍形式上T辅助吊架形式卡 4 于硬 = 对于相同管径的支、吊、托架应等距离排列,但不能将支、吊、托架设置在takeoff 点、阀门、检测口等部位,否则将影响系统的使用效果,应适当错开一定的距离不小于 200mm
3、吊架的安装圆形风管的抱箍按风管直径用扁钢制作,为了便于安装,抱箍做成两半
吊杆使用双吊杆固定
抱箍的制作标准具体需根据风管口径的大小而定
具体可参考下表
采用吊架的主、干风管长度超过 20m 时,应设置防止摆动的固定点,每个系统不应少于 2 个
管束抱箍吊装示意:4、管束及管束垫皮的选择根据风管口径的大小,我司会选择相应的管束规格大小,同时为避免风管表面与管束表面的摩擦
