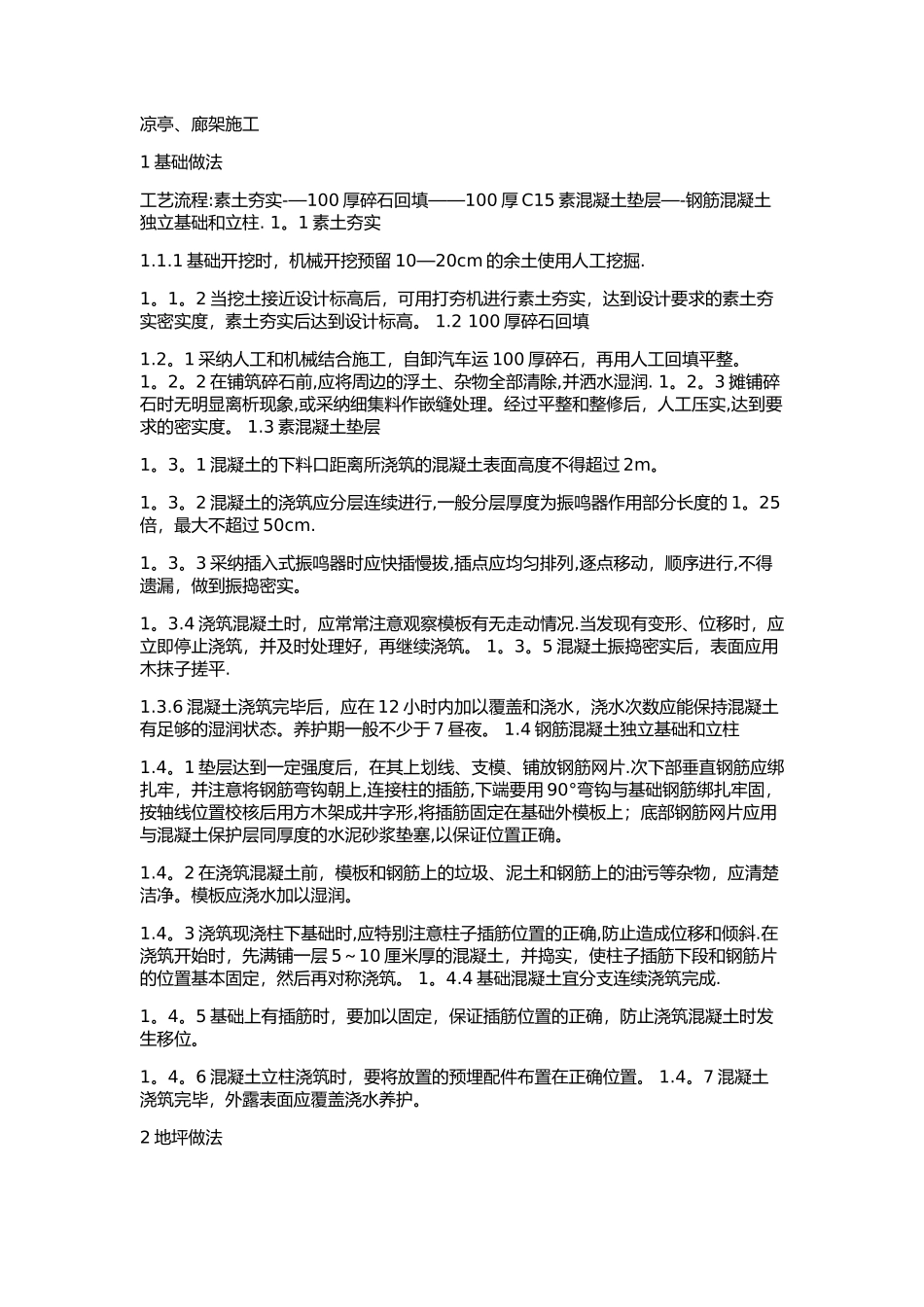

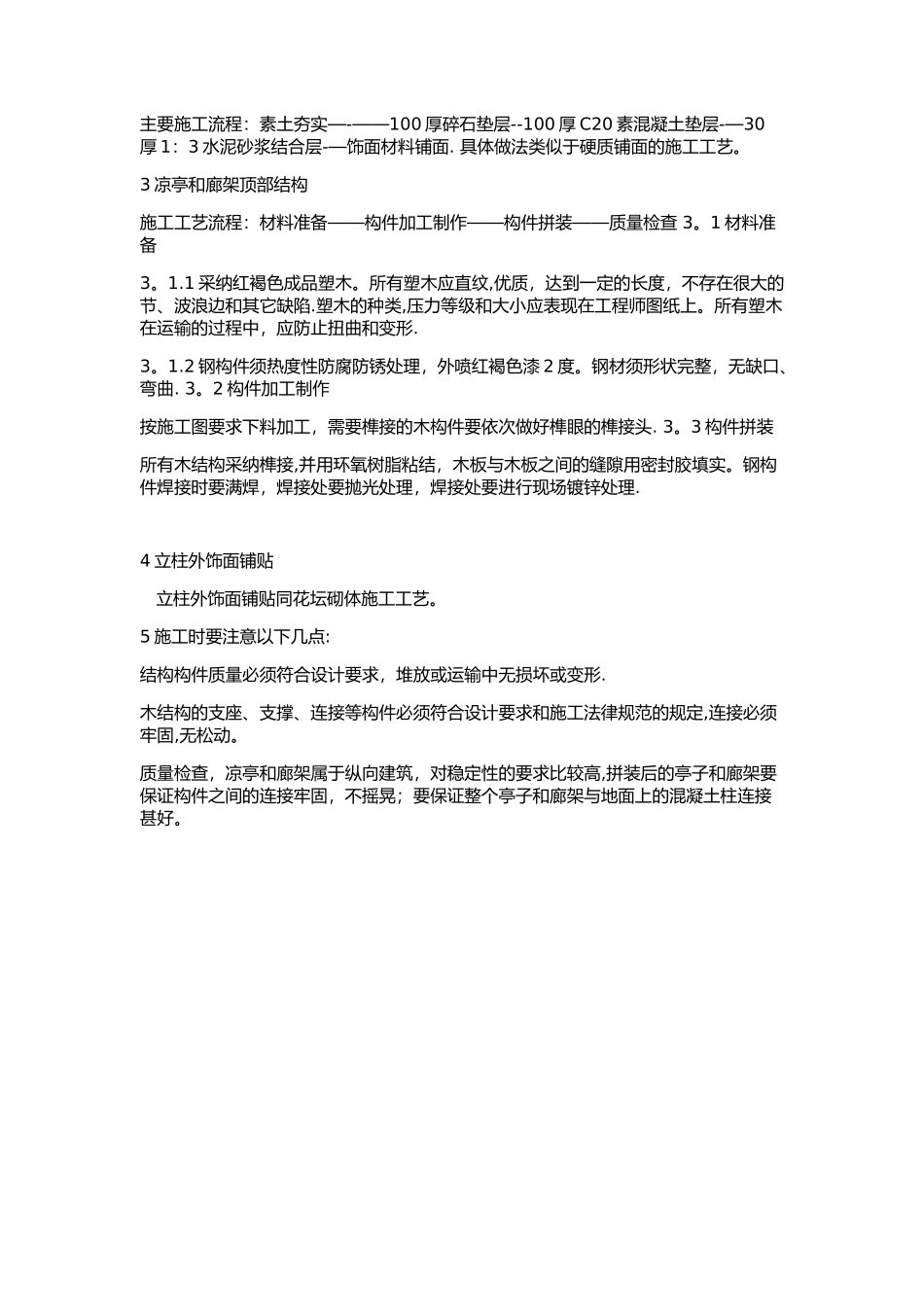

凉亭、廊架施工 1 基础做法 工艺流程:素土夯实-—100 厚碎石回填——100 厚 C15 素混凝土垫层—-钢筋混凝土独立基础和立柱
1 素土夯实 1
1 基础开挖时,机械开挖预留 10—20cm 的余土使用人工挖掘
2 当挖土接近设计标高后,可用打夯机进行素土夯实,达到设计要求的素土夯实密实度,素土夯实后达到设计标高
2 100 厚碎石回填 1
1 采纳人工和机械结合施工,自卸汽车运 100 厚碎石,再用人工回填平整
2 在铺筑碎石前,应将周边的浮土、杂物全部清除,并洒水湿润
3 摊铺碎石时无明显离析现象,或采纳细集料作嵌缝处理
经过平整和整修后,人工压实,达到要求的密实度
3 素混凝土垫层 1
1 混凝土的下料口距离所浇筑的混凝土表面高度不得超过 2m
2 混凝土的浇筑应分层连续进行,一般分层厚度为振鸣器作用部分长度的 1
25倍,最大不超过 50cm
3 采纳插入式振鸣器时应快插慢拔,插点应均匀排列,逐点移动,顺序进行,不得遗漏,做到振捣密实
4 浇筑混凝土时,应常常注意观察模板有无走动情况
当发现有变形、位移时,应立即停止浇筑,并及时处理好,再继续浇筑
5 混凝土振捣密实后,表面应用木抹子搓平
6 混凝土浇筑完毕后,应在 12 小时内加以覆盖和浇水,浇水次数应能保持混凝土有足够的湿润状态
养护期一般不少于 7 昼夜
4 钢筋混凝土独立基础和立柱 1
1 垫层达到一定强度后,在其上划线、支模、铺放钢筋网片
次下部垂直钢筋应绑扎牢,并注意将钢筋弯钩朝上,连接柱的插筋,下端要用 90°弯钩与基础钢筋绑扎牢固,按轴线位置校核后用方木架成井字形,将插筋固定在基础外模板上;底部钢筋网片应用与混凝土保护层同厚度的水泥砂浆垫塞,以保证位置正确
