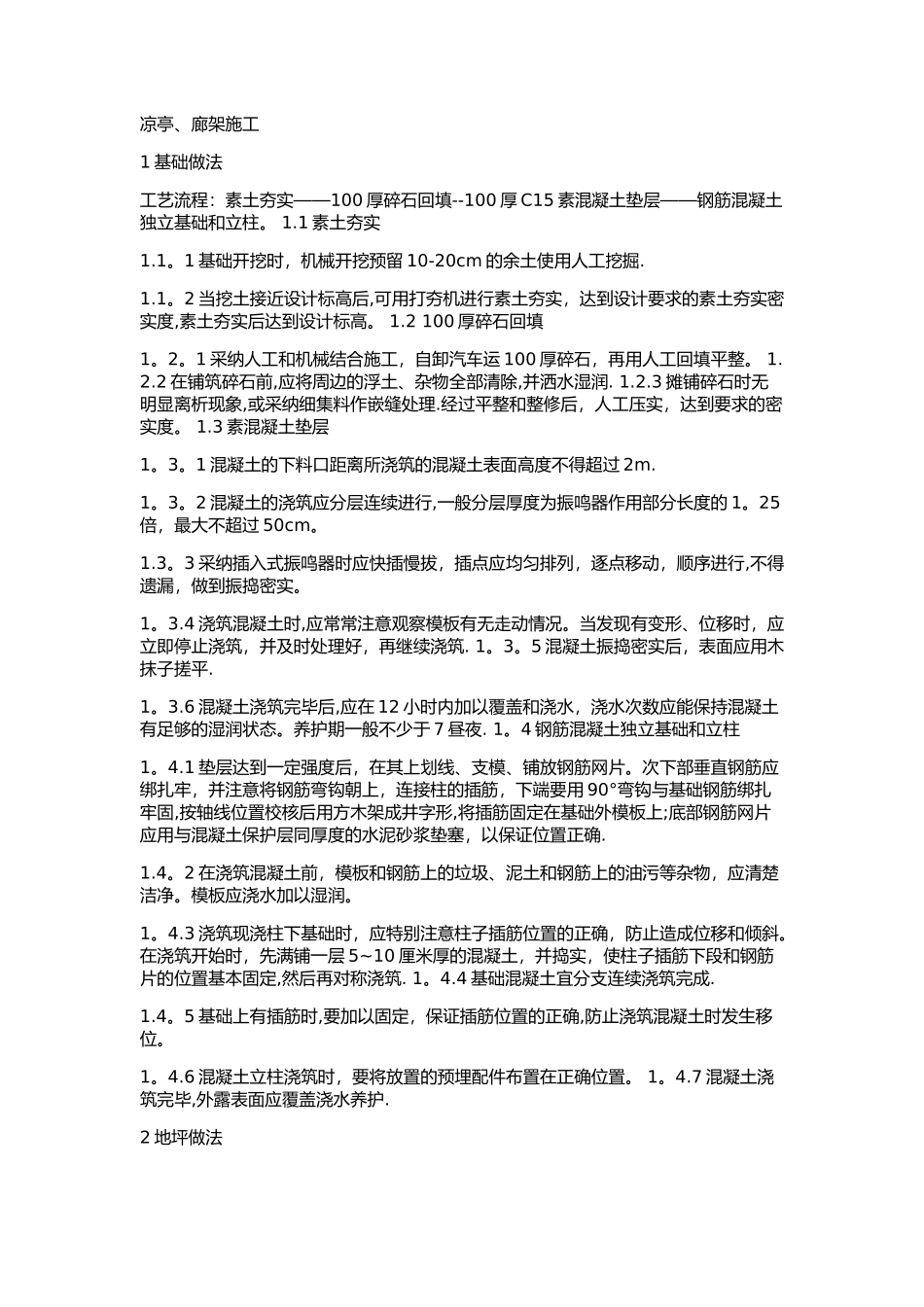

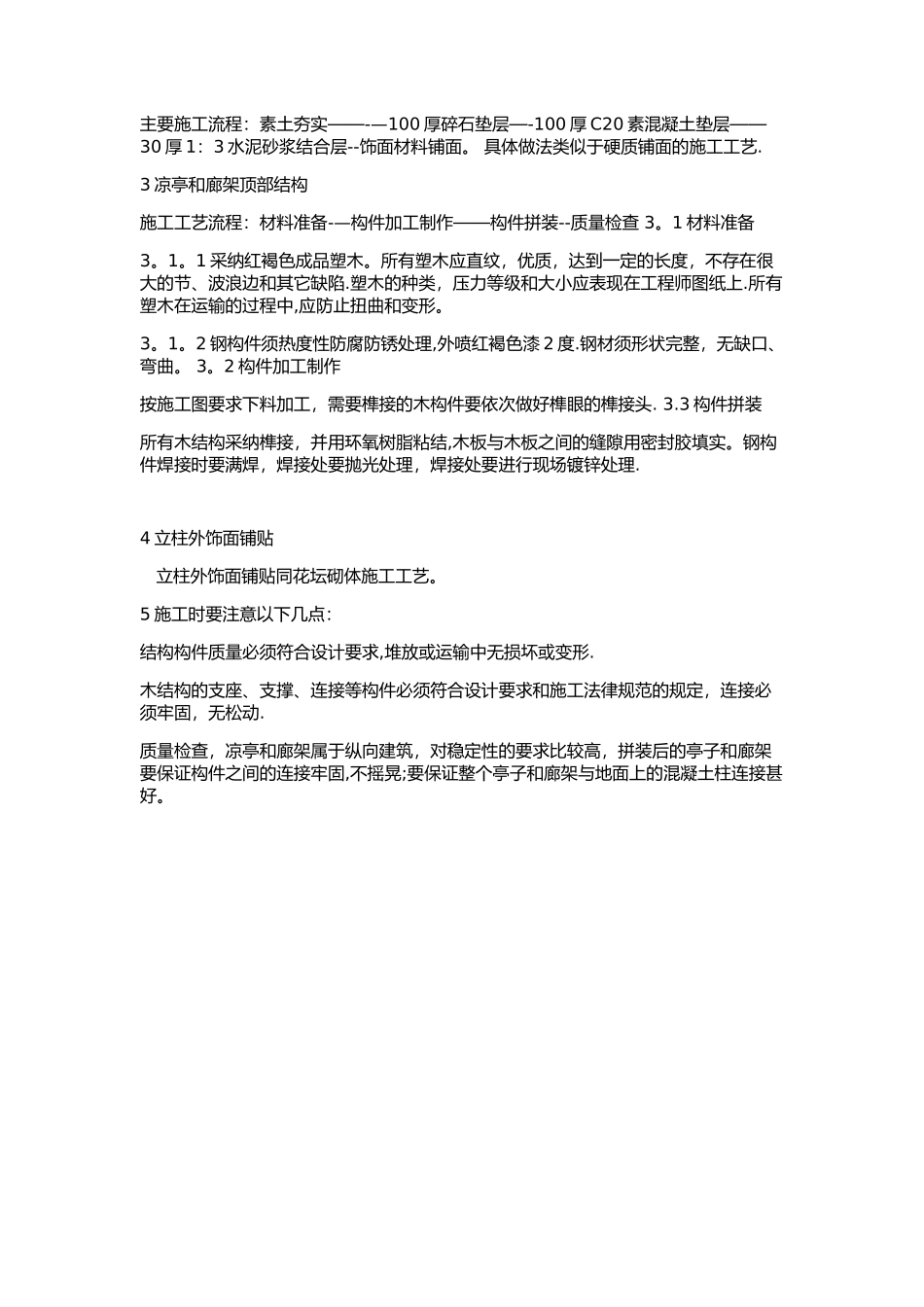

凉亭、廊架施工 1 基础做法 工艺流程:素土夯实——100 厚碎石回填--100 厚 C15 素混凝土垫层——钢筋混凝土独立基础和立柱。 1.1 素土夯实 1.1。1 基础开挖时,机械开挖预留 10-20cm 的余土使用人工挖掘. 1.1。2 当挖土接近设计标高后,可用打夯机进行素土夯实,达到设计要求的素土夯实密实度,素土夯实后达到设计标高。 1.2 100 厚碎石回填 1。2。1 采纳人工和机械结合施工,自卸汽车运 100 厚碎石,再用人工回填平整。 1.2.2 在铺筑碎石前,应将周边的浮土、杂物全部清除,并洒水湿润. 1.2.3 摊铺碎石时无明显离析现象,或采纳细集料作嵌缝处理.经过平整和整修后,人工压实,达到要求的密实度。 1.3 素混凝土垫层 1。3。1 混凝土的下料口距离所浇筑的混凝土表面高度不得超过 2m. 1。3。2 混凝土的浇筑应分层连续进行,一般分层厚度为振鸣器作用部分长度的 1。25倍,最大不超过 50cm。 1.3。3 采纳插入式振鸣器时应快插慢拔,插点应均匀排列,逐点移动,顺序进行,不得遗漏,做到振捣密实。 1。3.4 浇筑混凝土时,应常常注意观察模板有无走动情况。当发现有变形、位移时,应立即停止浇筑,并及时处理好,再继续浇筑. 1。3。5 混凝土振捣密实后,表面应用木抹子搓平. 1。3.6 混凝土浇筑完毕后,应在 12 小时内加以覆盖和浇水,浇水次数应能保持混凝土有足够的湿润状态。养护期一般不少于 7 昼夜. 1。4 钢筋混凝土独立基础和立柱 1。4.1 垫层达到一定强度后,在其上划线、支模、铺放钢筋网片。次下部垂直钢筋应绑扎牢,并注意将钢筋弯钩朝上,连接柱的插筋,下端要用 90°弯钩与基础钢筋绑扎牢固,按轴线位置校核后用方木架成井字形,将插筋固定在基础外模板上;底部钢筋网片应用与混凝土保护层同厚度的水泥砂浆垫塞,以保证位置正确. 1.4。2 在浇筑混凝土前,模板和钢筋上的垃圾、泥土和钢筋上的油污等杂物,应清楚洁净。模板应浇水加以湿润。 1。4.3 浇筑现浇柱下基础时,应特别注意柱子插筋位置的正确,防止造成位移和倾斜。在浇筑开始时,先满铺一层 5~10 厘米厚的混凝土,并捣实,使柱子插筋下段和钢筋片的位置基本固定,然后再对称浇筑. 1。4.4 基础混凝土宜分支连续浇筑完成. 1.4。5 基础上有插筋时,要加以固定,保证插筋位置的正确,防止浇筑混凝土时发生移位。 1。4.6 混凝土立柱浇筑时,要将放置的预埋配件布置在正确位置。 1。4.7 混凝土浇筑完毕,外露表面应覆盖浇水养护. 2 地...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

廊架施工方案

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
