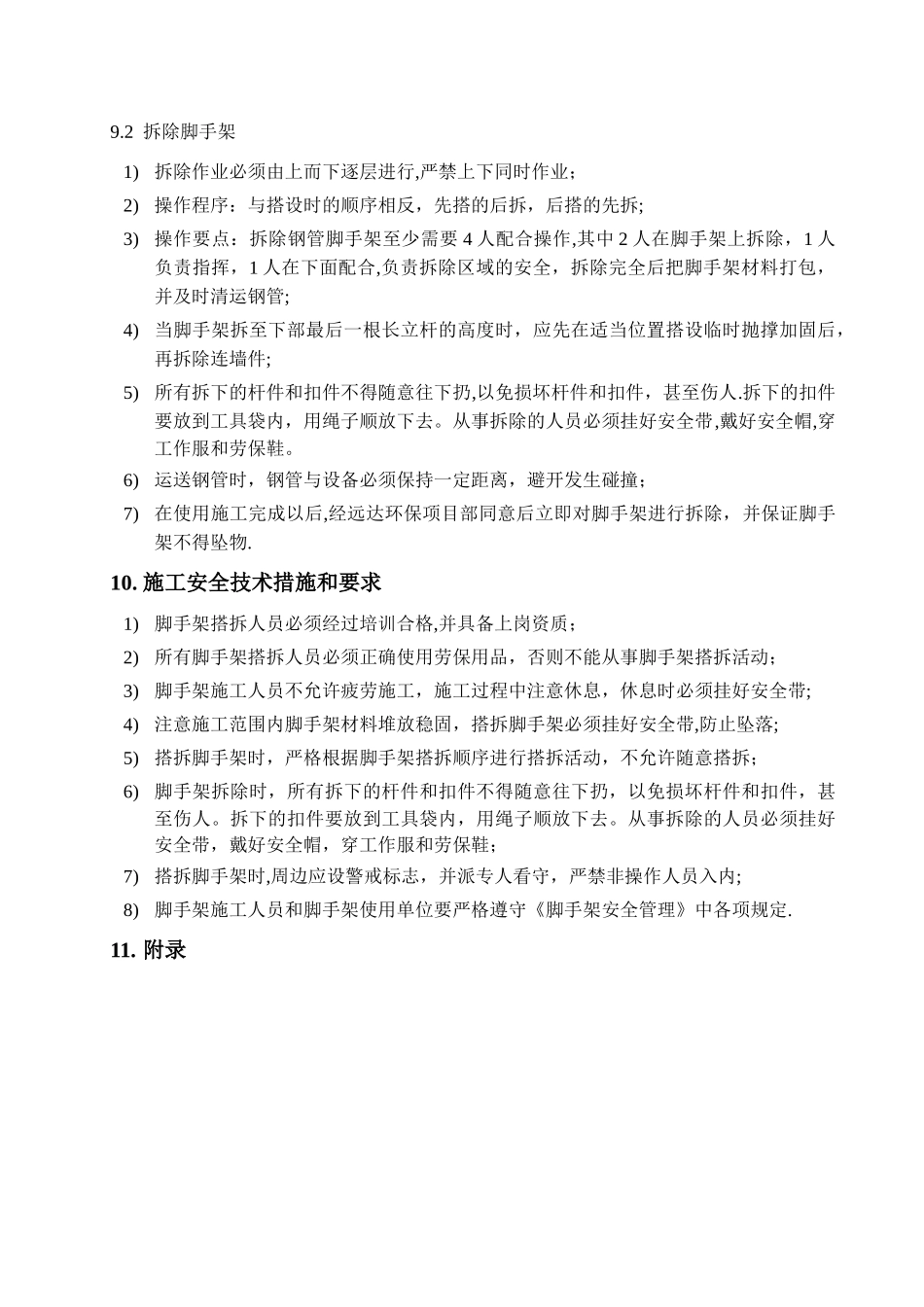

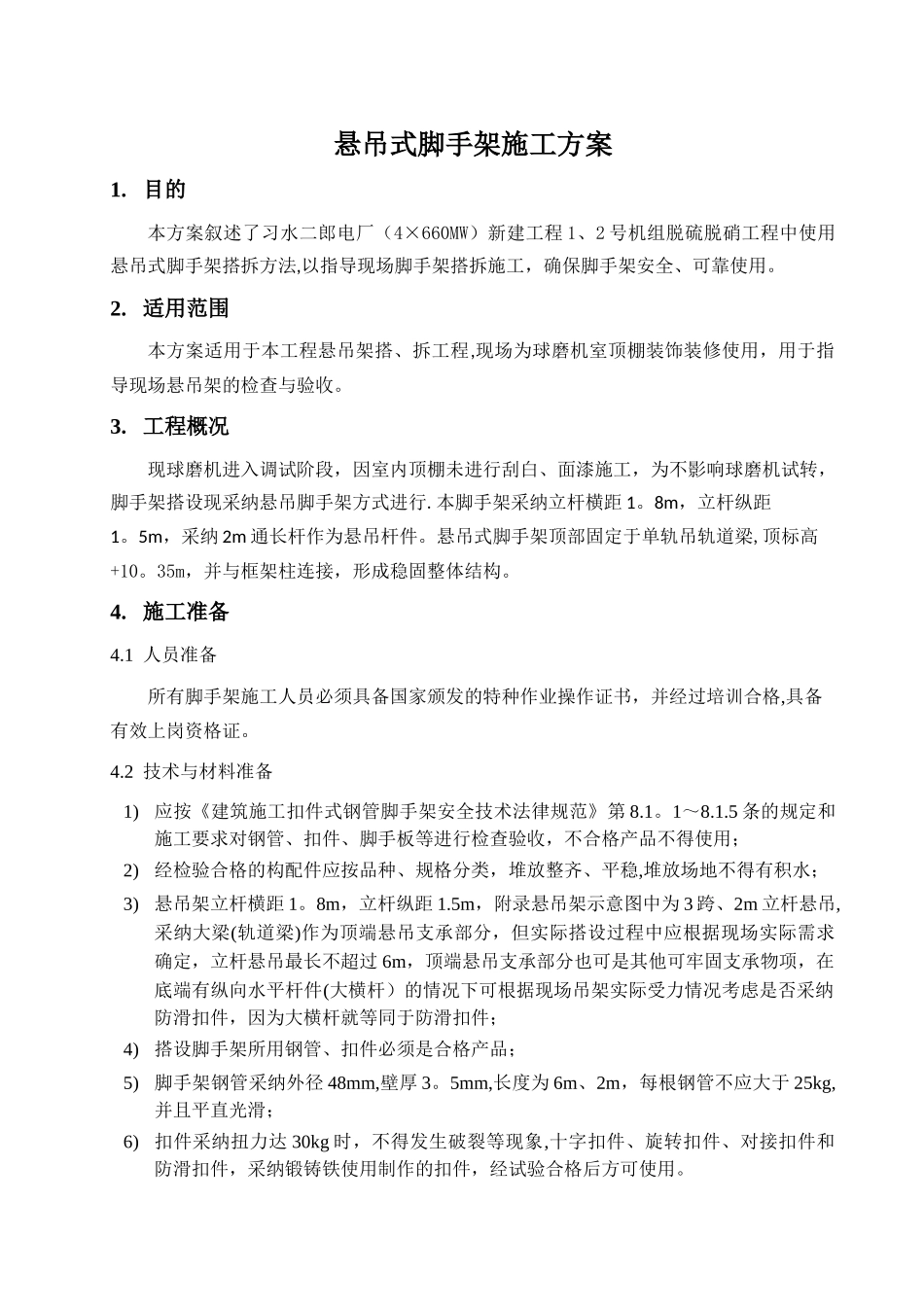

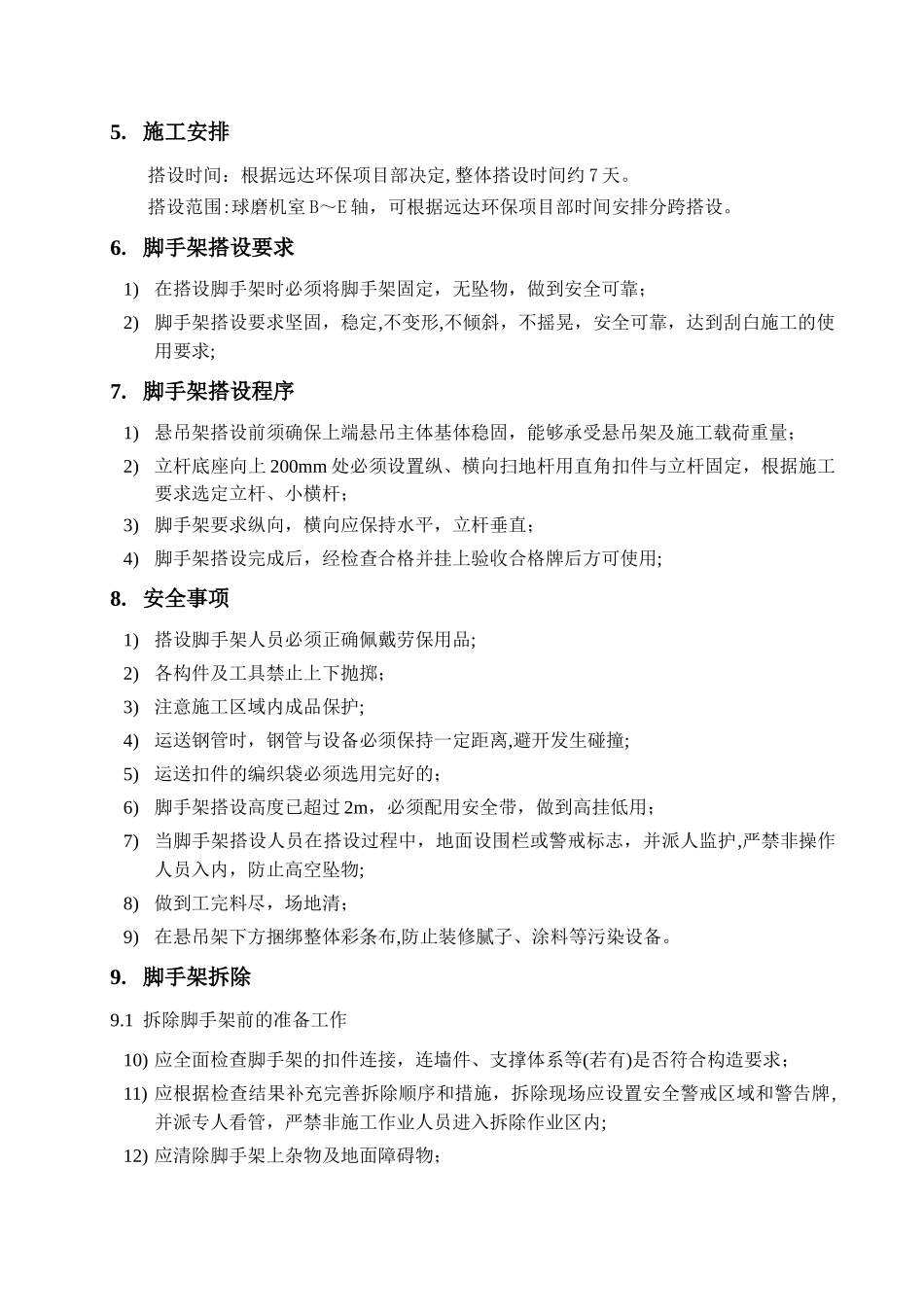

悬吊式脚手架施工方案1. 目的本方案叙述了习水二郎电厂(4×660MW)新建工程 1、2 号机组脱硫脱硝工程中使用悬吊式脚手架搭拆方法,以指导现场脚手架搭拆施工,确保脚手架安全、可靠使用。2. 适用范围本方案适用于本工程悬吊架搭、拆工程,现场为球磨机室顶棚装饰装修使用,用于指导现场悬吊架的检查与验收。3. 工程概况现球磨机进入调试阶段,因室内顶棚未进行刮白、面漆施工,为不影响球磨机试转,脚手架搭设现采纳悬吊脚手架方式进行.本脚手架采纳立杆横距 1。8m,立杆纵距1。5m,采纳 2m 通长杆作为悬吊杆件。悬吊式脚手架顶部固定于单轨吊轨道梁,顶标高+10。35m,并与框架柱连接,形成稳固整体结构。4. 施工准备4.1 人员准备所有脚手架施工人员必须具备国家颁发的特种作业操作证书,并经过培训合格,具备有效上岗资格证。4.2 技术与材料准备1)应按《建筑施工扣件式钢管脚手架安全技术法律规范》第 8.1。1~8.1.5 条的规定和施工要求对钢管、扣件、脚手板等进行检查验收,不合格产品不得使用;2)经检验合格的构配件应按品种、规格分类,堆放整齐、平稳,堆放场地不得有积水;3)悬吊架立杆横距 1。8m,立杆纵距 1.5m,附录悬吊架示意图中为 3 跨、2m 立杆悬吊,采纳大梁(轨道梁)作为顶端悬吊支承部分,但实际搭设过程中应根据现场实际需求确定,立杆悬吊最长不超过 6m,顶端悬吊支承部分也可是其他可牢固支承物项,在底端有纵向水平杆件(大横杆)的情况下可根据现场吊架实际受力情况考虑是否采纳防滑扣件,因为大横杆就等同于防滑扣件;4)搭设脚手架所用钢管、扣件必须是合格产品;5)脚手架钢管采纳外径 48mm,壁厚 3。5mm,长度为 6m、2m,每根钢管不应大于 25kg,并且平直光滑;6)扣件采纳扭力达 30kg 时,不得发生破裂等现象,十字扣件、旋转扣件、对接扣件和防滑扣件,采纳锻铸铁使用制作的扣件,经试验合格后方可使用。5. 施工安排搭设时间:根据远达环保项目部决定,整体搭设时间约 7 天。搭设范围:球磨机室 B~E 轴,可根据远达环保项目部时间安排分跨搭设。6. 脚手架搭设要求1)在搭设脚手架时必须将脚手架固定,无坠物,做到安全可靠;2)脚手架搭设要求坚固,稳定,不变形,不倾斜,不摇晃,安全可靠,达到刮白施工的使用要求;7. 脚手架搭设程序1)悬吊架搭设前须确保上端悬吊主体基体稳固,能够承受悬吊架及施工载荷重量;2)立杆底座向上 200mm 处必须设置纵、横向扫地杆用直角扣件与立杆固定,根据施工要求选定...
