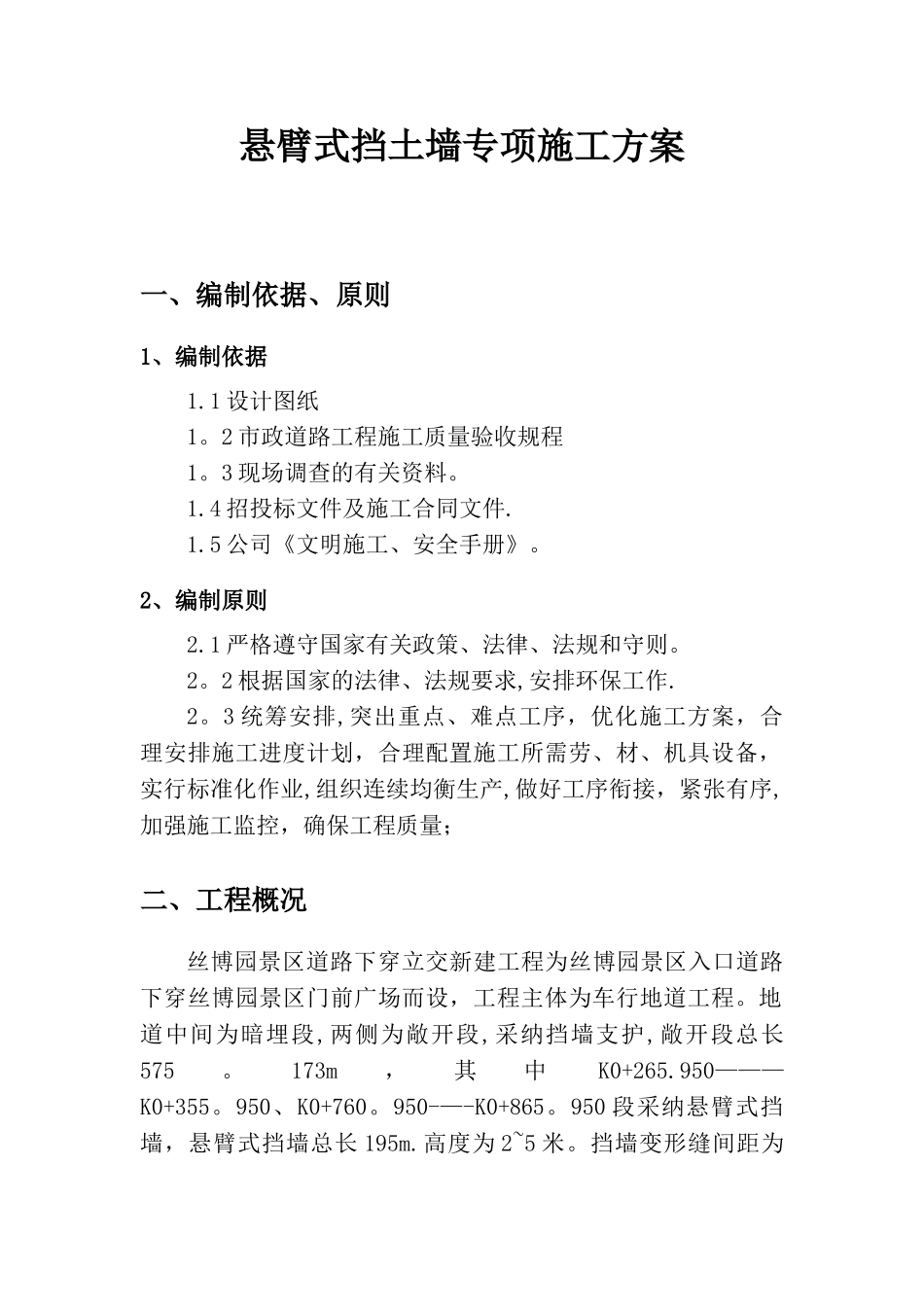

悬臂式挡土墙专项施工方案一、编制依据、原则1、编制依据1
1 设计图纸1
2 市政道路工程施工质量验收规程1
3 现场调查的有关资料
4 招投标文件及施工合同文件
5 公司《文明施工、安全手册》
2、编制原则2
1 严格遵守国家有关政策、法律、法规和守则
2 根据国家的法律、法规要求,安排环保工作

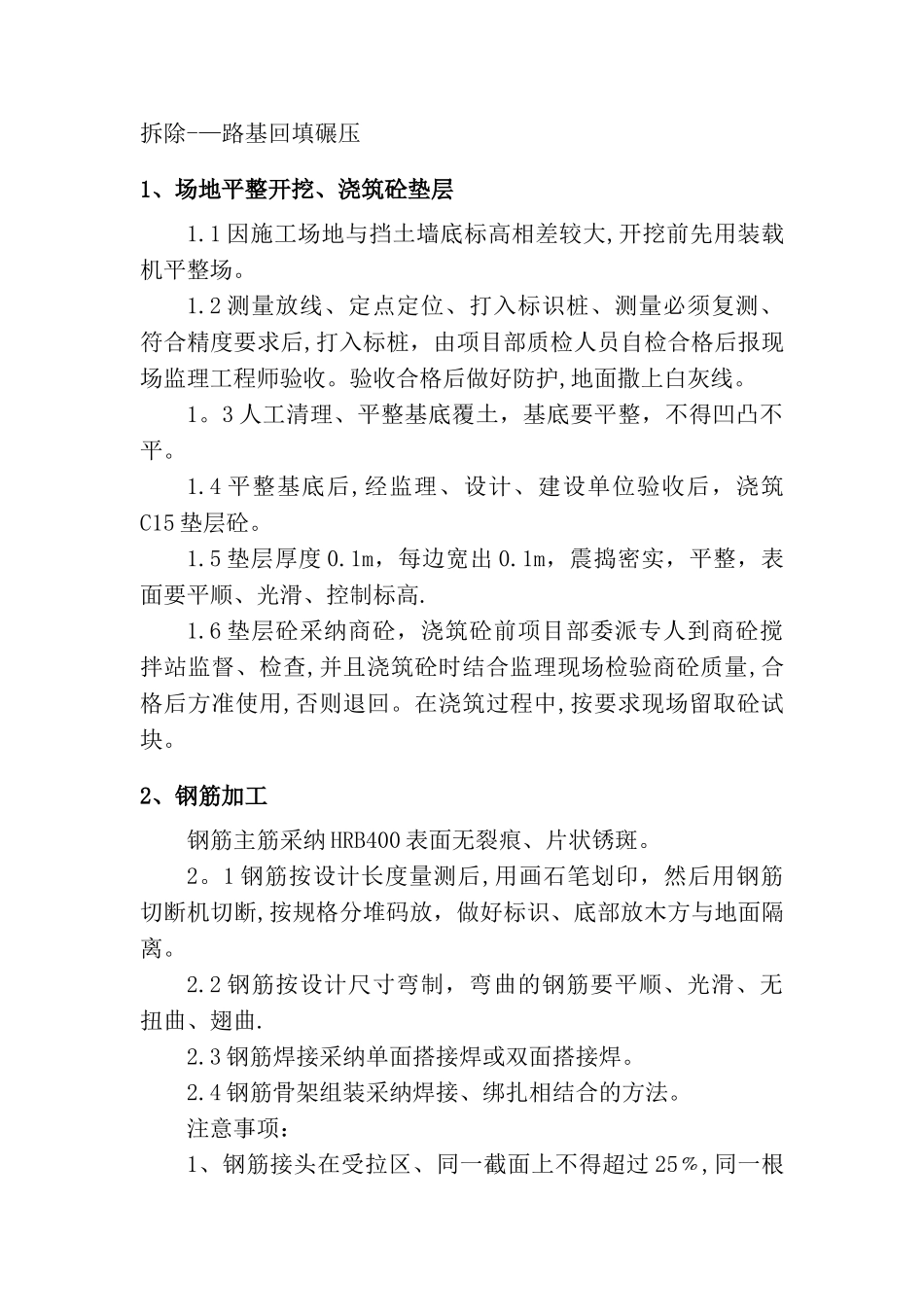

3 统筹安排,突出重点、难点工序,优化施工方案,合理安排施工进度计划,合理配置施工所需劳、材、机具设备,实行标准化作业,组织连续均衡生产,做好工序衔接,紧张有序,加强施工监控,确保工程质量;二、工程概况丝博园景区道路下穿立交新建工程为丝博园景区入口道路下穿丝博园景区门前广场而设,工程主体为车行地道工程
地道中间为暗埋段,两侧为敞开段,采纳挡墙支护,敞开段总长575
173m,其中K0+265
950———K0+355
950、K0+760

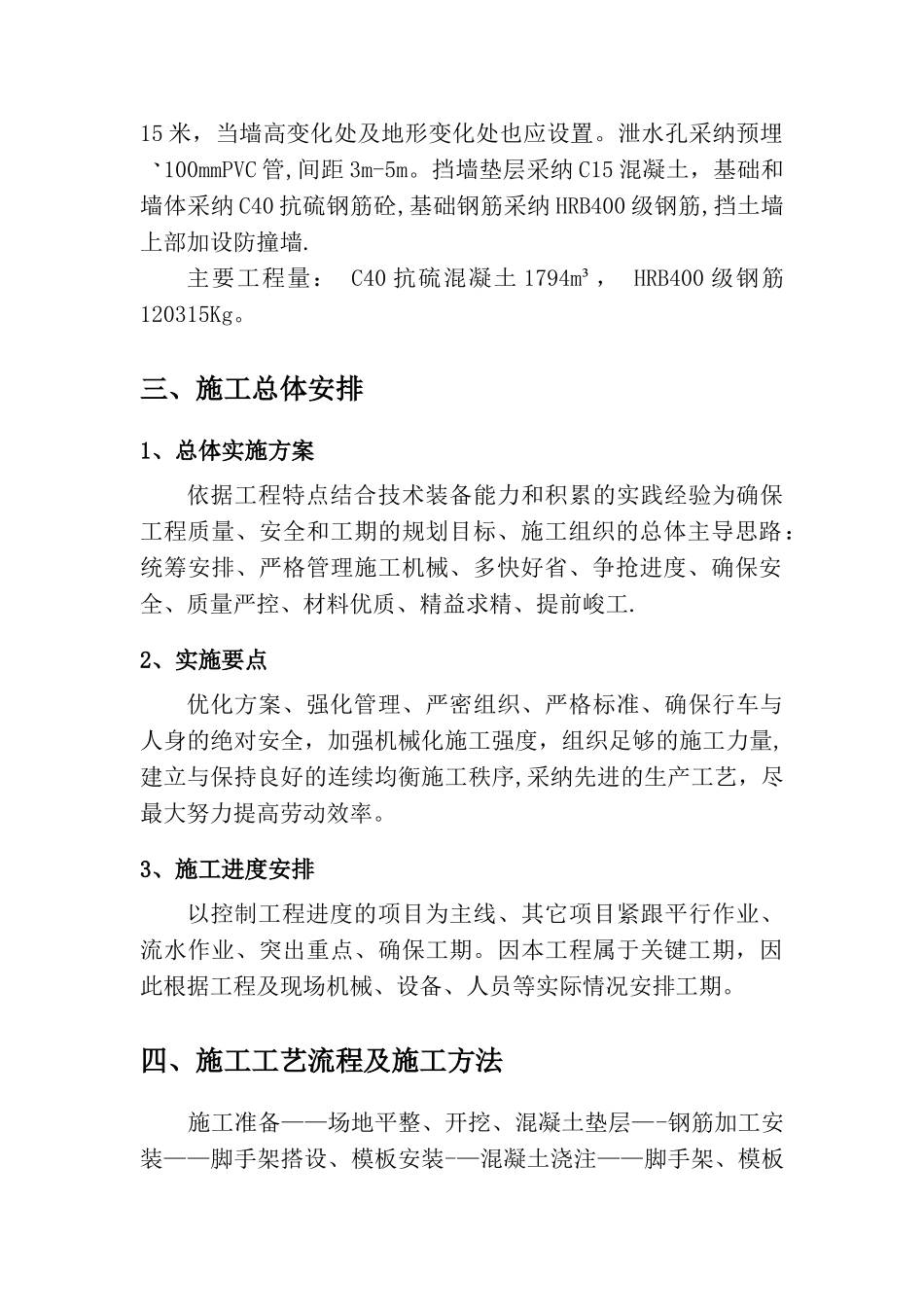

950-—-K0+865
950 段采纳悬臂式挡墙,悬臂式挡墙总长 195m
高度为 2~5 米
挡墙变形缝间距为15 米,当墙高变化处及地形变化处也应设置
泄水孔采纳预埋100mmPVC 管,间距 3m-5m
挡墙垫层采纳 C15 混凝土,基础和墙体采纳 C40 抗硫钢筋砼,基础钢筋采纳 HRB400 级钢筋,挡土墙上部加设防撞墙
主要工程量: C40 抗硫混凝土 1794m³, HRB400 级钢筋120315Kg
三、施工总体安排1、总体实施方案依据工程特点结合技术装备能力和积累的实践经验为确保工程质量、安全和工期的规划目标、施工组织的总体主导思路:统筹安排、严格管理施工机械、多快好省、争抢进度、确保安全、质量严控、材料优质、精益求精、提前峻工
2、实施要点优化方案、强化管理、严密组织、严格标准、确保行车与人身的绝对安全,加强机械化施工强度,组织足够的施工力量,建立与保持良好的连续均衡施工秩序,采纳先进的生产工艺,尽最大
