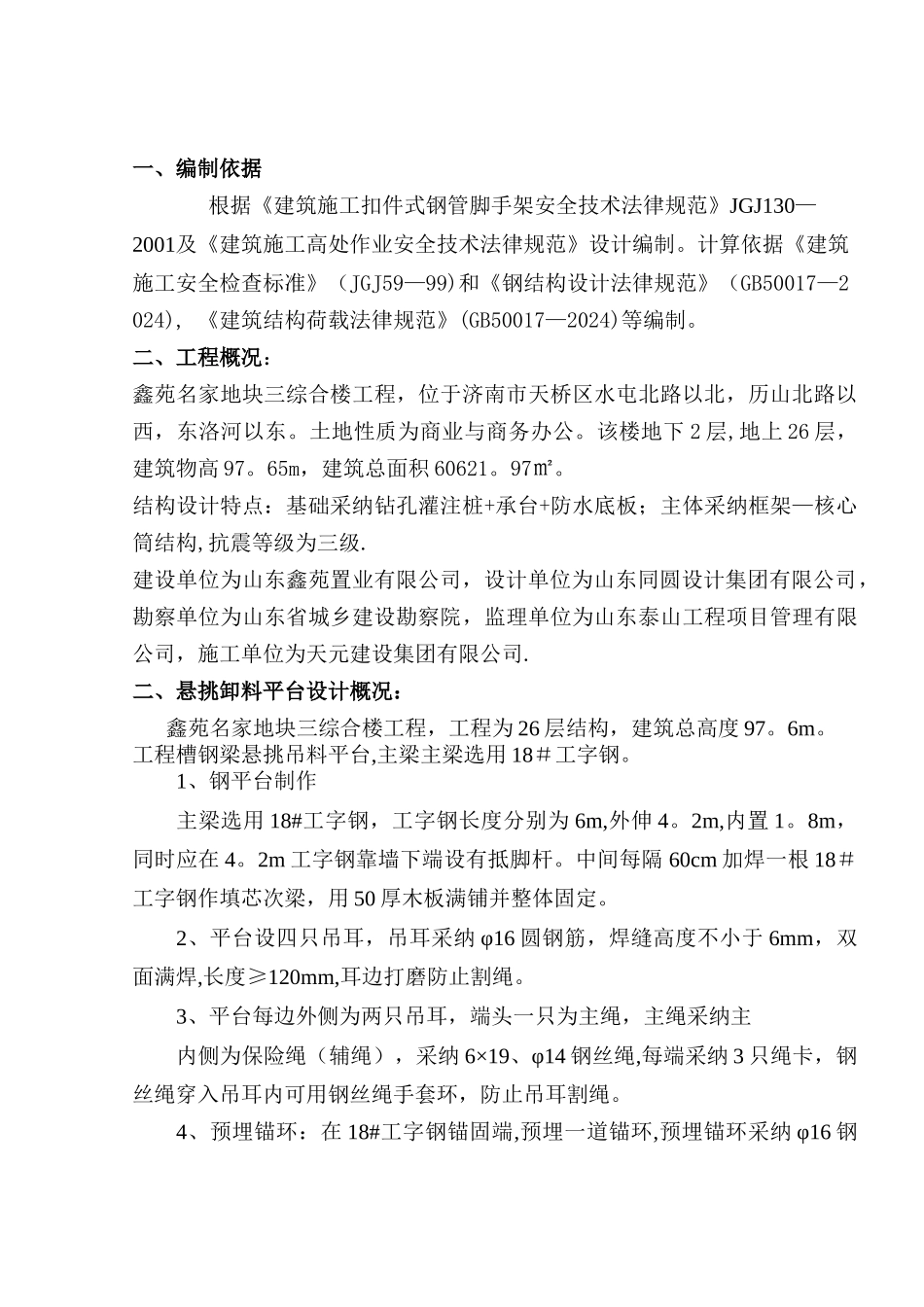

卸料平台施工方案鑫 苑 名 家 地 块 三 综 合 楼 工 程目录一、编制依据 1二、工程概况: 1 二、悬挑卸料平台制作规格 1 三、悬挑卸料平台计算书 2 (一 ) 、次梁的计算 2 ( 二)、主梁的计算 3 (三 ) 、钢丝拉绳的内力计算 6 ( 四 ) 、钢丝拉绳的强度计算 6 (五)、钢丝拉绳吊环的强度计算 6 四、安全管理 7 一、编制依据根据《建筑施工扣件式钢管脚手架安全技术法律规范》JGJ130—2001及《建筑施工高处作业安全技术法律规范》设计编制。计算依据《建筑施工安全检查标准》(JGJ59—99)和《钢结构设计法律规范》(GB50017—2024), 《建筑结构荷载法律规范》(GB50017—2024)等编制。二、工程概况:鑫苑名家地块三综合楼工程,位于济南市天桥区水屯北路以北,历山北路以 西,东洛河以东。土地性质为商业与商务办公。该楼地下 2 层,地上 26 层,建筑物高 97。65m,建筑总面积 60621。97㎡。结构设计特点:基础采纳钻孔灌注桩+承台+防水底板;主体采纳框架—核心筒结构,抗震等级为三级.建设单位为山东鑫苑置业有限公司,设计单位为山东同圆设计集团有限公司,勘察单位为山东省城乡建设勘察院,监理单位为山东泰山工程项目管理有限公司,施工单位为天元建设集团有限公司.二、悬挑卸料平台设计概况:鑫苑名家地块三综合楼工程,工程为 26 层结构,建筑总高度 97。6m。工程槽钢梁悬挑吊料平台,主梁主梁选用 18#工字钢。1、钢平台制作主梁选用 18#工字钢,工字钢长度分别为 6m,外伸 4。2m,内置 1。8m,同时应在 4。2m 工字钢靠墙下端设有抵脚杆。中间每隔 60cm 加焊一根 18#工字钢作填芯次梁,用 50 厚木板满铺并整体固定。2、平台设四只吊耳,吊耳采纳 φ16 圆钢筋,焊缝高度不小于 6mm,双面满焊,长度≥120mm,耳边打磨防止割绳。3、平台每边外侧为两只吊耳,端头一只为主绳,主绳采纳主内侧为保险绳(辅绳),采纳 6×19、φ14 钢丝绳,每端采纳 3 只绳卡,钢丝绳穿入吊耳内可用钢丝绳手套环,防止吊耳割绳。4、预埋锚环:在 18#工字钢锚固端,预埋一道锚环,预埋锚环采纳 φ16 钢筋制作的 U 型环,以此起到固定作用。5、安装:钢平台安装,先用塔吊吊至安装位置,然后将平台后端与梁上固定后固定钢丝绳,平台安装与楼面平,前边稍高,全面固定牢固后,经验收合格后,方可使用.6、堆料:平台上堆放材料时,设计每平方米为 0.15T,但最大荷载不得超过 0。8T,堆放材料做到随放...
