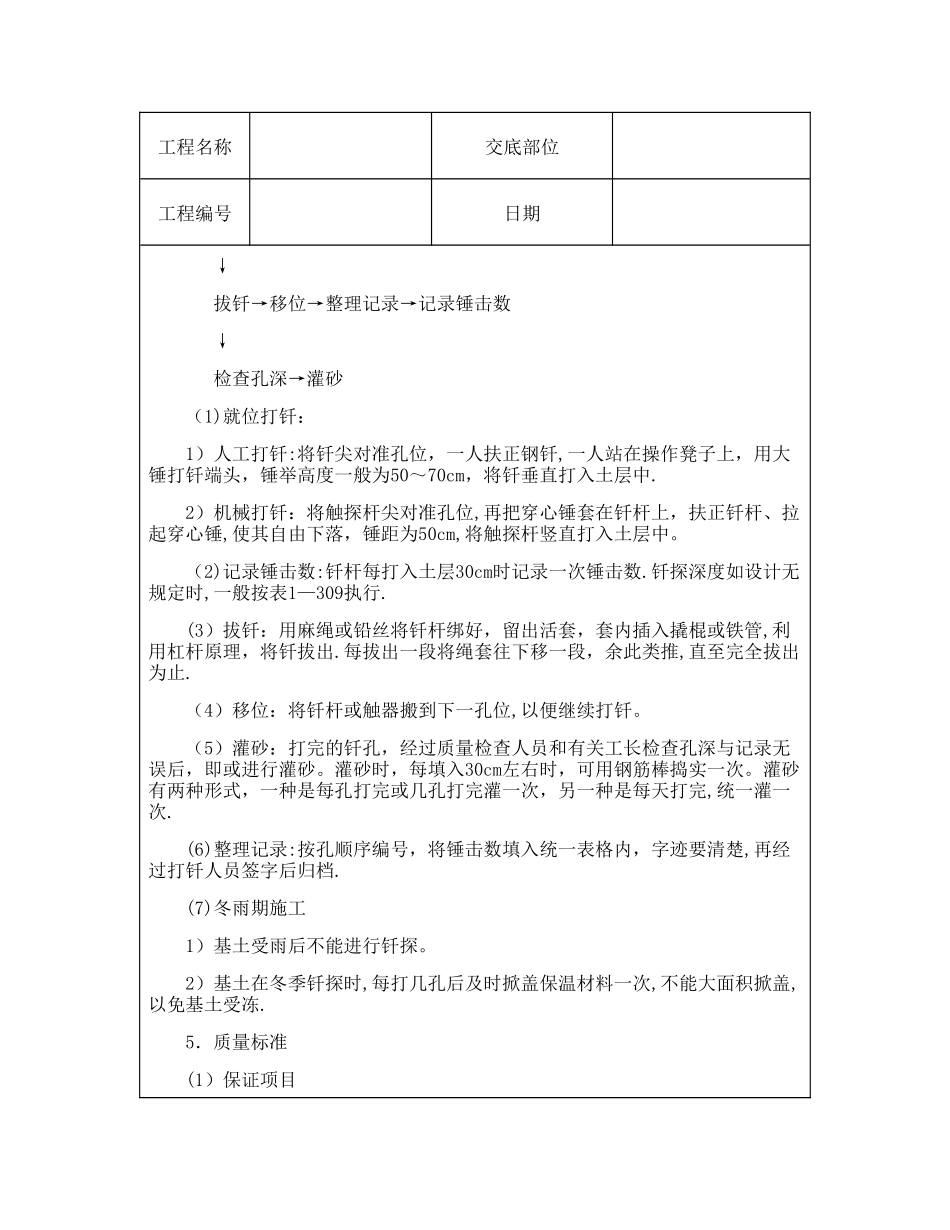

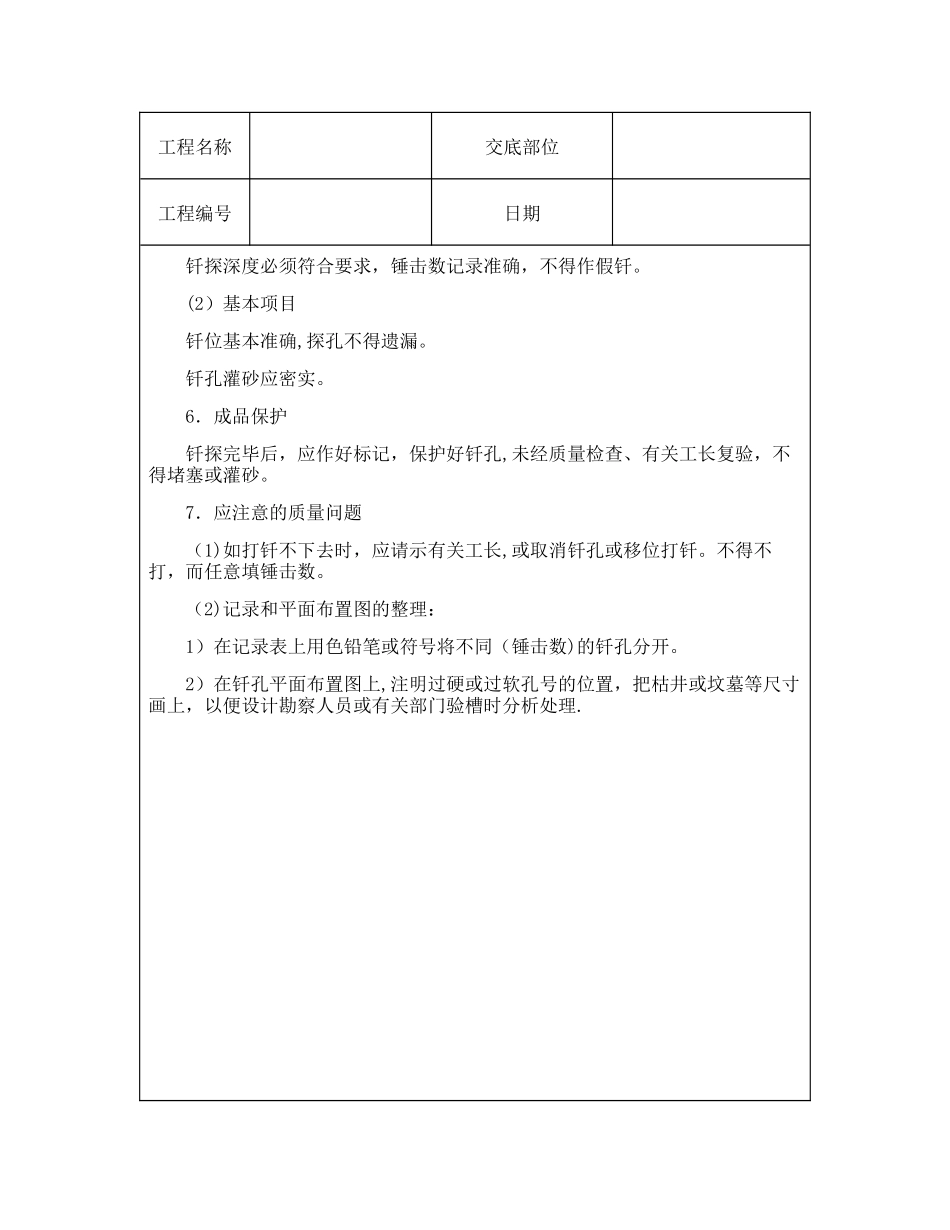

[Amber demo] 工程名称 交底部位 工程编号 日期 交底内容:基土钎探本技术交底内容适用于建筑物或构筑物的基础、坑(槽)底土质钎探检查。1.材料要求砂:一般中砂。2.主要机具(1) 人工打钎有:一般钢钎:直径φ22~25mm钢筋制成,钎尖呈60°尖锥形状,钎长1.8~2.0m.大锤:重量8~10磅.(2)机械打钎(轻便触探器,北京地区规定必用).穿心锤重10kg,尖锥头、触探杆、钎杆直径φ25钢筋,长度1.5~1.8m。(3)其他有麻绳或铅丝、梯子(凳子)、手推车、克绷撬棍(拔钢钎用)、钢卷尺等.3.作业条件(1)基土已挖至设计基坑(槽)底标高,表面应平正,轴线及坑(槽)宽、长均符合设计图纸要求。(2)根据设计图纸绘制钎探孔位平面布置图。(3)按钎探孔位平面布置图放线:孔位钉上小木桩或洒白灰点。(4)钎杆上预先划好30cm横线。4.操作工艺工艺流程确定打钎顺序→就位打钎工程名称 交底部位 工程编号 日期 ↓拔钎→移位→整理记录→记录锤击数↓检查孔深→灌砂(1)就位打钎:1)人工打钎:将钎尖对准孔位,一人扶正钢钎,一人站在操作凳子上,用大锤打钎端头,锤举高度一般为50~70cm,将钎垂直打入土层中.2)机械打钎:将触探杆尖对准孔位,再把穿心锤套在钎杆上,扶正钎杆、拉起穿心锤,使其自由下落,锤距为50cm,将触探杆竖直打入土层中。(2)记录锤击数:钎杆每打入土层30cm时记录一次锤击数.钎探深度如设计无规定时,一般按表1—309执行.(3)拔钎:用麻绳或铅丝将钎杆绑好,留出活套,套内插入撬棍或铁管,利用杠杆原理,将钎拔出.每拔出一段将绳套往下移一段,余此类推,直至完全拔出为止.(4)移位:将钎杆或触器搬到下一孔位,以便继续打钎。(5)灌砂:打完的钎孔,经过质量检查人员和有关工长检查孔深与记录无误后,即或进行灌砂。灌砂时,每填入30cm左右时,可用钢筋棒捣实一次。灌砂有两种形式,一种是每孔打完或几孔打完灌一次,另一种是每天打完,统一灌一次.(6)整理记录:按孔顺序编号,将锤击数填入统一表格内,字迹要清楚,再经过打钎人员签字后归档.(7)冬雨期施工1)基土受雨后不能进行钎探。2)基土在冬季钎探时,每打几孔后及时掀盖保温材料一次,不能大面积掀盖,以免基土受冻.5.质量标准(1)保证项目工程名称 交底部位 工程编号 日期 钎探深度必须符合要求,锤击数记录准确,不得作假钎。(2)基本项目钎位基本准确,探孔不得遗漏。钎孔灌砂应密实。6.成品保护钎探完毕后,应作好标记,保护好钎孔,未经质量检查、有关工长复验,不...
