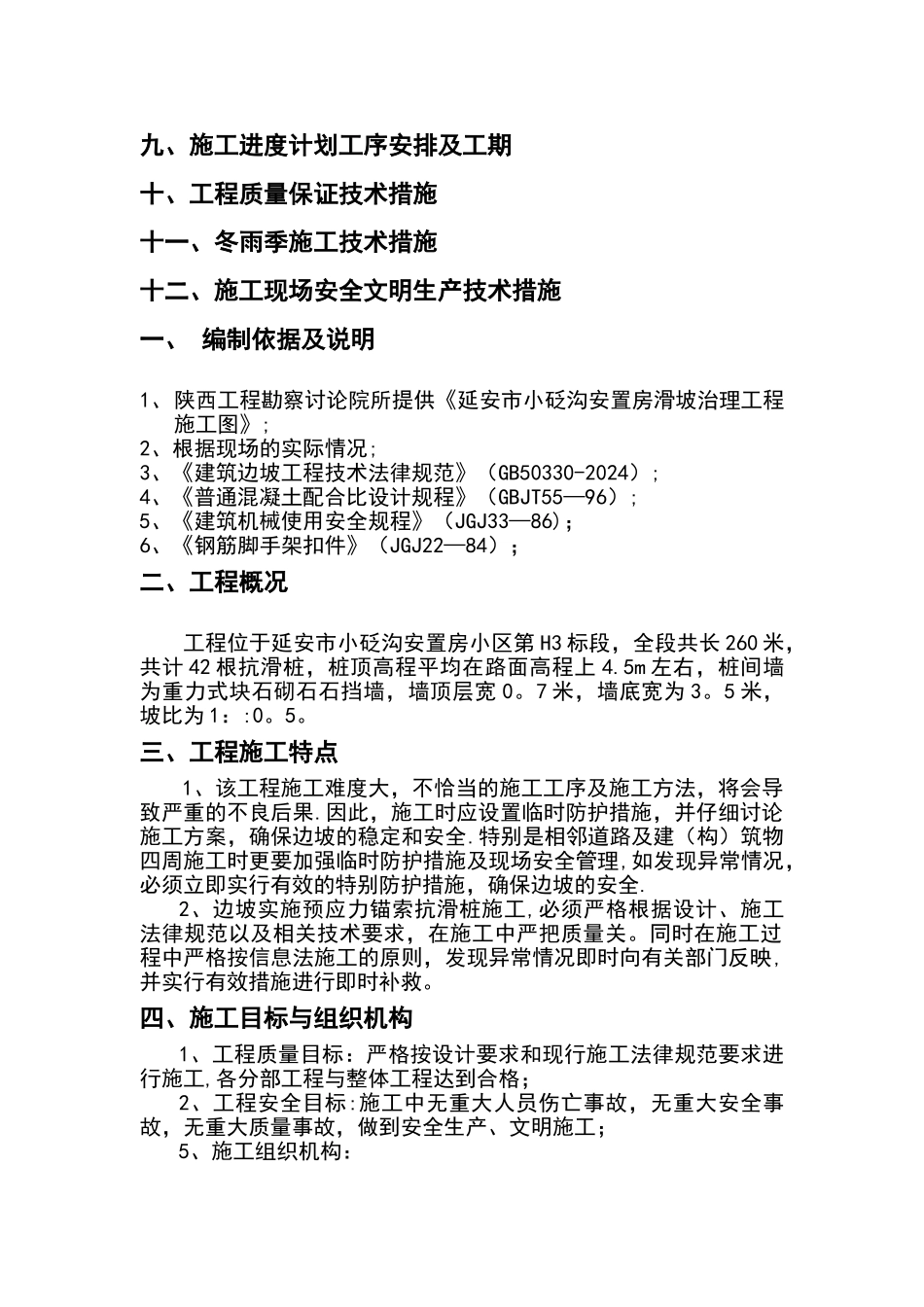

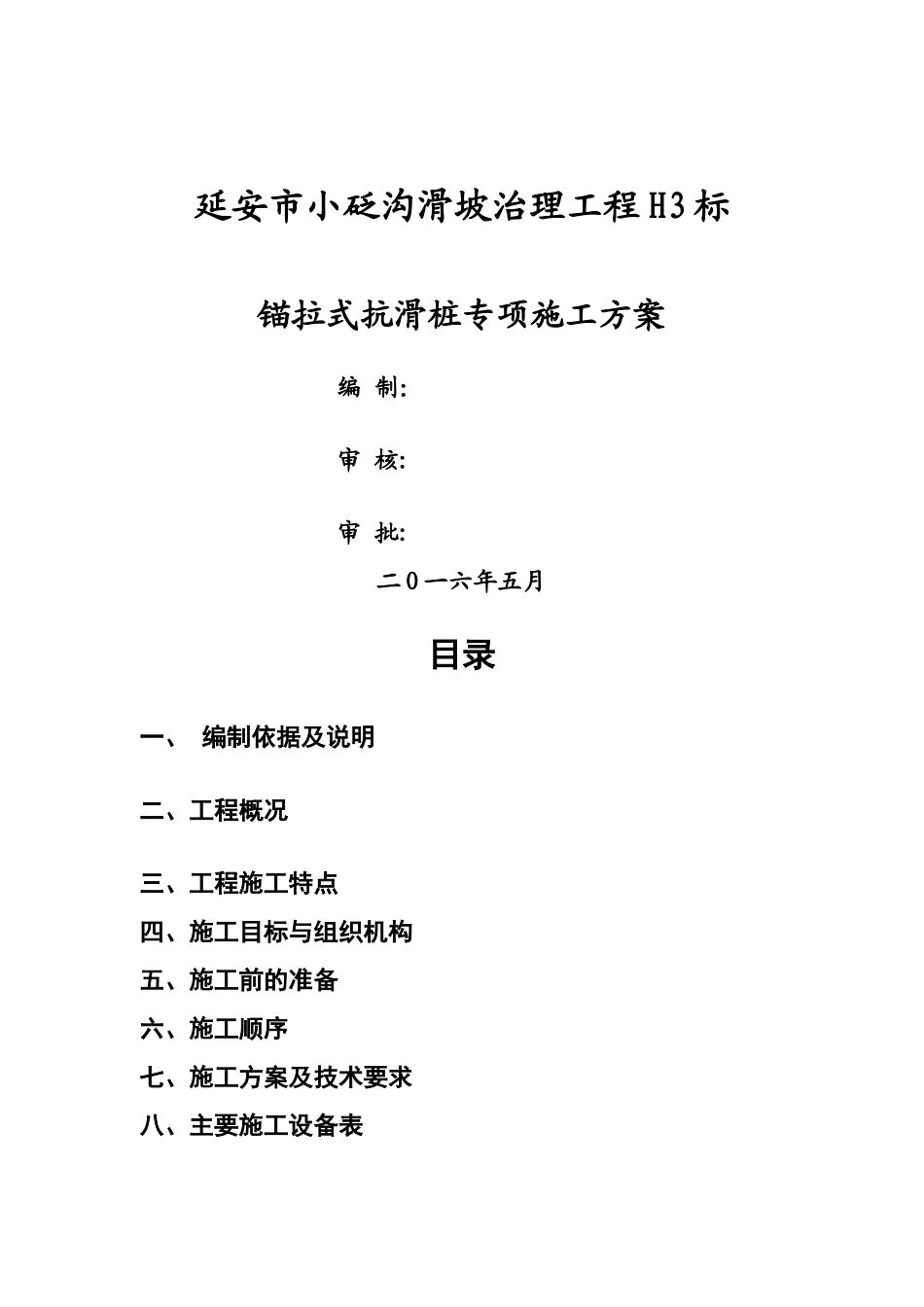

延安市小砭沟滑坡治理工程 H3 标锚拉式抗滑桩专项施工方案编 制:审 核:审 批:二 O 一六年五月目录一、 编制依据及说明二、工程概况三、工程施工特点四、施工目标与组织机构五、施工前的准备六、施工顺序七、施工方案及技术要求八、主要施工设备表九、施工进度计划工序安排及工期十、工程质量保证技术措施十一、冬雨季施工技术措施十二、施工现场安全文明生产技术措施一、 编制依据及说明1、陕西工程勘察讨论院所提供《延安市小砭沟安置房滑坡治理工程施工图》;2、根据现场的实际情况;3、《建筑边坡工程技术法律规范》(GB50330-2024);4、《普通混凝土配合比设计规程》(GBJT55—96);5、《建筑机械使用安全规程》(JGJ33—86);6、《钢筋脚手架扣件》(JGJ22—84);二、工程概况工程位于延安市小砭沟安置房小区第 H3 标段,全段共长 260 米,共计 42 根抗滑桩,桩顶高程平均在路面高程上 4
5m 左右,桩间墙为重力式块石砌石石挡墙,墙顶层宽 0
7 米,墙底宽为 3
5 米,坡比为 1::0
三、工程施工特点1、该工程施工难度大,不恰当的施工工序及施工方法,将会导致严重的不良后果
因此,施工时应设置临时防护措施,并仔细讨论施工方案,确保边坡的稳定和安全
特别是相邻道路及建(构)筑物四周施工时更要加强临时防护措施及现场安全管理,如发现异常情况,必须立即实行有效的特别防护措施,确保边坡的安全
2、边坡实施预应力锚索抗滑桩施工,必须严格根据设计、施工法律规范以及相关技术要求,在施工中严把质量关
同时在施工过程中严格按信息法施工的原则,发现异常情况即时向有关部门反映,并实行有效措施进行即时补救

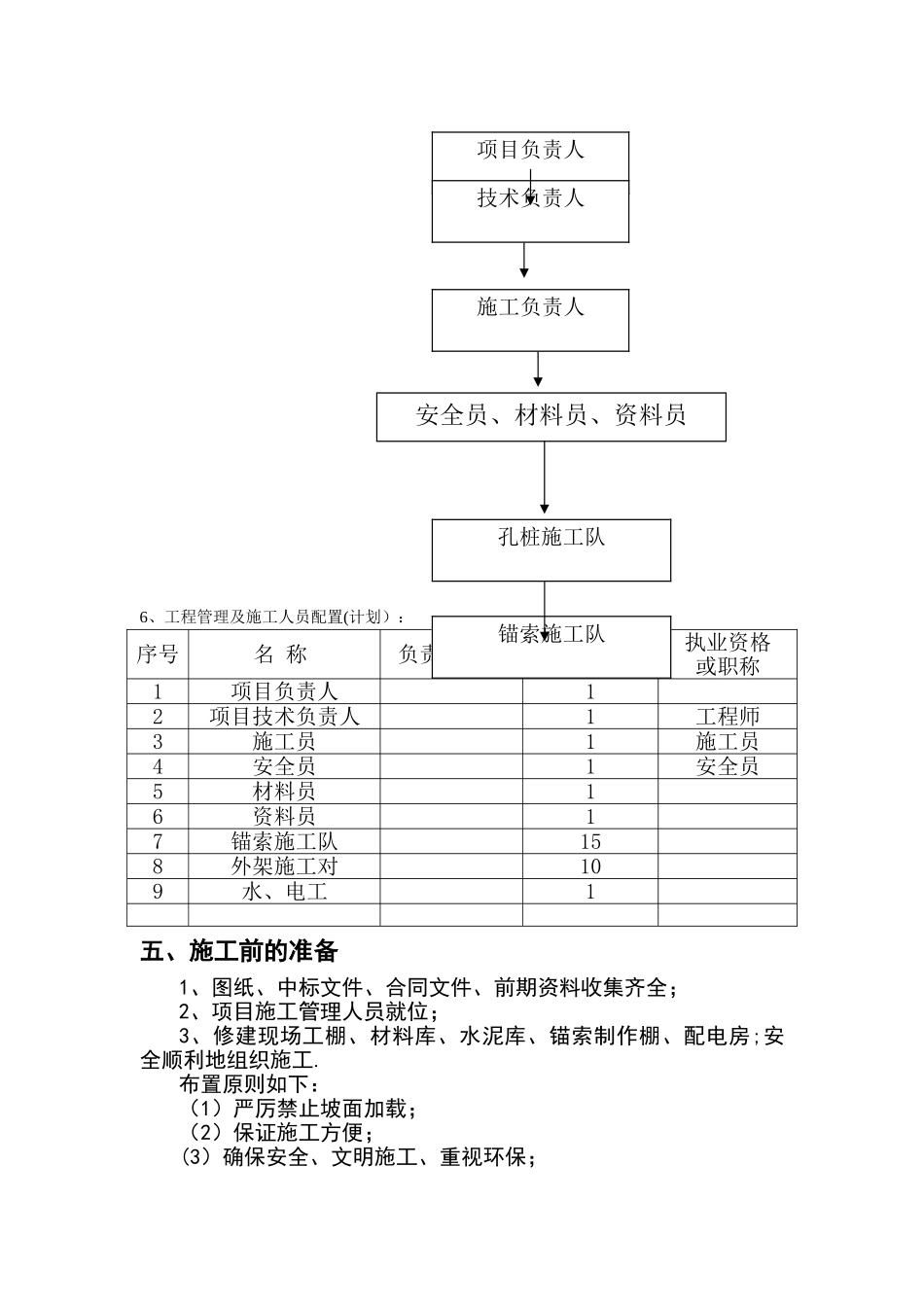

四、施工目标与组织机构1、工程质量目标:严格按设计要求和现行施工法律规范要求进行施工,各分部工程与整体工程达到合格;2、工程安全目标:施工中无重大人员伤亡事故,无重大安全事故,
