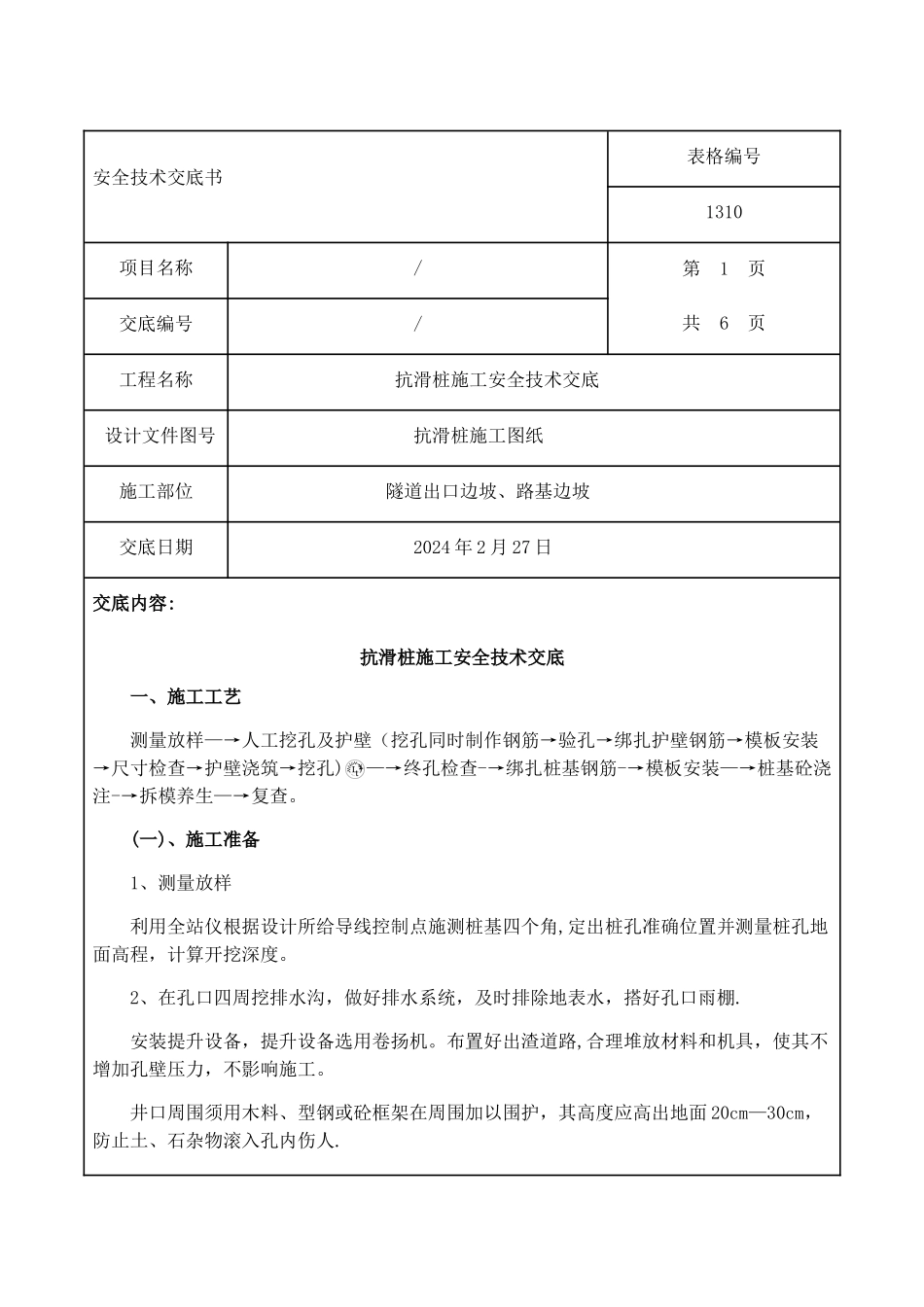

安全技术交底书表格编号1310项目名称/第 1 页共 6 页交底编号/工程名称 抗滑桩施工安全技术交底设计文件图号 抗滑桩施工图纸 施工部位 隧道出口边坡、路基边坡交底日期 2024 年 2 月 27 日交底内容:抗滑桩施工安全技术交底一、施工工艺 测量放样—→人工挖孔及护壁(挖孔同时制作钢筋→验孔→绑扎护壁钢筋→模板安装→尺寸检查→护壁浇筑→挖孔)—→终孔检查-→绑扎桩基钢筋-→模板安装—→桩基砼浇注-→拆模养生—→复查
(一)、施工准备 1、测量放样 利用全站仪根据设计所给导线控制点施测桩基四个角,定出桩孔准确位置并测量桩孔地面高程,计算开挖深度
2、在孔口四周挖排水沟,做好排水系统,及时排除地表水,搭好孔口雨棚
安装提升设备,提升设备选用卷扬机
布置好出渣道路,合理堆放材料和机具,使其不增加孔壁压力,不影响施工
井口周围须用木料、型钢或砼框架在周围加以围护,其高度应高出地面 20cm—30cm,防止土、石杂物滚入孔内伤人

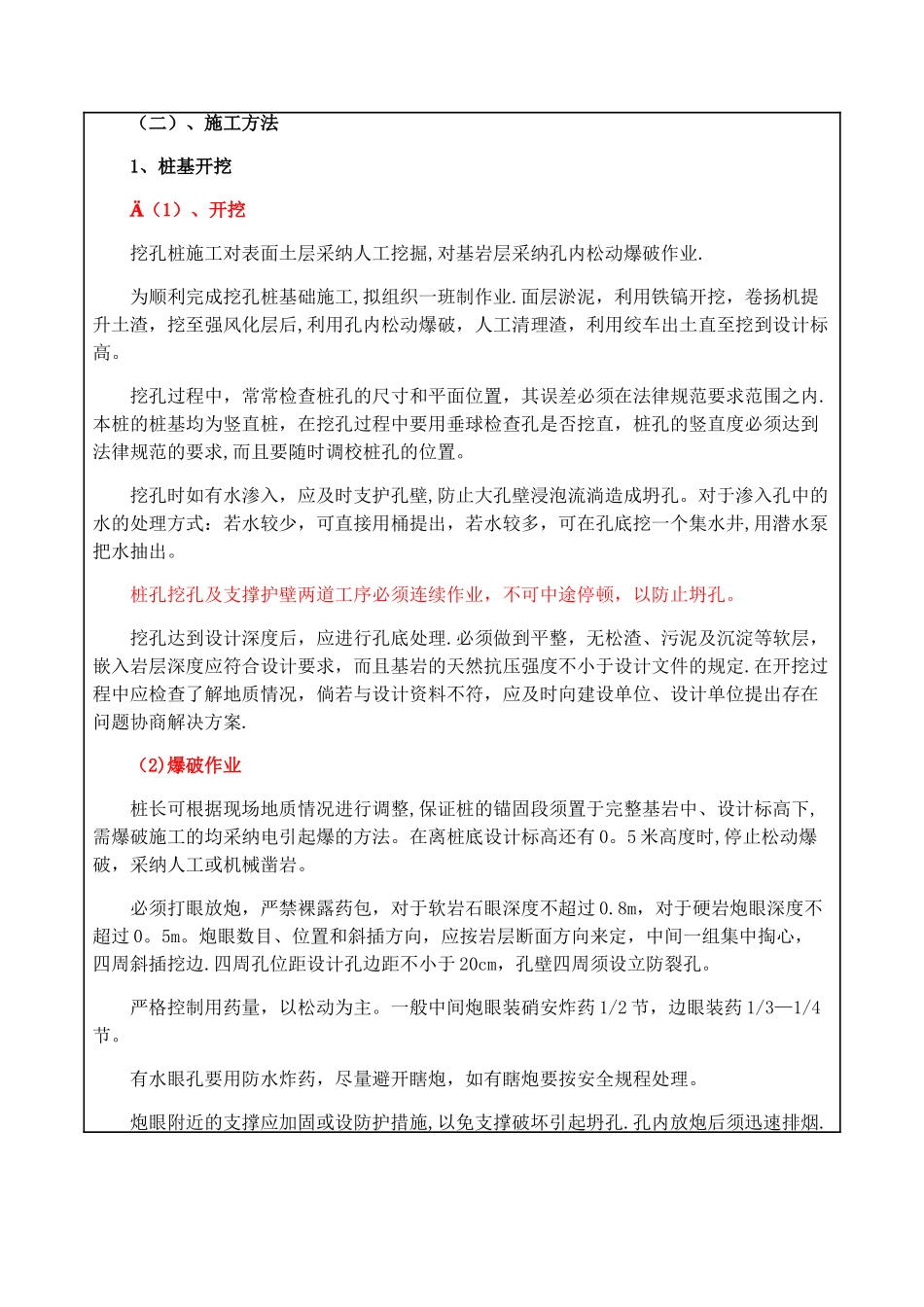

(二)、施工方法1、桩基开挖 (1)、开挖挖孔桩施工对表面土层采纳人工挖掘,对基岩层采纳孔内松动爆破作业
为顺利完成挖孔桩基础施工,拟组织一班制作业
面层淤泥,利用铁镐开挖,卷扬机提升土渣,挖至强风化层后,利用孔内松动爆破,人工清理渣,利用绞车出土直至挖到设计标高
挖孔过程中,常常检查桩孔的尺寸和平面位置,其误差必须在法律规范要求范围之内
本桩的桩基均为竖直桩,在挖孔过程中要用垂球检查孔是否挖直,桩孔的竖直度必须达到法律规范的要求,而且要随时调校桩孔的位置
挖孔时如有水渗入,应及时支护孔壁,防止大孔壁浸泡流淌造成坍孔
对于渗入孔中的水的处理方式:若水较少,可直接用桶提出,若水较多,可在孔底挖一个集水井,用潜水泵把水抽出
桩孔挖孔及支撑护壁两道工序必须连续作业,不可中途停顿,以防止坍孔

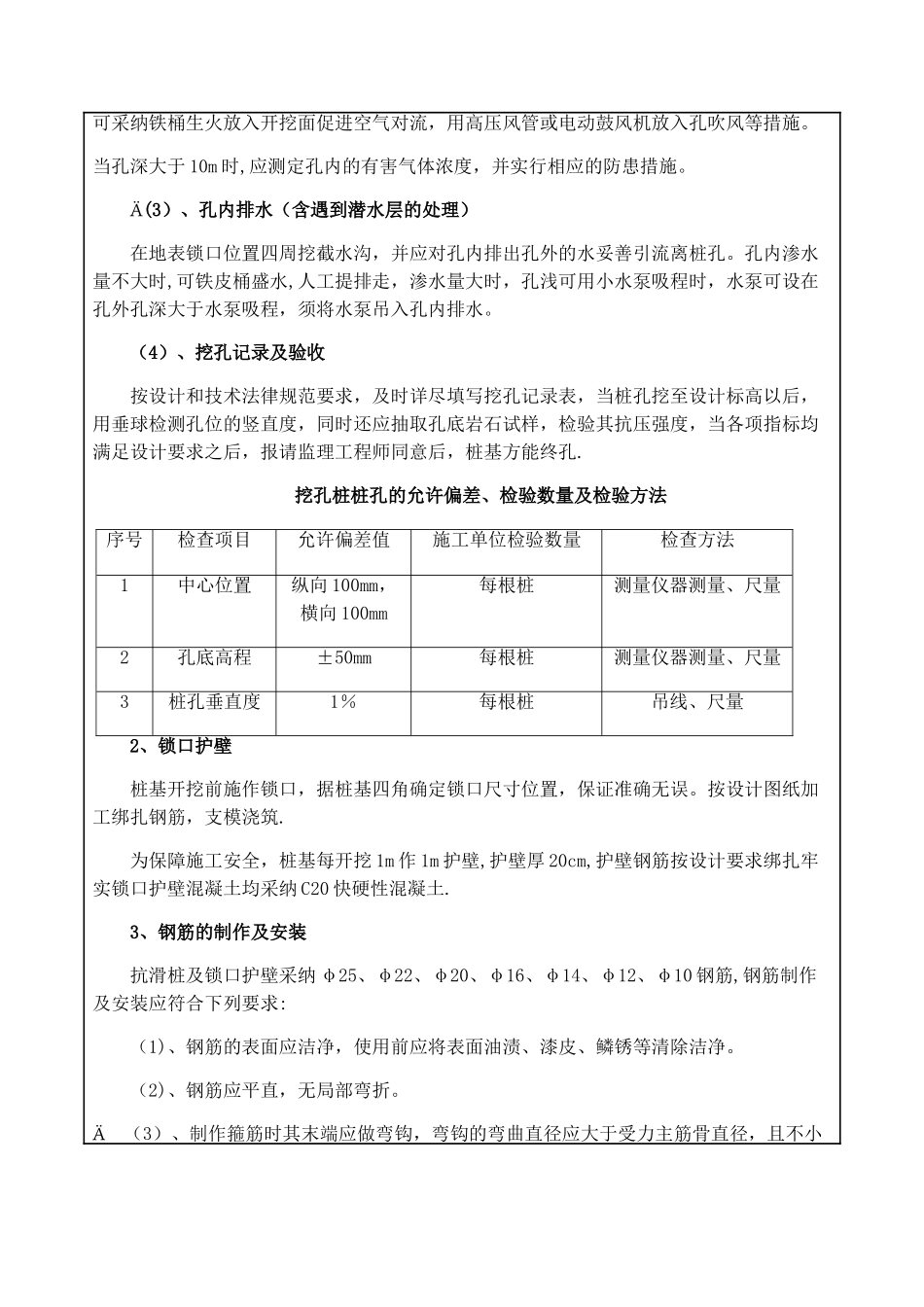

挖孔达到设计深度后,应进行孔底处理
