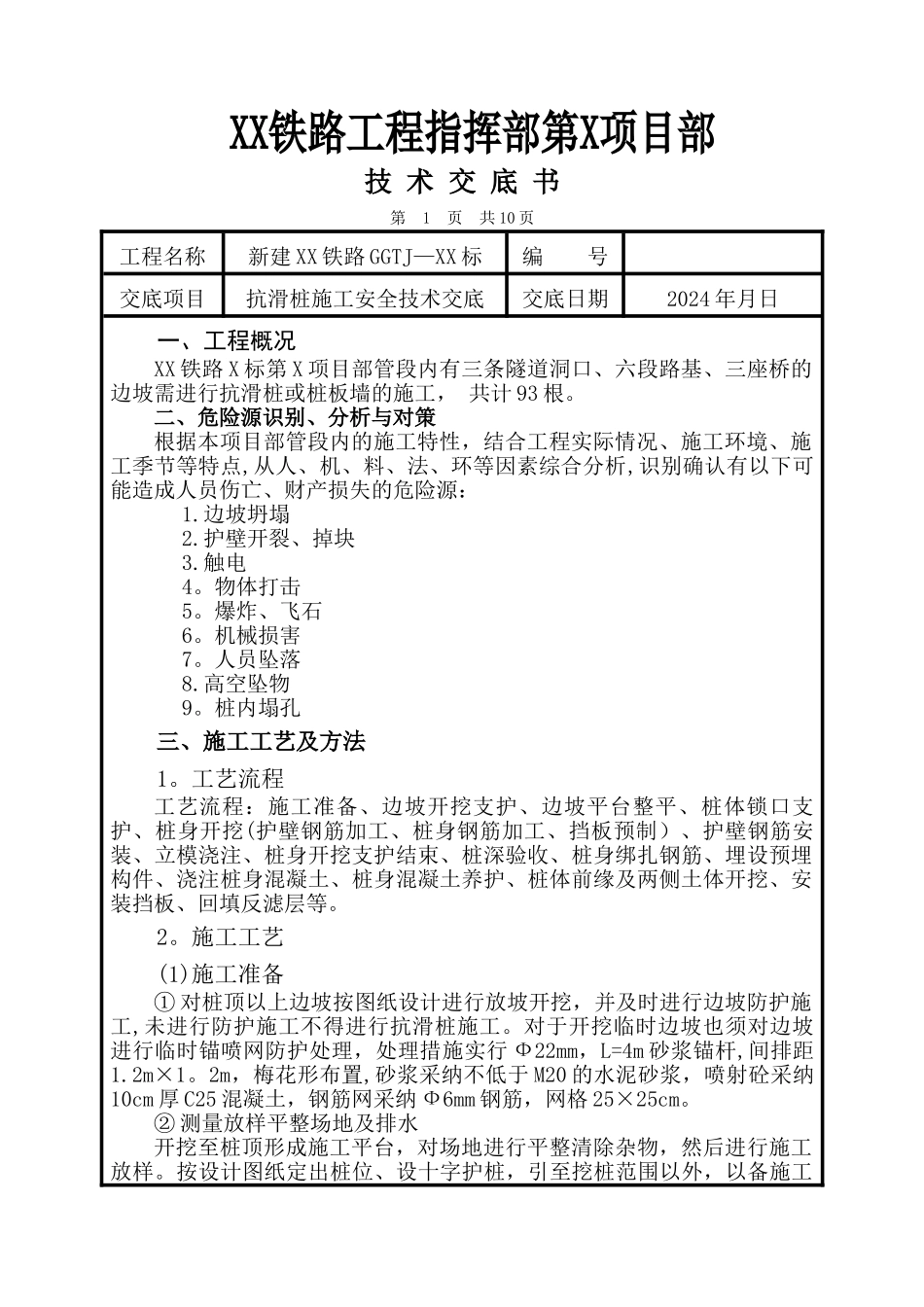

技 术 交 底 书第 1 页 共 10 页工程名称新建 XX 铁路 GGTJ—XX 标编 号交底项目抗滑桩施工安全技术交底交底日期2024 年月日一、工程概况XX 铁路 X 标第 X 项目部管段内有三条隧道洞口、六段路基、三座桥的边坡需进行抗滑桩或桩板墙的施工, 共计 93 根
二、危险源识别、分析与对策根据本项目部管段内的施工特性,结合工程实际情况、施工环境、施工季节等特点,从人、机、料、法、环等因素综合分析,识别确认有以下可能造成人员伤亡、财产损失的危险源:1
护壁开裂、掉块3
爆炸、飞石6

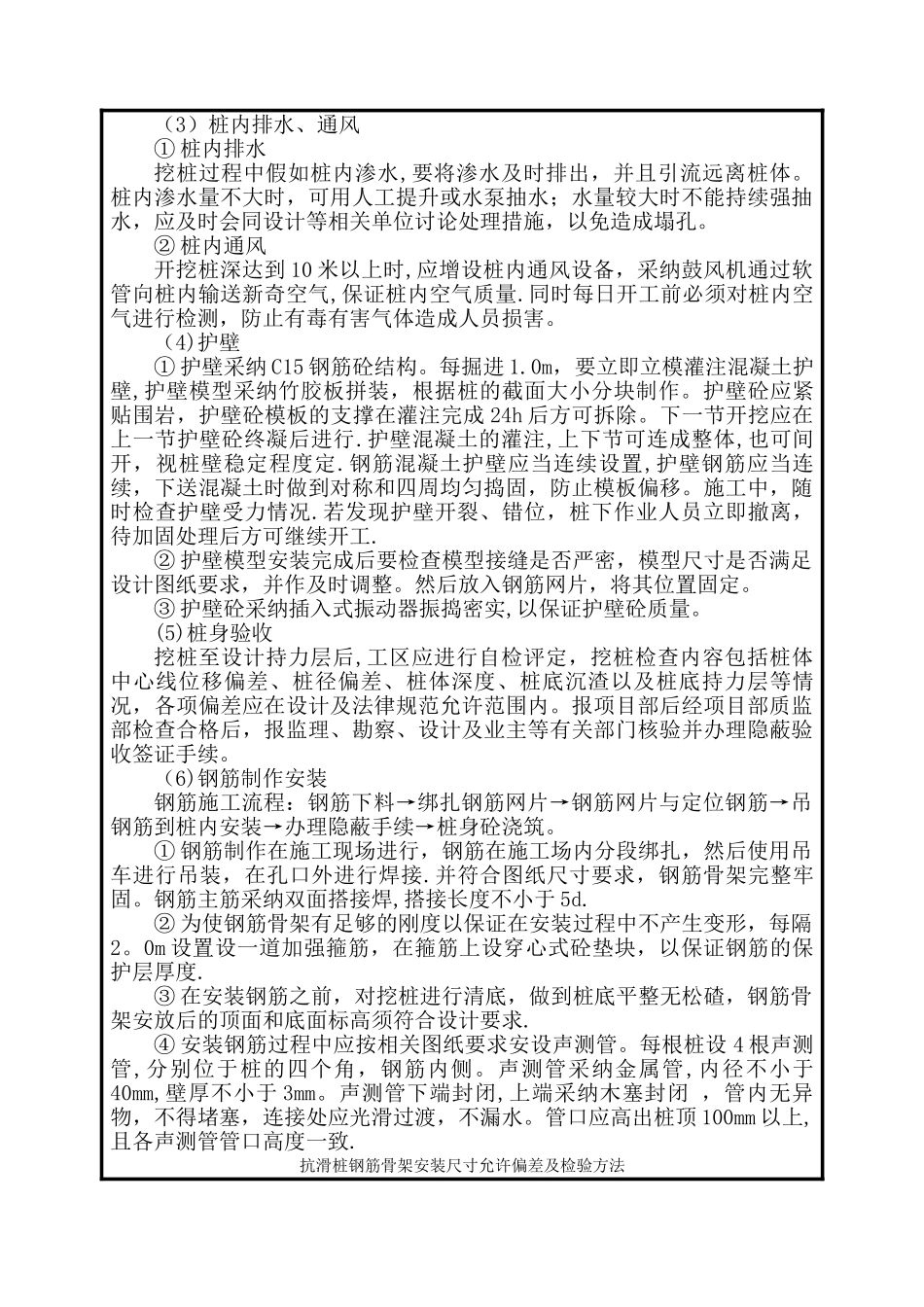

桩内塌孔三、施工工艺及方法1
工艺流程工艺流程:施工准备、边坡开挖支护、边坡平台整平、桩体锁口支护、桩身开挖(护壁钢筋加工、桩身钢筋加工、挡板预制)、护壁钢筋安装、立模浇注、桩身开挖支护结束、桩深验收、桩身绑扎钢筋、埋设预埋构件、浇注桩身混凝土、桩身混凝土养护、桩体前缘及两侧土体开挖、安装挡板、回填反滤层等
施工工艺(1)施工准备① 对桩顶以上边坡按图纸设计进行放坡开挖,并及时进行边坡防护施工,未进行防护施工不得进行抗滑桩施工
对于开挖临时边坡也须对边坡进行临时锚喷网防护处理,处理措施实行 Ф22mm,L=4m 砂浆锚杆,间排距1
2m,梅花形布置,砂浆采纳不低于 M20 的水泥砂浆,喷射砼采纳10cm 厚 C25 混凝土,钢筋网采纳 Ф6mm 钢筋,网格 25×25cm
② 测量放样平整场地及排水开挖至桩顶形成施工平台,对场地进行平整清除杂物,然后进行施工放样
按设计图纸定出桩位、设十字护桩,引至挖桩范围以外,以备施工中校核桩位
四周应挖好排水沟;桩体四周设置地表截、排水及防渗设施做好排水准备,如拦水坎,雨季施工期间,必须搭设雨棚
备好井下排水、通风、照明设备

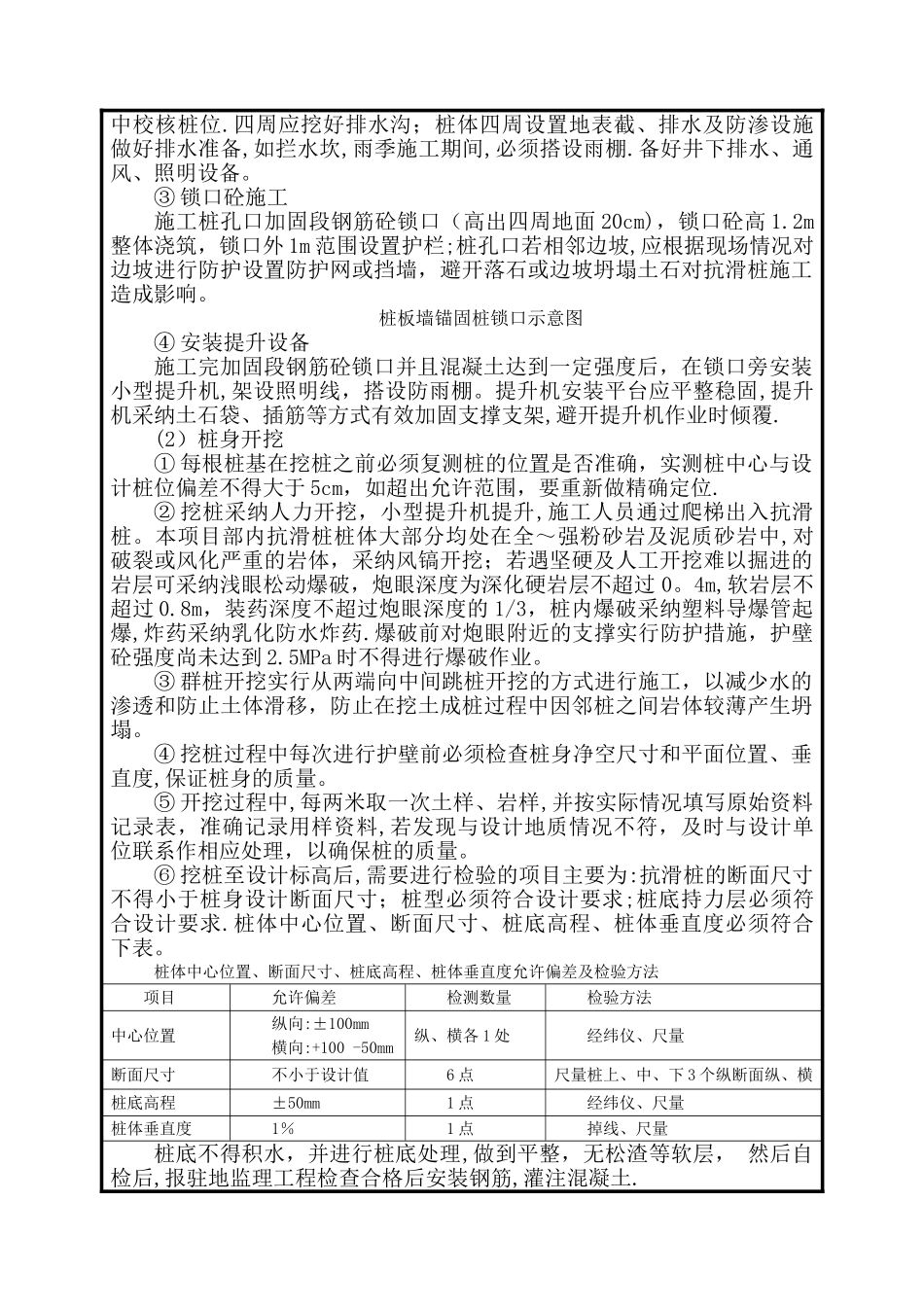

③ 锁口砼施工施工桩孔口加固段钢筋砼锁
