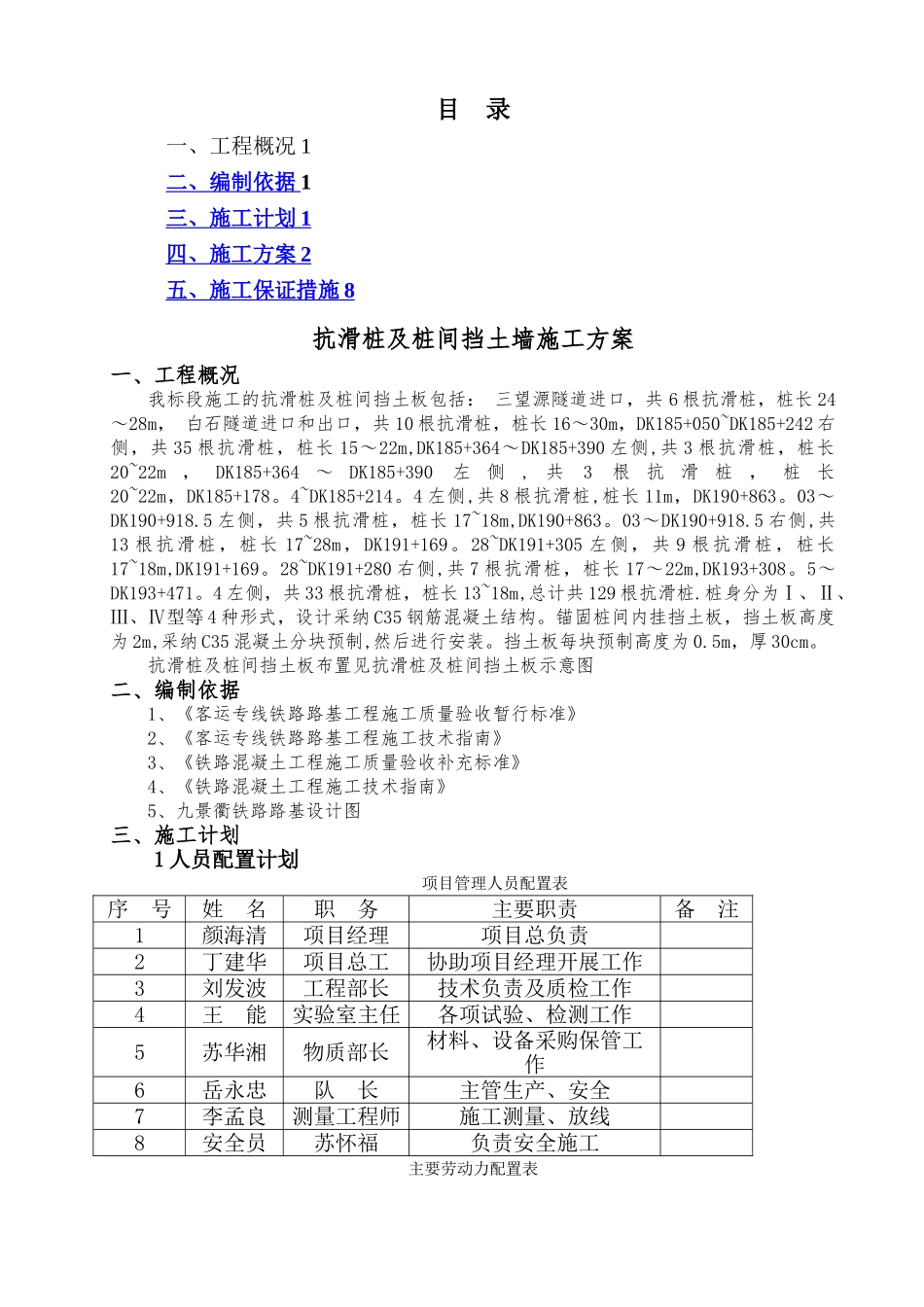

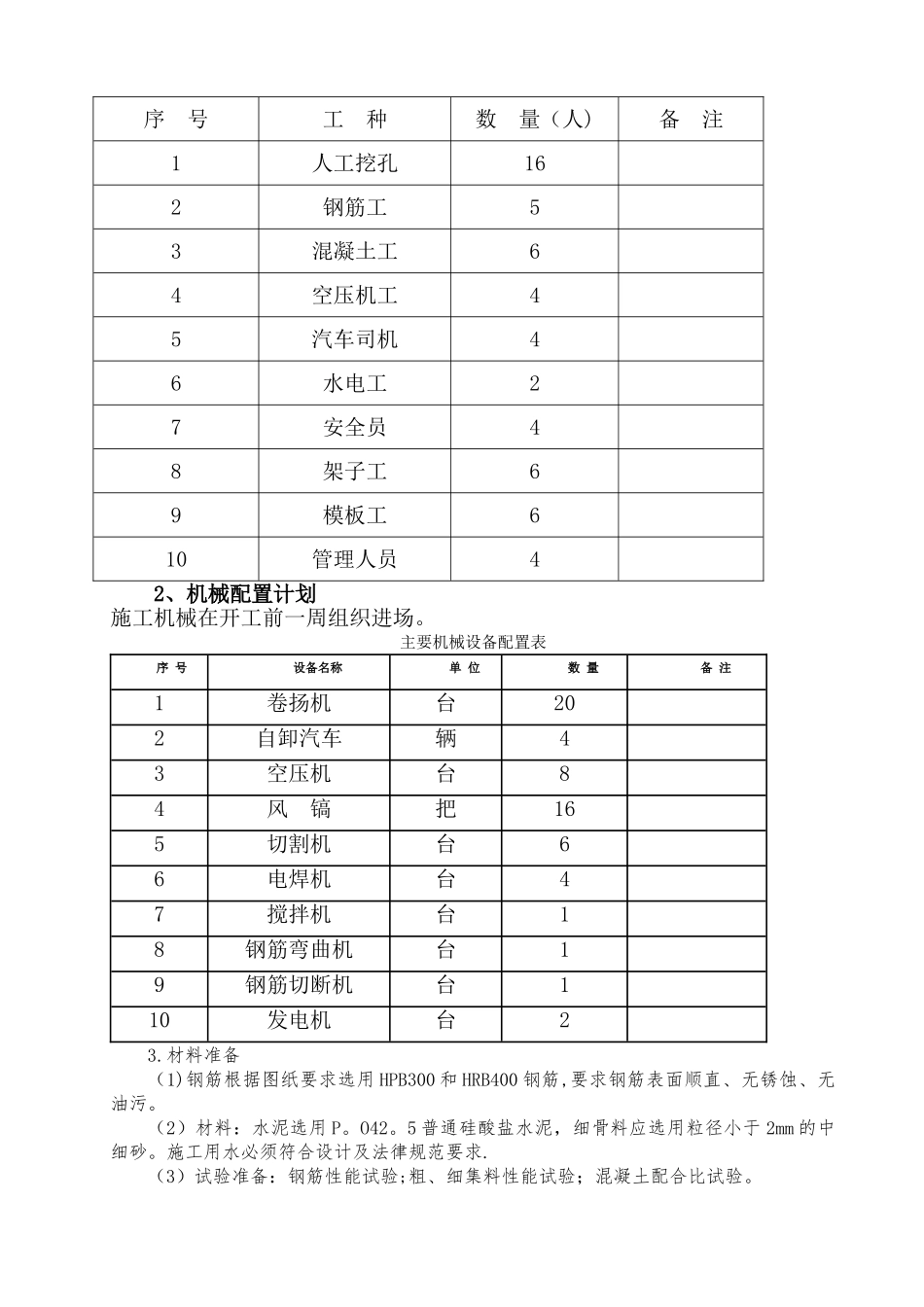

抗滑桩及桩间挡土板施工方案编制:审核:审批:目 录一、工程概况 1二、编制依据 1三、施工计划 1 四、施工方案 2 五、施工保证措施 8 抗滑桩及桩间挡土墙施工方案一、工程概况我标段施工的抗滑桩及桩间挡土板包括: 三望源隧道进口,共 6 根抗滑桩,桩长 24~28m, 白石隧道进口和出口,共 10 根抗滑桩,桩长 16~30m,DK185+050~DK185+242 右侧,共 35 根抗滑桩,桩长 15~22m,DK185+364~DK185+390 左侧,共 3 根抗滑桩,桩长20~22m,DK185+364~DK185+390左侧,共3根抗滑桩,桩长20~22m,DK185+178。4~DK185+214。4 左侧,共 8 根抗滑桩,桩长 11m,DK190+863。03~DK190+918.5 左侧,共 5 根抗滑桩,桩长 17~18m,DK190+863。03~DK190+918.5 右侧,共13 根抗滑桩,桩长 17~28m,DK191+169。28~DK191+305 左侧,共 9 根抗滑桩,桩长17~18m,DK191+169。28~DK191+280 右侧,共 7 根抗滑桩,桩长 17~22m,DK193+308。5~DK193+471。4 左侧,共 33 根抗滑桩,桩长 13~18m,总计共 129 根抗滑桩.桩身分为Ⅰ、Ⅱ、Ⅲ、Ⅳ型等 4 种形式,设计采纳 C35 钢筋混凝土结构。锚固桩间内挂挡土板,挡土板高度为 2m,采纳 C35 混凝土分块预制,然后进行安装。挡土板每块预制高度为 0.5m,厚 30cm。抗滑桩及桩间挡土板布置见抗滑桩及桩间挡土板示意图二、编制依据1、《客运专线铁路路基工程施工质量验收暂行标准》2、《客运专线铁路路基工程施工技术指南》3、《铁路混凝土工程施工质量验收补充标准》4、《铁路混凝土工程施工技术指南》5、九景衢铁路路基设计图三、施工计划1 人员配置计划项目管理人员配置表序 号姓 名职 务主要职责备 注1颜海清项目经理项目总负责2丁建华项目总工协助项目经理开展工作3刘发波工程部长技术负责及质检工作4王 能实验室主任各项试验、检测工作5苏华湘物质部长材料、设备采购保管工作6岳永忠队 长主管生产、安全7李孟良测量工程师施工测量、放线8安全员苏怀福负责安全施工主要劳动力配置表序 号工 种数 量(人)备 注1人工挖孔162钢筋工53混凝土工64空压机工45汽车司机46水电工27安全员48架子工69模板工610管理人员42、机械配置计划施工机械在开工前一周组织进场。主要机械设备配置表序 号设备名称单 位数 量备 注1卷扬机台202自卸汽车辆43空压机台84风 镐把165切割机台66电焊机台47搅拌机台18钢筋弯曲机台19钢筋切断机台110发电机台23.材料准备(1)钢筋根据图纸...
