电脑桌面
添加小米粒文库到电脑桌面
安装后可以在桌面快捷访问

护脚墙施工方案.doc

护脚墙施工方案.doc_第1页
1/4
护脚墙施工方案.doc_第2页
2/4
护脚墙施工方案.doc_第3页
3/4

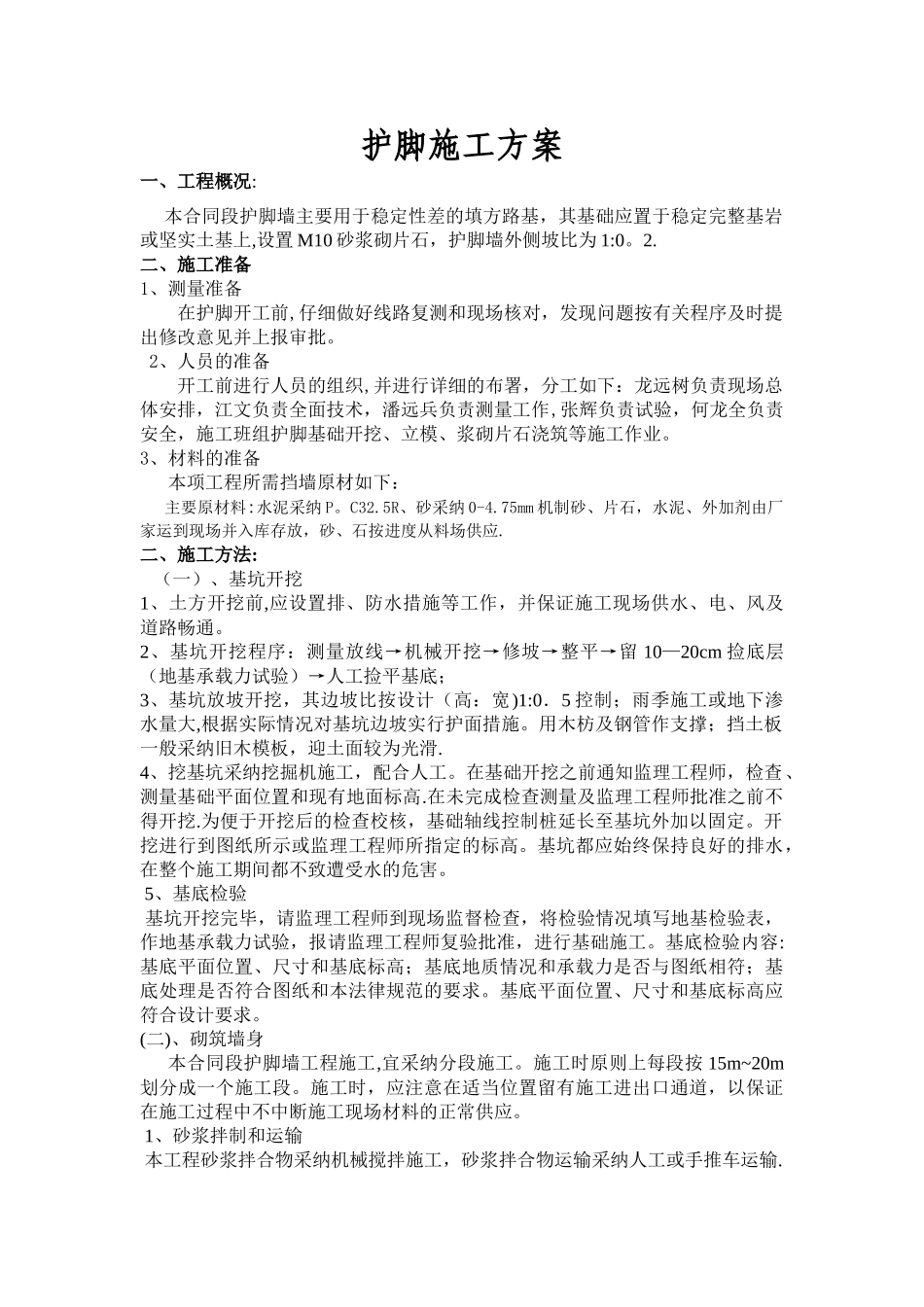

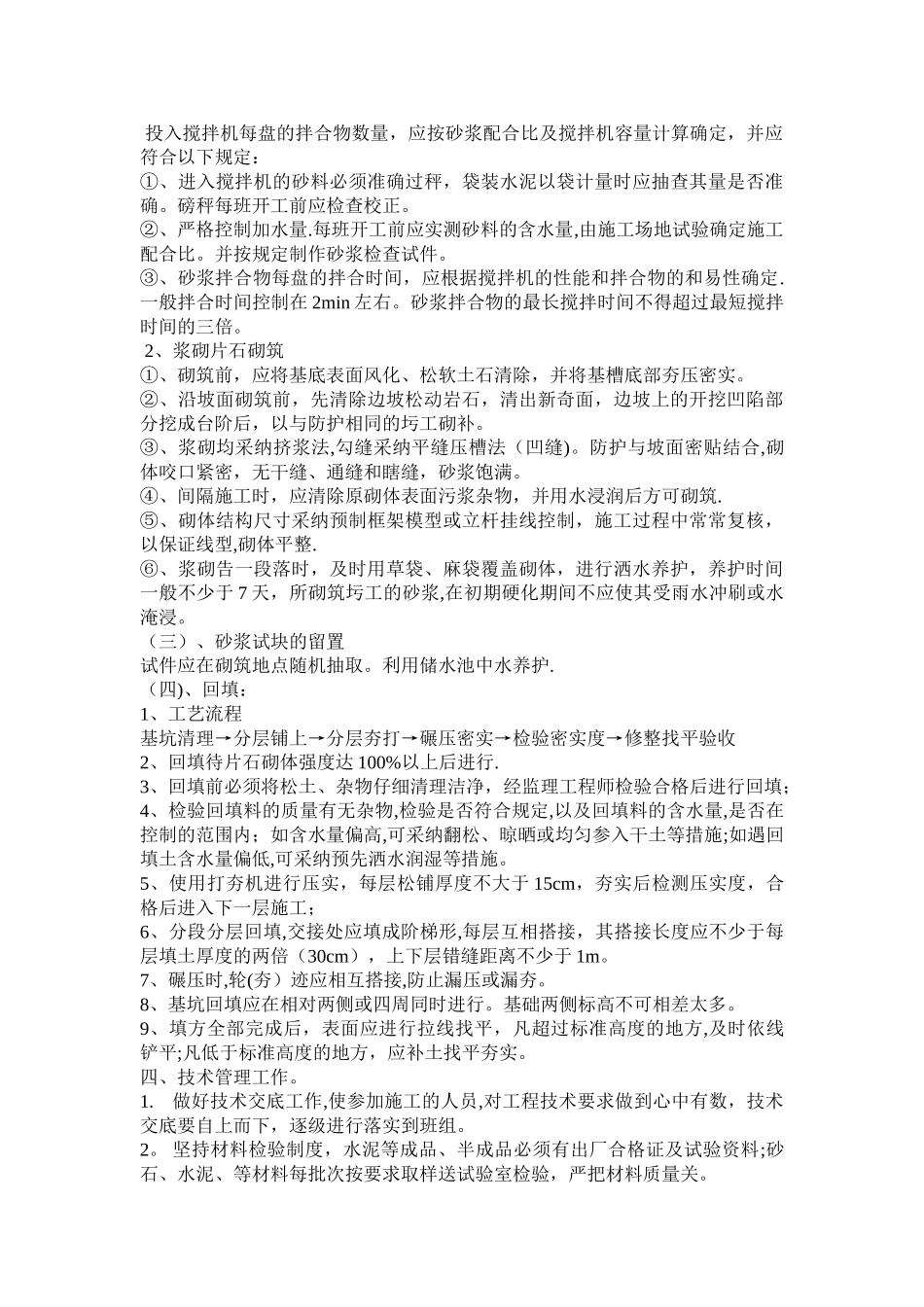

护脚施工方案一、工程概况: 本合同段护脚墙主要用于稳定性差的填方路基,其基础应置于稳定完整基岩或坚实土基上,设置 M10 砂浆砌片石,护脚墙外侧坡比为 1:0。2.二、施工准备1、测量准备 在护脚开工前,仔细做好线路复测和现场核对,发现问题按有关程序及时提出修改意见并上报审批。2、人员的准备开工前进行人员的组织,并进行详细的布署,分工如下:龙远树负责现场总体安排,江文负责全面技术,潘远兵负责测量工作,张辉负责试验,何龙全负责安全,施工班组护脚基础开挖、立模、浆砌片石浇筑等施工作业。3、材料的准备本项工程所需挡墙原材如下:主要原材料:水泥采纳 P。C32.5R、砂采纳 0-4.75mm 机制砂、片石,水泥、外加剂由厂家运到现场并入库存放,砂、石按进度从料场供应.二、施工方法: (一)、基坑开挖1、土方开挖前,应设置排、防水措施等工作,并保证施工现场供水、电、风及道路畅通。2、基坑开挖程序:测量放线→机械开挖→修坡→整平→留 10—20cm 捡底层(地基承载力试验)→人工捡平基底;3、基坑放坡开挖,其边坡比按设计(高:宽)1:0.5 控制;雨季施工或地下渗水量大,根据实际情况对基坑边坡实行护面措施。用木枋及钢管作支撑;挡土板一般采纳旧木模板,迎土面较为光滑.4、挖基坑采纳挖掘机施工,配合人工。在基础开挖之前通知监理工程师,检查、测量基础平面位置和现有地面标高.在未完成检查测量及监理工程师批准之前不得开挖.为便于开挖后的检查校核,基础轴线控制桩延长至基坑外加以固定。开挖进行到图纸所示或监理工程师所指定的标高。基坑都应始终保持良好的排水,在整个施工期间都不致遭受水的危害。 5、基底检验 基坑开挖完毕,请监理工程师到现场监督检查,将检验情况填写地基检验表,作地基承载力试验,报请监理工程师复验批准,进行基础施工。基底检验内容:基底平面位置、尺寸和基底标高;基底地质情况和承载力是否与图纸相符;基底处理是否符合图纸和本法律规范的要求。基底平面位置、尺寸和基底标高应符合设计要求。(二)、砌筑墙身本合同段护脚墙工程施工,宜采纳分段施工。施工时原则上每段按 15m~20m划分成一个施工段。施工时,应注意在适当位置留有施工进出口通道,以保证在施工过程中不中断施工现场材料的正常供应。 1、砂浆拌制和运输 本工程砂浆拌合物采纳机械搅拌施工,砂浆拌合物运输采纳人工或手推车运输. 投入搅拌机每盘的拌合物数量,应按砂浆配合比及搅拌机容量计算确定,并应符合以下规定...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

护脚墙施工方案.doc

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
