排水沟施工方案(一)施工准备 排水沟工程施工前,应进行详细的设计
充分作好料场、拌和场等施工场地的布置以及施工用电、用水、道路和机具设备的准备工作
应对试验和施工的设备进行检测和试运行,如不符合要求,应予更换或调整
还应作好永久性和必要的临时性排水设施,确保衬砌沟床符合施工要求
(二)土石方工程施工 排水沟基础开挖为石方地段,根据排水沟设计图纸尺寸开挖
1、排水沟放样 石方工程施工前,应进行排水沟施工放样
首先,用全站仪定出排水沟的中心控制线
中心桩在直线段每 50m 一个
曲线段 20m 一个桩,误差不超过 1/1000
其次,按四等水准要求控制高程,闭合精度要求控制在20mm
每 200m 留一个临时高程控制点
最后,根据中心线和高程控制点,放样出排水沟底脚线和沟口线共四条控制线
2、排水沟开挖 人工配合空压机及大、小型挖机开挖,先用大挖机破裂,然后风镐对局部大挖机不能处理的位置进行破裂,小型挖机将破裂石头挖出
(三)原材料及砼配合比 排水沟根据设计图纸采纳 C20 商品混凝土浇筑

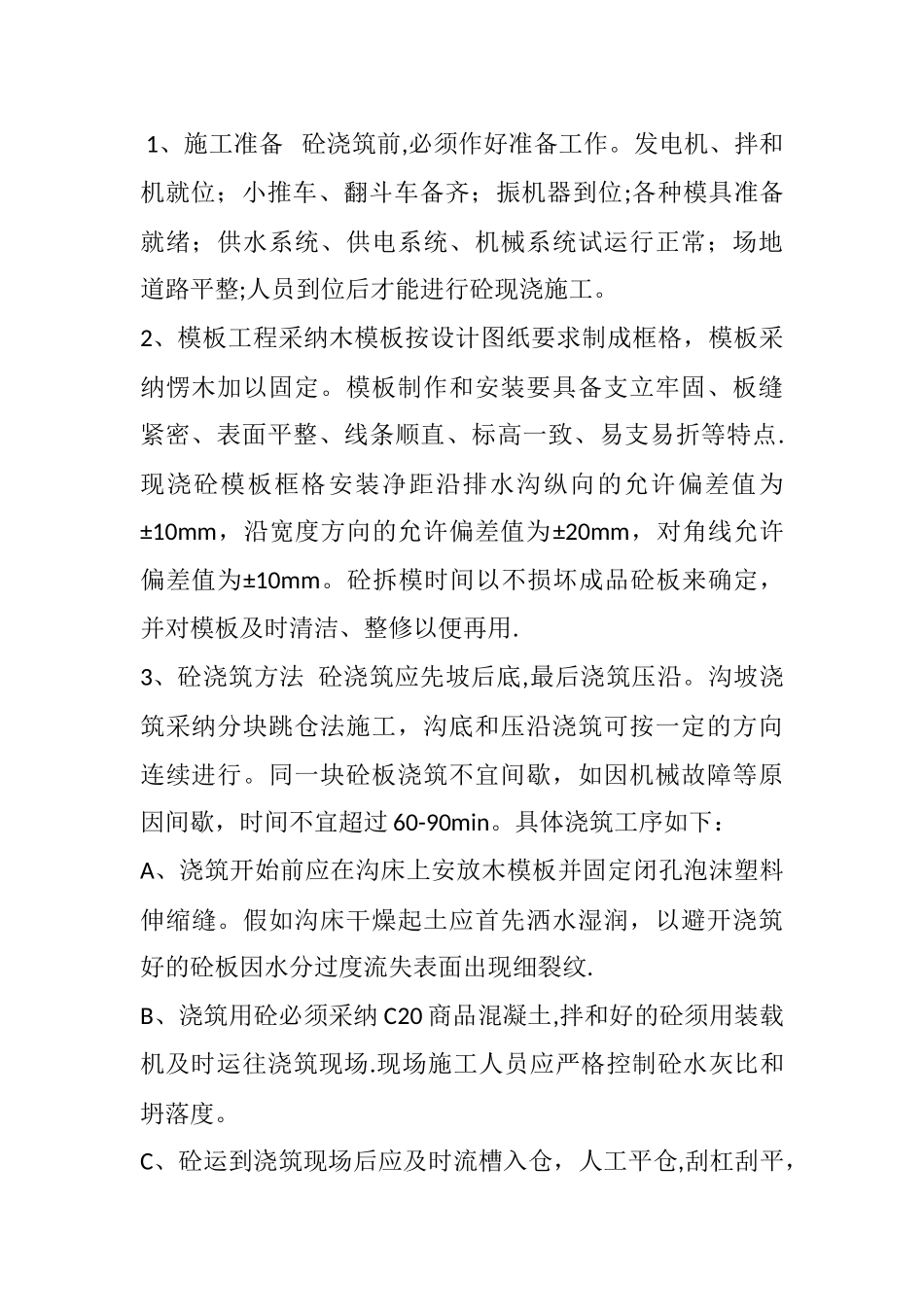

(四)砼排水沟现浇施工 1、施工准备 砼浇筑前,必须作好准备工作
发电机、拌和机就位;小推车、翻斗车备齐;振机器到位;各种模具准备就绪;供水系统、供电系统、机械系统试运行正常;场地道路平整;人员到位后才能进行砼现浇施工
2、模板工程采纳木模板按设计图纸要求制成框格,模板采纳愣木加以固定
模板制作和安装要具备支立牢固、板缝紧密、表面平整、线条顺直、标高一致、易支易折等特点
现浇砼模板框格安装净距沿排水沟纵向的允许偏差值为±10mm,沿宽度方向的允许偏差值为±20mm,对角线允许偏差值为±10mm
砼拆模时间以不损坏成品砼板来确定,并对模板及时清洁、整修以便再用
3、砼浇筑方法 砼浇筑应先坡后底,最后浇筑压沿

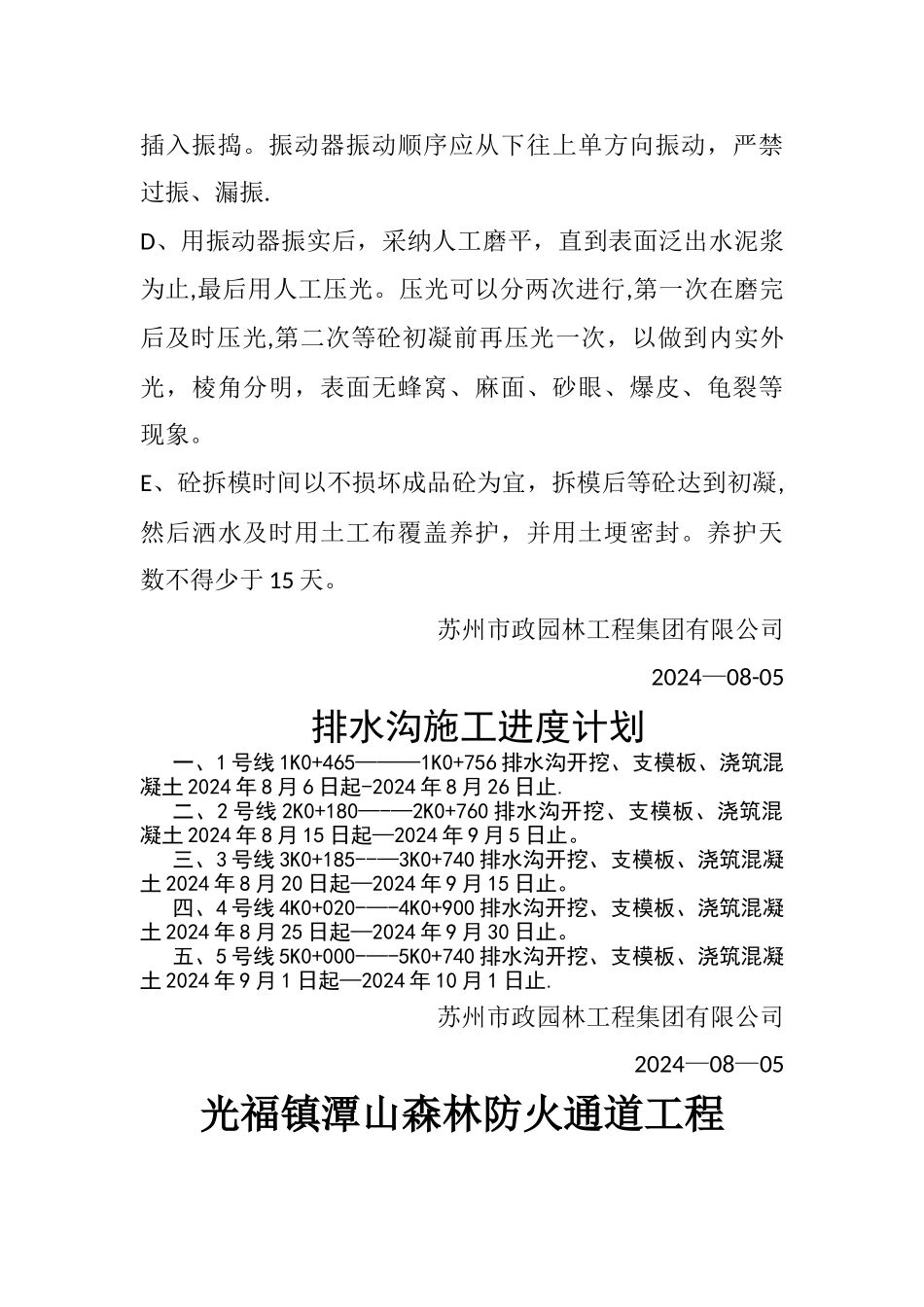

沟坡浇筑采纳分块跳仓法施工,沟底和压沿浇筑可按一定的方向连续进行
