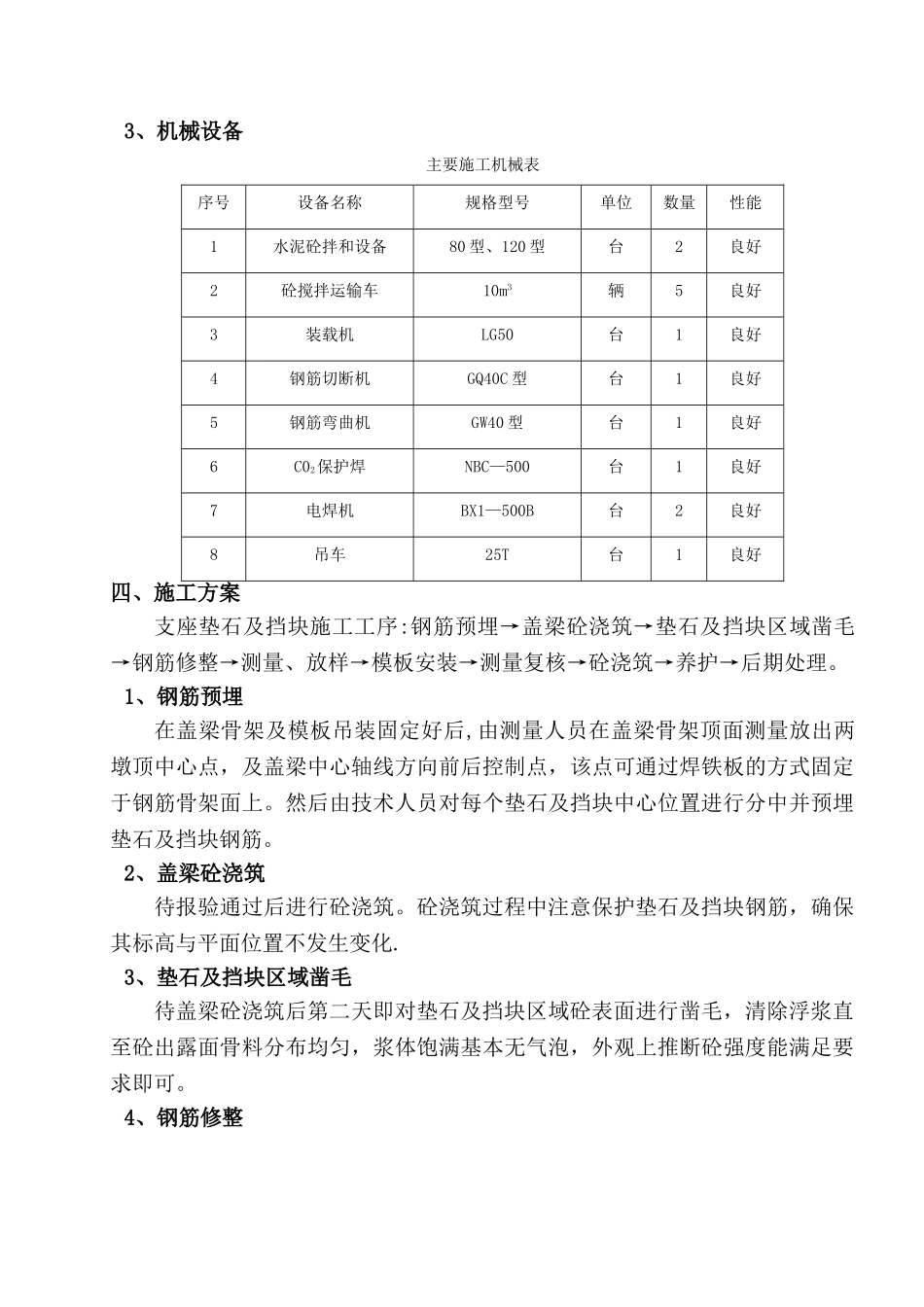

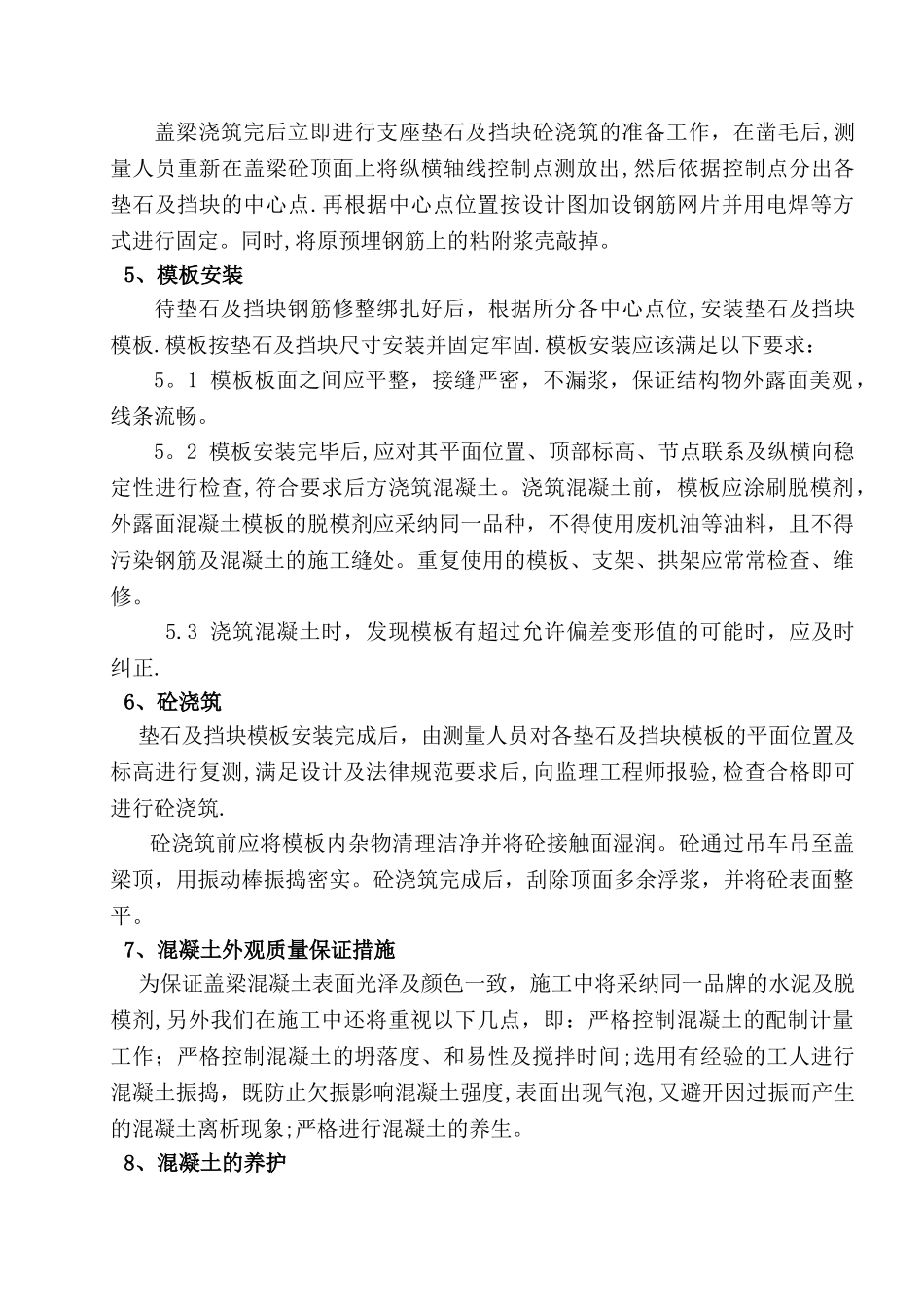

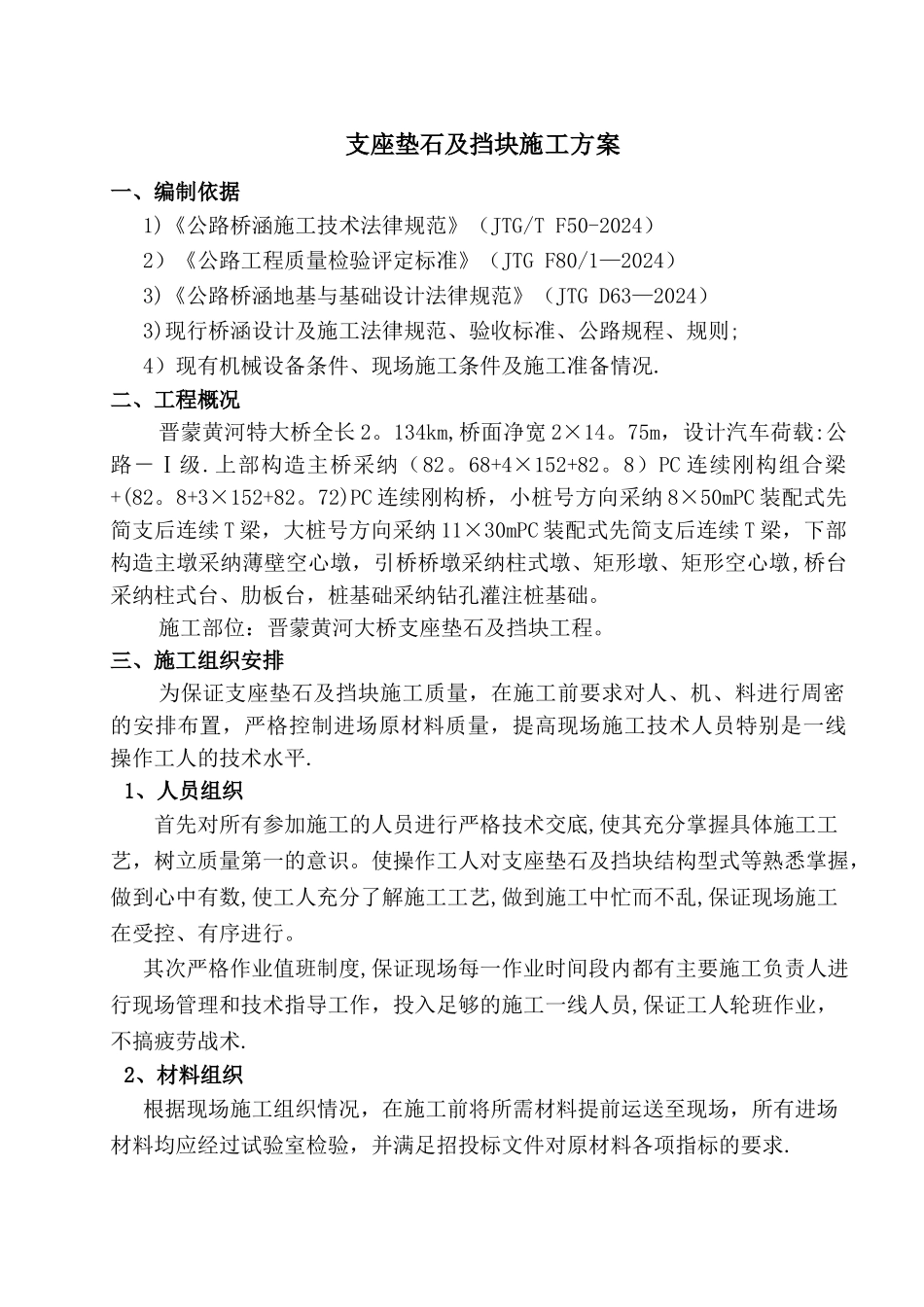

支座垫石及挡块施工方案一、编制依据1)《公路桥涵施工技术法律规范》(JTG/T F50-2024) 2)《公路工程质量检验评定标准》(JTG F80/1—2024)3)《公路桥涵地基与基础设计法律规范》(JTG D63—2024)3)现行桥涵设计及施工法律规范、验收标准、公路规程、规则;4)现有机械设备条件、现场施工条件及施工准备情况.二、工程概况晋蒙黄河特大桥全长 2。134km,桥面净宽 2×14。75m,设计汽车荷载:公路-Ⅰ级.上部构造主桥采纳(82。68+4×152+82。8)PC 连续刚构组合梁+(82。8+3×152+82。72)PC 连续刚构桥,小桩号方向采纳 8×50mPC 装配式先简支后连续 T 梁,大桩号方向采纳 11×30mPC 装配式先简支后连续 T 梁,下部构造主墩采纳薄壁空心墩,引桥桥墩采纳柱式墩、矩形墩、矩形空心墩,桥台采纳柱式台、肋板台,桩基础采纳钻孔灌注桩基础。施工部位:晋蒙黄河大桥支座垫石及挡块工程。三、施工组织安排为保证支座垫石及挡块施工质量,在施工前要求对人、机、料进行周密的安排布置,严格控制进场原材料质量,提高现场施工技术人员特别是一线操作工人的技术水平.1、人员组织首先对所有参加施工的人员进行严格技术交底,使其充分掌握具体施工工艺,树立质量第一的意识。使操作工人对支座垫石及挡块结构型式等熟悉掌握,做到心中有数,使工人充分了解施工工艺,做到施工中忙而不乱,保证现场施工在受控、有序进行。 其次严格作业值班制度,保证现场每一作业时间段内都有主要施工负责人进行现场管理和技术指导工作,投入足够的施工一线人员,保证工人轮班作业,不搞疲劳战术.2、材料组织 根据现场施工组织情况,在施工前将所需材料提前运送至现场,所有进场材料均应经过试验室检验,并满足招投标文件对原材料各项指标的要求.3、机械设备主要施工机械表序号设备名称规格型号单位数量性能1水泥砼拌和设备80 型、120 型台2良好2砼搅拌运输车10m3辆5良好3装载机LG50台1良好4钢筋切断机GQ40C 型台1良好5钢筋弯曲机GW40 型台1良好6C02保护焊NBC—500台1良好7电焊机BX1—500B台2良好8吊车25T台1良好四、施工方案支座垫石及挡块施工工序:钢筋预埋→盖梁砼浇筑→垫石及挡块区域凿毛→钢筋修整→测量、放样→模板安装→测量复核→砼浇筑→养护→后期处理。1、钢筋预埋在盖梁骨架及模板吊装固定好后,由测量人员在盖梁骨架顶面测量放出两墩顶中心点,及盖梁中心轴线方向前后控制点,该点可通过焊铁板的方式固定于钢筋骨架面上。然后由技术人员对每个垫石...
