电脑桌面
添加小米粒文库到电脑桌面
安装后可以在桌面快捷访问

支渠衬砌施工工艺

支渠衬砌施工工艺_第1页
1/14
支渠衬砌施工工艺_第2页
2/14
支渠衬砌施工工艺_第3页
3/14

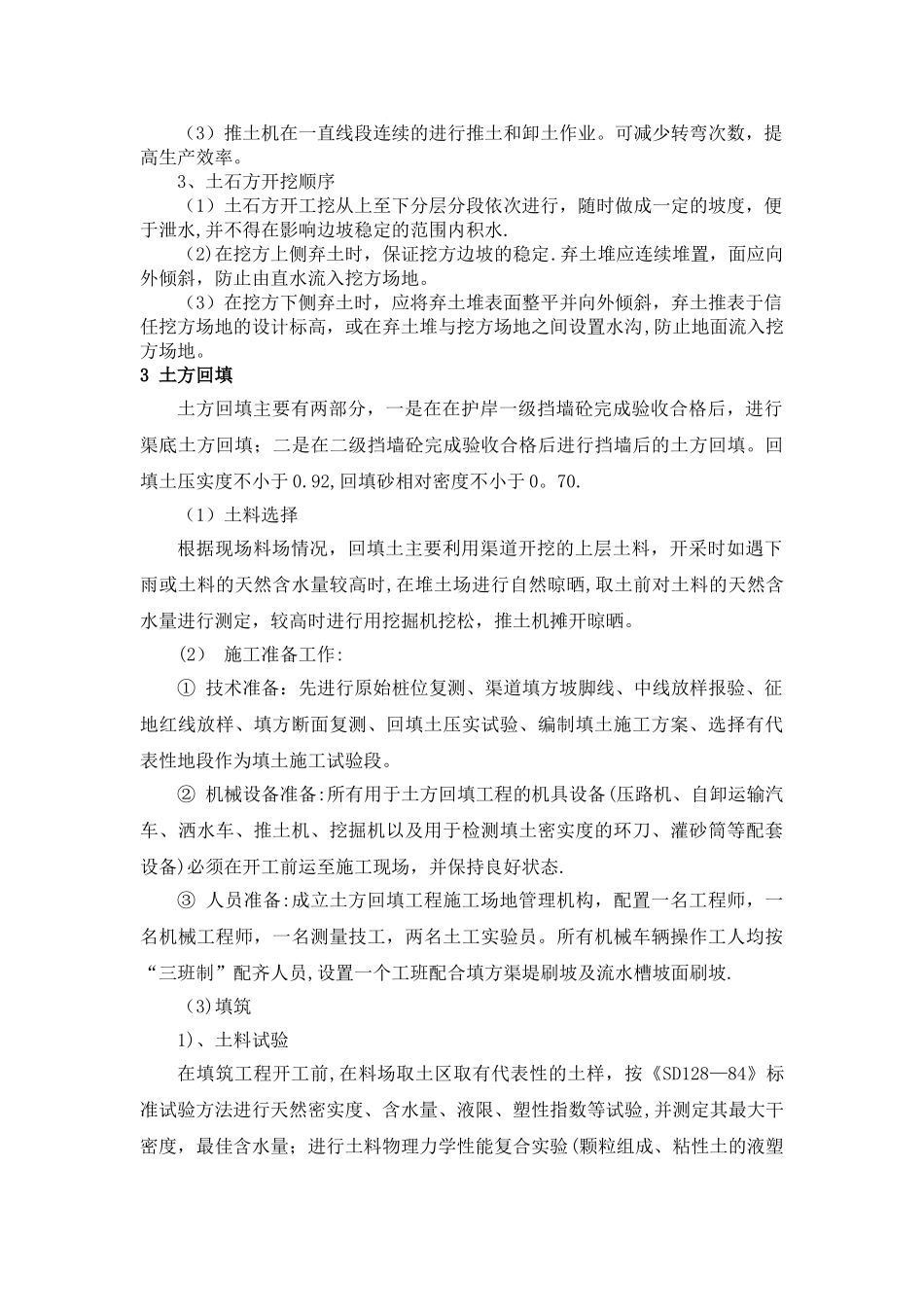

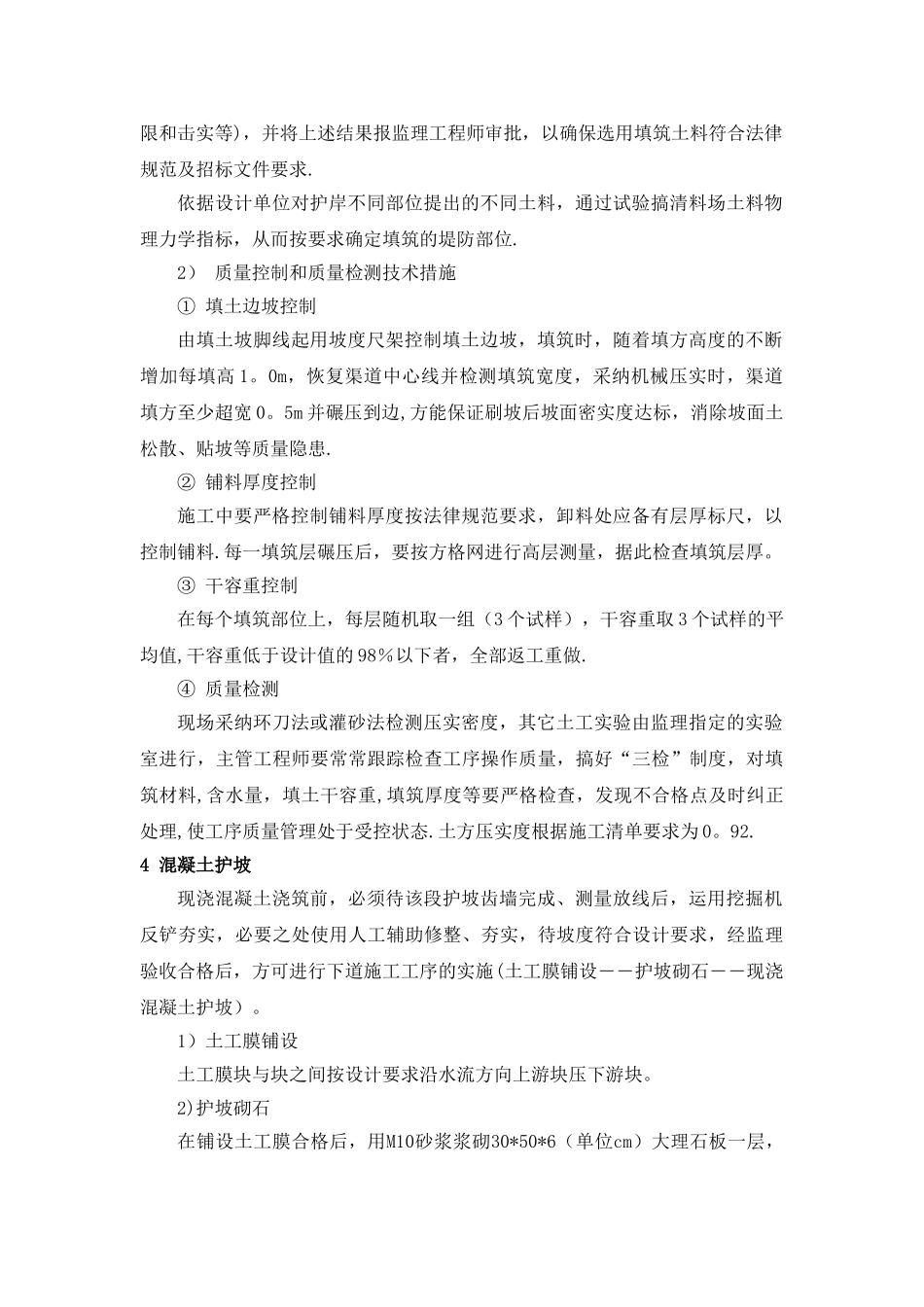

土方施工工艺1 机械清杂在进行土方开挖前,应先对开挖区进行清杂。人工配合机械清理杂树、杂草、挖树根等,施工时,采纳74kw推土机清表,1m3挖掘机挖树根。挖除树根的范围应延伸到离施工图所示最大开挖边线、填筑线或建筑物基础外侧3m的距离.开挖深度约为0。3m,清除物运至指定地点堆放,防止土壤被冲刷流失.2 土方开挖(1)、测量开挖施工前首先进行测量放线,由测量人员按设计要求在施工现场放线,采纳木材、白灰等标出设计开挖边线,并在边线外 1m 处每隔一定距离钉一个木桩,以便随时校正实际开挖边线是否正确。开挖根据测量标志的设计尺寸进行施工,严格控制设计尺寸的形成。开挖过程中,常常校核测量开挖平面位置、深度标高、控制桩号和边坡坡度等是否符合施工图纸的要求。其测点相对设计的限值误差,平面为±50mm,高程±30mm,堤轴线点为±30mm,高程负值不得连续出现,并不得超过总测点的 30%。渠道土方开挖采纳 1。0m3挖掘机开挖,88kw 推土机配合,留回填土用推土机推至开挖线以外,其余土用作堤顶两侧土方平整。岸边坡开挖深度较大时,分两个台阶进行开挖,首先开挖最上层台阶,一次挖到预留保护层后的标高。 对于连续较长开挖量、开挖深度较大的岸坡,采纳纵挖法,沿护岸轴线按横截面全宽逐个台阶纵向分层开挖,以保证与填筑土结合密实.因护岸较长,开挖量较大,开挖过程中按施工段划分,依次逐断面进行开挖.渠底部位的土方预留保护层 20cm,人工清除保护层,边坡一次成型到位。熟悉图纸,了解施工区域环境、施工范围的大小尺寸和施工要求.(2)土石方开挖措施1、土方开挖:确定采纳机械开挖和边角采纳人工开挖相结合的开挖方案.2、施工措施:土石方开挖从上到下分段依次进行,随进度挖好沟槽,沟槽开挖深度依据设计图纸,挖掘时要进行边坡维护、支撑,以利泄水和后期继续施工,并不得在影响边坡开挖的范围内进行淤泥挖运;在上述结束后要进行边坡修整与加固.(1)土石方工程施工根据土方运距最短、运程合理和各个工程项目顺序做好调配,减少重复搬运。(2)土石方施工中,常常测量和校核平面位置、水平标高和边坡坡度是否符合设计要求,平面控制桩和水准点也定期复测和检查是否正确.(3)推土机在一直线段连续的进行推土和卸土作业。可减少转弯次数,提高生产效率。3、土石方开挖顺序(1)土石方开工挖从上至下分层分段依次进行,随时做成一定的坡度,便于泄水,并不得在影响边坡稳定的范围内积水.(2)在挖方上侧弃土时,保证挖方边坡的稳...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

支渠衬砌施工工艺

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
