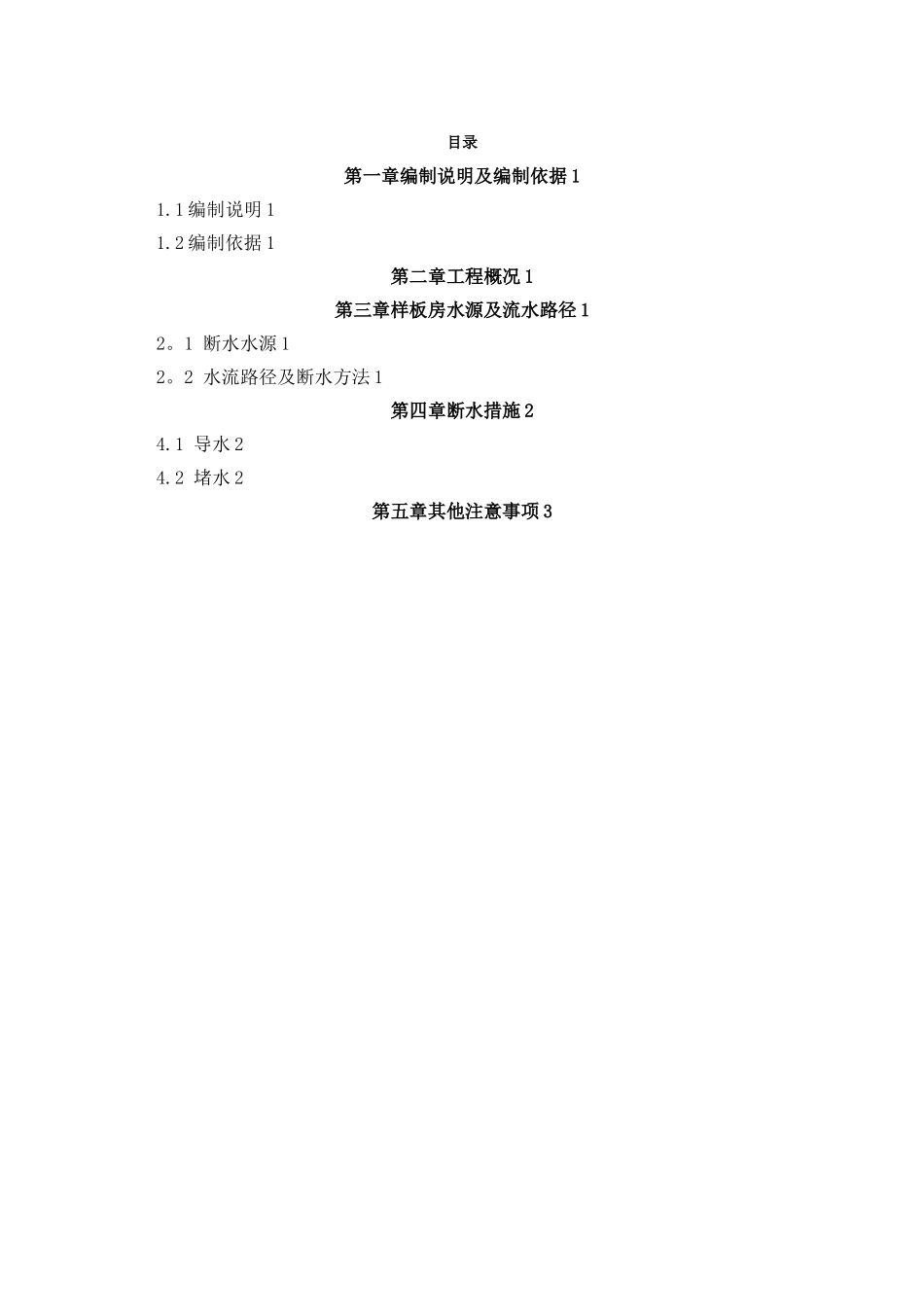

目录第一章编制说明及编制依据 11
1 编制说明 11
2 编制依据 1第二章工程概况 1第三章样板房水源及流水路径 12
1 断水水源 12
2 水流路径及断水方法 1第四章断水措施 24

1 导水 24

2 堵水 2第五章其他注意事项 3第一章 编制说明及编制依据1
1 编制说明为了确保样板房精装施工及后期展示效果,及时有效的对样板房进行防护,制定本断水方案
本方案如与工程进度和实际情况相矛盾,应及时补充或修改
2 编制依据1、《建筑施工扣件式钢管脚手架安全技术法律规范》JGJ130—20242、现场实际情况3、建设单位样板房规划方案4、本工程施工图纸和施工组织设计5、本工程相关施工方案(如脚手架施工方案)第二章 工程概况本工程样板房位于 1#、6#楼 A 单元,其结构形式均为钢筋砼抗震墙结构
屋面标高为 99
6m,标准层层高 3
首层外墙做法为干挂石材,二层及以上采纳涂料与面砖相结合的形式进行装修
建设单位定于 1#楼 A 单元三层 D、E 户型及 6#楼 A 单元四层 G、F 双拼户型做样板房先行施工对外展示,从首层至相应楼层室内外装修工作均应提前插入进行
第三章 样板房水源及流水路径2
1 断水水源样板房展示期间,施工现场主要有以下水源导致楼层内有水: 1、降雨雨水:主要影响样板房外墙周边; 2、上部楼层流水:包括降雨雨水及施工用水(砼养护、冲洗泵管、砌体、装修及原材料水等),顺着楼层往下走,主要影响样板房楼面天花、地坪及人员行走等,其影响最大,为本断水方案的主要断水水种
2 水流路径及断水方法1、样板房外墙周边降雨雨水:主要通过门窗、阳台等外露部位向样板房飘淋,其断水措施采纳其上部楼层的悬挑防护棚进行阻挡
2、样板房以上楼层流水:主要通过楼梯间、电梯井、预留管道井、泵管洞、测量洞等预留洞口向样板间灌流
采纳封堵和导流相结合措施进行阻挡
