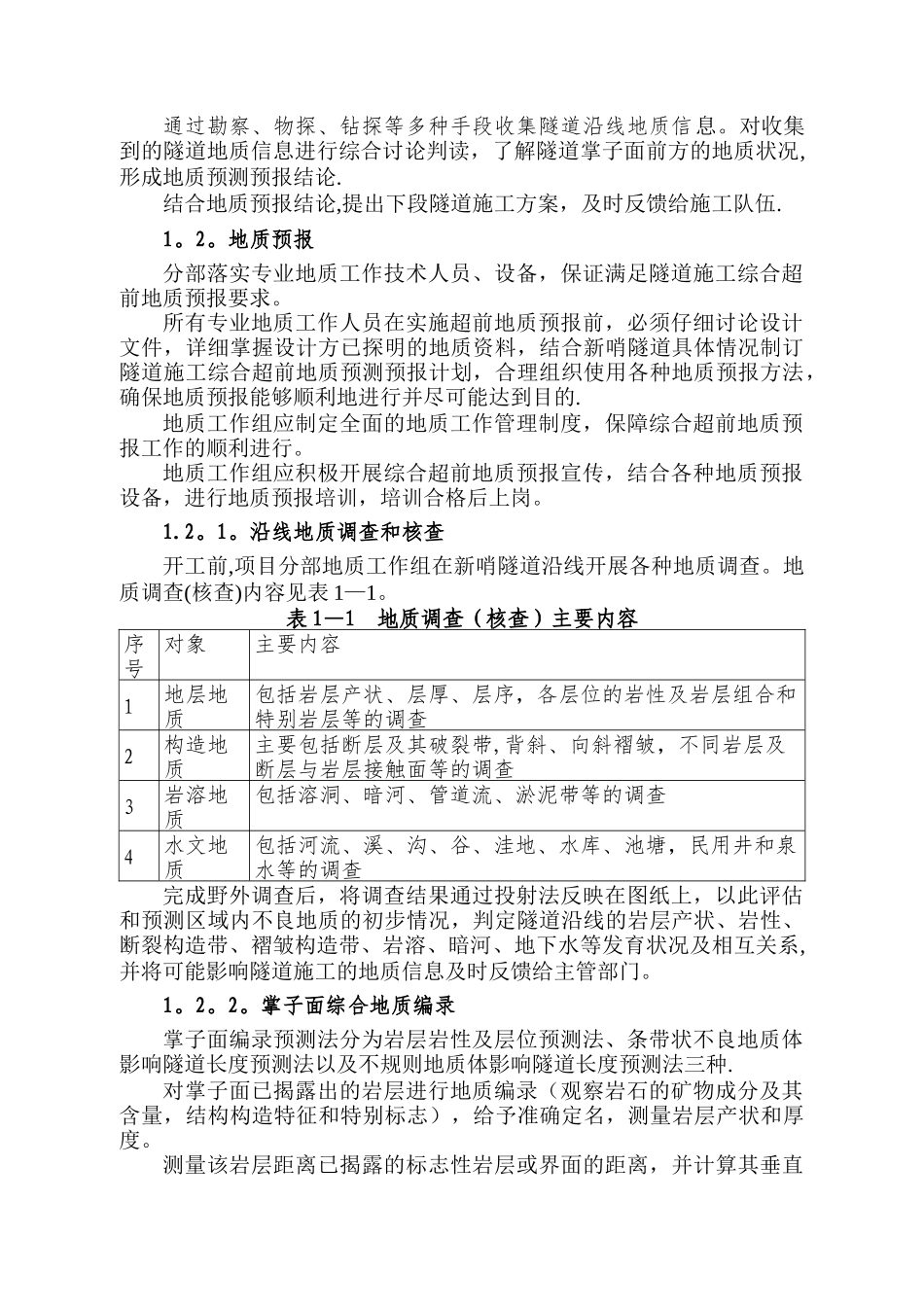

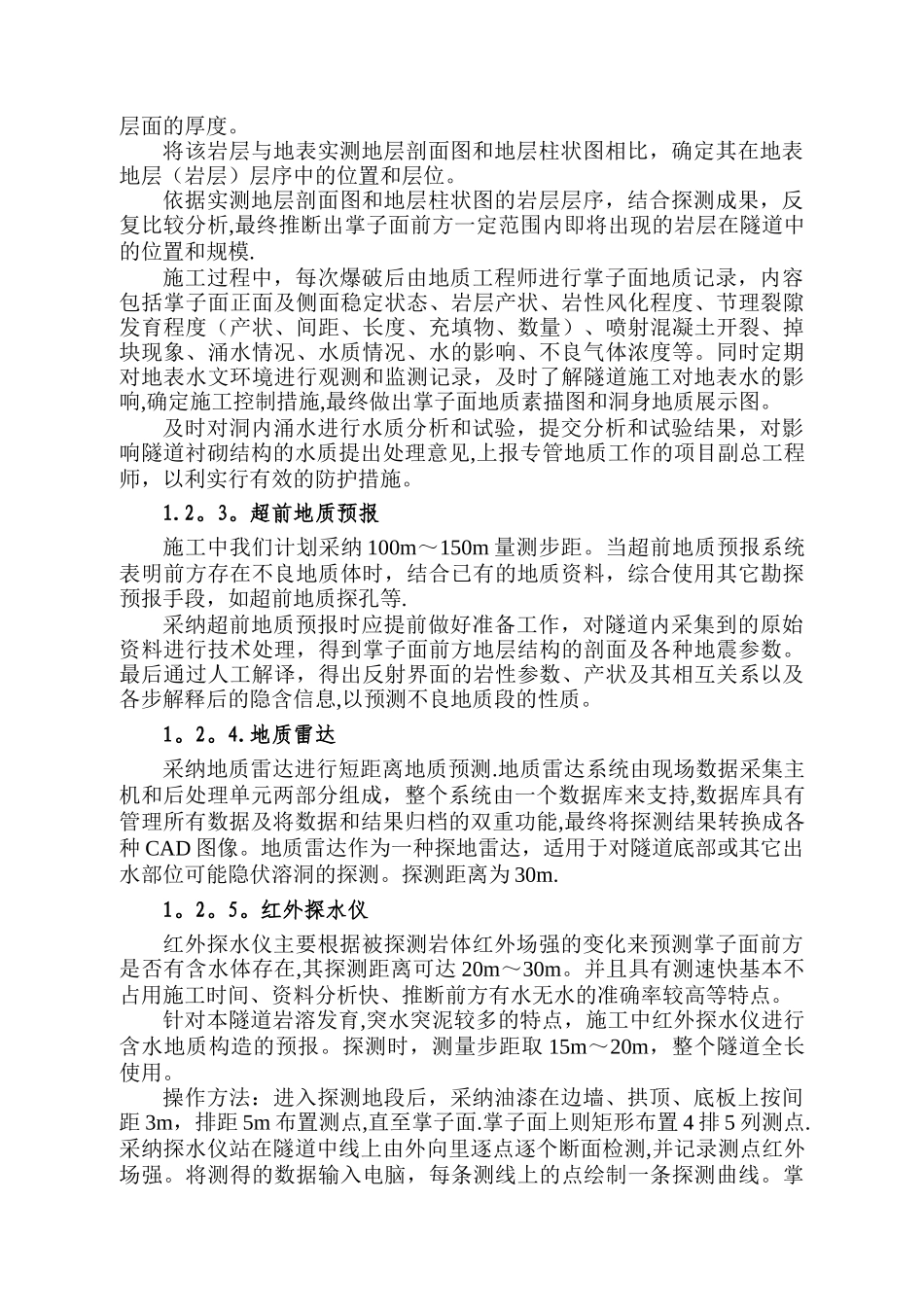

新建铁路云桂线(云南段)站前六标段新哨隧道防突泥涌水安全专项施工方案编制 封 波审核 姬传军批准 樊秋林中铁十八局集团有限公司云桂铁路云南段六标项目经理部二分部2024 年 03 月中铁十八局集团云桂铁路(云南段)六标段新哨隧道防突泥涌水安全专项施工方案一、工程概况新哨隧道全长 11512 米(DK607+430~DK618+942),位于南盘江至弥勒区间,设计为双线隧道,旅客列车最高行车时速 200km/h,预留250km/h 条件。在隧道左线线路右侧 35 米设置无轨运输单车道平行导坑二座,进口平导长度 6200 米,出口平导长度 3200 米。整个隧道在正洞与平导之间共设置横通道,间距为 400~450 米。隧道纵坡设计为人字坡,自进口开始,5470 米处于 15。5‰的上坡,1200 米处于 8.6‰的上坡,4842 米处于 3.4‰的下坡。隧道出口段处于 R=10000 米的右偏曲线上,其余均位于直线段。正洞内轨顶面以下 210cm 处为相应断面平行导坑坑底标高。新哨隧道线下结构按双块式整体道床施工。本隧道施工图按普通钻爆法掘进,无轨运输出碴,施工通风进出口第一个横通道贯穿前按压入式通风,之后按巷道式通风。主要存在的不良地质有:岩溶、蚀变带、构造破裂带、高地应力高地温、红黏土、潜在不稳定斜坡。新哨隧道是在地质条件极为复杂的山区修建的高标准干线铁路,地质条件复杂多变,它集中国山区铁路艰、险、难之大成。不仅岩溶极端发育,断层节理也较多,突水、突泥、塌方、岩爆等地质灾害发生的机率较高,工程施工风险极大。为有效防范和化解施工期间的高风险,安全、有序、优质、高效的完成施工任务,我们特制订了本专项安全施工方案。二、超前探测1。勘察与超前地质预测预报实施方案1。1。工作内容通过勘察、物探、钻探等多种手段收集隧道沿线地质信息。对收集到的隧道地质信息进行综合讨论判读,了解隧道掌子面前方的地质状况,形成地质预测预报结论.结合地质预报结论,提出下段隧道施工方案,及时反馈给施工队伍.1。2。地质预报分部落实专业地质工作技术人员、设备,保证满足隧道施工综合超前地质预报要求。所有专业地质工作人员在实施超前地质预报前,必须仔细讨论设计文件,详细掌握设计方已探明的地质资料,结合新哨隧道具体情况制订隧道施工综合超前地质预测预报计划,合理组织使用各种地质预报方法,确保地质预报能够顺利地进行并尽可能达到目的.地质工作组应制定全面的地质工作管理制度,保障综合超前地质预报工作的顺利进行。地质工作组应积极开展...
