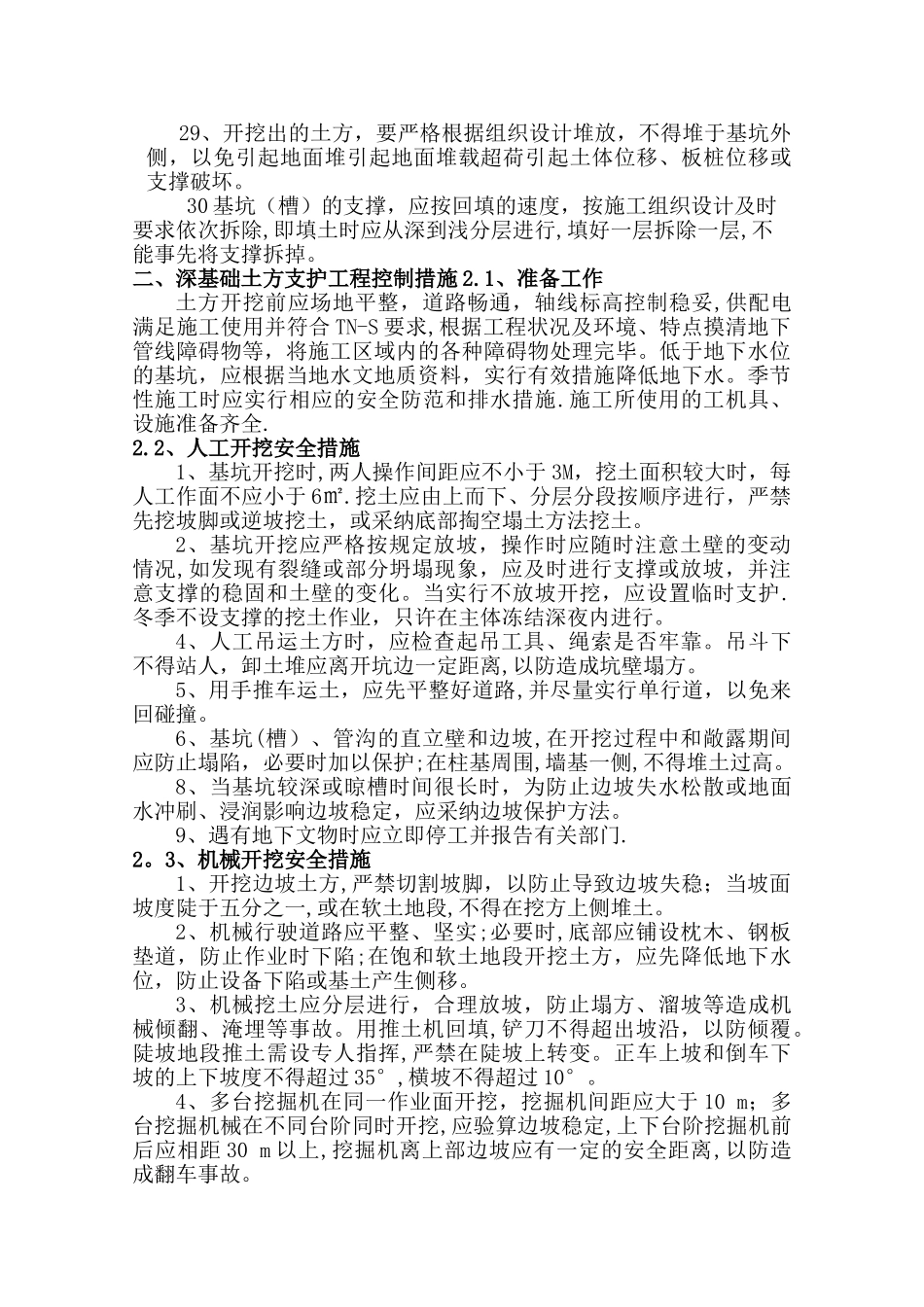

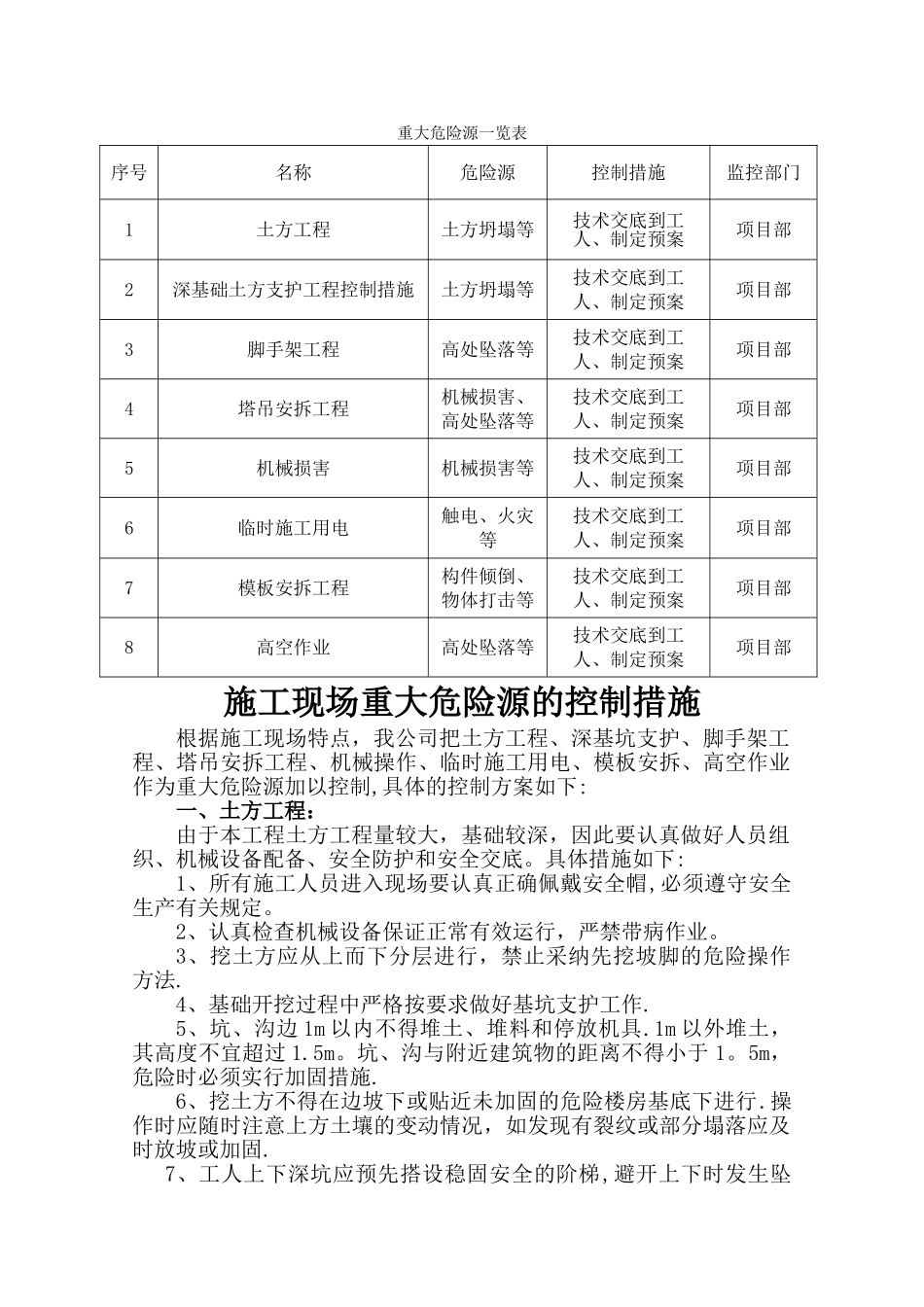

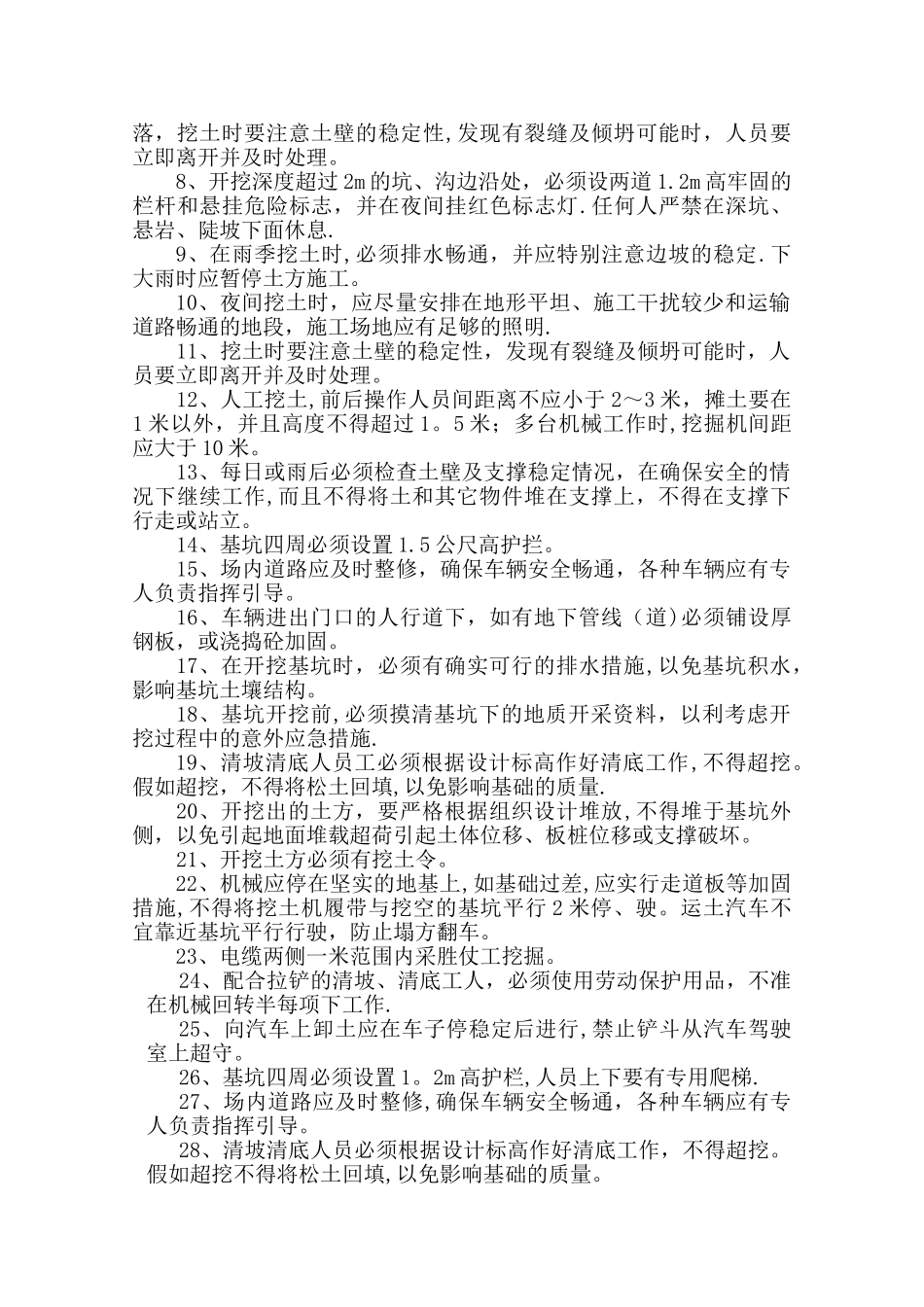

重大危险源一览表序号名称危险源控制措施监控部门1土方工程土方坍塌等技术交底到工人、制定预案项目部2深基础土方支护工程控制措施土方坍塌等技术交底到工人、制定预案项目部3脚手架工程高处坠落等技术交底到工人、制定预案项目部4塔吊安拆工程机械损害、高处坠落等技术交底到工人、制定预案项目部5机械损害机械损害等技术交底到工人、制定预案项目部6临时施工用电触电、火灾等技术交底到工人、制定预案项目部7模板安拆工程构件倾倒、物体打击等技术交底到工人、制定预案项目部8高空作业高处坠落等技术交底到工人、制定预案项目部施工现场重大危险源的控制措施根据施工现场特点,我公司把土方工程、深基坑支护、脚手架工程、塔吊安拆工程、机械操作、临时施工用电、模板安拆、高空作业作为重大危险源加以控制,具体的控制方案如下:一、土方工程: 由于本工程土方工程量较大,基础较深,因此要认真做好人员组织、机械设备配备、安全防护和安全交底。具体措施如下:1、所有施工人员进入现场要认真正确佩戴安全帽,必须遵守安全生产有关规定。2、认真检查机械设备保证正常有效运行,严禁带病作业。3、挖土方应从上而下分层进行,禁止采纳先挖坡脚的危险操作方法.4、基础开挖过程中严格按要求做好基坑支护工作.5、坑、沟边 1m 以内不得堆土、堆料和停放机具.1m 以外堆土,其高度不宜超过 1.5m。坑、沟与附近建筑物的距离不得小于 1。5m,危险时必须实行加固措施.6、挖土方不得在边坡下或贴近未加固的危险楼房基底下进行.操作时应随时注意上方土壤的变动情况,如发现有裂纹或部分塌落应及时放坡或加固.7、工人上下深坑应预先搭设稳固安全的阶梯,避开上下时发生坠落,挖土时要注意土壁的稳定性,发现有裂缝及倾坍可能时,人员要立即离开并及时处理。8、开挖深度超过 2m 的坑、沟边沿处,必须设两道 1.2m 高牢固的栏杆和悬挂危险标志,并在夜间挂红色标志灯.任何人严禁在深坑、悬岩、陡坡下面休息.9、在雨季挖土时,必须排水畅通,并应特别注意边坡的稳定.下大雨时应暂停土方施工。10、夜间挖土时,应尽量安排在地形平坦、施工干扰较少和运输道路畅通的地段,施工场地应有足够的照明.11、挖土时要注意土壁的稳定性,发现有裂缝及倾坍可能时,人员要立即离开并及时处理。12、人工挖土,前后操作人员间距离不应小于 2~3 米,摊土要在1 米以外,并且高度不得超过 1。5 米;多台机械工作时,挖掘机间距应大于 10 米。13、每日或雨后必须检查土壁及...
