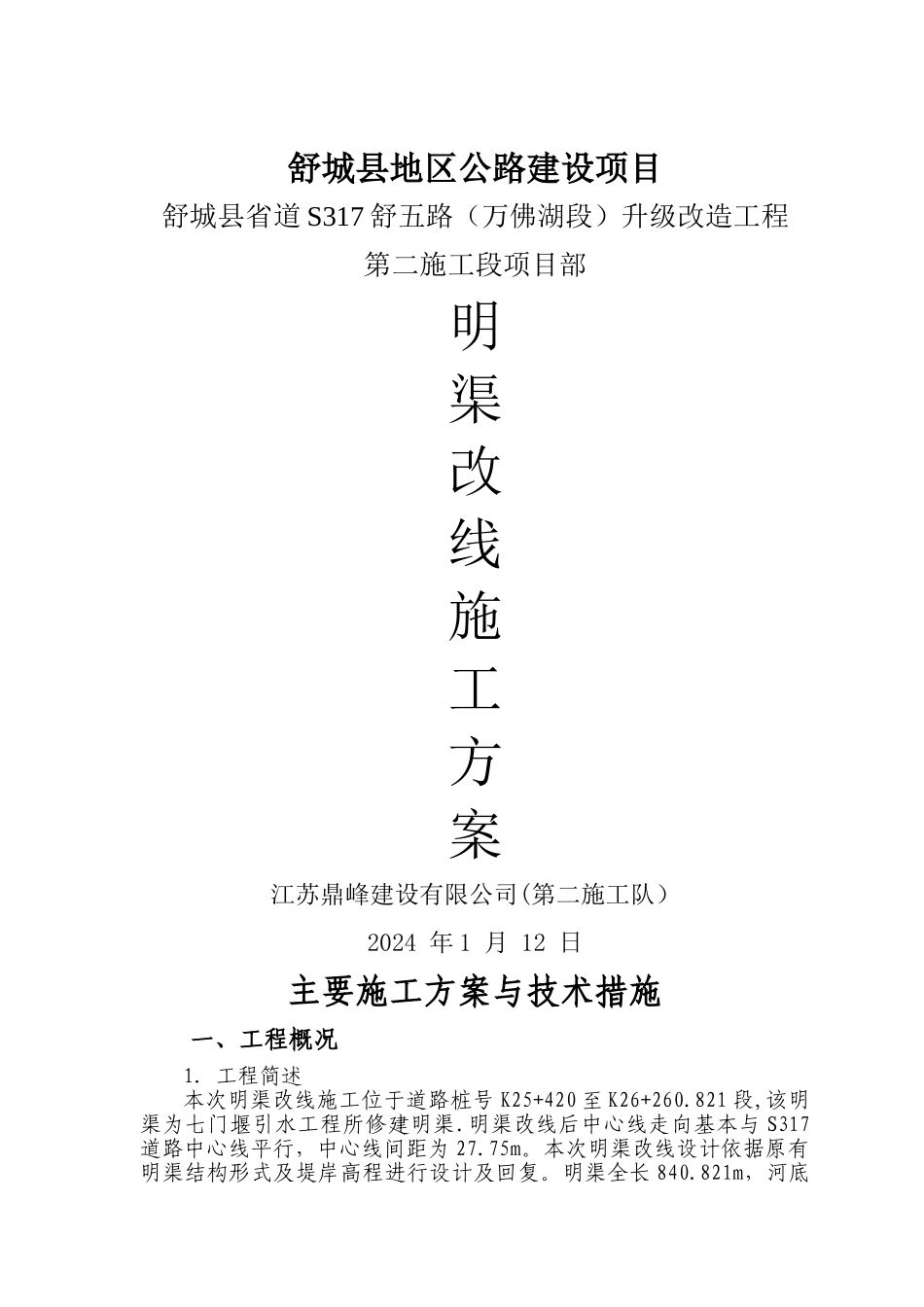

舒城县地区公路建设项目舒城县省道 S317 舒五路(万佛湖段)升级改造工程第二施工段项目部明渠改线施工方案江苏鼎峰建设有限公司(第二施工队)2024 年 1 月 12 日主要施工方案与技术措施一、工程概况1.工程简述本次明渠改线施工位于道路桩号 K25+420 至 K26+260
821 段,该明渠为七门堰引水工程所修建明渠
明渠改线后中心线走向基本与 S317道路中心线平行,中心线间距为 27
本次明渠改线设计依据原有明渠结构形式及堤岸高程进行设计及回复

明渠全长 840
821m,河底纵坡为 0
2、编制依据 《 舒城县省道 S317 舒五路(万佛湖段)升级改造工程施工图设计(第二册)》现行公路桥涵设计法律规范、施工技术法律规范及规程、公路工程质量检验评定标准
本施工方案总体目标 1)工期目标计划与 年 月 日开工,本明渠全部工程项目在 年 月 日完成,总工期约 120 天
2)质量目标 本合同段全部工程达到:工程总体质量达到国家和部颁合格标准,争创优良工程
一次验收合格率 100%,优良率达到 75%以上
原材料、半成品检测试验合格率 100%,杜绝不合格品进入施工场地
3)安全目标严格执行国家、行业颁布的有关安全生产法规、施工安全规则,建立安全保证体系
坚持“安全第一,预防为主”的原则,落实安全生产逐级负责制,完善各项规章制度,强化组织管理,控制和消灭施工中的惯性事故
4.施工段划分根据我施工队在以往场地平整、道路、排水工程施工中取得的经验,针对本工程的实际情况,我们将现场划分施工段,进行交叉流水施工
明渠分段施工划分表5
施工顺序新明渠施工:施工测量→土石方开挖→碎石垫层、C20 砼底板浇筑→土石方填筑→浇筑侧墙老明渠施工:备土→围堰→排水→清淤→淤泥外弃→回填碾压→场地整形
箱涵施工:测量放样→基础挖方→基底复合地基承载力检测→砂序号桩
