景观亭施工方案

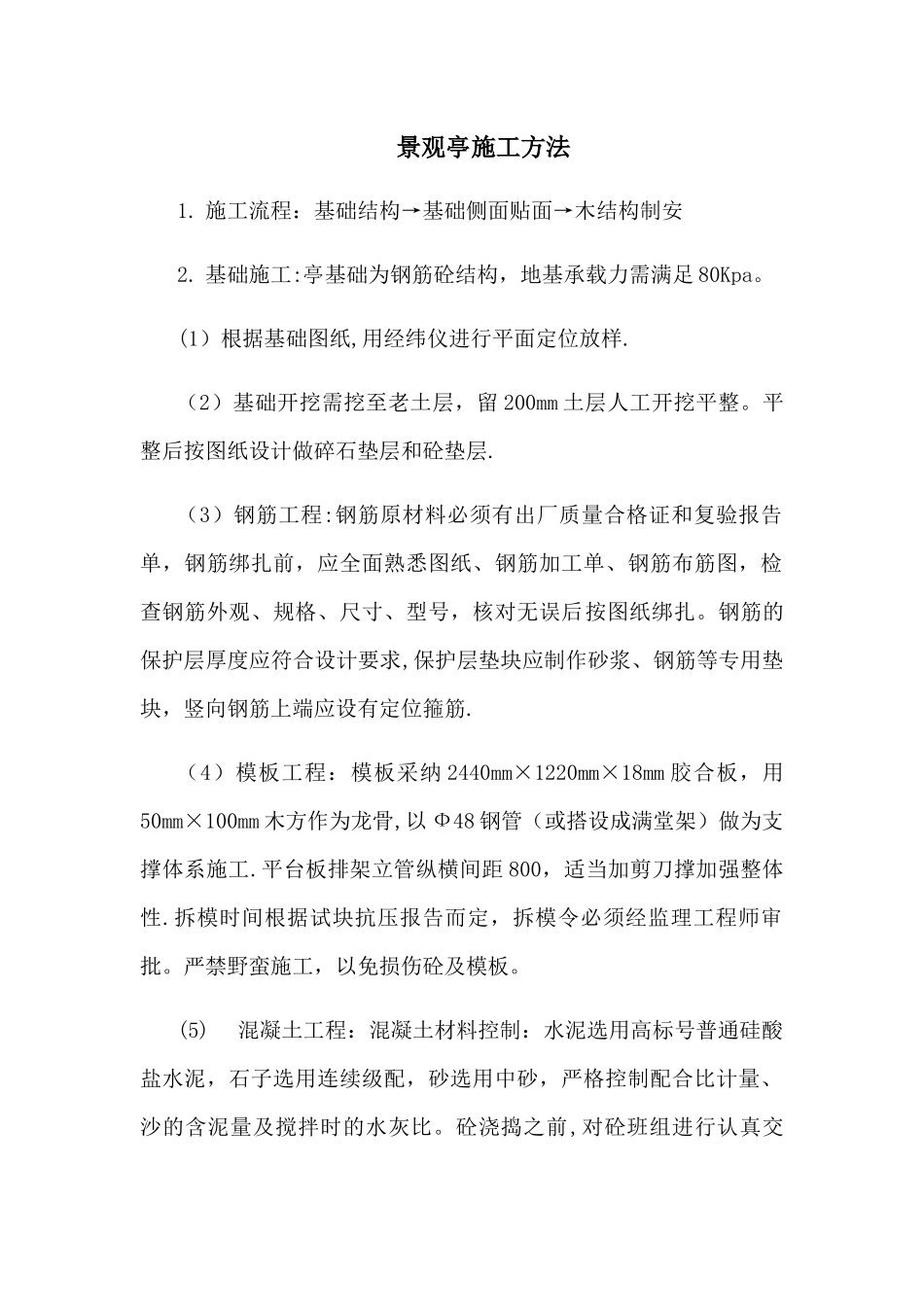

景观亭施工方案_第1页
1/3

景观亭施工方案_第2页
2/3

景观亭施工方案_第3页
3/3
景观亭施工方法1. 施工流程:基础结构→基础侧面贴面→木结构制安2. 基础施工:亭基础为钢筋砼结构,地基承载力需满足 80Kpa。 (1)根据基础图纸,用经纬仪进行平面定位放样. (2)基础开挖需挖至老土层,留 200mm 土层人工开挖平整。平整后按图纸设计做碎石垫层和砼垫层. (3)钢筋工程:钢筋原材料必须有出厂质量合格证和复验报告单,钢筋绑扎前,应全面熟悉图纸、钢筋加工单、钢筋布筋图,检查钢筋外观、规格、尺寸、型号,核对无误后按图纸绑扎。钢筋的保护层厚度应符合设计要求,保护层垫块应制作砂浆、钢筋等专用垫块,竖向钢筋上端应设有定位箍筋. (4)模板工程:模板采纳 2440mm×1220mm×18mm 胶合板,用50mm×100mm 木方作为龙骨,以 Ф48 钢管(或搭设成满堂架)做为支撑体系施工.平台板排架立管纵横间距 800,适当加剪刀撑加强整体性.拆模时间根据试块抗压报告而定,拆模令必须经监理工程师审批。严禁野蛮施工,以免损伤砼及模板。 (5)混凝土工程:混凝土材料控制:水泥选用高标号普通硅酸盐水泥,石子选用连续级配,砂选用中砂,严格控制配合比计量、沙的含泥量及搅拌时的水灰比。砼浇捣之前,对砼班组进行认真交底。混凝土下料时要均匀进行,不得在某一处的墙柱内集中下料,靠振动器赶淌混凝土,不允许造成高差过大的现象。振捣砼时,应控制好振动棒的插入深度,不能少振漏振,也不能在同一深度过度振捣,以免模板发生爆模现象。(6)石材贴面施工:弹好垂直与水平控制线,在基层湿润的情况下,先刷 107 胶素水泥浆一道,随刷随打底;底灰采纳 1:2 水泥砂浆,厚度约 20mm,分二遍操作,第一遍约 8mm,第二遍约 12mm,待底灰压实刮平后,将底子灰表面刮毛。待底子灰凝固后分块弹线,随即将已湿润的块材抹上厚度为 2-3mm 的素水泥浆,内掺水重 20%的 107 胶进行镶贴,用木锤轻敲,用靠尺找平找直。:全部石材安装完毕后,清除所有余浆痕迹,用麻布擦洗洁净,并按石板颜色调制色浆嵌缝. 3.景观亭制安施工 (1)工艺流程:选料→半成品加工→成品安装→防腐防火处理→校正→验收。 (2)按设计要求,组织责任心强、经验丰富、技术好的木工班子,对材料进行筛选,选择材质韧性好、不易开裂、无障节、霉变、无裂缝、色泽一致、干燥的优质木料. (3)木构架加工制作:熟悉图纸,了解结构情况、几何尺寸、各节点要求.对顶、边、梁等细部结构按图纸绘出足尺实样,以便达到最佳的效果。在制作和穿孔的过程中,应先用电钻打眼,然...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

景观亭施工方案

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
