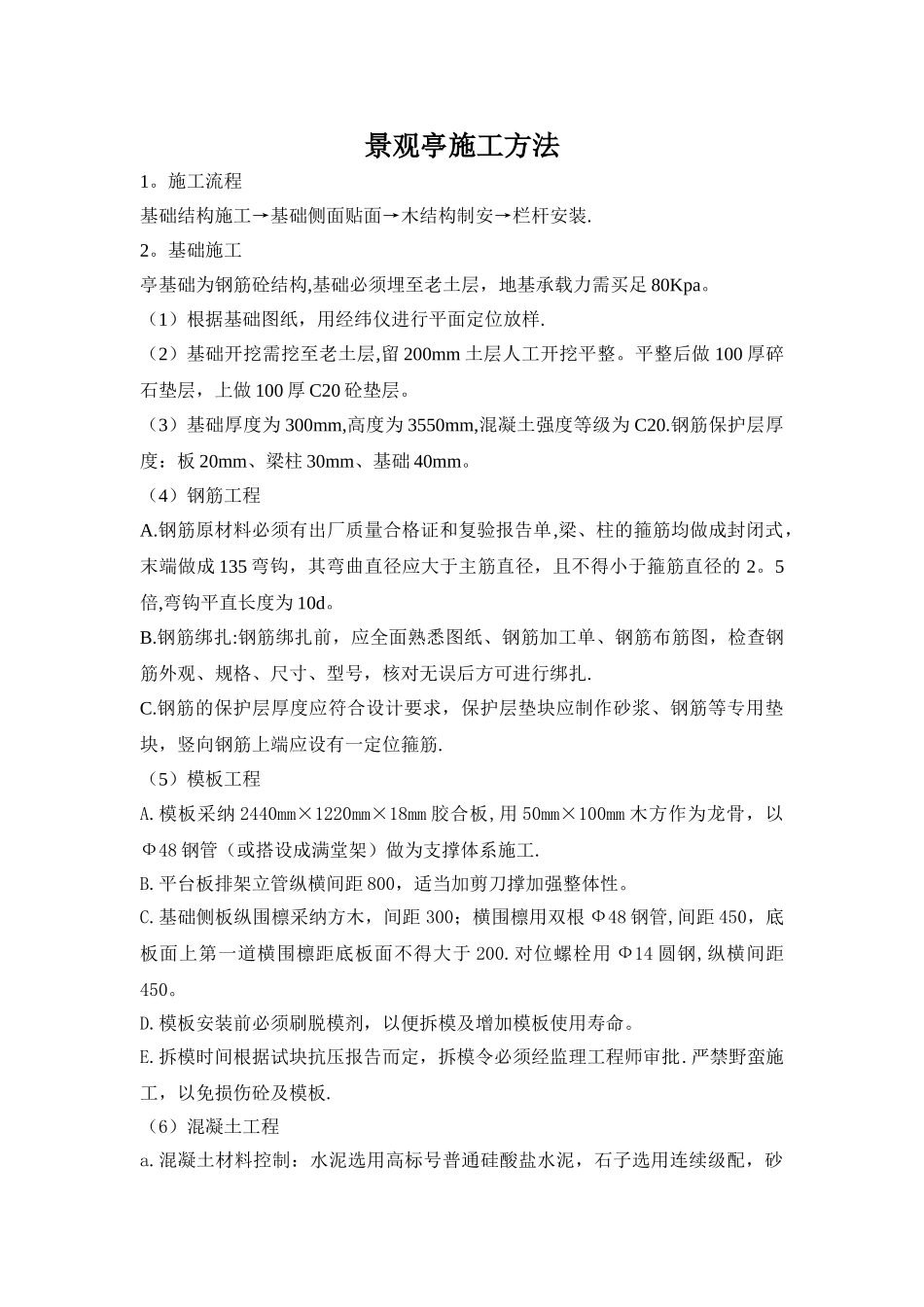

景观亭施工方法1
施工流程基础结构施工→基础侧面贴面→木结构制安→栏杆安装
基础施工亭基础为钢筋砼结构,基础必须埋至老土层,地基承载力需买足 80Kpa
(1)根据基础图纸,用经纬仪进行平面定位放样
(2)基础开挖需挖至老土层,留 200mm 土层人工开挖平整
平整后做 100 厚碎石垫层,上做 100 厚 C20 砼垫层
(3)基础厚度为 300mm,高度为 3550mm,混凝土强度等级为 C20
钢筋保护层厚度:板 20mm、梁柱 30mm、基础 40mm
(4)钢筋工程A
钢筋原材料必须有出厂质量合格证和复验报告单,梁、柱的箍筋均做成封闭式,末端做成 135 弯钩,其弯曲直径应大于主筋直径,且不得小于箍筋直径的 2
5倍,弯钩平直长度为 10d
钢筋绑扎:钢筋绑扎前,应全面熟悉图纸、钢筋加工单、钢筋布筋图,检查钢筋外观、规格、尺寸、型号,核对无误后方可进行绑扎
钢筋的保护层厚度应符合设计要求,保护层垫块应制作砂浆、钢筋等专用垫块,竖向钢筋上端应设有一定位箍筋
(5)模板工程A
模板采纳 2440mm×1220mm×18mm 胶合板,用 50mm×100mm 木方作为龙骨,以Ф48 钢管(或搭设成满堂架)做为支撑体系施工
平台板排架立管纵横间距 800,适当加剪刀撑加强整体性
基础侧板纵围檩采纳方木,间距 300;横围檩用双根 Ф48 钢管,间距 450,底板面上第一道横围檩距底板面不得大于 200
对位螺栓用 Ф14 圆钢,纵横间距450
模板安装前必须刷脱模剂,以便拆模及增加模板使用寿命
拆模时间根据试块抗压报告而定,拆模令必须经监理工程师审批
严禁野蛮施工,以免损伤砼及模板
(6)混凝土工程a
混凝土材料控制:水泥选用高标号普通硅酸盐水泥,石子选用连续级配,砂选用中砂,严格控制配合比计量、沙的含泥量及搅拌时的水灰比

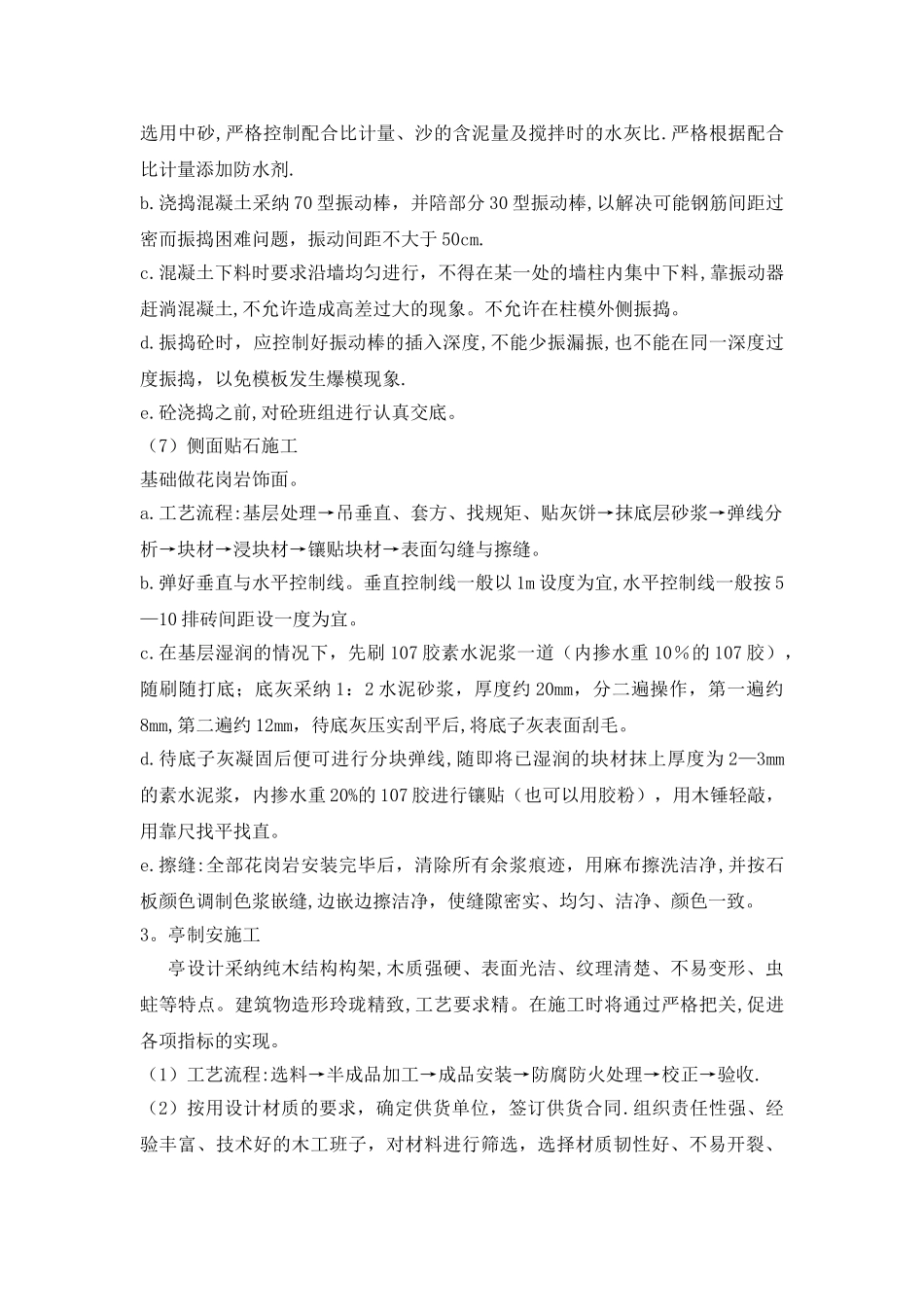

严格根据配合比计量添
