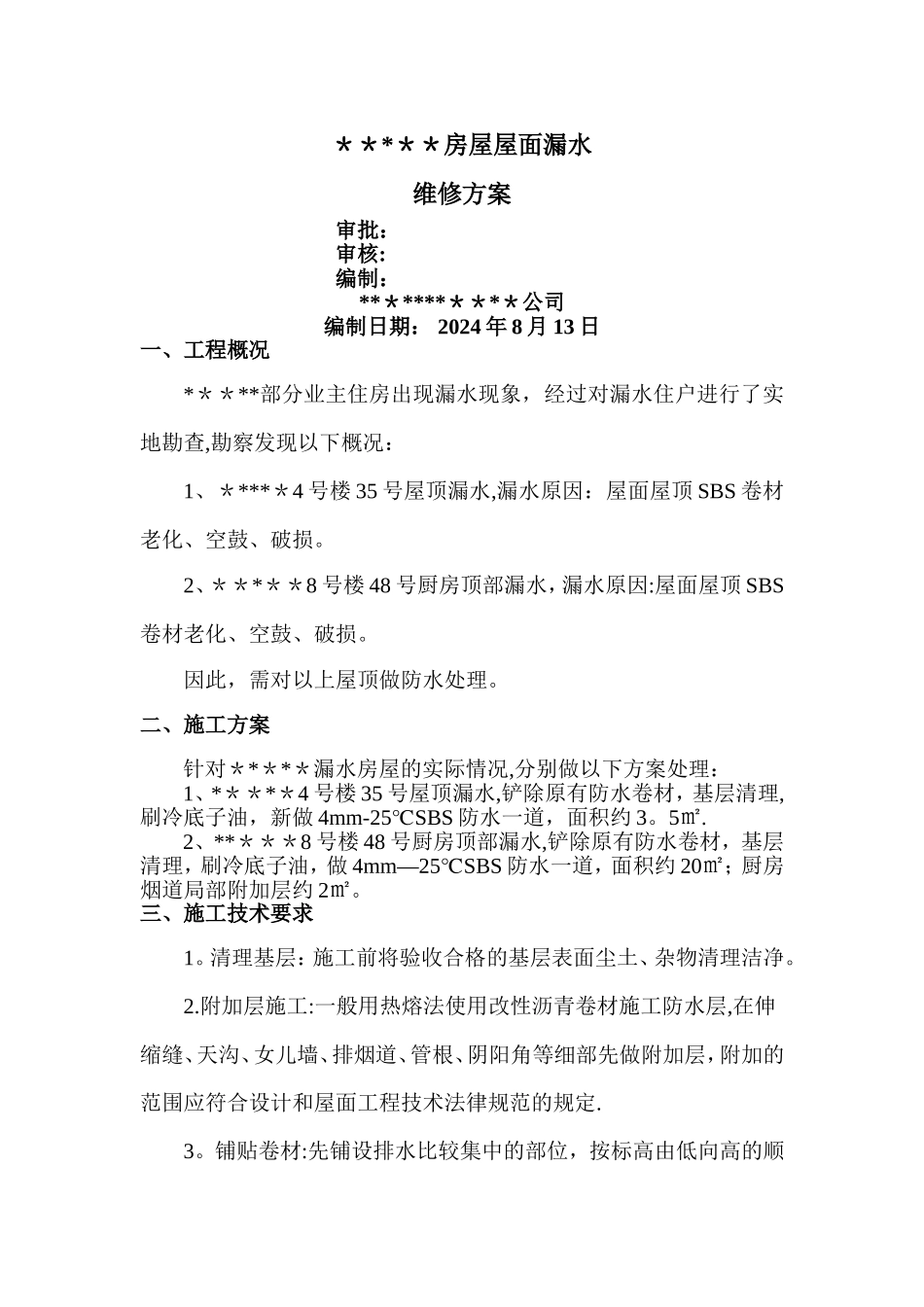

*****房屋屋面漏水维修方案审批:审核:编制:***********公司编制日期: 2024 年 8 月 13 日一、工程概况*****部分业主住房出现漏水现象,经过对漏水住户进行了实地勘查,勘察发现以下概况:1、*****4 号楼 35 号屋顶漏水,漏水原因:屋面屋顶 SBS 卷材老化、空鼓、破损
2、*****8 号楼 48 号厨房顶部漏水,漏水原因:屋面屋顶 SBS卷材老化、空鼓、破损
因此,需对以上屋顶做防水处理
二、施工方案针对*****漏水房屋的实际情况,分别做以下方案处理:1、*****4 号楼 35 号屋顶漏水,铲除原有防水卷材,基层清理,刷冷底子油,新做 4mm-25℃SBS 防水一道,面积约 3
2、*****8 号楼 48 号厨房顶部漏水,铲除原有防水卷材,基层清理,刷冷底子油,做 4mm—25℃SBS 防水一道,面积约 20㎡;厨房烟道局部附加层约 2㎡
三、施工技术要求1
清理基层:施工前将验收合格的基层表面尘土、杂物清理洁净
附加层施工:一般用热熔法使用改性沥青卷材施工防水层,在伸缩缝、天沟、女儿墙、排烟道、管根、阴阳角等细部先做附加层,附加的范围应符合设计和屋面工程技术法律规范的规定
铺贴卷材:先铺设排水比较集中的部位,按标高由低向高的顺序铺设
在热熔粘结搭接缝前,将下一层卷材表面的隔离层用喷灯熔化
卷材的搭接宽度为长、短边均为100mm,搭接缝的边缘以溢出热熔的改性沥青为宜,然后用喷灯均匀热熔卷材搭接缝用小抹子把边抹好
铺贴平面和立面连接部位的卷材在铺平面与立面相连的卷材,应先铺贴平面,然后由下向上铺贴,并使卷材紧贴阴角,不应空鼓
立面墙上防水层应满粘
天沟和女儿墙、伸缩缝与屋面、屋面排烟管道四壁卷材上翻300mm
粘贴要牢固,在预留收口处满粘卷材,收头用水泥砂浆固定
天沟深度为350mm,天沟侧壁应满粘

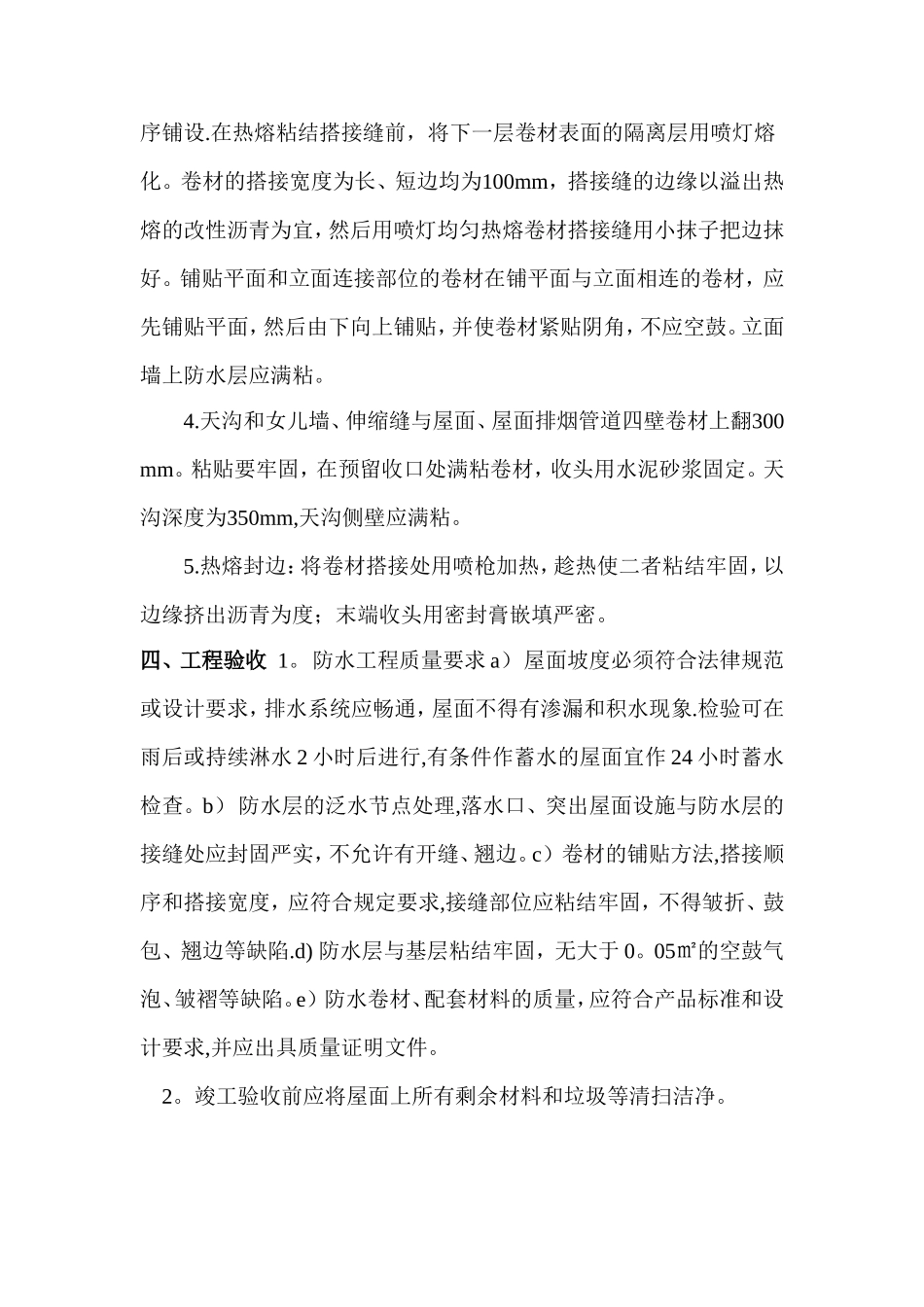

热熔封边:将
