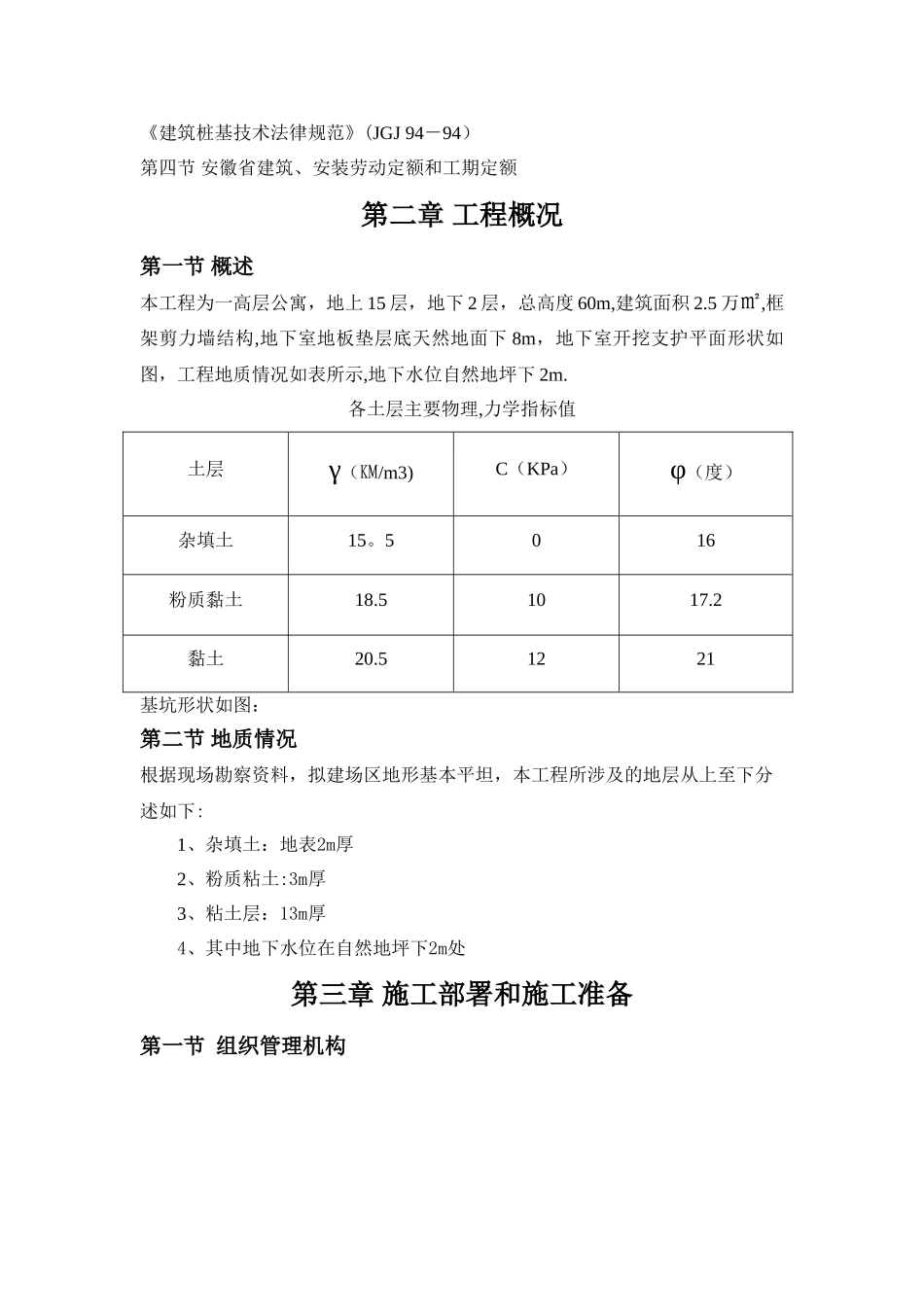

**深基坑支护工程**专项施工方案目录第一章 编制依据第二章 工程概况第三章 施工部署和施工准备第四章 支护施工和降水施工方案第五章 安全组织措施及应急措施第六章 质量保证措施第七章 文明安全措施第八章 进度计划第九章 现场平面布置图第十章 现场观测方案第十一章 技术资料管理第一章 编制依据第一节 本工程现有设计图纸;第二节 现场勘察资料第三节 现行国家施工法律规范、标准及规程《建筑基坑支护技术规程》(JGJ120-99)《建筑与市政降水工程技术法律规范》(JGJ/T111-98)《混凝土结构设计法律规范》(GBJ50010-2024)《锚杆喷射混凝土支护技术法律规范》(GB50086-2001)《钢筋焊接及验收规程》(JGJ18-96)《建筑机械使用安全技术规程》(JGJ33-2001)《建筑桩基技术法律规范》(JGJ 94-94)第四节 安徽省建筑、安装劳动定额和工期定额第二章 工程概况第一节 概述本工程为一高层公寓,地上 15 层,地下 2 层,总高度 60m,建筑面积 2.5 万㎡,框架剪力墙结构,地下室地板垫层底天然地面下 8m,地下室开挖支护平面形状如图,工程地质情况如表所示,地下水位自然地坪下 2m.各土层主要物理,力学指标值土层γ(㏎/m3)C(KPa)φ(度)杂填土15。5016粉质黏土18.51017.2黏土20.51221基坑形状如图:第二节 地质情况根据现场勘察资料,拟建场区地形基本平坦,本工程所涉及的地层从上至下分述如下:1、杂填土:地表2m厚2、粉质粘土:3m厚3、粘土层:13m厚4、其中地下水位在自然地坪下2m处第三章 施工部署和施工准备第一节 组织管理机构第二节主要施工顺序本工程贯彻周密组织,精心施工的原则,施工部署如下:一、从总体部署上分两个阶段进行施工:第一阶段为包括进行施工水电的接通、道路铺设以及测量放线等前期准备工作.在前期准备的同时,第二阶段为CFG桩的全面施工.第三阶段为降水井的施工,先挖去表层2米厚的土层,然后用6~8 台钻机同时开钻.第四阶段为整体的基坑开挖阶段。该阶段穿插土方、预应力锚杆的施工及护坡桩桩间土的处理,施工全面展开,工程量较大,工序多,机械设备多,是按期完成任务的决战阶段.要解决好工作面与日产量、工序间工作面相互制约的矛盾,各工序间需采纳交叉流水作业。每个工作面都要采纳定机械设备、定日产量、定工期等三定措施,确保工程顺利进行。第二节主要劳动力配备为了保证每天施工进度,需配备如下劳动力:项 目经理技术负责人测量员质量员材料员安全员环境管理员实验员钢筋班...
