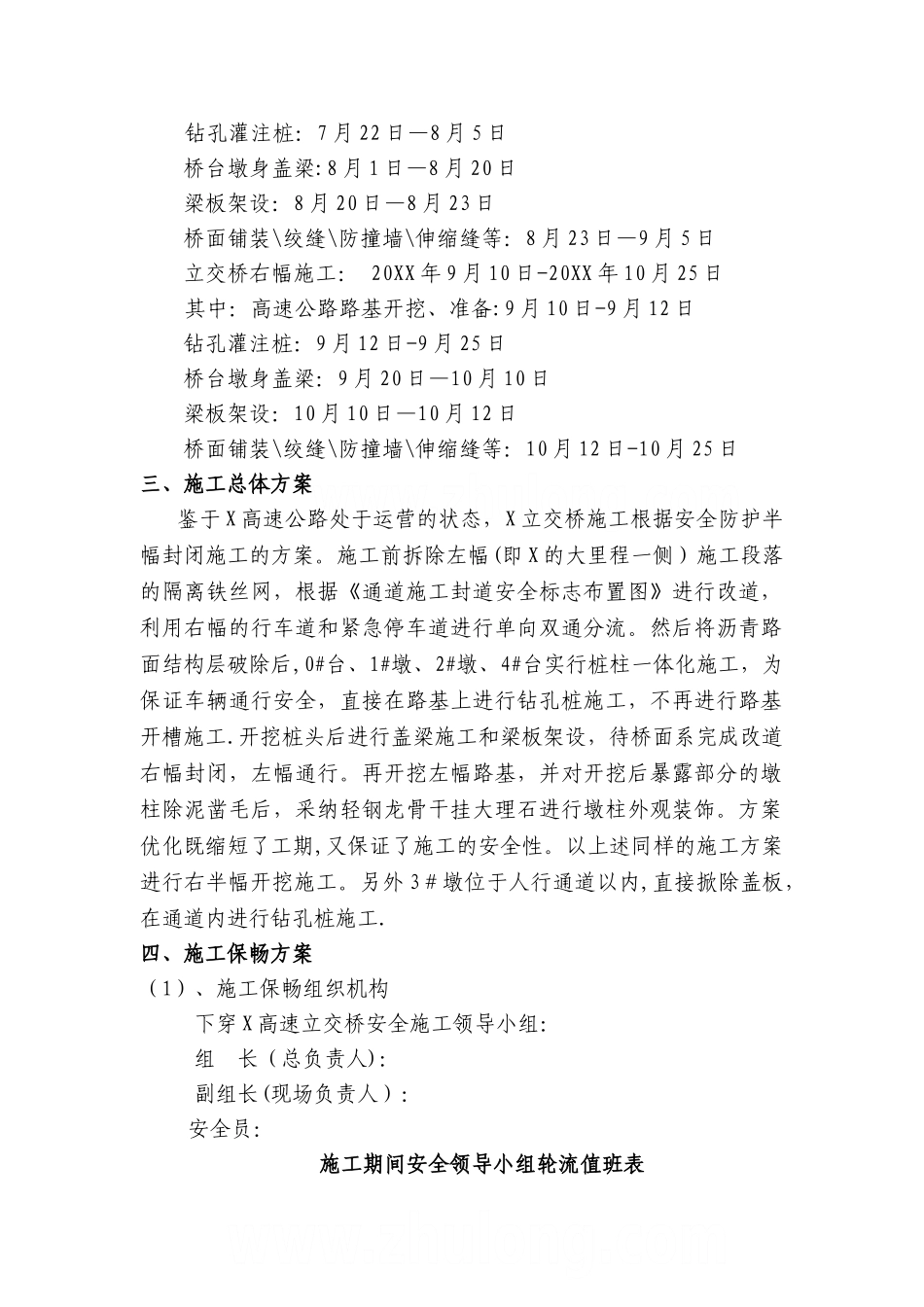

X 建设工程 XX 引线下穿 X 高速公路施工安全保畅方案业主单位(盖章):施工单位(盖章):中铁 XX 局集团第 X 工程有限公司X8 项目经理部二 OXX 年六月十日X 引线下穿 XX 高速公路施工安全保畅方案一、工程概况X 北引线下穿 XX 高速立交桥,中心里程 K0+183.51.设计荷载:公路Ⅰ级;上部结构:预应力混凝土空心板梁;下部结构:柱式墩,薄壁桥台,钻孔灌注桩基础。工程特点:下穿 X 高速立交桥,采纳半幅封闭施工,不中断交通,因车流量大、安全隐患大、安全防护要求高、工期短,必须保证高速公路行车安全、畅通,施工安全。本工程建设单位:XX 工程建设项目办公室承建单位:X 项目经理部二、工程进度计划根据 X 工程建设施工进度要求,考虑高速公路的封道施工要紧凑、进度要快,结合实地情况以及施工资源配备情况,对立交桥工期计划安排如下:正式开工前便道、临时用电及其安全培训准备:20XX 年 7 月 1 日-20XX 年 7 月 20 日立交桥左幅施工: 20XX 年 7 月 20 日-20XX 年 9 月 5 日其中:高速公路路基开槽、准备:7 月 20 日-7 月 22 日钻孔灌注桩:7 月 22 日—8 月 5 日桥台墩身盖梁:8 月 1 日—8 月 20 日梁板架设:8 月 20 日—8 月 23 日桥面铺装\绞缝\防撞墙\伸缩缝等:8 月 23 日—9 月 5 日立交桥右幅施工: 20XX 年 9 月 10 日-20XX 年 10 月 25 日其中:高速公路路基开挖、准备:9 月 10 日-9 月 12 日钻孔灌注桩:9 月 12 日-9 月 25 日桥台墩身盖梁:9 月 20 日—10 月 10 日梁板架设:10 月 10 日—10 月 12 日桥面铺装\绞缝\防撞墙\伸缩缝等:10 月 12 日-10 月 25 日三、施工总体方案鉴于 X 高速公路处于运营的状态,X 立交桥施工根据安全防护半幅封闭施工的方案。施工前拆除左幅(即 X 的大里程一侧)施工段落的隔离铁丝网,根据《通道施工封道安全标志布置图》进行改道,利用右幅的行车道和紧急停车道进行单向双通分流。然后将沥青路面结构层破除后,0#台、1#墩、2#墩、4#台实行桩柱一体化施工,为保证车辆通行安全,直接在路基上进行钻孔桩施工,不再进行路基开槽施工.开挖桩头后进行盖梁施工和梁板架设,待桥面系完成改道右幅封闭,左幅通行。再开挖左幅路基,并对开挖后暴露部分的墩柱除泥凿毛后,采纳轻钢龙骨干挂大理石进行墩柱外观装饰。方案优化既缩短了工期,又保证了施工的安全性。以上述同样的施...
